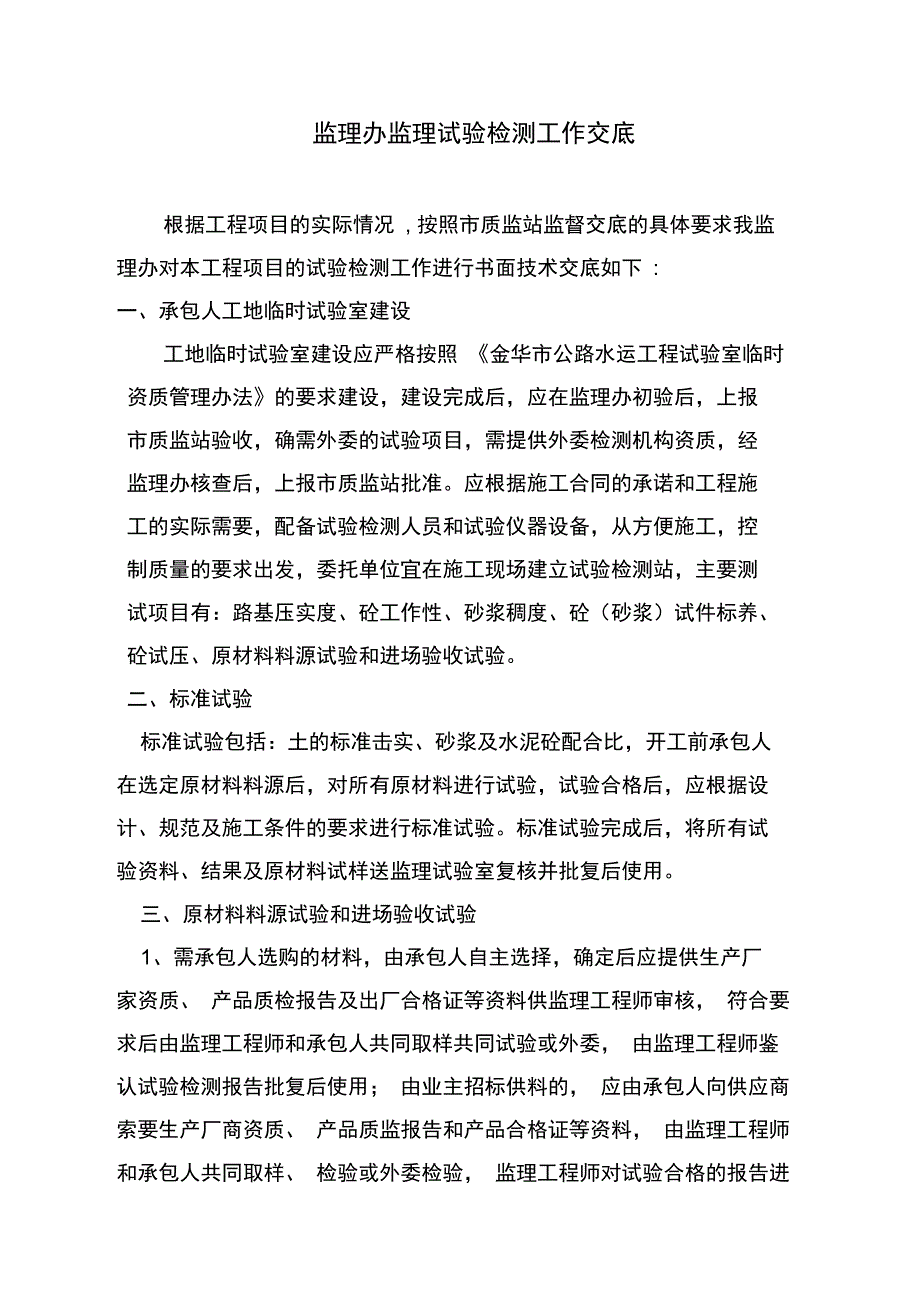

1、监理办监理试验检测工作交底根据工程项目的实际情况 , 按照市质监站监督交底的具体要求我监 理办对本工程项目的试验检测工作进行书面技术交底如下 :一、承包人工地临时试验室建设工地临时试验室建设应严格按照 金华市公路水运工程试验室临时 资质管理办法的要求建设,建设完成后,应在监理办初验后,上报 市质监站验收,确需外委的试验项目,需提供外委检测机构资质,经 监理办核查后,上报市质监站批准。应根据施工合同的承诺和工程施 工的实际需要,配备试验检测人员和试验仪器设备,从方便施工,控 制质量的要求出发,委托单位宜在施工现场建立试验检测站,主要测 试项目有:路基压实度、砼工作性、砂浆稠度、砼(砂浆)试件标养

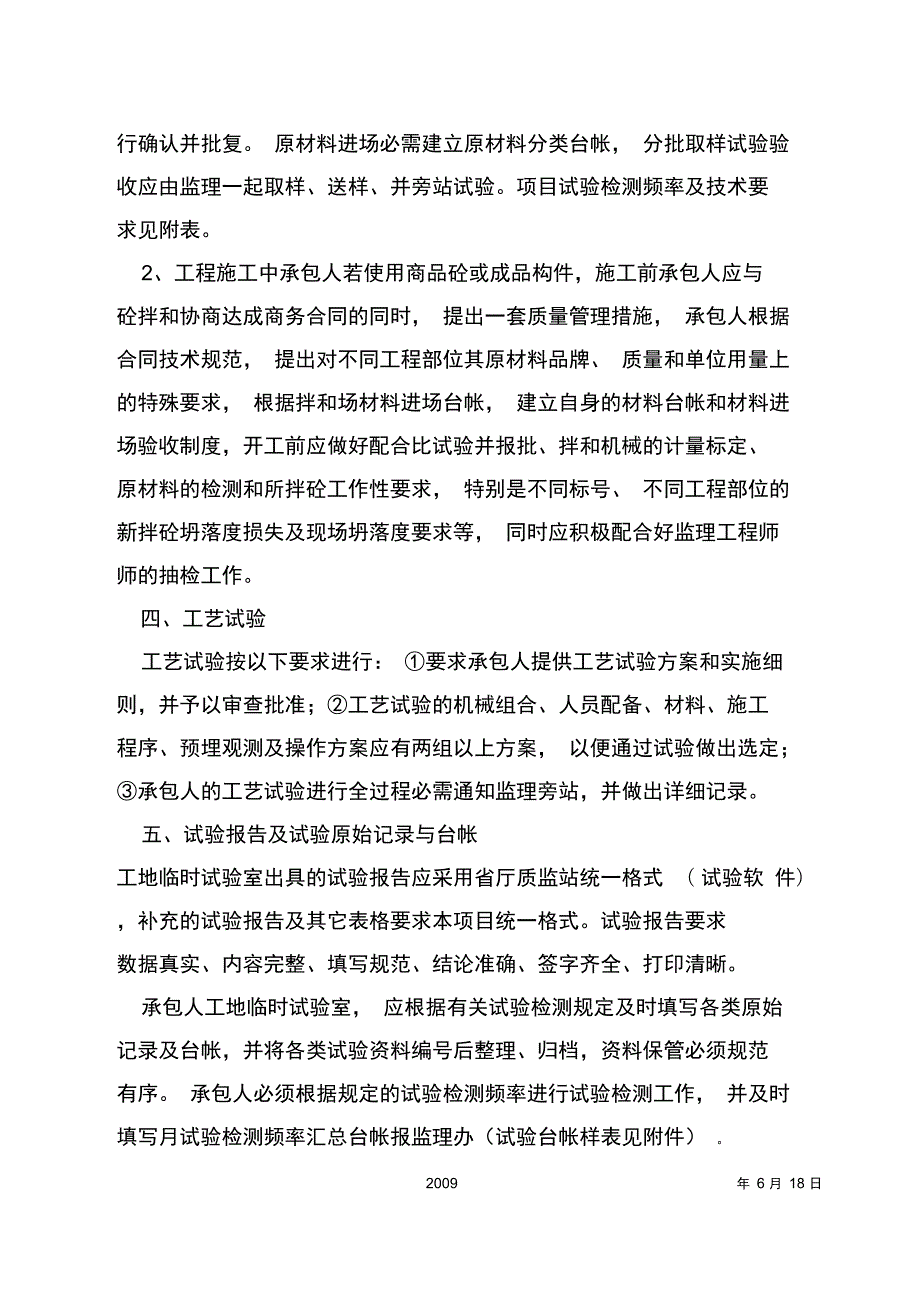

2、 砼试压、原材料料源试验和进场验收试验。二、标准试验标准试验包括:土的标准击实、砂浆及水泥砼配合比,开工前承包人 在选定原材料料源后,对所有原材料进行试验,试验合格后,应根据设 计、规范及施工条件的要求进行标准试验。标准试验完成后,将所有试 验资料、结果及原材料试样送监理试验室复核并批复后使用。三、原材料料源试验和进场验收试验1、需承包人选购的材料,由承包人自主选择,确定后应提供生产厂 家资质、 产品质检报告及出厂合格证等资料供监理工程师审核, 符合要 求后由监理工程师和承包人共同取样共同试验或外委, 由监理工程师鉴 认试验检测报告批复后使用; 由业主招标供料的, 应由承包人向供应商 索要生
3、产厂商资质、 产品质监报告和产品合格证等资料, 由监理工程师 和承包人共同取样、 检验或外委检验, 监理工程师对试验合格的报告进 行确认并批复。 原材料进场必需建立原材料分类台帐, 分批取样试验验 收应由监理一起取样、送样、并旁站试验。项目试验检测频率及技术要 求见附表。2、工程施工中承包人若使用商品砼或成品构件,施工前承包人应与 砼拌和协商达成商务合同的同时, 提出一套质量管理措施, 承包人根据 合同技术规范, 提出对不同工程部位其原材料品牌、 质量和单位用量上 的特殊要求, 根据拌和场材料进场台帐, 建立自身的材料台帐和材料进 场验收制度,开工前应做好配合比试验并报批、拌和机械的计量标定、
4、 原材料的检测和所拌砼工作性要求, 特别是不同标号、 不同工程部位的 新拌砼坍落度损失及现场坍落度要求等, 同时应积极配合好监理工程师 师的抽检工作。四、工艺试验工艺试验按以下要求进行: 要求承包人提供工艺试验方案和实施细 则,并予以审查批准;工艺试验的机械组合、人员配备、材料、施工 程序、预埋观测及操作方案应有两组以上方案, 以便通过试验做出选定; 承包人的工艺试验进行全过程必需通知监理旁站,并做出详细记录。五、试验报告及试验原始记录与台帐 工地临时试验室出具的试验报告应采用省厅质监站统一格式 ( 试验软 件) ,补充的试验报告及其它表格要求本项目统一格式。试验报告要求 数据真实、内容完整、

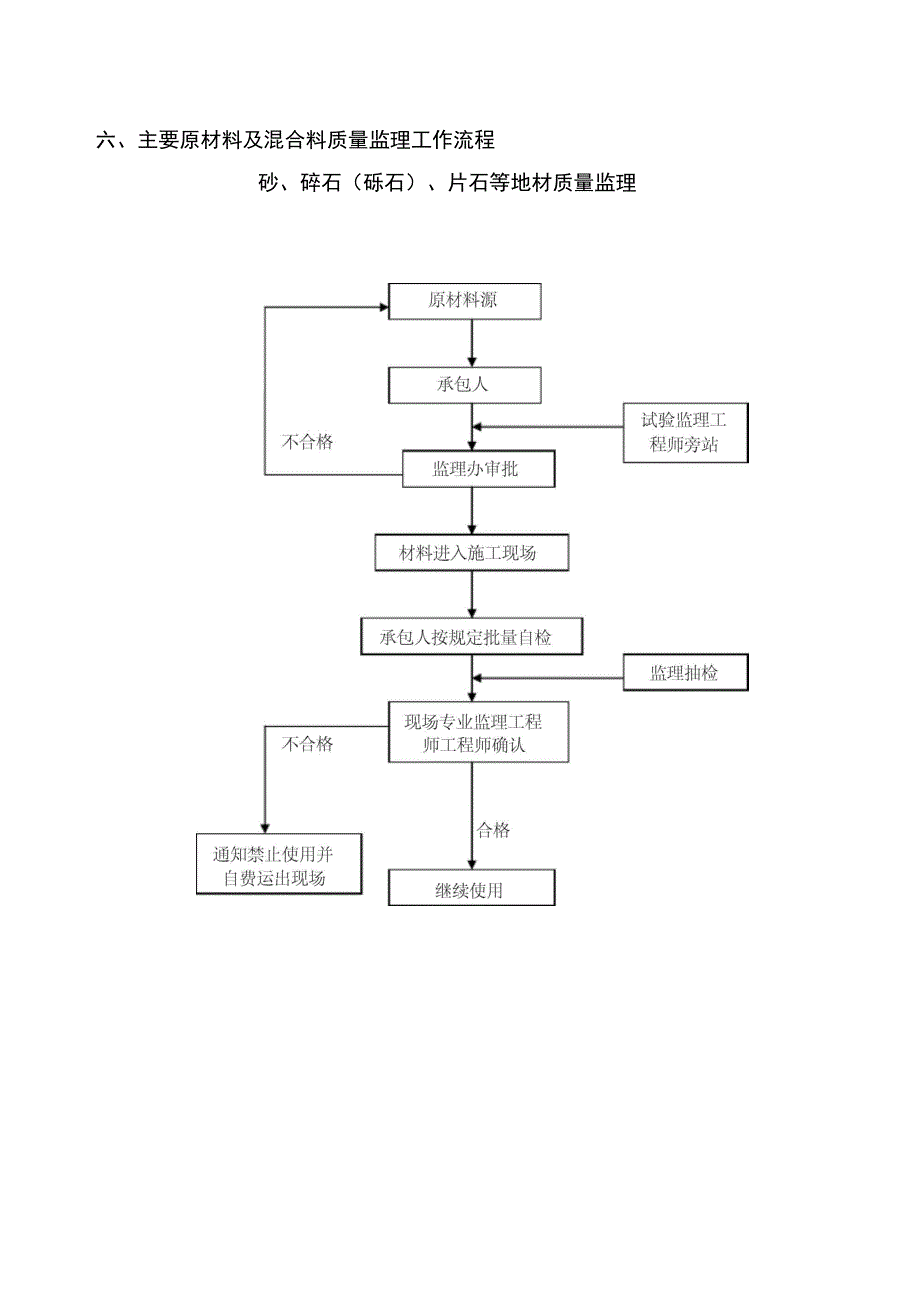

5、填写规范、结论准确、签字齐全、打印清晰。承包人工地临时试验室, 应根据有关试验检测规定及时填写各类原始 记录及台帐,并将各类试验资料编号后整理、归档,资料保管必须规范 有序。 承包人必须根据规定的试验检测频率进行试验检测工作, 并及时 填写月试验检测频率汇总台帐报监理办(试验台帐样表见附件) 。2009年 6 月 18 日六、主要原材料及混合料质量监理工作流程砂、碎石(砾石)、片石等地材质量监理水泥质量监理换 厂 家 或 降 级 使 用钢材质量监理混合料配合比监理工作流程七、附表序号工程名称试验 类别检测对象试验检测项目试验检测频率技术标准备注含水量液塑限液限小于50%,塑性指数小于26土颗料
6、分析承载比(CBR)标准击实初终凝时间做配合比前测1个样品,料源原水泥抗压强度付合设计要求并付合GB1 75-1999P5技术要求或强度等级发生变化时重做抗折强度路材最大粒径每5000M 3或土质发生变化时 重做不大于50 cm砂砾含泥量不大于5%基料含砂量小于40%1工片石饱水抗压强度材料使用前或料源发生变化 时做1次符合设计要求碎石料径做配合比前测2个样品,料源:20-50 伽程含泥量发生变化时重做5%土工合成 材料根据不同的设 计,进行不同的 试验检测每10000M2或每批1次符合1998年土工合成技术规范技术 要求压实度每2000M 2每压实层测4处JTGB01-2003P17质量检查
7、土方路基弯沉每一双车道(不超过1KM)检杳80-100个点1998年质量评疋附录 1要求,不大 于设计值平整度3米直尺:每200米4处 15mm序号工程名称试验 类别检测对象试验检测项目试验检测频率技术标准备注1路基 工程质量检查土石混合 料路基压实度每2000M 2每压实层测4处JTGB01-2003P17弯沉每一双车道(不超过 1KM)检杳80-100个点1998年质量评疋附录 1要求,不大 于设计值平整度3米直尺:每200米4处 20mm台背回填压实度每50 M2或不足50 M2检测1点从填方基底或涵洞顶部至路床两面均为95%2桥 梁 涵 洞 工 程原材料水泥细度每批或袋装200吨一次,
8、散 装500吨一次80卩m方孔筛筛余C30时,含泥量w 1.0%; C30时,泥块含量w 0.5%; C30时,含量w 15%; C30时,含泥量w 3.0%; C30时,泥块含量w 1.0%; C30时, 含泥量w 2.0%外加剂减水率每批或掺量大于1% (含1%) 同品种的名加剂每 100T、掺 量小于1%的外加剂每50T检1次符合GB8076-1997P25技术要求泌水率比含气量凝结时间之差min抗压强度比收缩率比对钢筋锈蚀作 用橡胶支座外观质量每批进场逐块检查符合JT/T4-1993表9技术要求力学质量每品种、每生产厂家 1次符合JT/T4-1993表3技术要求成品解剖符合JT/T4-
9、1993表10技术要求板式支座竖向扭转角JT391-19994-1-3 条,不少于 0.02rad盆式支座钢绞线力学性能每批或60T检1次符合GB/T5224-2003表6技术要求钢筋抗拉强度每批或60T检1次符合2000年桥规附录 E-1P311技术要求伸长率冷弯序号工程名称试验 类别检测对象试验检测项目试验检测频率技术标准备注2桥 梁 涵 洞 工 程原材料焊接抗拉强度每批或300个接头1次符合2000年桥规附录 E-2P3112-313 技术要求、JTJ18-2003P22-23技术要 求弯曲试验机械接头抗拉强度每批或500个接头1次符合JGJ107-2003P4-5、2000年桥规P32
10、2技术要求变形性能材料使用前或材料发生变化 时做1次锚具夹具 连接器硬度每1000套组1次,连接器每500套1次符合GB/T14370-2000P3-4技术要求静载试验质 量 检 查一般体积 的结构物28天抗压强度每一单元结构物应制取 2组符合设计强度等级要求符合1998质量评定附录DP122标准要求清筑现场制做,需要留制同条件试 件,需增加组数坍落度根据情况随 时抽检连续浇筑 大体积结 构物每80-200M 3或每一工作班制 取2组上部结构每片梁长 16M以下1组、16-30M2 组、31-50M3 组、50M以上不少于5组小桥涵每一座或每一工作班制取2组小型构件每批或每工作班制取 2组序号
11、工程名称试验 类别检测对象试验检测项目试验检测频率技术标准备注2桥 梁 涵 洞 工 程质 量 检 查钻孔桩桩长20M以下不少于2组、 桩长20M以上不少于3组、 桩径大、浇注时间长时不少于 4组、如换工作班时,每工作 班制取2组孔道压浆泌水率、膨胀率做配合比时检验泌水率不大于3%,膨胀率小于10%稠度每工作班留取不少于 3组符合设计强度等级要求,设计具体规定时,不低于30MPa28天抗压强度砂浆稠度重要及主要砌体物,每工作班 取2组1998质量评疋附录下 P125技术要求28天抗压强度试验仪器设备标定台帐序 号仪器设备名称制造厂家型号规格设备编号检定/测试单位检定/测试 日期检定证书 编号检定
12、 周期设备启用 时间有效期至123456789101112试验检测报告登记台帐试验室名称:施工单位:监理单位:年 月序 号报告日期试验检测项目试验报口编号原始记录编号试验结果试验人12345678910111213141516171819试验仪器设备使用、维护台帐序 号日期试验项目设备状况维护情况记 录异常情况记录记录人运转刖运转后1234567891011121314151617181920试验室名称:施工单位:监理单位:第 页共 页标准养护室(箱)温、湿度记录日实测备注检查人日实测备注检查人温度湿度温度湿度117218319420521622723824925102611271228132
13、91430153116注:要求每天记录二次,一般上午和下午各记一次。试验室名称:施工单位:监理单位:年 月外委试验检测登记台帐序 号样品名称生产厂家规格型号批次 数量检测项目检测单位报告时间检测 结果样品质保单 编号试验报告 编号123456789101112注:除在核准的临时资质范围内完成的试验检测项目,其余试验均需外委并填写本表。水泥砂浆、净浆试件入库台帐序 号工程部位或桩号试件尺寸(cm)设计强度组数制件日期试验日期记录人员备注17.07 X 7.07 X 7.0727.07 X 7.07 X 7.0737.07 X 7.07 X 7.0747.07 X 7.07 X 7.0757.07
14、 X 7.07 X 7.0767.07 X 7.07 X 7.0777.07 X 7.07 X 7.0787.07 X 7.07 X 7.0797.07 X 7.07 X 7.07107.07 X 7.07 X 7.07117.07 X 7.07 X 7.07127.07 X 7.07 X 7.07水泥混凝土试件入库台帐序 号工程部位或桩号试件类型试件尺寸设计强度组数制件日期试验日期记录人员备注123456789101112原 材 料 进 场 报 验 台 帐原材料进场报验台帐(钢材)试验室名称:承包单位:监理单位:第 页共 页序 号生产厂家强度等级、规格型号炉批号数量(t)进场日期试验日期质保
15、单编号手抄件编号材料报验单 编号使用部位 及桩号123456789101112原材料进场报验台帐(水泥)试验室名称:承包单位:监理单位:第 页共 页序号生产厂家品种、强度等级批号数量(t)进场日期试验日期质保单编号材料报验单 编号使用部位及桩号123456789101112原材料进场报验台帐(粗、细集料)试验室名称: 承包单位: 监理单位: 第 页共 页序号产地或料场名称集料名称粒径规格数量(m3)进场日期试验日期材料报验单 编号使用部位及桩号备注1234567891011SBY-05原材料进场报验台帐(通用)试验室名称: 承包单位: 监理单位: 第 页共 页序号生产厂家规格型号批号单位数量进
16、场日期试验日期质保单编号材料报验单 编号使用部位及桩号123456789101112准试验台标准试验台帐(击实)试验室名称:承包单位:监理单位:页共 页序 号试验日期取样地点土样 类别填筑施工路段施工单位试验结果监理单位复核结果监理批复标准标准试验 审核表 编号最大 干密度最佳 含水量最大 干密度最佳 含水量最大 干密度最佳 含水量批复日期123456789101112标准试验台帐(综合毛体积密度)序 号试验日期取样地点土样 类别填筑施工路段施工单位 试验结果监理单位 复核结果监理批复 标准结果批复日期标准试验 审核表编号123456789101112试验室名称:承包单位:监理单位:第 页共页
17、标准试验台帐(砂浆、砼配合比)序 号设计强度水泥品牌及 强度等级水灰 比W/C每方砼中各档材料用量(kg)用途标准试验 审核表 编号水泥C水W砂S粗集料G1粗集料G2外加剂2日 掺量其它材料掺量名称、规格用量名称、规格用量1234567891011试验室名称:承包单位:监理单位:第 页共页试验检测统计汇总台帐量砂标定台帐序 号试验报告编号试验日期灌砂筒锥体砂质量(g)量砂密度(g/cm3)编号(cm)加砂总质量(g)1234567891011121314151617181920试验室名称:施工单位:监理单位:第 页共 页压实度检测汇总台帐试验室名称: 承包单位: 监理单位: 第 页共页序 号试
18、验报告编号试验日期施工桩号结构 层次检测 点数合格 点数标准试验 审核表编号最大干密度(g/cm3)最佳含水量(%量砂密度(g/cm3)规定压实度(%1234567891011固体体积率检测汇总台帐试验室名称: 承包单位: 监理单位: 第 页共页序 号试验报告编号试验日期施工桩号结构 层次检测 点数合格 点数标准试验 审核表编号最大干密度(g/cm3)最佳含水量(%量砂密度(g/cm3)规定固体 体积率(%123456789101112砂浆抗压强度试验汇总台帐试验室名称: 承包单位: 监理单位: 第 页共页序 号试验报告编号试验日期施工桩号施工部位施工日期设计 强度试验结果备注1234567891011水泥砼抗压强度试验汇总台帐试验室名称: 承包单位: 监理单位: 第 页共页序 号试验报告编号试验日期施工桩号施工部位施工日期设计 强度试验结果备注1234567891011
