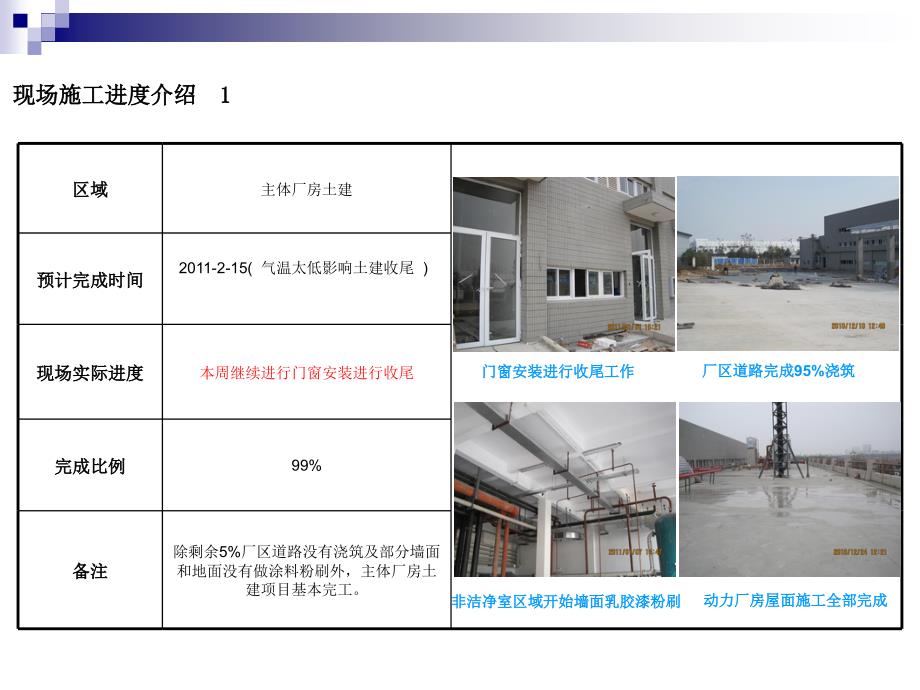

1、现场施工进度介绍2011/01/21区域区域主体厂房土建预计完成时间预计完成时间2011-2-15(气温太低影响土建收尾 )现场实际进度现场实际进度本周继续进行门窗安装进行收尾完成比例完成比例99%备注备注除剩余5%厂区道路没有浇筑及部分墙面和地面没有做涂料粉刷外,主体厂房土建项目基本完工。现场施工进度介绍现场施工进度介绍 1 1动力厂房屋面施工全部完成动力厂房屋面施工全部完成厂区道路完成厂区道路完成95%浇筑浇筑非洁净室区域开始墙面乳胶漆粉刷非洁净室区域开始墙面乳胶漆粉刷门窗安装进行收尾工作门窗安装进行收尾工作区域区域办公楼预计完成时间预计完成时间2011-3-25现场实际进度现场实际进度本

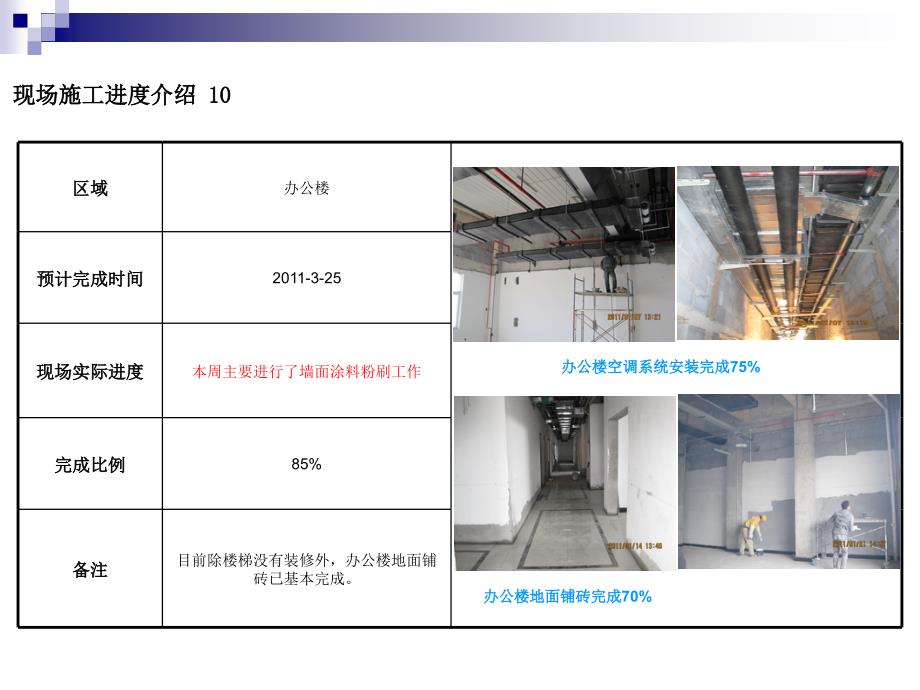

2、周主要进行了墙面涂料粉刷工作完成比例完成比例85%备注备注目前除楼梯没有装修外,办公楼地面铺砖已基本完成。现场施工进度介绍现场施工进度介绍 1010办公楼地面铺砖完成办公楼地面铺砖完成70%办公楼空调系统安装完成办公楼空调系统安装完成75%区域区域库房预计完成时间预计完成时间2011-2-25现场实际进度现场实际进度本周库房完成了所有地坪浇筑。完成比例完成比例96%备注备注目前库房内公共管架安装完成,照明及消防管路安装全部完成;库房施工已基本完成。现场施工进度介绍现场施工进度介绍 1111库房进行剩余地坪浇筑库房进行剩余地坪浇筑库房所有地坪完成浇筑库房所有地坪完成浇筑库房卫生间贴砖库房卫生间贴
3、砖区域区域消防系统预计完成时间预计完成时间2011-3-31现场实际进度现场实际进度目前消防系统所有管路都已进行了压力测试,本周消防系统进行管网漏点检查维修。完成比例完成比例80%备注备注全厂消防排烟系统安装完成95%;消防水池及消防隔膜气压罐完成安装;消防喷淋系统安装完成90%;消防泵房管路安装完成100%,消防栓外围管路安装全部完成;消防水泵及烟感监控等消防监控联动系统正在设备预制现场施工进度介绍现场施工进度介绍 1212消防泵房设备及管路安装全部完成消防泵房设备及管路安装全部完成消防栓系统及车间上喷消防管路保压测试消防栓系统及车间上喷消防管路保压测试区域区域厂区围墙、警卫室、厂区大门、厂区绿化预计完成时间预计完成时间2011-4-31(厂区绿化)现场实际进度现场实际进度本周继续围墙栅栏安装及停车位铺设。完成比例完成比例70%备注备注近期厂区内进行动力设备安装,围墙及绿化与设备安装相冲突,预计最后最后进行施工现场施工进度介绍现场施工进度介绍 2020围墙栅栏开始安装围墙栅栏开始安装警卫室及门牌施工完成警卫室及门牌施工完成%70人行道路铺设人行道路铺设
