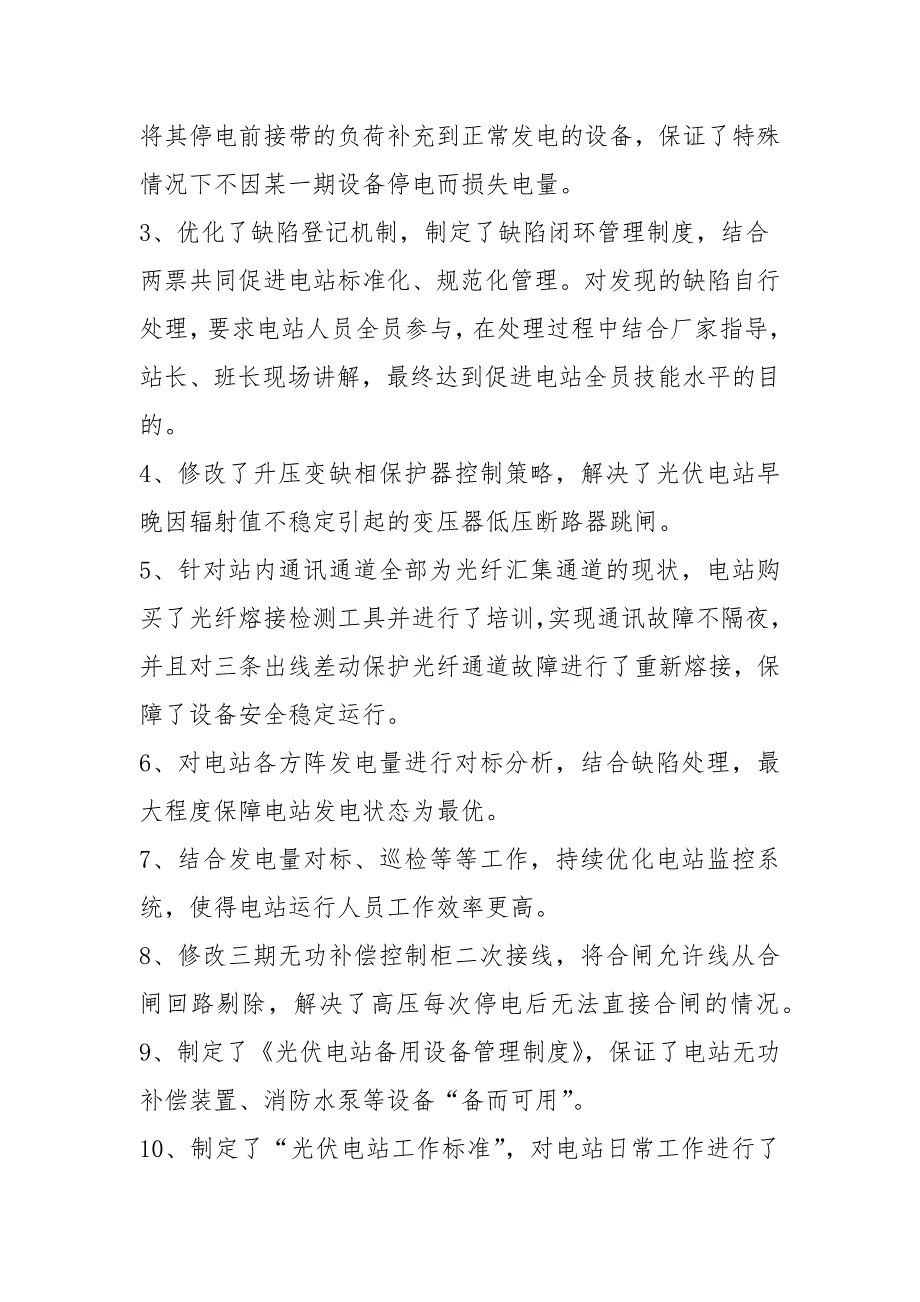

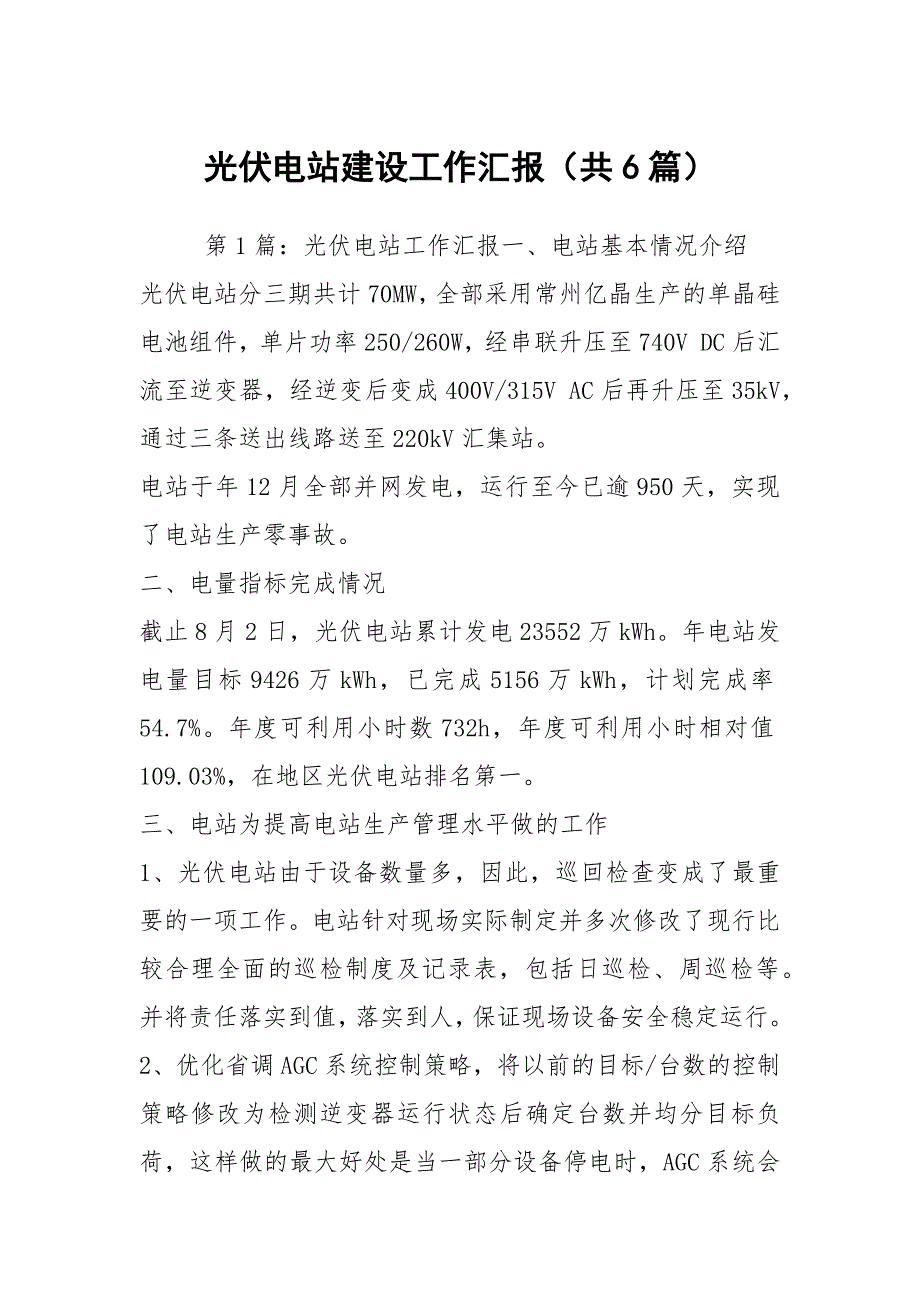

1、光伏电站建设工作汇报(共6篇) 第1篇:光伏电站工作汇报一、电站基本情况介绍光伏电站分三期共计70MW,全部采用常州亿晶生产的单晶硅电池组件,单片功率250/260W,经串联升压至740V DC后汇流至逆变器,经逆变后变成400V/315V AC后再升压至35kV,通过三条送出线路送至220kV汇集站。电站于年12月全部并网发电,运行至今已逾950天,实现了电站生产零事故。二、电量指标完成情况截止8月2日,光伏电站累计发电23552万kWh。年电站发电量目标9426万kWh,已完成5156万kWh,计划完成率54.7%。年度可利用小时数732h,年度可利用小时相对值109.03%,在地区光伏电
2、站排名第一。三、电站为提高电站生产管理水平做的工作1、光伏电站由于设备数量多,因此,巡回检查变成了最重要的一项工作。电站针对现场实际制定并多次修改了现行比较合理全面的巡检制度及记录表,包括日巡检、周巡检等。并将责任落实到值,落实到人,保证现场设备安全稳定运行。2、优化省调AGC系统控制策略,将以前的目标/台数的控制策略修改为检测逆变器运行状态后确定台数并均分目标负荷,这样做的最大好处是当一部分设备停电时,AGC系统会将其停电前接带的负荷补充到正常发电的设备,保证了特殊情况下不因某一期设备停电而损失电量。3、优化了缺陷登记机制,制定了缺陷闭环管理制度,结合两票共同促进电站标准化、规范化管理。对发
3、现的缺陷自行处理,要求电站人员全员参与,在处理过程中结合厂家指导,站长、班长现场讲解,最终达到促进电站全员技能水平的目的。4、修改了升压变缺相保护器控制策略,解决了光伏电站早晚因辐射值不稳定引起的变压器低压断路器跳闸。5、针对站内通讯通道全部为光纤汇集通道的现状,电站购买了光纤熔接检测工具并进行了培训,实现通讯故障不隔夜,并且对三条出线差动保护光纤通道故障进行了重新熔接,保障了设备安全稳定运行。6、对电站各方阵发电量进行对标分析,结合缺陷处理,最大程度保障电站发电状态为最优。7、结合发电量对标、巡检等等工作,持续优化电站监控系统,使得电站运行人员工作效率更高。8、修改三期无功补偿控制柜二次接线

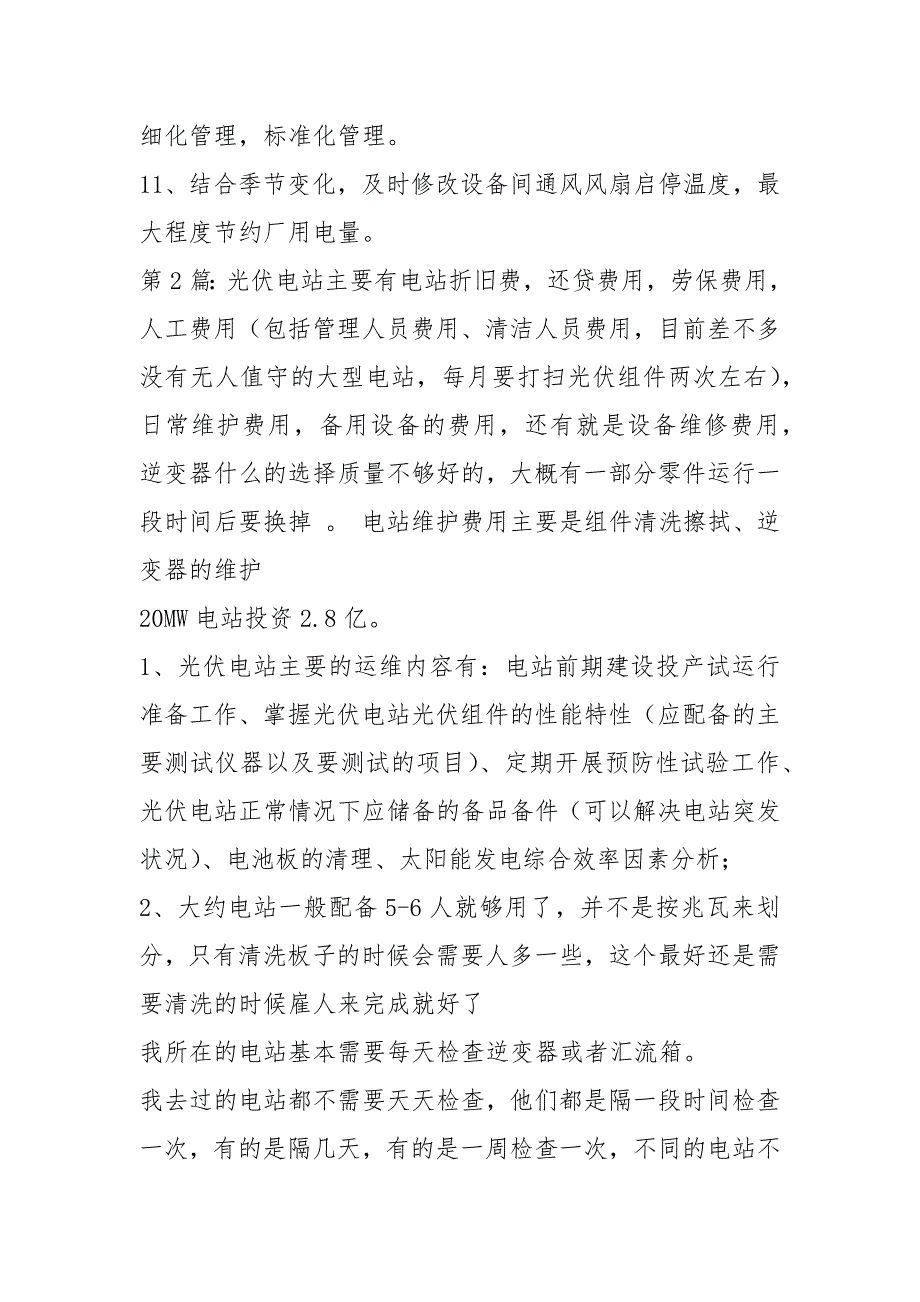

4、将合闸允许线从合闸回路剔除,解决了高压每次停电后无法直接合闸的情况。9、制定了光伏电站备用设备管理制度,保证了电站无功补偿装置、消防水泵等设备“备而可用”。10、制定了“光伏电站工作标准”,对电站日常工作进行了细化管理,标准化管理。11、结合季节变化,及时修改设备间通风风扇启停温度,最大程度节约厂用电量。第2篇:光伏电站主要有电站折旧费,还贷费用,劳保费用,人工费用(包括管理人员费用、清洁人员费用,目前差不多没有无人值守的大型电站,每月要打扫光伏组件两次左右),日常维护费用,备用设备的费用,还有就是设备维修费用,逆变器什么的选择质量不够好的,大概有一部分零件运行一段时间后要换掉 。 电站维护
5、费用主要是组件清洗擦拭、逆变器的维护20MW电站投资2.8亿。1、光伏电站主要的运维内容有:电站前期建设投产试运行准备工作、掌握光伏电站光伏组件的性能特性(应配备的主要测试仪器以及要测试的项目)、定期开展预防性试验工作、光伏电站正常情况下应储备的备品备件(可以解决电站突发状况)、电池板的清理、太阳能发电综合效率因素分析;2、大约电站一般配备5-6人就够用了,并不是按兆瓦来划分,只有清洗板子的时候会需要人多一些,这个最好还是需要清洗的时候雇人来完成就好了我所在的电站基本需要每天检查逆变器或者汇流箱。我去过的电站都不需要天天检查,他们都是隔一段时间检查一次,有的是隔几天,有的是一周检查一次,不同的
6、电站不一样10多个人做维护的,5-6个人维护半个月休息半个月 10多个人做维护的,5-6个人维护半个月休息半个月 1个人分一条线路、轮毂罩;2、叶片;3、轮毂;4、变桨机构;5、增速箱;6、减噪装置;7、冷却风扇;8、主机架;9、吊车机构;10、制动器;11、联轴器;12、机舱罩;13、控制及变频柜支架;14、风向标;15、发电机水冷装置;16、发电机;17、偏航机构;18 增速箱油冷装置;19 变频柜;20 主控柜;21 塔筒等 光伏电站建设运维工作总结 青海德令哈光伏电站于年12月20号顺利并网发电,由此成为德令哈第一个光伏并网发电的企业。为使新建电站顺利平稳运行,在最短时间内达到安全、经
7、济、满发的目标,公司工程部、客服中心积极承担了该电站的施工安装与运营维护工作。下面就施工安装及其运维情况进行如下总结一、电站前期建设投产试运行准备工作为实现电站顺利投产与运行管理,保证电网安全稳定运行,德令哈项目部根据国标光伏发电工程验收规范和省电力公司调度字87 号关于加强青海电网并网光伏电站运行管理的通知要求,按照青海电网光伏电站调度运行管理规定并结合电力行业标准DL/T1040-电网运行准则,对德令哈光伏电站工程建设、运行管理等进行了统一的系列规划尤其是针对电站运行及维护详细编写了运营大纲,并按大纲要求逐一检查落实,为电站顺利投产奠定了良好基础。1、严格内业管理,夯实管理基础。年7月公司
8、成立德令哈光伏电站项目部,负责电站的建设和维护工作。项目部从成立之日起以严格管理,精准施工、规范建档为主线,以“12.31”发电为目标,全面参与电站设备安装与调试工作,结合光伏电站并网技术规范,分别验证建设工程不符合项和存在问题的整改,同时结合设备安装与调试对电站运维人员进行了岗位模拟演练与操作。全程参与了从电站的管理和运行操作及系统调度的接项目,结合德令哈电站的具体要求,项目组全面总结分及析了德令哈安全生产以主运维工作中有关安全责任的重点、难点问题,探讨总结电站试运行及商运行期间的安全生产管理,研究部署责任目标和工作任务。对项目组成员及时组织了以运规、安规和调规为重点的集中讲课与考试,并编制
9、了试运行流程及责任划分,明确了安全学_内容,强化安全生产的动态控制,时刻做到与上级安全管理要求一致,确保电站安全运行。2、全面参与图纸审查与工程验收在整个工程建设期期间,项目工程部为顺利施工安装,对工程各个系统分册图进行仔细深入的阅读,一方面更加彻底地掌握设计原则和思路,同时在实际施工安装中针对施工图设计中存在的偏差,及时与技术部门沟通,反馈技术部门修改完善。3、投产试运行项目投产试运行阶段主要配合技术部做了以下几个方面的工作1)依据事先编制的“试运行流程及责任划分”,明确项目部各人员的岗位责任及要求,完成了电站启动前初步验收单元工程和分部工程的质量评定,并形成了初步验收鉴定书。2)整理上报电
10、站主要设备参数、电气一、二次系统图、监控系统图,对电站电气主结线设备进行命名和编号。3)对电站生产现场的全部设备及时建档,编制安全标识、标号等。备各项参数进行监视操作和调整,必须持之以恒周而复始的工作,以确保全厂设备安全、经济、稳定运行及设备检修安全措施的正确无误。 1)强化安全生产,落实安全生产责任制。严格落实上级会议精神,定期组织召开运维安全生产例会,编制安全生产简报,严格执行运规、安规和调规牢固树立“安全第一、预防为主、综合治理”的安全生产方针,落实安全生产责任,强化安全管理,确保电站安全运行。2)加强缺陷管理,严格电站建设质量管理。按光伏电站接入电网技术规定、光伏发电工程验收规范及关于
11、加强青海电网并网光伏电站运行管理的通知的要求,我们每周对建设期缺陷、运行期缺陷进行统计,对主要设备加密巡视管理,采取与厂家及建设单位联合消缺,严格电站建设质量管理。使影响电站发电的主要缺陷做到可控在控,为保证电站电能质量和多发、满发做出了切实有效的工作。(与上面的是重复了!,删除一处!)3)加强现场管理,确保设备安全稳定运行。结合电站实际,对从设备管理、人员管理、运行分析等制定了管理流程图和标准,使安全生产管理更具有实用性、可操作性。具体措施:一是加强运行人员在当值期间的监督职责,及时发现异常,防患于未然,并在专用记录本上作简要记录和签名。二是严格执行两票三制,并对两票三制编写了详细的培训教材
12、三是严格贯彻执行调度命令,当接到调度命令时,应复诵无误后应迅速执行。 四是做好电站运行事故预想及演练工作。针对电站监控系统布设及原理,在数据采集与在线监测和故障报警方面进行了诊断分析,重点对电池板及逆变器的性能进行了跟踪统计,在不同环境条件下进行了效率的对比,并绘制了(时间负荷功率)日曲线关系图,通过它可清楚地反映光伏电站日运行情况。同时对监控系统监测软件操作、数据提取过程及数据分析方法及名称定义方面提出了改进建议。二、掌握光伏电站光伏组件的性能特性,应配备的主要测试仪器以及要测试的项目光伏组件的性能特性测试仪器是质检部门、生产厂家和科研教学的必要产品。根据电站光伏组件运行实际缺陷情况,电站
13、运行单位可备简单的定性测试仪器,1、湿漏电流测试:评价组件在潮湿工作条件下的绝缘性能,验证雨、雾、露水或溶雪的湿气不能进入组件内部电路的工作部分,如果湿气进入可能会引起腐蚀、漏电或安全事故2、智能型太阳能光伏接线盒综合测试仪:对接线盒在光伏组件实际工作状态中的压降、漏电流、温漂以及导通直流电阻,正反向电压电流等参数测试。三、如何定期开展预防性试验工作电气预防性试验是为了发现运行中设备的隐患,预防发生事故或设备损坏;对设备进行的检查、试验或监测,是保证电气设备安全运行继续长期稳定安全运行起着不可替代的作用,因而如何对预试结果做出正确的分析和判断则显得更为重要。三是加强技术管理,提高试验水平。将历
14、年的试验报告,设备原始档案规范管理;试验结果应与该设备历次试验结果相比较,与同类设备试验结果相比较,参照相关的试验结果,根据变化规律和趋势,进行全面分析后做出判断。四是加强试验人员的责任心,试验结果的准确与否, 除了工作经验、技术水平以外,在很大程度上决定于试验人员的责任心。所以加强试验人员的责任心也是预防性试验必不可少的重要条件。四、光伏电站正常情况下应储备的备品备件做好备品配件工作是及时消除设备缺陷,防止事故发生后,缩短事故抢修时间、缩短停运时间、提高设备可用效率,确保机组安全经济运行的重要措施。备品配件可分为事故备品、轮换备品和维护配件。 在正常情况下应储备备品备件可参照随设备提供的附件
15、和备品备件及调试和试运行期易损的元器件进行储备。五、电池板的清理电池板的清理工作或采用外包或自行两种清理方式均可以。由于光伏电站地处荒漠戈壁滩上,沙尘袭来尘埃落在太阳能电池板上,辐照强度降低,严重地影响了发电效率。所以必须做好电池板面清理工作,也是电站提高经济效益的途径之一 。因素,年清洗费用应在20万元。如果电站较大,采用自己购买设备,聘用员工进行不间断清洗,成本还会有所下降,发电效率会稳步提高。2、清洁费用与发电量的比较目前光伏发电10WM的年均发电量按设计值约在1583万千瓦时左右。实际新装电池板前三年比设计值约高8%-10%,然后逐步衰减。电价为1.15元/千瓦时,如此算来,每年发电按
16、1600万千瓦时计算,收入约为1840万元左右。如果不清洁,以西部沙尘的影响程度分析,做过实践比较,清洗过的电池板比没清洗过的电池板一周内发电效率要高8%-10%,逐日衰减,约一月时间效率只高1%-2%左右(测试时间在风沙季节3-4月)。按10兆瓦设计值1583万千瓦时的收入计算。平均清洗效率提高6%,可以降低109万元的经济损失,减去清洗人工工资及管理费20万元,至少还有89万元的盈余,此值为保守值。六、太阳能发电综合效率因素分析太阳能光伏发电效率的高低,有几个方面因素需要特别注意1、运营维护要勤跟踪,巡检不要走过场,监控后台各方阵数据巡检,一小时不能低于一次,跟踪数据是否有较大变化。及时发
17、现隐患及时根除,方阵巡检一天不能少于一次(特别在中午辐照度比较高时、重点观察逆变器及室内温度、保证良好的散热),要保证发电效率的出勤率高,还要保证有一定数量备品备件、易损件,确保一旦出问题后能及时更换。有可能一个几元钱的小元器件,会损失几千元甚至上万元的发电效率。 按此差据计算,不到一年两者相差成本就可持平。所以前期选择电池组件也是一个很关键的因素。2、逆变器发电效率比较;此场站有一套国内知名国企生产的逆变器,通过同电池板组件、同单元数量20天的发电效率比较,在阳光很充足,当天发电量很高的情况下,两者相差我们只高0.1-0.5%,但在多云天气时要高出另外一家2%-4%,所以逆变器在阳光比较充足
18、的情况下,发电效率基本都平衡。主要考验在天气不稳的情况下,逆变器电压下跌拖垮稳定的效率上。七、生活条件光伏电站一般建于荒漠和戈壁滩上,风沙较大、紫外线很强,生活用水极其困难(水含碱量大),买菜及交通极不方便,娱乐活动没有,“白天巡站场、晚上数星星”是项目组员工工作生活的真实写照。为了丰富员工生活,场站拟购置乒乓球台、羽毛球、积极协调准备光纤接入。努力解决内地员工的思乡之情,建议安排员工轮休制度,保证员工不超过两月能回家一次。以保持更有激情与活力的员工维护好场站的运行维护工作,为场站多发、满发、保发做出积极的贡献。第3篇:光伏电站建设流程光伏电站开发及建设流程一、项目前期考察二、项目建设前期资料
19、及批复文件三、项目施工图设计四、项目实施建设一、项目前期考察对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。二、项目建设前期资料及批复文件第一阶段:可研阶段1、委托有自治区B级以上资质的单位做20MWp大型光伏并网电站项目进行可行性研究分析、项目申请报告。2、委托有自治区B级以上资质的单位做20MWp大型光伏并网电站项目进行可行性研究分析评审。第二阶段:获得项目建设地县级相关部门的批复文件1、获得县发改委项目可行性研究报告的请示。2、获得县水利局项
20、目的请示。3、获得县畜牧局项目的请示。4、委托具有自治区B级以上资质的单位做20MWp大型光伏并网电站项 目环境评价报告表,并获得县环保局项目建设环保初审意见。5、获得县城建局项目规划选址意见的请示。6、获得县国土局项目建设用地预审的情况说明。7、获得县电力公司项目初审意见及电网接入意见。8、获得县文物局项目选址地面文物调查情况的请示。9、获得县经贸委项目开展前期工作的批复。第三阶段:获得项目建设地区级(市)相关部门的批复文件1、获得地区发改委开展前期工作请示。2、获得地区水利局项目工程选址意见。3、获得地区畜牧局项目用地查验的意见。4、获得地区环保局项目环境影响报告表的初审意见。5、获得地区
21、城建局项目选址的报告。6、获得地区国土局项目用地预审的初审意见。7、获得地区文物局项目用地位置选址的请示。8、获得地区林业局项目选址情况的报告。 第四阶段:获得自治区(省)相关部门的批复文件1、获得自治区(省)发改委同意开展光伏发电项目前期工作的通知2、获得自治区(省)水利厅项目水土保持方案的批复3、获得自治区环保厅(省)项目环境影响报告表的批复4、获得自治区(省)国土厅项目压覆重要矿产资源有关问题的函5、获得自治区(省)国土厅地质灾害评估备案登记表6、获得自治区(省)文物局项目用地位置选址意见函7、获得自治区(省)国土厅土地预审意见8、获得自治区(省)建设厅选址意见书和选址规划意见9、获得省
22、电力公司接入电网原则意见的函10、办理建设项目银行资金证明(不少于项目总投资的20%)。11、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);12、委托有自治区(省)B级以上资质的单位做20MWp大型光伏并网电站项目申请报告;13、将项目申请报告提交区发改委能源处,按照能源处的指定委托国际工程咨询公司对20MWp大型光伏并网电站项目申请报告组织评审,并获得评审文件;14、获得自治区发改委(省)对20MWp大型光伏并网电站项目核准的批复文件;15、获得电力公司接入电网批复文件;16、委托具有自治区(省)B级以上资质的单位做20MWp大型光伏并网电站项目设计;17、获得项目建
23、设地建设局开工许可;三、项目施工图设计1、现场测绘、地勘、勘界、提资设计要求;2、接入系统报告编制并上会评审;3、出施工总图蓝图;4、各专业进行图纸绘制(结构、土建、电器等等);5、出各产品技术规范书(做为设备采购招标依据);6、和各厂家签订技术协议;7、现场技术交底、图纸会审;8、送出线路初设代可研评审上会出电网意见;四、项目实施建设1、物资招标采购2、发电区建设工作:基础浇筑、组件安装、支架安装、汇流箱安装、逆变室箱变基础建设,箱变、逆变器、直流柜、通讯柜设备安装调试试验,电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电
24、区道路建设;打桩开孔基础浇筑支架安装组件安装箱逆变基础建设3、生活区工作所有房建建设(SVG室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等; 所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接地变、所用变、降压变、0.4KV配电屏、综自保护(21面柜)、监控安装、消防设备安装、安全监控摄像头)等等。电缆敷设SVG室建设4、外围线路建设,对侧站设备安装及对侧站对点对调、省调地调的调度调试等等;5、所有设备的电缆敷设连接并做实验;6、保护定值计算、设备的命名;竣工前验收自治区(省)电力建设工程质量监督站验收(消缺并闭
25、环); 省电力建设调试所安评、技术监督验收(消缺并闭环); 当地消防大队验收并出具报告; 电网公司验收(消缺并闭环); 电站调试方案(电力公司审核) (一)、接入系统带电前要需具备的条件1、发改委核准文件、上网电价文件可研确定文件(或报告)2、接入系统审查批复文件(国家电网公司、省电力公司接入系统文件)3、公司营业执照复印件(正本、副本)4、公司税务登记证(国税、地税)5、公司组织机构代码证6、系统主接线图(二)、升压站返送电流程和具备的条件1、给省电力公司申请返送电文件。(风电机组及光伏电站机组合并上报)2、给交易中心上报接网技术条件。(按照公司接入系统要求及反措要求上报)3、并网原则协议签
26、订。(与公司营销部签订、地区并网电厂可由营销部授权签订、并上报交易中心)4、省调下达的调度设备命名及编号。5、省调下达的调管设备范围划分。6、与省调、各地调分别签订并网调度协议。7、与发电企业所在的地区电力公司签订供用电合同。(确定发电企业施工用电如何处理,电厂全停期间用电电价及结算方式)(原则上执行当地大宗工业用电电价)8、线路属自建的应签订线路运维协议。(必须有线路运营资质、且必须在相应机构备案、具备线路带电作业、申请线路巡线、停用重合闸、线路消缺等)。9、具有资质的质监站出具的工程质检报告,并形成闭环的报告(报告原件)。(风电机组及光伏电站机组合并上报)10、省电力科学研究院出具的并网安
27、全性评价报告,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电机组及光伏电站机组合并上报)11、省电力科学研究院出具的技术监督报告,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电机组及光伏电站机组合并上报)。12、应出具消防部门验收意见。(风电机组及光伏电站机组合并上报)。13、省电力公司交易中心将委托地区电力公司现场验收涉网设备及是否按照接入系统文件要求建设和完善设备、装置、满足并网条件,并落实“安评、技术监督”等报告提出问题的整改。并向电力公司交易中心上报具备返送电的验收报告。(风电机组及光伏电站机组合并上报)。
28、14、交易中心根据上述工作完成情况,及时组织返送电协调会,并组织各相关部门会签后,下达同意返送电文件。 (三)、机组并网流程或具备的条件1、工程质检报告2、安评报告3、技术监督报告4、消防验收意见5、电力公司验收报告6、针对各检查报告提出问题的整改报告7、供用电合同(是否有新的变化,若有变化须重新签订)8、针对上述“四个协议(或合同)、四个报告”,协商确定年度购售电合同后。9、并组织各相关部门会签后,及时协商确定召开启委会,根据启委会决议,发电企业应上报决议中提出问题的整改。10、下达同意机组并网文件,安排机组并网工作。转商业运行11、给省电力公司申请确认满足电网要求的文件。(火电机组首次并网
29、时间,168小时开始及结束时间)(水电机组首次并网时间,72小时开始及结束时间)(风电机组及光伏电站机组首次并网时间及240小时结束时间)12、生产验收交接书(施工单位与业主签订)13、涉网试验完成并满足电网要求14、电价批复文件15、消防验收合格第4篇:光伏电站建设流程一、项目前期考察对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。二、项目建设前期资料及批复文件第一阶段:可研阶段1、委托有自治区B级以上资质的单位做20MWp大型光伏并网电站项目进
30、行可行性研究分析、项目申请报告。2、委托有自治区B级以上资质的单位做20MWp大型光伏并网电站项目进行可行性研究分析评审。第二阶段:获得项目建设地县级相关部门的批复文件1、获得县发改委项目可行性研究报告的请示。2、获得县水利局项目的请示。3、获得县畜牧局项目的请示。4、委托具有自治区B级以上资质的单位做20MWp大型光伏并网电站项目环境评价报告表,并获得县环保局项目建设环保初审意见。5、获得县城建局项目规划选址意见的请示。6、获得县国土局项目建设用地预审的情况说明。7、获得县电力公司项目初审意见及电网接入意见。8、获得县文物局项目选址地面文物调查情况的请示。9、获得县经贸委项目开展前期工作的批
31、复。第三阶段:获得项目建设地区级(市)相关部门的批复文件1、获得地区发改委开展前期工作请示。2、获得地区水利局项目工程选址意见。3、获得地区畜牧局项目用地查验的意见。4、获得地区环保局项目环境影响报告表的初审意见。5、获得地区城建局项目选址的报告。6、获得地区国土局项目用地预审的初审意见。7、获得地区文物局项目用地位置选址的请示。8、获得地区林业局项目选址情况的报告。第四阶段:获得自治区(省)相关部门的批复文件1、获得自治区(省)发改委同意开展光伏发电项目前期工作的通知2、获得自治区(省)水利厅项目水土保持方案的批复3、获得自治区环保厅(省)项目环境影响报告表的批复4、获得自治区(省)国土厅项
32、目压覆重要矿产资源有关问题的函5、获得自治区(省)国土厅地质灾害评估备案登记表6、获得自治区(省)文物局项目用地位置选址意见函7、获得自治区(省)国土厅土地预审意见8、获得自治区(省)建设厅选址意见书和选址规划意见9、获得省电力公司接入电网原则意见的函10、办理建设项目银行资金证明(不少于项目总投资的20%)。11、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);12、委托有自治区(省)B级以上资质的单位做20MWp大型光伏并网电站项目申请报告;13、将项目申请报告提交区发改委能源处,按照能源处的指定委托国际工程咨询公司对20MWp大型光伏并网电站项目申请报告组织评审,并
33、获得评审文件;14、获得自治区发改委(省)对20MWp大型光伏并网电站项目核准的批复文件;15、获得电力公司接入电网批复文件;16、委托具有自治区(省)B级以上资质的单位做20MWp大型光伏并网电站项目设计;17、获得项目建设地建设局开工许可;第5篇:光伏电站建设全过程工作光伏电站从准备到建成 企业需要做哪些工作一、项目前期考察对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等论坛二、项目建设前期资料及批复文件第一阶段:可研阶段1、委托有有资质的单位做
34、大型光伏并网电站项目进行可行性研究分析、项目备案申请报告。2、进入所在省份(市)的备案名单第二阶段:获得省级/市级相关部门的批复文件第三阶段:获得开工许可1、办理建设项目银行资金证明(不少于项目总投资的20%)。2、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);3、委托具有资质的单位做项目设计;4、获得项目建设地建设局开工许可;三、项目施工图设计1、现场测绘、地勘、勘界、提资设计要求;2、接入系统报告编制并上会评审;3、出施工总图蓝图;4、各专业进行图纸绘制(结构、土建、电气等);5、出各产品技术规范书(做为设备采购招标依据);6、和各厂家签订技术协议;7、现场技术交底
35、图纸会审;8、送出线路初设评审上会出电网意见;四、项目实施建设1、物资招标采购2、发电区建设工作:1)基础浇筑2)支架安装、光伏组件安装、汇流箱安装;3)逆变室、箱变基础建设;4)箱变、逆变器、直流柜、通讯柜设备安装调试试验5)电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设;3、生活区工作所有房建建设(SVG室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等;所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接地变、所用变、降压变、配电
36、屏、综自保护、监控安装、消防设备安装、安全监控摄像头)等等。4、外围线路建设,对侧站设备安装及对侧站对点对调、省调和地调的调度调试等;5、所有设备的电缆敷设连接并做实验;6、电力建设工程质量监督站验收(消缺并闭环);7、省电力建设调试所安评、技术监督验收(消缺并闭环);8、当地消防大队验收并出具报告;9、电网公司验收(消缺并闭环);10、电站调试方案(电力公司审核);施工过程中,需办理下列手续五、带电前的必备条件(一)接入系统带电前要需具备的条件1、发改委备案文件、上网电价文件、可研报告2、接入系统审查批复文件(国家电网公司、省电力公司接入系统文件)3、公司营业执照复印件(正本、副本)4、公司
37、税务登记证(国税、地税)5、公司组织机构代码证6、系统主接线图(二)升压站返送电流程和具备的条件1、给省电力公司申请返送电文件。(风电机组及光伏电站机组合并上报)2、给交易中心上报接网技术条件。(按照公司接入系统要求及反措要求上报)3、并网原则协议签订。(与公司营销部签订、地区并网电厂可由营销部授权签订、并上报交易中心)4、省调下达的调度设备命名及编号。5、省调下达的调管设备范围划分。6、与省调、各地调分别签订并网调度协议。7、与发电企业所在的地区电力公司签订供用电合同。(确定发电企业施工用电如何处理,电厂全停期间用电电价及结算方式)(原则上执行当地大宗工业用电电价)8、线路属自建的应签订线路
38、运维协议。(必须有线路运营资质、且必须在相应机构备案、具备线路带电作业、申请线路巡线、停用重合闸、线路消缺等)。9、具有资质的质监站出具的工程质检报告,并形成闭环的报告(报告原件)。(风电机组及光伏电站机组合并上报)10、省电力科学研究院出具的并网安全性评价报告,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电机组及光伏电站机组合并上报)11、省电力科学研究院出具的技术监督报告,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电机组及光伏电站机组合并上报)。12、应出具消防部门验收意见。(风电机组及光伏电站机组合并上报)
39、13、省电力公司交易中心将委托地区电力公司现场验收涉网设备及是否按照接入系统文件要求建设和完善设备、装置、满足并网条件,并落实“安评、技术监督”等报告提出问题的整改。并向电力公司交易中心上报具备返送电的验收报告。(风电机组及光伏电站机组合并上报)。14、交易中心根据上述工作完成情况,及时组织返送电协调会,并组织各相关部门会签后,下达同意返送电文件。(三)并网流程或具备的条件1、工程质检报告2、安评报告3、技术监督报告4、消防验收意见5、电力公司验收报告6、针对各检查报告提出问题的整改报告7、供用电合同(是否有新的变化,若有变化须重新签订)8、针对上述“四个协议(或合同)、四个报告”,协商确定
40、年度购售电合同后。9、并组织各相关部门会签后,及时协商确定召开启委会,根据启委会决议,发电企业应上报决议中提出问题的整改。10、下达同意机组并网文件,安排机组并网工作。11、给省电力公司申请确认满足电网要求的文件。(风电机组及光伏电站机组首次并网时间及240小时结束时间)12、生产验收交接书(施工单位与业主签订)13、涉网试验完成并满足电网要求14、电价批复文件15、消防验收合格来源:阳光工匠光伏论作者:王淑娟中国领先的光伏行业资讯商,专业的光伏系统集成商,欢迎您关注微信公众平台:家庭光伏电站专家!寻求光伏电站投资商、合作开发商,请致邮ChinesePV第6篇:诠释 光伏电站建设流程光伏电站是
41、属于目前国家鼓励力度较大的绿色电力开发能源项目,吸引众多投资者的目光。那么光伏电站从准备到建成都需要留意些什么呢?项目前期考察对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。项目建设前期资料及批复文件第一阶段可研阶段 委托有有资质的单位做大型光伏并网电站项目进行可行性研究分析、项目备案申请报告。 进入所在省份(市)的备案名单第二阶段获得省级/市级相关部门的批复文件第三阶段获得开工许可 办理建设项目银行资金证明(不少于项目总投资的20%)。 办理建设
42、项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%); 委托具有资质的单位做项目设计; 获得项目建设地建设局开工许可;项目施工图设计 现场测绘、地勘、勘界、提资设计要求; 接入系统报告编制并上会评审; 出施工总图蓝图; 各专业进行图纸绘制(结构、土建、电气等); 出各产品技术规范书(做为设备采购招标依据); 和各厂家签订技术协议; 现场技术交底、图纸会审; 线路初设评审上会出电网意见;项目实施建设 物资招标采购 发电区建设工作:1)基础浇筑2)支架安装、光伏组件安装、汇流箱安装;3)逆变室、箱变基础建设;4)箱变、逆变器、直流柜、通讯柜设备安装调试试验5)电气连接及电缆敷设(组件之间、
43、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设; 生活区工作所有房建建设(SVG室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等;所有设备安装、调试、试验、保护调试、电器连接(SVG、高压开关柜、接地变、所用变、降压变、配电屏、综自保护、监控安装、消防设备安装、安全监控摄像头)等等。 外围线路建设,对侧站设备安装及对侧站对点对调、省调和地调的调度调试等; 所有设备的电缆敷设连接并做实验; 电力建设工程质量监督站验收(消缺并闭环); 省电力建设调试所安评、技术监督验收(消缺并闭环);
44、 当地消防大队验收并出具报告; 电网公司验收(消缺并闭环); 电站调试方案(电力公司审核);施工过程中,需办理下列手续带电前的必备条件1、接入系统带电前要需具备的条件 发改委备案文件、上网电价文件、可研报告 接入系统审查批复文件(国家电网公司、省电力公司接入系统文件) 公司营业执照复印件(正本、副本) 公司税务登记证(国税、地税) 公司组织机构代码证 系统主接线图2、升压站返送电流程和具备的条件 给省电力公司申请返送电文件。(风电机组及光伏电站机组合并上报) 给交易中心上报接网技术条件。(按照公司接入系统要求及反措要求上报) 并网原则协议签订。(与公司营销部签订、地区并网电厂可由营销部授权签订
45、并上报交易中心) 省调下达的调度设备命名及编号。 省调下达的调管设备范围划分。 与省调、各地调分别签订并网调度协议。 与发电企业所在的地区电力公司签订供用电合同。(确定发电企业施工用电如何处理,电厂全停期间用电电价及结算方式)(原则上执行当地大宗工业用电电价) 线路属自建的应签订线路运维协议。(必须有线路运营资质、且必须在相应机构备案、具备线路带电作业、申请线路巡线、停用重合闸、线路消缺等)。 具有资质的质监站出具的工程质检报告,并形成闭环的报告(报告原件)。(风电机组及光伏电站机组合并上报) 省电力科学研究院出具的并网安全性评价报告,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影
46、响送电的应列出整改计划。(风电机组及光伏电站机组合并上报) 省电力科学研究院出具的技术监督报告,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。(风电机组及光伏电站机组合并上报)。 应出具消防部门验收意见。(风电机组及光伏电站机组合并上报)。 省电力公司交易中心将委托地区电力公司现场验收涉网设备及是否按照接入系统文件要求建设和完善设备、装置、满足并网条件,并落实“安评、技术监督”等报告提出问题的整改。并向电力公司交易中心上报具备返送电的验收报告。(风电机组及光伏电站机组合并上报)。 交易中心根据上述工作完成情况,及时组织返送电协调会,并组织各相关部门会签后,下达同意返送电文件。3、并网流程或具备的条件 工程质检报告 安评报告 技术监督报告 消防验收意见 电力公司验收报告 针对各检查报告提出问题的整改报告 供用电合同(是否有新的变化,若有变化须重新签订) 针对上述“四个协议(或合同)、四个报告”,协商确定年度购售电合同后。 并组织各相关部门会签后,及时协商确定召开启委会,根据启委会决议,发电企业应上报决议中提出问题的整改。 下达同意机组并网文件,安排机组并网工作。 给省电力公司申请确认满足电网要求的文件。(风
