劳动力安排情况及保证措施.doc

上传人:田海滨 文档编号:46678 上传时间:2025-07-09 格式:DOC 页数:2 大小:46.50KB
下载 相关 举报
劳动力安排情况及保证措施.doc_第1页
第1页 / 共2页
劳动力安排情况及保证措施.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

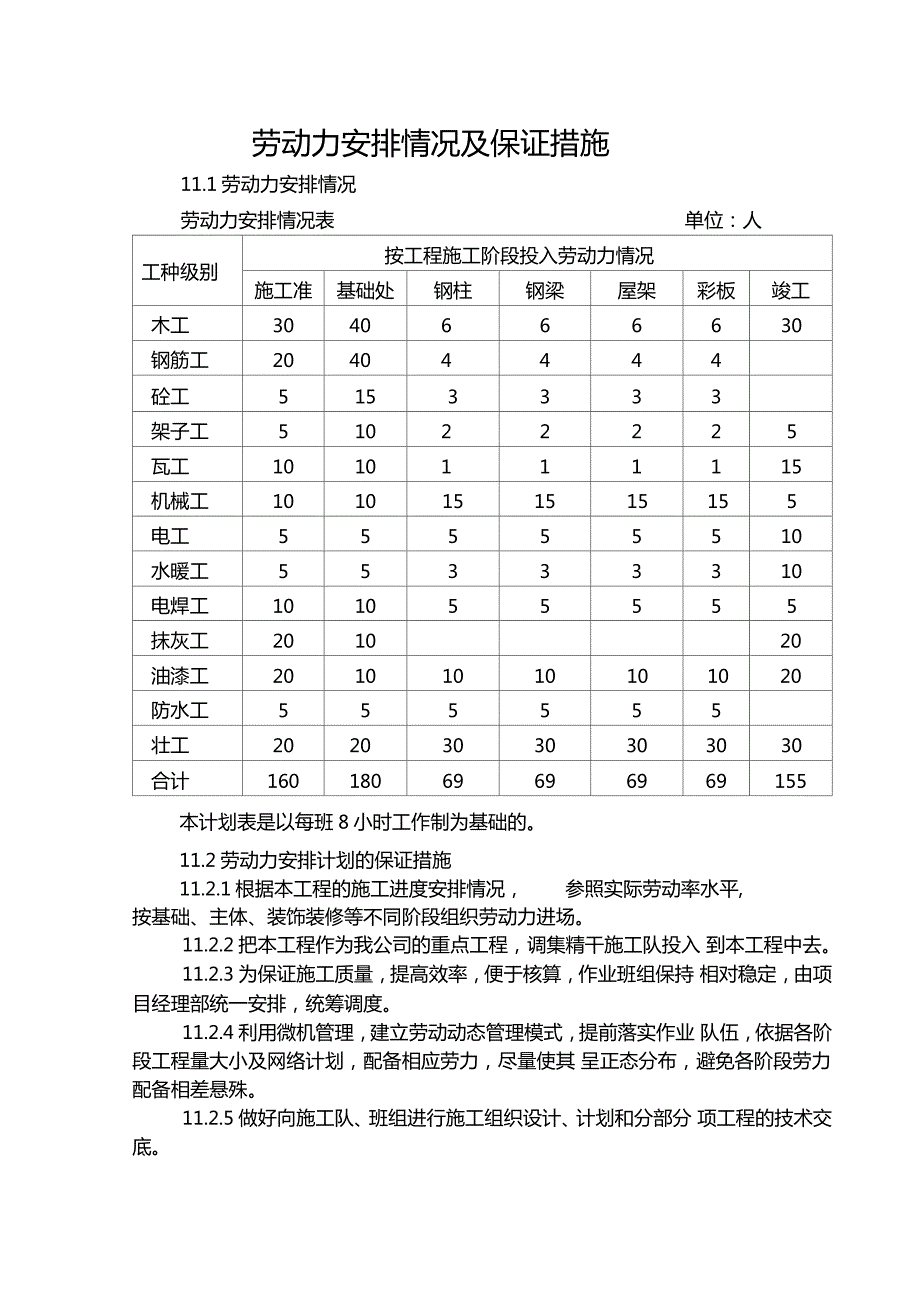

1、劳动力安排情况及保证措施11.1劳动力安排情况劳动力安排情况表单位:人工种级别按工程施工阶段投入劳动力情况施工准基础处钢柱钢梁屋架彩板竣工木工3040666630钢筋工20404444砼工5153333架子工51022225瓦工1010111115机械工1010151515155电工55555510水暖工55333310电焊工101055555抹灰工201020油漆工20101010101020防水工555555壮工20203030303030合计16018069696969155本计划表是以每班8小时工作制为基础的。11.2劳动力安排计划的保证措施11.2.1根据本工程的施工进度安排情况,参

2、照实际劳动率水平,按基础、主体、装饰装修等不同阶段组织劳动力进场。11.2.2把本工程作为我公司的重点工程,调集精干施工队投入 到本工程中去。11.2.3为保证施工质量,提高效率,便于核算,作业班组保持 相对稳定,由项目经理部统一安排,统筹调度。11.2.4利用微机管理,建立劳动动态管理模式,提前落实作业 队伍,依据各阶段工程量大小及网络计划,配备相应劳力,尽量使其 呈正态分布,避免各阶段劳力配备相差悬殊。11.2.5做好向施工队、班组进行施工组织设计、计划和分部分 项工程的技术交底。11.2.6 为确保施工人员的身体健康和安全,保证工程的顺利实 施,控制和防止“突发性流行疾病”的发生与蔓延,建立完整的疾病 防治体系,制定预防措施、管理措施、防治措施等。11.2.7 职工工作应作到科学安排,尽量减少加班,以保持职工 身心健康。11.2.8 加强职工素质教育,按规范标准文明施工,不蛮打硬干; 及时清理工程现场的垃圾、杂物,模板、架管等堆放整齐,做到工完 活底清。11.2.9 建立健全各项管理制度,并传达到每个职工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 社会学

宁ICP备18001539号-1
