爆破设计方案.docx

上传人:peixunshi0 文档编号:493675 上传时间:2025-07-29 格式:DOCX 页数:18 大小:65.64KB
下载 相关 举报
爆破设计方案.docx_第1页
第1页 / 共18页
爆破设计方案.docx_第2页
第2页 / 共18页
爆破设计方案.docx_第3页
第3页 / 共18页
爆破设计方案.docx_第4页
第4页 / 共18页
爆破设计方案.docx_第5页
第5页 / 共18页
点击查看更多>>
资源描述

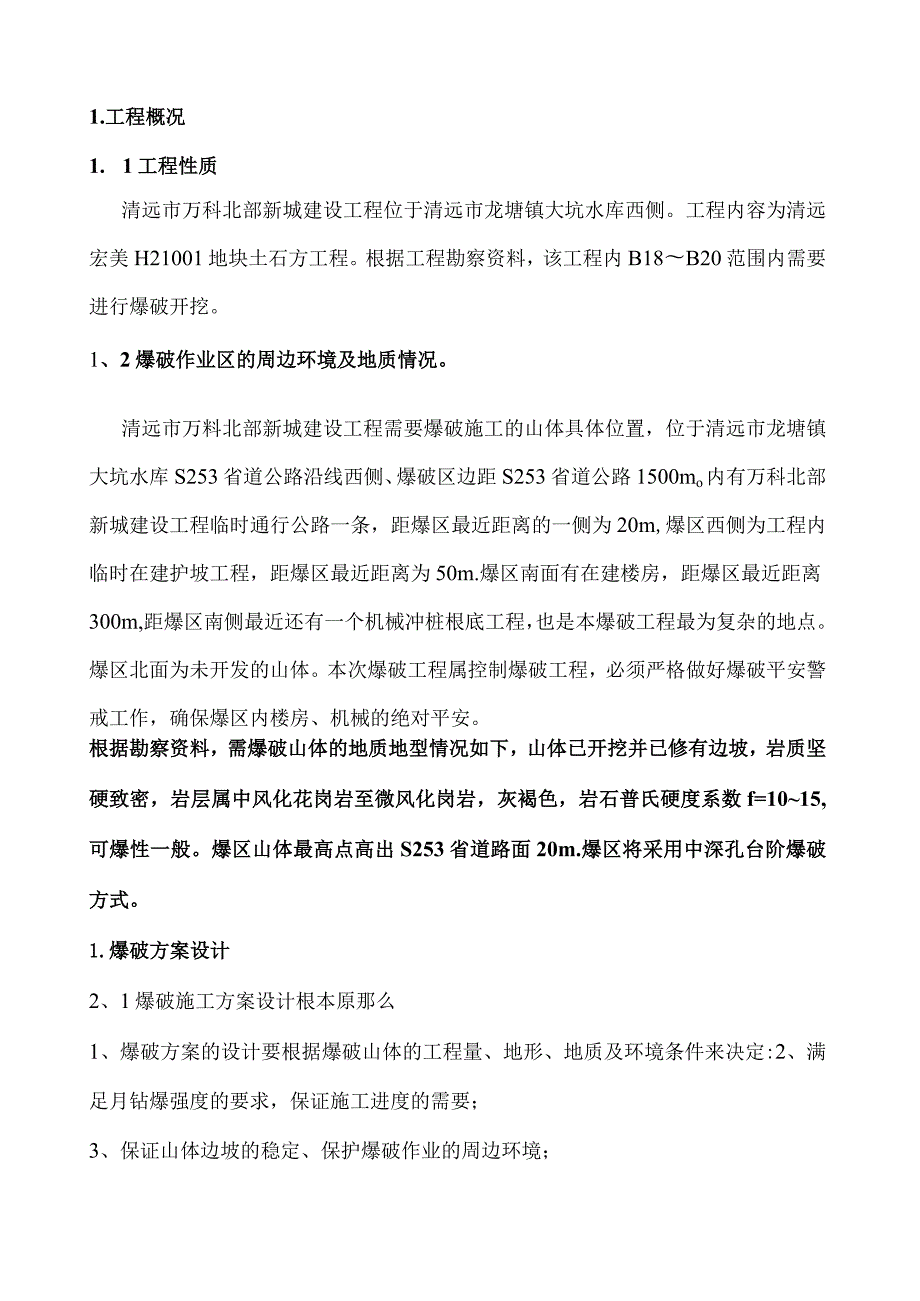

1、1.工程概况1. 1工程性质清远市万科北部新城建设工程位于清远市龙塘镇大坑水库西侧。工程内容为清远宏美H21001地块土石方工程。根据工程勘察资料,该工程内B18B20范围内需要进行爆破开挖。1、2爆破作业区的周边环境及地质情况。清远市万料北部新城建设工程需要爆破施工的山体具体位置,位于清远市龙塘镇大坑水库S253省道公路沿线西侧、爆破区边距S253省道公路1500mo内有万科北部新城建设工程临时通行公路一条,距爆区最近距离的一侧为20m,爆区西侧为工程内临时在建护坡工程,距爆区最近距离为50m.爆区南面有在建楼房,距爆区最近距离300m,距爆区南侧最近还有一个机械冲桩根底工程,也是本爆破工程

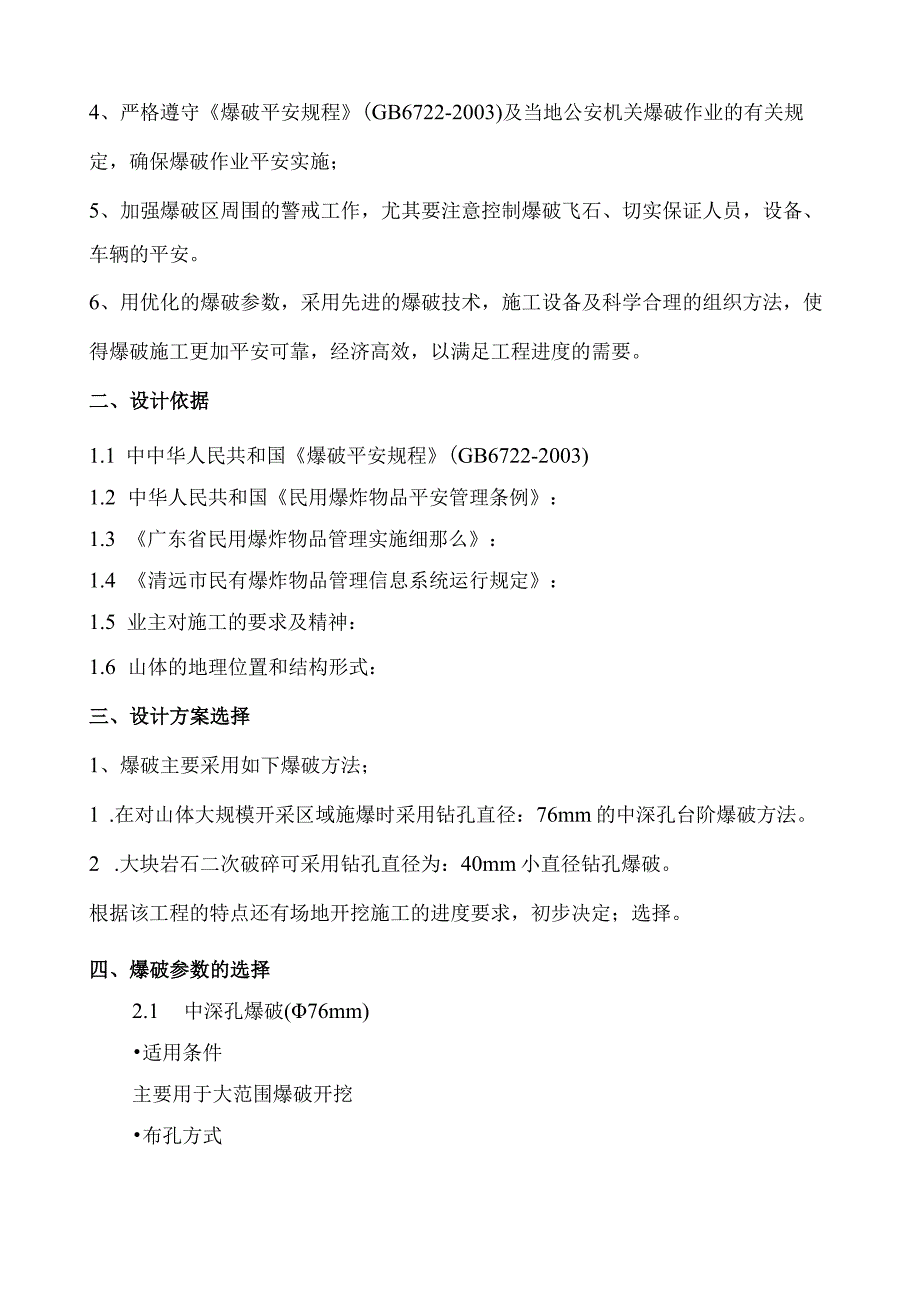

2、最为复杂的地点。爆区北面为未开发的山体。本次爆破工程属控制爆破工程,必须严格做好爆破平安警戒工作,确保爆区内楼房、机械的绝对平安。根据勘察资料,需爆破山体的地质地型情况如下,山体已开挖并已修有边坡,岩质坚硬致密,岩层属中风化花岗岩至微风化岗岩,灰褐色,岩石普氏硬度系数f=1015,可爆性一般。爆区山体最高点高出S253省道路面20m.爆区将采用中深孔台阶爆破方式。1.爆破方案设计2、1爆破施工方案设计根本原那么1、爆破方案的设计要根据爆破山体的工程量、地形、地质及环境条件来决定:2、满足月钻爆强度的要求,保证施工进度的需要;3、保证山体边坡的稳定、保护爆破作业的周边环境;4、严格遵守爆破平安规

3、程(GB6722-2003)及当地公安机关爆破作业的有关规定,确保爆破作业平安实施;5、加强爆破区周围的警戒工作,尤其要注意控制爆破飞石、切实保证人员,设备、车辆的平安。6、用优化的爆破参数,采用先进的爆破技术,施工设备及科学合理的组织方法,使得爆破施工更加平安可靠,经济高效,以满足工程进度的需要。二、设计依据1.1 中中华人民共和国爆破平安规程(GB6722-2003)1.2 中华人民共和国民用爆炸物品平安管理条例:1.3 广东省民用爆炸物品管理实施细那么:1.4 清远市民有爆炸物品管理信息系统运行规定:1.5 业主对施工的要求及精神:1.6 山体的地理位置和结构形式:三、设计方案选择1、爆

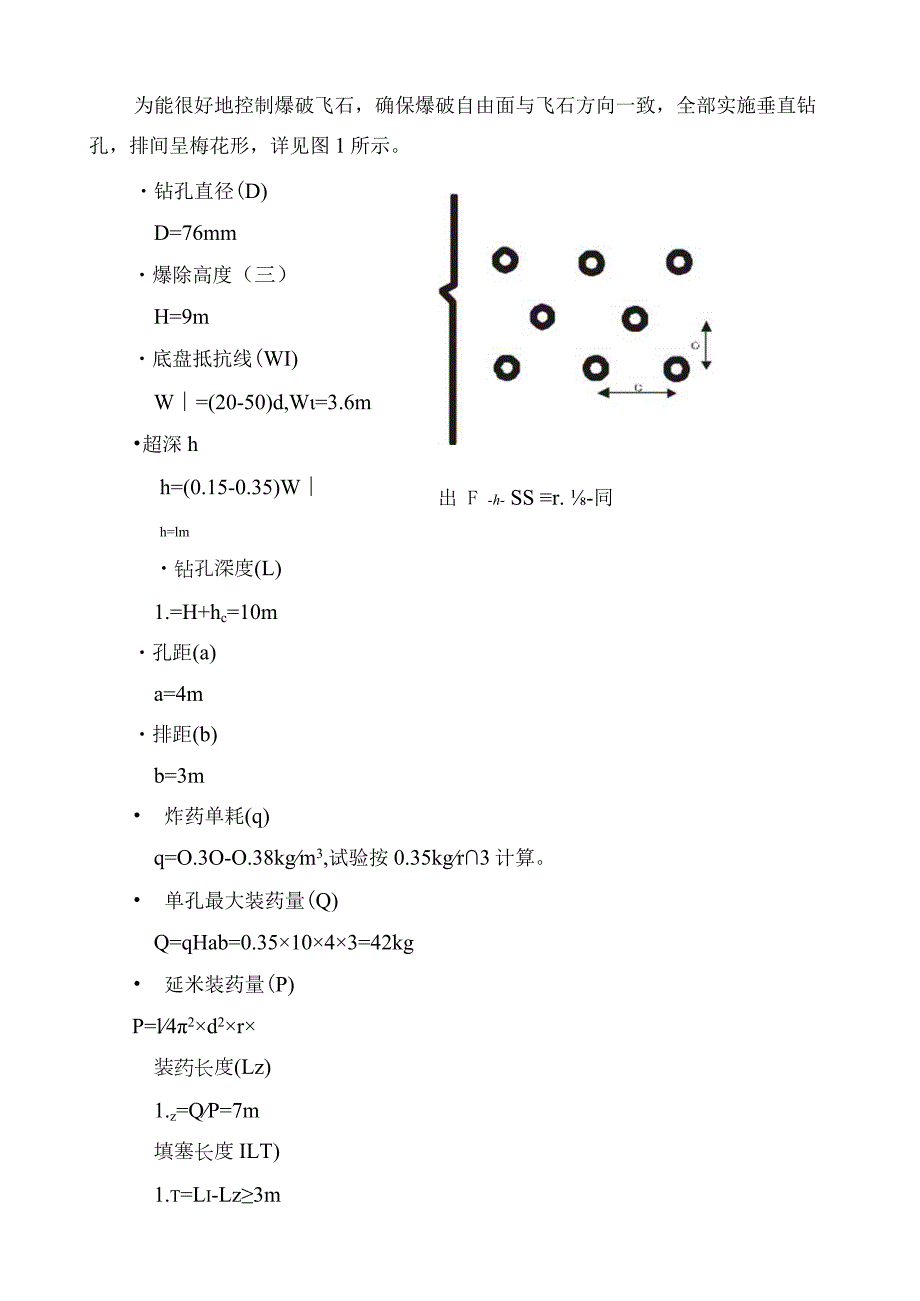

4、破主要采用如下爆破方法;1 .在对山体大规模开采区域施爆时采用钻孔直径:76mm的中深孔台阶爆破方法。2 .大块岩石二次破碎可采用钻孔直径为:40mm小直径钻孔爆破。根据该工程的特点还有场地开挖施工的进度要求,初步决定;选择。四、爆破参数的选择2.1 中深孔爆破(76mm)适用条件主要用于大范围爆破开挖布孔方式为能很好地控制爆破飞石,确保爆破自由面与飞石方向一致,全部实施垂直钻孔,排间呈梅花形,详见图1所示。出 F -h- SS r. -同钻孔直径(D)D=76mm爆除高度(三)H=9m底盘抵抗线(WI)W=(20-50)d,W=3.6m超深hh=(0.15-0.35)Wh=lm钻孔深度(L)

5、1.=H+hc=10m孔距(a)a=4m排距(b)b=3m 炸药单耗(q)q=O.3O-O.38kgm3,试验按0.35kgr3计算。 单孔最大装药量(Q)Q=qHab=0.351043=42kg 延米装药量(P)P=l42d2r装药长度(Lz)1.z=QP=7m填塞长度ILT)1.t=Li-Lz3m 装药结构采取炸药沉底、孔口强填塞的连续装药结构,如图2所示。 起爆方法采用孔内电微差起爆法,具体为:发爆器一电雷管(传爆)(引爆)一药柱。 起爆网路该工程爆破条件良好,起爆网路设计为“排间起爆。前排先爆,由前往后逐排起爆,边孔比同排孔高一个段别,如图3所示。 网路联接该设计网路为孔内微差,为加强

6、网路的平安性,最大强度地防止盲炮的产生,孔内装入所需段别的双发雷管,整修网路敷设成双复式闭合形式。4.2大块破碎爆破大块破碎爆破参数,详见表一所示。表一大块破碎爆破参数表炮孔方向炮孔方向背离保护目标钻孔直径d=42mm孔深大块粒径的三分之二(允许误差为510cm)炸药单耗Q=O.1O-O.15kgm3按岩石级别相应增减备注:为减少爆尘及爆破噪声对周边的影响,宜实施填塞爆破。五、爆破有害效应的验算及平安措施本工程爆破平安主要考虑的是爆破振动、飞石、空气冲击波对周围的建筑物、行人及车辆的影响和破坏。5.1爆破振动验算按爆破规程推荐,用公式R=(KV)UaXQu3对爆破振动速度进行计算。式中,V爆破

7、振动速度,cm/s;K、a一一与爆破点至计算保护对象间的地形、地质条件有关的系数和衰减指数,可按下表选取岩性Ka坚硬岩石50-150中硬岩石150-250软岩石250-350Q最大段药量,kg;R传播距离,11lo因本设计为远区爆破,故K取180,a取1.65,R300m,v=1.OcnVs,经计算,最大段平安发药量QA为:QA=100kg由此可见,将最大一次发药量控制在50Okg以内,也即同次炮孔控制在20个以内,爆破震动对周边没有多大影响。为了尽量降低爆破震动,施工中采取如下的降振措施:中深孔爆破前,先用浅孔处理好底部根坎,确保爆破自由面良好。把最大段发药量减小到100kg以内。结合现场地

8、形,设计合理的起爆顺序,转移爆破震动。5.2飞石验算个别飞石的飞散距离按下式进行计算,即Rf=U5-16)d,m式中Rf个别飞石的飞散距离,m;d一炮孔直径,cm中深孔爆破RF=(15-16)9=144浅孔爆破RF=(15-16)4.2=67.2为减小爆破飞石危害,施工中应采取如下的预防飞石的措施;开创良好的爆破自由面,防止因底盘抵抗线过大产生成片飞石突出事故。改正常抛掷爆破为弱抛掷爆破,减小飞石危害范围。对地质异常带采取补强或间隔装药措施。5.3爆破空气冲击波验算填塞爆破,形成空气冲击波的可能性极小,且空气冲击波的形成需具备超音速条件,加之空气冲击波大多情况下表现为单孔作用,故在此对其不作具

9、体验算。六、平安警戒距离根据上述验算,最大危险半径为20Om(假设的爆破震动危害半径,实际值远小于200m)。根据爆破平安规程规定,露天中深孔爆破,其警戒距离不得小于200m,浅孔爆破不得小于300m,具体由设计确定。为了实现平安生产,杜绝一切生产平安事故的发生,本工程的平安警戒距按30Om执行(针对活动目标,如行人、车辆等)。七、设备及人员配制7.1设备配备为保证工程施工连续、顺畅,上下工序互不干扰,在前期准备时,必须按拟定的生产规模投入相应的设备。设备生产能力的上下,直接关系到工程的进度,设备生产能力过低,满足不了工程需要,技术上不可行;设备能力过高,会造成设备闲置,经济上也不可行。设备的

10、投入必须从工程施工条件、工期等实际情况出发,原那么上应符合技术经济要求。照本工程施工进度推算,需配备如表二所示机械设备。表二机械设备配备序号设备名称规格数量备注1手持式凿岩机YT242台状况完好2潜孔钻机76一体式3台状况完好3空压机17m31台状况完好4挖机W2001台状况完好5运输车WQ34010辆状况完好7.2人员配备工程要创效,必须以平安生产作保障。因此,在日常生产工作中,必须成立以施工队长为第一责任人的平安生产管理小组,肩负起日常的一切平安生产及现场管理工作任务,立足现场,消除隐患,防止发生人身及设备事故,确保工程零事故,本设计的人员配备情况如表三所示。表三人员配备序号工种数量1爆破

11、班长1人2平安员1人3凿岩工2人4空压机司机1人5爆破员(持证)3人6爆破器材现场保管员(持证)1人7警戒人员8人八、管理机构组织在本工程成立爆破施工指挥组并下设职能机构,其职责如下:指挥长:指挥爆破施工按方案进行;领导、协调施工中各项工作和各职能组的工作;在爆破过程中,发出起爆和解除命令;处理影响全局的工作。爆破组长(由爆破工程技术人员负责):按平安规程要求负责施工平安,制止违章作业;组织对爆破器材的加工、试验、检验;负责装药、连线、堵塞、起爆及爆破质量验收;负责对拒炮、盲爆的处理。材料(由爆破器材平安员负责):负责施工需用材料的采购、供给、运输与保管;负责现场爆破器材的回收和转移。警戒负责

12、人(由平安主任负责):负责对附近村民、工厂发布爆破公告,公告内容包括:爆破地点、爆破时间、爆破次数、警戒范围、警戒标志、各种信号及其意义,以及发出信号的方式、时间、平安措施等有关注意事故。在爆破作业地段,负责设置明确的工作范围标志,并安排警戒人员。在邻近交通要道和人行通道的方位或地段设置防护屏障。做好爆前村民疏散、车辆及设备的撤离工作,爆破前15分钟,确保爆破危险区域内无人及车辆,警戒人员至少在起爆前半小时到指定地点上岗,按设计断绝各通往或经过爆破点的通道,直至发出解除警戒信号后,方准离开警戒岗位。爆破时,必须同时发出声响信号和视觉信号,使危险区内的人员都能清楚地听到和看到。九、施工平安保证措

13、施平安生产关系到国家和企业职工的根本利益,施工中要以防为主。加强平安教育,提高职工的平安意识,为了确保施工平安,必须严格遵守爆破平安规程和施工标准的有关规定:9.1 爆破作业人员必须持有公安部门颁发的上岗作业证。9.2 爆破作业人员在施工过程中定期进行平安教育。9.3 爆破作业人员统一着装,工作服及鞋帽必须符合国标和爆破施工要求。9.4 在大雾、黄昏和夜晚严禁爆破作业施工现场禁止烟火,作业人员不准将打火机等火种带入施工现场。9.5 炸药、雷管等爆破器材必须轻拿轻放。9.6 严禁打残眼。9.7 装药用的炮棍必须是木制或竹制品9.8 装药后必须保证填塞质量,禁止无填塞爆破。9.9 禁止用石块、易燃

14、物填塞炮孔,禁止拔出或硬拉起爆药中的、导爆管。9.10 在坡顶施工为高空作业,施工人员一律佩戴平安带。十、爆破警戒方案10.1 警戒范围距爆破中心300m为半径的区域,但人员必须撤离至300m外或平安避炮点。10.2 警戒岗哨的布置警戒岗哨有四个固定警戒点,布置在通往爆破区的四个路口,并设立醒目的标志牌,警戒人员应佩载袖章和小红旗。10.3 警戒人员:每个警戒点由两人组成,其中一个为组长。10.4 起爆信号第一次一一预备信号,所有无关人员立即撤离危险区第二次一一起爆信号,确认人员和设备全部撤离危险区后,具备平安起爆条件时,方准发出起爆信号,指挥长发布起爆命令,立即起动起爆器引爆。第三次一一解除

15、警戒信号,经检查人员检查确认平安后,方准发出解除警戒信号。10.5 爆后检查爆破完成十五分钟后,由爆破平安员进入爆区检查有无盲炮,确认无盲炮后,方准其它人员进入作业区。十一、平安机构及设施1 .平安管理原那么方案设计要贯彻“平安第一,预防为主,综合治理”的平安生产方针,严格执行矿山平安法及其它有关规定和标准。在开采设计中不仅考虑开采的经济效益,更主要的前提是生产平安,各项技术措施都要符合平安生产的要求,给生产带来不平安或平安隐患的开采技术不采用,要为平安生产创造了条件。设计要求制定并实施平安生产事故应急求援预案并进行演练,作好记录;对生产过程中的各工序进行分析,明确主要的危险源及制订相应的预防

16、措施。2、平安生产管理制度根据广东省民用爆炸物品管理实施细那么的要求,应制订的平安生产管理制度、平安生产责任制、岗位操作规程、平安台帐等如下:1.1、 平安生产管理制度:平安目标管理年度;平安活动(会议)制度;平安检查制度;职业危害预防制度;平安教育培训制度;生产平安事故管理制度;重大危险源监控和重大隐患整改制度;设备平安管理制度;平安生产档案管理制度;平安生产奖惩制度等。1.2、 制定并每天签订的平安生产责任制有:工程经理;分管组长;平安科(股)长;班组长;各岗位人员等。1.3、 岗位操作规程:爆破平安员;潜孔钻机司机;挖掘机(铲车、推土机)司机;维修电工;电焊工等特种作业人员操作规程。1.

17、4、 应建立的平安台帐:平安生产根底管理台帐;平安检查及隐患整改台帐;平安活动(会议)台账;设备管理及维修台帐;平安宣传教育培训台帐;平安措施费提取和使用台帐;平安生产有关奖惩台帐;伤亡(险肇)事故台帐;劳动保护及职工健康监护台账;爆破器材管理台账等。4、从业人员的平安培训平安教育和培训,是搞好企业平安工作的根底。从业人员的平安培训,应按生产经营单位平安培训规定,国家平安生产监督管理总局令第3号(2006)执行,具体作如下工作:4.1、 主要负责人和平安生产管理人员必需接受专门的平安培训,取得平安资格证书后,方可任职,且每年再培训时间不得少于16学时;4.2、 必须对新上岗工人进行强制性平安培

18、训,保证其具备根本岗位平安操作、自救互救以及应急处置所需的知识和技能后,方能安排上岗工作。且新上岗的从业人员平安培训时间不得少于72学时,每年接受再培训时间不得少于20学时;4.3、 特种作业人员必须接受专门的平安培训,经考核合格,取得特种作业操作资格证书后,方可上岗作业;4.4、 建立、健全平安培训档案,详细准确记录培训考核情况,未经平安生产培训合格的从业人员,不得上岗作业等。5、事故应急救援预案编制本工程中生产事故发生的概率相对较高,为了仰制事故蔓延扩大,减少人员伤亡和财产损失,根据不同危险性质和特点编制事故应急救援方案,以便在发生事故后,各部门可以各司其职,有条不紊地展开事故救援,最大限

19、度的减少人员伤亡和财产损失。在编制事故应急救援措施时应考虑建立应急控制中心,应急控制中心负责指挥和协调处理紧急情况,保证事故的应急救援措施顺利执行。事故应急救援预案的演练是必不可少的,通过演习可以验证事故应急救援预案的合理性,发现与实际不符合的情况,及时进行修订和完善。5.1、 应急控制中心的地点应平安可靠。5.2、 应急控制中心的组成:包括总指挥(工程经理)和指挥部成员(包括生产、平安、技术、设备、消防及医疗机构的负责人)。指挥部成员直接领导各下属应急专业队,并向总指挥负责,由总指挥协调各队工作的进行。5.3、 能够顺利接受外部信息,具有向事帮现场及现场外管理人员发送指令的能力。5.4、 一

20、般情况下,控制中心应包括如下设施和资料:数量充足的有线、无线和其它通讯设备,危险物质数据库,救援物资数据库,重大危险源示意图,个人防护和其他救护设备,企业职工名单表,关键岗位人员的地址和联系方式,紧急救援与事故处理法规手册,地方政府和应急效劳机构的地址和联系方式,事故现场的其他人员名单,如承包者和参观者。5.5、 委派一名现场总指挥及现场事故管理人员。5.6、 现场人员的行动准那么:应确保现场人员准确知道自己在事故应急救援中应承当的任务(如负责抢救、检测、照顾伤员等)。5.7、 无关人员可沿着明确标志的撤离路线到达平安区。5.8、 指定专人记录所有到达平安区的人员,并告知应急控制中心。5.9、

21、 安排对现场人员情况进行记录,包括姓名、工作岗位、地址等,并保存在应急控制中心Q5.10、事故处理结束后,在恢复现场的过程中应对进入现场的人员进行指导。十二、爆破器材方案用量12.1.乳化炸药60:160000kg32:100Okg毫秒分段电雷管:7000发十三、爆破器材平安管理措施13.K爆破器材的装卸规定、应有专人在场监督;、应设置警卫,禁止无关人员入内;、禁止爆破器材与其他货物混装,并不得超载;、认真检查运输工具的完好状况和去除运输工具内的一切杂物;、严禁磨擦、撞击、抛掷爆破器材;、遇雷雨或暴风雨天气时,禁止装卸火爆破器材;、爆破器材的装卸,应尽量在白天进行;、装卸爆破器材的地点应有明确

22、的信号标志,白天应悬挂红旗或警标,夜晚应有足够的照明。13.2爆破器材的运输规定爆破器材由专人负责运送至临时存放点,再由临时存放点手搬运至作业区域,搬运至作业区域的规定如下:、雷管等起爆器材不得与炸药同车运输到工作面,应单独运输或人工扛或抬;、不得提前班次领取爆破器材;不得携带爆破器材在人群聚集的的地方停留,并避开庙宇附近;、一人一次运送的爆破器材数量,不准超过:搬运起爆器材IOkg拆箱(袋)搬运炸药20kg背运原包装炸药一箱(袋)挑运原包装炸药二箱(袋)13.3、爆破器材的临时堆放规定在地面作业地点存放爆破器材时,应遵守以下规定:、临时存放点选择在平安地方,悬挂醒目标志(白天插红旗,晚上挂红

23、灯);、爆破器材进入施工现场,必须存放到爆破器材临时堆放点;爆破器材应堆放在垫木上,不应直接堆放在地上;、运至作业地点的爆破器材.,应有专人看管;、作业地点只应存放当班作业所需的爆破器材;大型爆破,可存放本次工程所需的爆破器材.;雷管或起爆体不应与炸药放在一起;、爆破器材临时存放点采用自然光或塑料手电筒照明;、禁止在爆破器材临时存放点架设施工用电;、爆破器材堆上,应覆盖帆布或搭建简易帐篷;、距离临时存放点周边50In范围内严禁烟火。十四、爆破施工组织14.1 施工方法:爆破实验本工程爆破施工以前,必须编制相应的爆破试验大纲,经设计批准后,选取不影响建基面、边坡标高、坡度具有代表性的岩石区域,进

24、行爆破试验,根据爆破试验结果,调整后的爆破参数,直至取得最正确爆破效果,并以调整后的爆破为现场爆破开采的依据。(1) 表层清理钻机开始施工以前,采用人工对植被进行清理。清理结束后,再采用反铲对表层腐质土进行清理。(2) 测量钻孔前,由测量人员测量出边坡预裂边线、高程、爆破区地形,并以交底卡的形式,提供给爆破工程师及钻孔队。(3) 设计爆破工程师根据测量交底,依据爆破方案进行设计,镇写爆破参数表,经技术负责人审核后,交底至施工员、钻机队。(4) 布孔施工员根据测量交底、爆破参数表,在现场布孔,并对钻机队交底,同时填写火工材料方案表,为爆破用火工材料做准备。(5) 钻孔钻爆队根据爆破参数表、施工员

25、交底,进行钻孔作业。钻孔是土石方爆破施工中的关键工序之一,关系到设计方案实现,关系到爆破的工程质量,钻孔队操作人员必须是有证的熟练操作工,上岗前必须进行专门培训。钻孔时钻机操作手首先根据技术交底卡对孔位进行复核,确认无误后才能开钻,开钻时现场施工员必须到位,对开钻角度进行检查,确认无误后才能下钻。(6) 验孔施工员和质安部质检员在钻孔完成后,检查炮孔孔深、孔距、排距、倾角、抵抗线等爆破参数是否与爆破参数设计表相符,并填写相关记录;如不符,须报爆破工程师、或返工,直至相符、经爆破工程师同意修改爆破设计。待全部爆破孔合格后,由施工同对爆破队下达爆破指令。(7) 装药爆破队在接到爆破指令后,才能进行

26、爆破作业。爆破作业时首先应根据火工材料的各项性能指标对火工材料进行检验,合格后才能在现场根据爆破设计加工药包,并按设计装药结构装入爆破孔。(8) 堵塞装药完成后由爆破员根据设计要求堵塞爆破孔,多余的火工材料要及时退还。(9) 联网爆破队爆破员根据爆破设计要求联结起爆网络,由爆破工程师复核无误后,才能进行爆破警戒。(10) 警戒爆破警戒区必须有明确标志;爆破警戒人员必须佩戴警戒标志(袖章、红旗、口哨);爆破警戒必须有整个警戒区内都能听到的警报后,所有的人员设备立即撤离警戒区;确认警戒区无人员,设备已进行有效保护后,拉第三次警报,第三次警报结束后由爆破队长发布起爆命令后起爆。(11) 起爆爆破队长

27、在确认各项准备工作完毕、警戒区内人员、设备撤离警戒区,警戒完成后,发出起爆命令后起爆。(12) 爆后检查起爆后15分钟,在烟尘消散后,由炮工进入爆区进行爆后检查,确认爆区平安后拉解除警报,如发现拒爆现象及时处理。(13) 解除警戒确认爆破区域平安后,由爆破总指、发出解除警戒命令,警戒人员方能解除警戒。十五、事故应急救援预案编制本工程中生产事故发生的概率相对较高,为了仰制事故蔓延扩大,减少人员伤亡和财产损失,根据不同危险性质和特点编制事故应急救援方案,以便在发生事故后,各部门可以各司其职,有条不紊地展开事故救援,最大限度的减少人员伤亡和财产损失。在编制事故应急救援措施时应考虑建立应急控制中心,应

28、急控制中心负责指挥和协调处理紧急情况,保证事故的应急救援措施顺利执行。事故应急救援预案的演练是必不可少的,通过演习可以验证事故应急救援预案的合理性,发现与实际不符合的情况,及时进行修订和完善。1、应急控制中心的地点应平安可靠。2、应急控制中心的组成:包括总指挥(工程经理)和指挥部成员(包括生产、平安、技术、设备、消防及医疗机构的负责人)。指挥部成员直接领导各下属应急专业队,并向总指挥负责,由总指挥协调各队工作的进行。3、能够顺利接受外部信息,具有向事帮现场及现场外管理人员发送指令的能力。4、一般情况下,控制中心应包括如下设施和资料:数量充足的有线、无线和其它通讯设备,危险物质数据库,救援物资数

29、据库,重大危险源示意图,个人防护和其他救护设备,企业职工名单表,关键岗位人员的地址和联系方式,紧急救援与事故处理法规手册,地方政府和应急效劳机构的地址和联系方式,事故现场的其他人员名单,如承包者和参观者。5、委派一名现场总指挥及现场事故管理人员。6、现场人员的行动准那么:应确保现场人员准确知道自己在事故应急救援中应承当的任务(如负责抢救、检测、照顾伤员等)。7、无关人员可沿着明确标志的撤离路线到达平安区。8、指定专人记录所有到达平安区的人员,并告知应急控制中心。9、安排对现场人员情况进行记录,包括姓名、工作岗位、地址等,并保存在应急控制中心。10、事故处理结束后,在恢复现场的过程中应对进入现场的人员进行指导。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

宁ICP备18001539号-1
