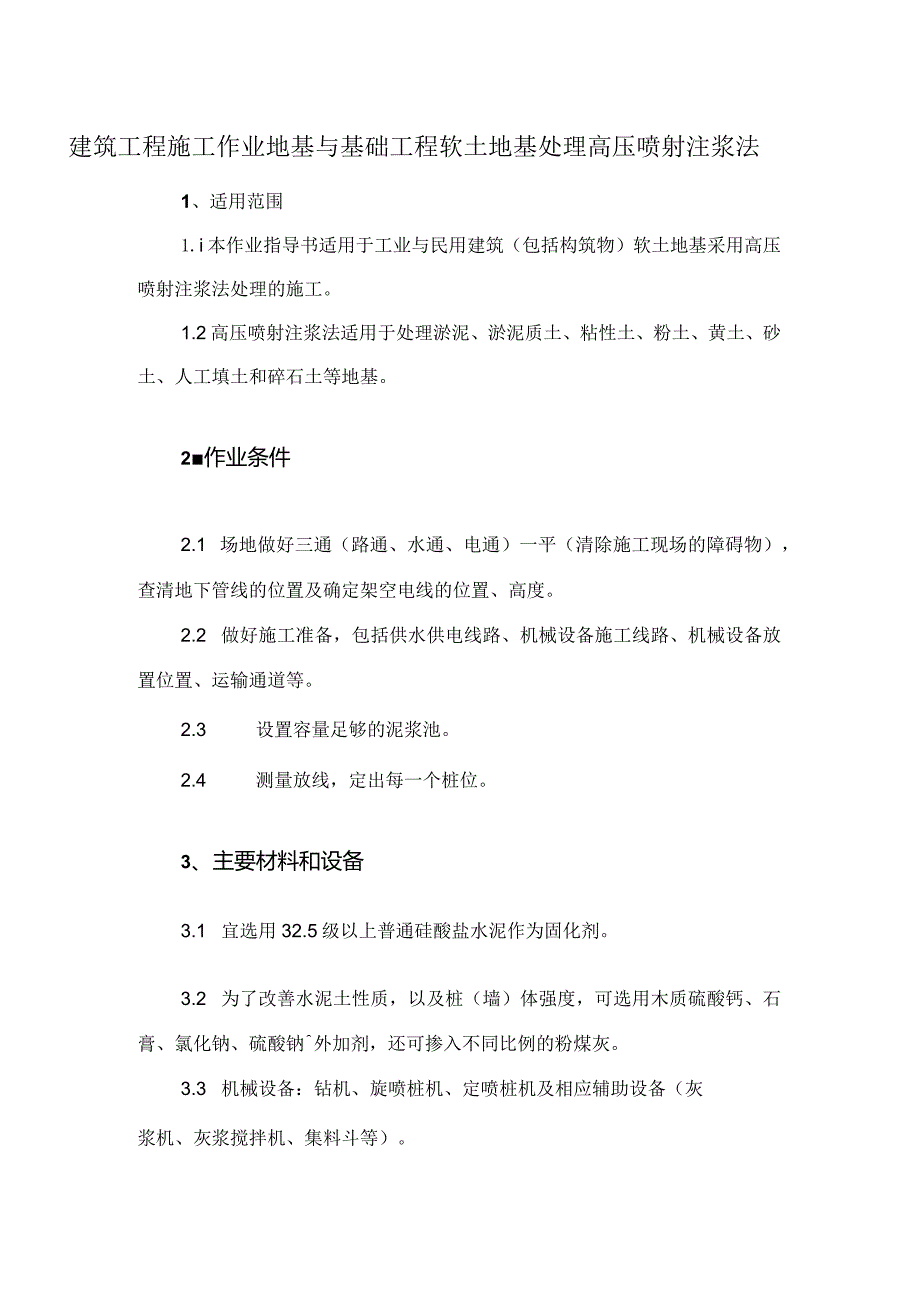

1、建筑工程施工作业地基与基础工程软土地基处理高压喷射注浆法1、适用范围1.i本作业指导书适用于工业与民用建筑(包括构筑物)软土地基采用高压喷射注浆法处理的施工。1.2高压喷射注浆法适用于处理淤泥、淤泥质土、粘性土、粉土、黄土、砂土、人工填土和碎石土等地基。2作业条件2.1 场地做好三通(路通、水通、电通)一平(清除施工现场的障碍物),查清地下管线的位置及确定架空电线的位置、高度。2.2 做好施工准备,包括供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等。2.3 设置容量足够的泥浆池。2.4 测量放线,定出每一个桩位。3、主要材料和设备3.1 宜选用32.5级以上普通硅酸盐水泥作为固化

2、剂。3.2 为了改善水泥土性质,以及桩(墙)体强度,可选用木质硫酸钙、石膏、氯化钠、硫酸钠外加剂,还可掺入不同比例的粉煤灰。3.3 机械设备:钻机、旋喷桩机、定喷桩机及相应辅助设备(灰浆机、灰浆搅拌机、集料斗等)。4、操作方法4.1 高压喷射注浆施工暂定选用下列参数:射水压力:35Mpa5流量:80-120Lmin;喷嘴个数:2个;喷浆压力:0.8MPa以上;气流压力:0.7MPa;提管速度:0.10.25m/min;旋转速度:IO20min;喷射摆角:450;施工开始时,宜做工艺试桩(也可用工程桩做实验桩),以标定各项施工技术参数。4.2 用钻机做引孔,调整好钻机的平稳和立轴的垂直。先用开孔

3、钻头开空,然后换上岩芯管钻具进行凿孔,以保证收孔的垂直度,钻置设计深度。4.3 成孔后,注浆管插入孔中,喷嘴达到设计标高时,方可喷射注浆。在喷射注浆参数达到规定值后,随即按旋喷、定喷或者摆喷的工艺要求,由上而下喷射注浆。注浆管分段提升的搭接长度不得小于100mmo4.4 施工中应认真记录实际孔位、孔深和钻孔内的地下障碍物、洞穴、涌水、漏水及与工稗崛报告不符等情况,并采用相应的措施。若出现不反浆或反浆较少时,可采用添加还凝剂或增大注浆量,待正常反浆后再继续工作;若反浆过多,宜提高喷射压力、适当加快提升与旋转(摆动)速度;4.5 当高压喷射施工毗邻已有建筑物时,应采用速凝浆液或大间距隔孔喷射和反浆

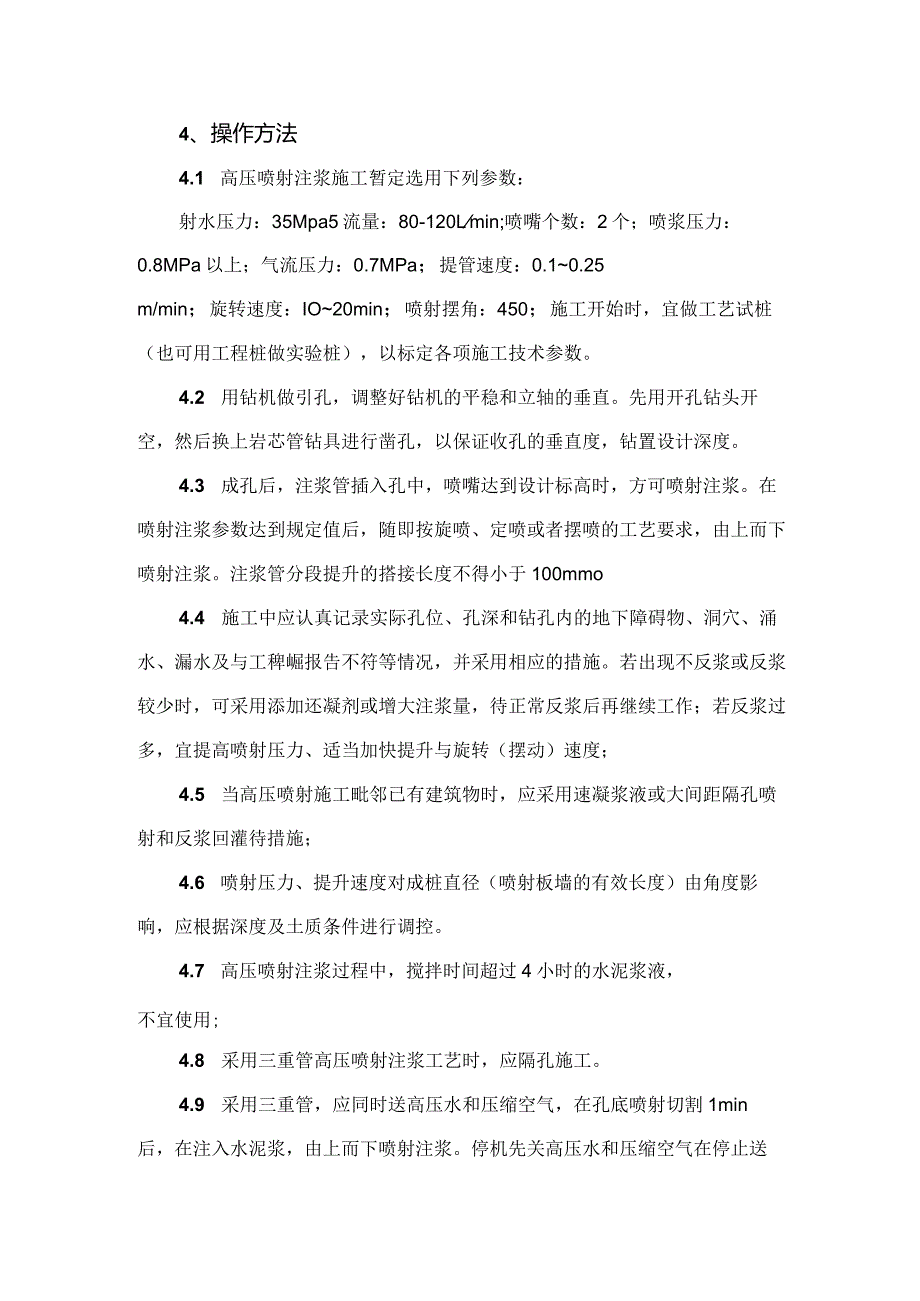

4、回灌待措施;4.6 喷射压力、提升速度对成桩直径(喷射板墙的有效长度)由角度影响,应根据深度及土质条件进行调控。4.7 高压喷射注浆过程中,搅拌时间超过4小时的水泥浆液,不宜使用;4.8 采用三重管高压喷射注浆工艺时,应隔孔施工。4.9 采用三重管,应同时送高压水和压缩空气,在孔底喷射切割1min后,在注入水泥浆,由上而下喷射注浆。停机先关高压水和压缩空气在停止送浆;4.10 高压喷射注浆过程中若发现地下有块石等障碍物时,可采用放慢或停止提升、定位注喷等方法;4.11 高压泵通过高压橡胶软管输送高压浆液至钻机上的注浆管,进行喷射注浆。因为注浆体的压力较大,应尽量减少钻机与高压水泵的距离,以免高

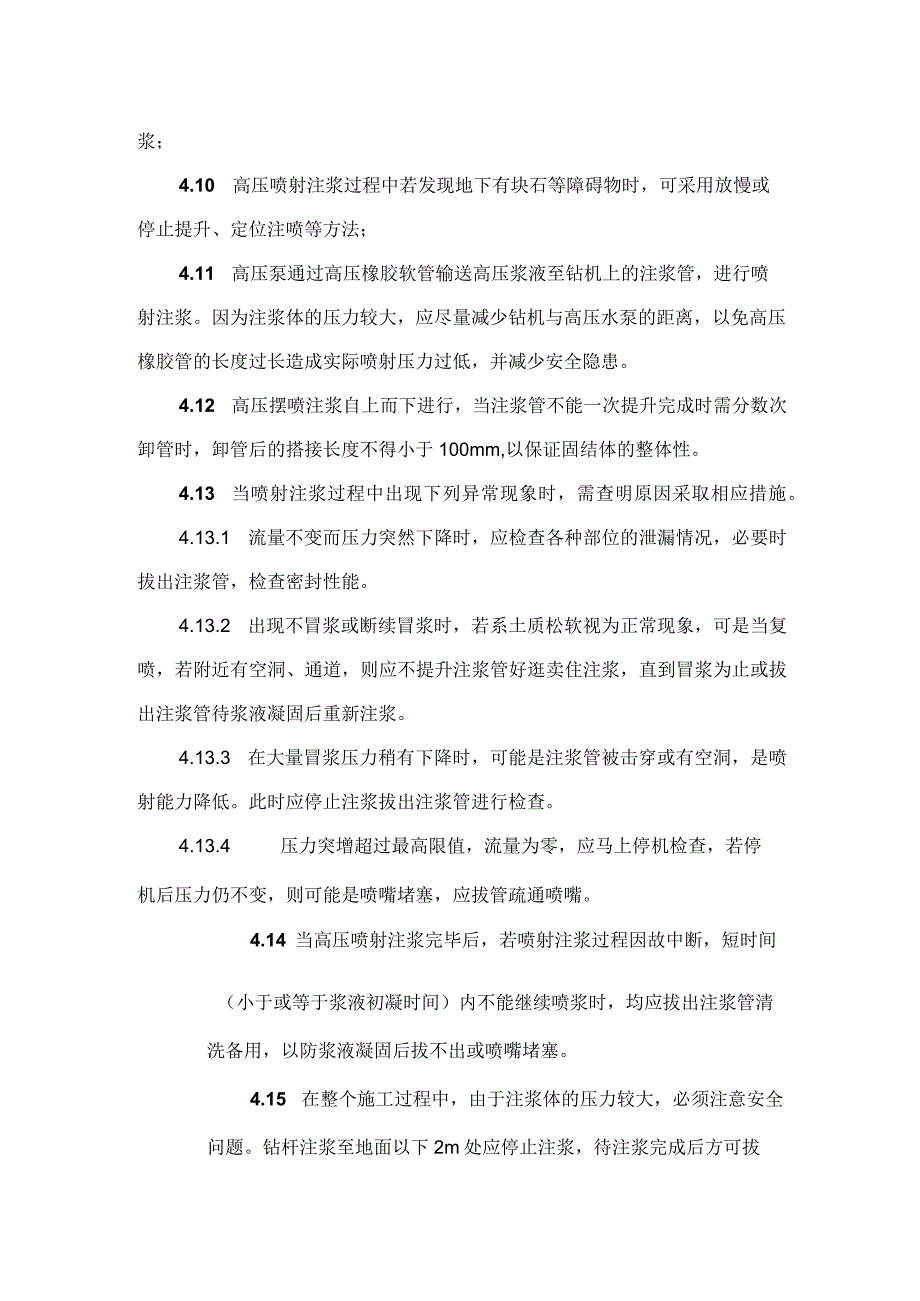

5、压橡胶管的长度过长造成实际喷射压力过低,并减少安全隐患。4.12 高压摆喷注浆自上而下进行,当注浆管不能一次提升完成时需分数次卸管时,卸管后的搭接长度不得小于100mm,以保证固结体的整体性。4.13 当喷射注浆过程中出现下列异常现象时,需查明原因采取相应措施。4.13.1 流量不变而压力突然下降时,应检查各种部位的泄漏情况,必要时拔出注浆管,检查密封性能。4.13.2 出现不冒浆或断续冒浆时,若系土质松软视为正常现象,可是当复喷,若附近有空洞、通道,则应不提升注浆管好逛卖住注浆,直到冒浆为止或拔出注浆管待浆液凝固后重新注浆。4.13.3 在大量冒浆压力稍有下降时,可能是注浆管被击穿或有空洞,

6、是喷射能力降低。此时应停止注浆拔出注浆管进行检查。4.13.4 压力突增超过最高限值,流量为零,应马上停机检查,若停机后压力仍不变,则可能是喷嘴堵塞,应拔管疏通喷嘴。4.14 当高压喷射注浆完毕后,若喷射注浆过程因故中断,短时间(小于或等于浆液初凝时间)内不能继续喷浆时,均应拔出注浆管清洗备用,以防浆液凝固后拔不出或喷嘴堵塞。4.15 在整个施工过程中,由于注浆体的压力较大,必须注意安全问题。钻杆注浆至地面以下2m处应停止注浆,待注浆完成后方可拔管。4.16 标准和设计要求5.1 使用的水泥品种、标号、水泥浆的水回避,掺入比和外加剂的品种掺量,必须符合6.2旋喷桩、定喷桩的深度,断面尺寸,搭接情况整体稳定,墙体桩身强度必须符合设计要求。5.2 施工时应保证钻孔的垂直偏差不应超过l5%o,桩位偏差不应大于50m11)o
