1、1、编制依据1、根据业主提供的工程施工图;2、中华人民共和国公布的现行建筑结构、建筑施工和设备安装施工的各类规程、标准及验评标准以及建设部工程建设标准强制性条文的规定;3、中国大唐集团火电工程质量及工艺要求(土建局部);4、安徽省淮北市有关建筑工程管理、市政管理、环境保护等地方性法规和规定;5、我公司有关质量管理、平安管理、文明施工管理制度;6、探勘该工程现场及周围环境的实际情况记录;7、本工程施工所参照的标准混凝土结构工程施工质量及验收标准(GB50204-2002);建筑工程施工质量验收统一标准(GB50300-2001);建筑工程冬期施工规程(JGJlO4-97);混建筑地基根底设计标准
2、GB50007-2002;给水排水工程构筑物结构设计标准GB500692002;给排水工程钢筋混凝土水池结构设计规程CECS138:2002;地基与根底工程施工及验收标准GB50202-2002;城市污水处理厂工程质量验收标准GB50334-2002;工程采用的有关标准、图集和法规等。2、工程概况及现场施工条件2.1. 工程概况本工程建设地点:大唐淮北发电厂虎山工程再生水石灰处理系统工程位于安徽省淮北市烈山区。施工现场满足“三通一平”,已具备施工条件。2.2. 冬季施工期限工程淮北市属暖温带湿润季风区,冬季以北风为主,最冷月份一月平均气温为-9摄氏度,冬季无严寒,标准冻土深度为0.70米。根据

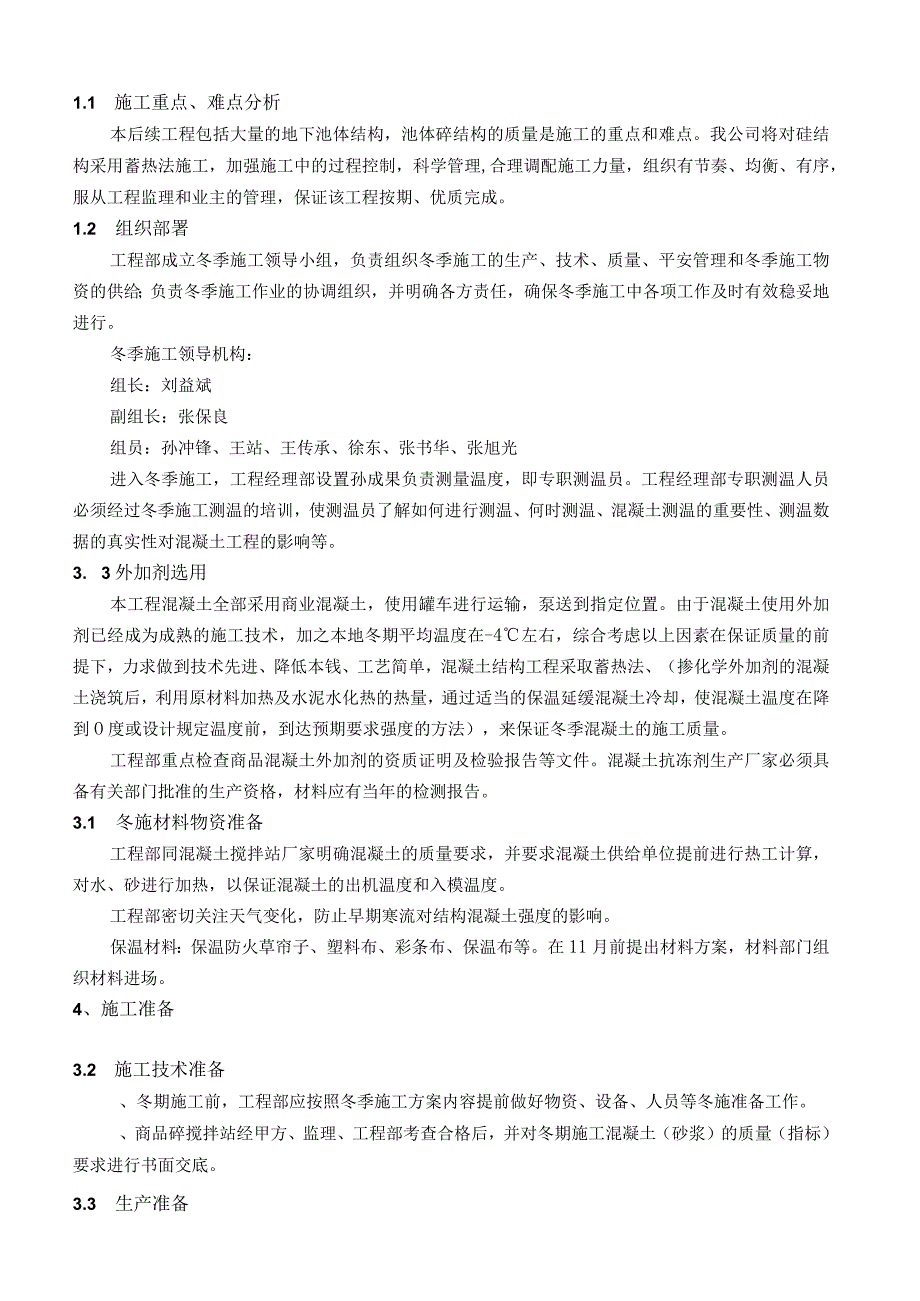

3、以往施工经验,从每年11月15日至次年3月15日(或从连续5天日平均气温低于5以下起至连续5天平均气温高于5为止),为冬季施工期间,当室外日平均气温连续5天高于5解除冬期施工。具体冬季施工期限根据现场大气测温值确定。根据本工程施工进度方案安排,本工程从开工起,我工程部即进入冬季施工,进行冬季施工的工程主要是钢筋、模板、混凝土、砌体工程。3、施工部署1.1 施工重点、难点分析本后续工程包括大量的地下池体结构,池体碎结构的质量是施工的重点和难点。我公司将对硅结构采用蓄热法施工,加强施工中的过程控制,科学管理,合理调配施工力量,组织有节奏、均衡、有序,服从工程监理和业主的管理,保证该工程按期、优质完
4、成。1.2 组织部署工程部成立冬季施工领导小组,负责组织冬季施工的生产、技术、质量、平安管理和冬季施工物资的供给;负责冬季施工作业的协调组织,并明确各方责任,确保冬季施工中各项工作及时有效稳妥地进行。冬季施工领导机构:组长:刘益斌副组长:张保良组员:孙冲锋、王站、王传承、徐东、张书华、张旭光进入冬季施工,工程经理部设置孙成果负责测量温度,即专职测温员。工程经理部专职测温人员必须经过冬季施工测温的培训,使测温员了解如何进行测温、何时测温、混凝土测温的重要性、测温数据的真实性对混凝土工程的影响等。3. 3外加剂选用本工程混凝土全部采用商业混凝土,使用罐车进行运输,泵送到指定位置。由于混凝土使用外加
5、剂已经成为成熟的施工技术,加之本地冬期平均温度在-4左右,综合考虑以上因素在保证质量的前提下,力求做到技术先进、降低本钱、工艺简单,混凝土结构工程采取蓄热法、(掺化学外加剂的混凝土浇筑后,利用原材料加热及水泥水化热的热量,通过适当的保温延缓混凝土冷却,使混凝土温度在降到O度或设计规定温度前,到达预期要求强度的方法),来保证冬季混凝土的施工质量。工程部重点检查商品混凝土外加剂的资质证明及检验报告等文件。混凝土抗冻剂生产厂家必须具备有关部门批准的生产资格,材料应有当年的检测报告。3.1 冬施材料物资准备工程部同混凝土搅拌站厂家明确混凝土的质量要求,并要求混凝土供给单位提前进行热工计算,对水、砂进行

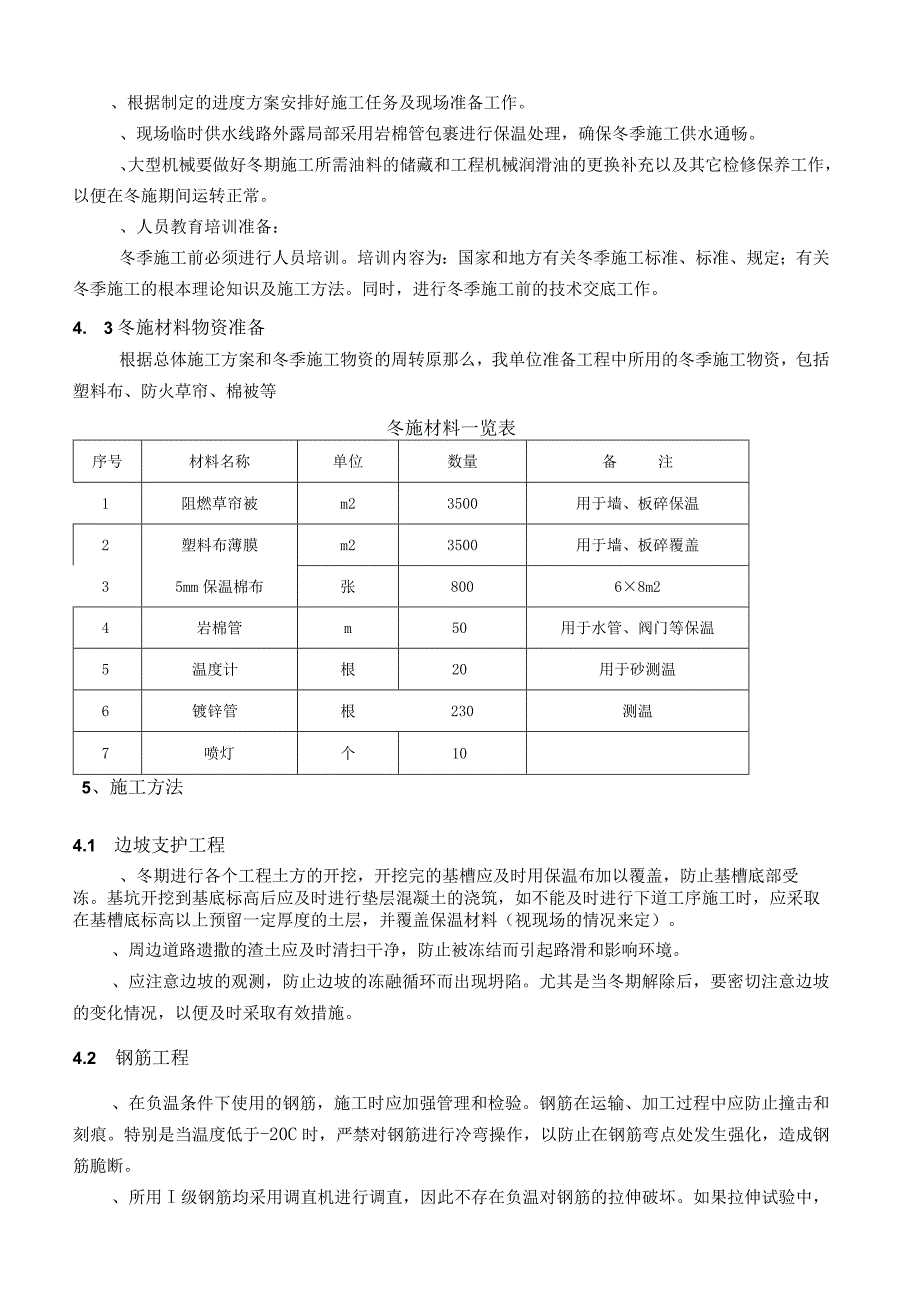

6、加热,以保证混凝土的出机温度和入模温度。工程部密切关注天气变化,防止早期寒流对结构混凝土强度的影响。保温材料:保温防火草帘子、塑料布、彩条布、保温布等。在11月前提出材料方案,材料部门组织材料进场。4、施工准备3.2 施工技术准备、冬期施工前,工程部应按照冬季施工方案内容提前做好物资、设备、人员等冬施准备工作。、商品碎搅拌站经甲方、监理、工程部考查合格后,并对冬期施工混凝土(砂浆)的质量(指标)要求进行书面交底。3.3 生产准备、根据制定的进度方案安排好施工任务及现场准备工作。、现场临时供水线路外露局部采用岩棉管包裹进行保温处理,确保冬季施工供水通畅。、大型机械要做好冬期施工所需油料的储藏和工
7、程机械润滑油的更换补充以及其它检修保养工作,以便在冬施期间运转正常。、人员教育培训准备:冬季施工前必须进行人员培训。培训内容为:国家和地方有关冬季施工标准、标准、规定;有关冬季施工的根本理论知识及施工方法。同时,进行冬季施工前的技术交底工作。4. 3冬施材料物资准备根据总体施工方案和冬季施工物资的周转原那么,我单位准备工程中所用的冬季施工物资,包括塑料布、防火草帘、棉被等冬施材料一览表序号材料名称单位数量备注1阻燃草帘被m23500用于墙、板碎保温2塑料布薄膜m23500用于墙、板碎覆盖35mm保温棉布张80068m24岩棉管m50用于水管、阀门等保温5温度计根20用于砂测温6镀锌管根230测
8、温7喷灯个105、施工方法4.1 边坡支护工程、冬期进行各个工程土方的开挖,开挖完的基槽应及时用保温布加以覆盖,防止基槽底部受冻。基坑开挖到基底标高后应及时进行垫层混凝土的浇筑,如不能及时进行下道工序施工时,应采取在基槽底标高以上预留一定厚度的土层,并覆盖保温材料(视现场的情况来定)。、周边道路遗撒的渣土应及时清扫干净,防止被冻结而引起路滑和影响环境。、应注意边坡的观测,防止边坡的冻融循环而出现坍陷。尤其是当冬期解除后,要密切注意边坡的变化情况,以便及时采取有效措施。4.2 钢筋工程、在负温条件下使用的钢筋,施工时应加强管理和检验。钢筋在运输、加工过程中应防止撞击和刻痕。特别是当温度低于-20
9、C时,严禁对钢筋进行冷弯操作,以防止在钢筋弯点处发生强化,造成钢筋脆断。、所用I级钢筋均采用调直机进行调直,因此不存在负温对钢筋的拉伸破坏。如果拉伸试验中,有一个屈服点、抗拉强度、伸长率的的一项不符合规定值,或者冷弯试验中,有一个试件产生裂纹或起层现象,应另取双倍的的试件重新做各项试验,如果有一个试件不合格,那么该批冷拉钢筋判定为不合格。、冬期钢筋焊接在室外焊接时,其温度不宜低于-20C且应有防雪挡风措施,焊接后的接头严禁立即融及冰雪;雨、雪天直螺纹钢筋接头检验合格后套上塑料保护帽,按规格分类堆放整齐,以免其受到撞击破坏。、在进行直螺纹接头的加工制作时,如不操作其机械设备时,应将水箱和水管里的
10、水及时清理干净。5. 3混凝土工程、本工程混凝土结构采用综合蓄热法,即对原材料加热,对已浇筑的混凝土进行保温,并参加一定量的外加剂,使其温度在受冻前到达临界强度。、冬季施工混凝土临界强度:冬期浇灌的混凝土在受冻前,室外最低气温在TOC以上,混凝土的抗压强度不小于4.0Nmm2o、混凝土的搅拌和运输由商品混凝土搅拌站控制,要求混凝土拌合物出罐温度不小于10,入模温度不底于5C。、混凝土在浇筑前,应去除模板和钢筋上的冰雪和污垢,混凝土泵管要用阻燃草帘外缠塑料布进行保温,以确保混凝土入模时温度。不能在大雪天浇筑混凝土。、混凝土的运输、浇筑和间歇的全部时间不超过180分钟。、要求商用混凝土搅拌站进行混
11、凝土在运输和浇筑过程中的热工计算,确保入模温度要求,提高保证率。、混凝土运至浇筑部位后,采取快布料、快振捣、及时覆盖保温,覆盖均匀的方法施Io、混凝土的养护1)混凝土浇筑完毕后立即覆盖一层再生塑料薄膜,塑料薄膜上再覆盖一层棉布和防火草帘。视大气温度上下,如经测温结果显示偏低或者在T(TC以下,可覆盖二层棉被,极端情况下,甚至二层棉布上再用塑料薄膜覆盖。同条件试块应放在施工层,与混凝土保温方法一致。墙体、框架柱外模挂防火草帘或用棉被包裹。2)在负温条件下养护,严禁浇水且外露外表必须覆盖。混凝土保温不能采用潮湿状态下的保温材料,也不能将棉被直接铺盖在潮湿的混凝土外表。3)混凝土的初期养护温度,不得
12、低于防冻剂的规定温度。4)应在混凝土冷却到5C后并且同条件试块强度到达混凝土临界强度4.OMpa时方可拆模,当拆模后混凝土的外表温度与环境温度差大于15时,对混凝土采用外裹棉布的方法加以处理。5)混凝土在养护期间应做好防风、防失水的方面工作,对边、棱角部位的保温厚度应增大到面部的23倍。6)混凝土覆盖完毕后,设专人认真检查,遇有大风天气,留专职值班人员屡次检查保温、覆盖情况,如有破坏及时恢复。混凝土的质量检查1)混凝土浇筑过程中,按以下规定进行检查:A、检查混凝土在浇筑地点的坍落度;B、在一工作班内,当混凝土配合比变动时应及时检查;C、检查外加剂的掺量;D、测量商品混凝土出罐车时的温度和浇筑时
13、的温度。每一工作班测量检查四次。2)混凝土养护温度的测温应符合以下规定:A、因采用蓄热法养护,混凝土测温开始时间:混凝土从入模开始到混凝土到达受冻临界强度,在养护期间每6h一次。B、对掺用防冻剂的混凝土,在浇注完毕一小时测定一次,以后每6h测定一次,利用时间与强度曲线的关系,进行混凝土试压确定。C、室外气温及周围环境温度在每昼夜内定时定点测量3次。测定时间为:早7:30,2:00,21:OOoD、全部测温孔,、点进行编号,测量结果由现场实验员写入正式记录。E、测量人员应同时检查覆盖保温情况,并应了解结构物的浇筑日期、要求温度、养护期限等。假设发现混凝土温度有过高或过低现象,应立即通知有关人员,
14、及时采取有效措施。F、测温结束时间:1)混凝土到达临界强度;2)混凝土的外表温度冷却到5。C且撤除后混凝土外表温度与环境温差W20。C;3)测温孔的温度和大气温度接近时;满足以上条件方可结束混凝土构件的测温。3)混凝土养护温度的测温方法应符合以下规定:A、全部测温孔均应编号,并绘制测温孔布置图。B、测量混凝土温度时,温度计采取措施与外界气温隔离,测温孔用保温材料覆盖;C、测温孔的设置,设置在易开散热的部位设置;由于底板混凝土要测内外温差,因此在浇筑底板混凝土时,在每测温点均预埋一根长(埋至底板厚中部)、一根短(埋至底板面下IOCIn)且一端封闭的白铁皮管(直径IOmln),长管测定混凝土内部温
15、度,短管测定混凝土外表温度,现浇板每1511)2设置一个测孔,孔深1/2板厚。D、把测温管在浇筑混凝土时插入到规定部位,并在孔口周围用保温材料塞住,温度计在管中停留5分钟,以便测温准确。E、用于检查结构构件混凝土质量的试件,在混凝土的浇筑地点随机取样制作,试块的留置符合以下规定:混凝土强度试块至少留置四组。一组为28天标养;三组为同条件养护:一组用于检验混凝土的受冻临界强度,一组用于检验混凝土的拆模强度,一组为同条件转常温养护28天的强度。其中抗渗试块至少留置两组标养。每拌制100盘且不超过IOonI3的同配合比的混凝土,其取样不得少于一次。每工作班拌制的同配合比混凝土缺乏100盘时其取样不得
16、少于一次。除以上A、B、C三条规定外,冬施应增设三组与结构同条件养护的试块,分别用于检查受冻前的混凝土强度和转入常温养护28天的混凝土的强度以及用于拆模的混凝土的强度。每次取样留置一组标准试件,试块在浇筑地点制作,同条件养护试件的留置组数,根据实际需要确定,并放在施工现场,与浇筑点混凝土相同情况一起养护。与结构构件同条件养护的受冻混凝土试件,解冻前方可试压。F、所有各项测量及检验结果,均应填写“混凝土工程施工记录”和“混凝土冬期施工测温记录”,并应记录清楚、准确,及时报送技术部,以便出现特殊情况时,随时采取措施解决。5.4模板工程本工程在冬期施工期间均使用竹胶板模板,均使用外挂防火草帘保温被进
17、行保温。模板脱模剂采用油性脱模剂;冬期施工时混凝土的强度须到达4.OMpa时才能拆模,用混凝土同条件试块及回弹法确定。混凝土拆模后及时用棉被保温,并进行包裹。落在模板上的雨雪、污物要及时擦干净。施工时密切注意天气情况,下雪或下雨前用塑料布将已经支设好的模板进行覆盖,防止雨雪侵入模板。混凝土在撤除模板后,用多层板将阳角及易破损部位保护起来。模板撤除:冬期施工时,模板和保温层应在混凝土到达混凝土结构工程施工及验收标准(GB50204-2002)规定的强度并冷却到5前方可撤除。还应根据结构特点、自然气温等确定拆模日期,一般以缓拆为宜。冬期撤除模板时,混凝土外表温度和自然气温之差不应超过20。当混凝土
18、外表温度和自然气温之差超过20C时,混凝土外表应及时覆盖,使其慢慢冷却。在混凝土强度到达4N三2后,且保证其外表及棱角不因拆模被破坏时方可拆模。底模撤除需满足下表要求后,方可撤除。拆模时禁止用大锤或撬棍硬撬,以防损伤碎外表和棱角。底模撤除时的混凝土强度要求结构类型结构跨度(m)到达设计的混凝土立方体抗压强度标准值的百分率()板2,82758100梁827582100悬臂构件2100在撤除模板过程中,如发现混凝土有冻害现象,应暂停拆卸,经处理前方可继续撤除。结构混凝土到达规定后才允许承受荷载。施工中不得超载使用,严禁在其上堆放过重的材料和机具。模板撤除前必须申请工程经理部技术部和监理部批准前方可
19、拆模。5.5脚手架搭设脚手架的设计、搭设必须符合建筑施工平安技术标准和平安操作规程要求,搭设后未经专业验收并合格的脚手架,一律不得投入使用。冬季施工前,要对各类架子的根底要进行认真地检查,确保架子根底巩固可靠,不致因冻胀而变形造成应力集中。冬季施工中,要经常检查各类架子的根部及与建筑物拉结牢固情况。要及时维护和加固立杆、扫地杆、立柱剪刀撑等根部的垫板垫木。确保垫设位置正确,平稳牢固。要经常检查和及时维修加固各类人行脚手板和斜坡道的脚手板及防滑条。确保架板稳固,防滑措施有效。为确保防滑效果,不宜使用钢筋或竹板做防滑条,在斜面上的脚手板,不宜使用钢跳板。雪后应及时清扫积雪、冰层。冬期施工中,要加强
20、对各类架子的沉降量及垂直度的观察测定,发现异常情况要及时采取有关措施予以解决。特别是雪后及复工前应对脚手架进行检查。5.6砌筑工程纤维滤池墙体砌筑施工(240厚加气混凝土砌块)处在冬季施工阶段,应作为冬季施工的一项重点工作,除其他常规的施工方法外还应采取如下措施,以保证施工质量。材料要求:砌筑前清楚砌块外表污物、冰霜等,砌块严禁浇水湿润,遭水浸冻后的砌块不得使用;砂浆宜采用普通硅酸盐水泥拌制;所用砂不得含有直径大于IOmm的冻结块和冰块。拌合砂浆水温不得超过80C,砂的温度不得超过40C,水泥不得加热,砂浆稠度较常温适当增大。拌和砂浆时应加防冻剂防冻剂采用FJ11砂浆防冻剂,防冻剂掺量为水泥量
21、的4%,砌筑砂浆为Mb5水泥砂浆,温度不应低于5。当气温低于75C时采用M7.5水泥砂浆。冬期施工中,每日砌筑后,做好保温工作,应及时在砌筑外表进行保护性覆盖,采用阻燃草帘被。砌筑外表不得留有砂浆和积水,继续砌筑前,应扫净砌筑外表。砂浆稠度宜较常温适当增大,可控制在90mm左右。掺入外加剂的砂浆应延长砂浆和搅拌时间,可控制在30秒左右。砂浆应随拌随用,不得停留时间过长而受冻,运输和盛砂浆的容器应有保温措施。使用时如发现砂浆冻结应停止使用,移到暖室化冻前方可使用。禁止在现场用热水掺入砂浆内化冻后再拌合使用。砌体施工时,满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的1/3,转角处相互咬砌搭接。
22、竖缝宽20m11b水平灰缝15mm为宜。不够整块时可以锯割成需要的尺寸,但不得小于砌块长度的1/3(600l3mm)o冬季施工期间每日砌筑高度不宜超过1.2,墙体留置的洞口,距交接墙处不应小于50cmo5.7装饰工程后续单体工程的抹灰工程处在冬季施工阶段,也应作为冬季施工的一项重点工作,除其他常规的施工方法外还应采取如下措施,以保证施工质量。进行冬期施工前将门和窗封闭好,尽量设法利用建筑物的正式采暖设施,室内环境温度应控制在不低于5C,砂浆在室内或暖棚内集中搅拌,并在运输中保温,要随用随拌,防止砂浆冻结。室内抹灰工程结束后,在7d以内,应保持室内温度不低于5。抹灰砂浆在硬化初期应采取防止受冻的
23、保温措施。室内外装饰装修工程施工的环境条件应满足施工工艺的要求。冬期施工环境温度不应低于5C,当必须在低于5C气温下施工时,应采取有效的保温措施确保工程质量。遇有大风、雨雪时应停止施工。满足GB50210-2001建筑装饰装修工程质量验收标准的有关要求。大面积装饰装修工程施工要编制冬期限施工专项方案。5.8管道工程施工冬期施工时,除管道施工正常的准备工作外,还要准备足够的保温材料,包括施工保温用料和临时设施的防寒用料,保温用料采用棉毡(阻燃型),施工防寒可采用阻燃蓬布搭设暖棚。要做好施工场地排水工作,保证天然降水和施工废水排放渠道畅通,严禁水流入各种施工的沟槽和材料堆放地,并防止沟底存水结冰。
24、正在施工的管道要用保温材料覆盖保温,防止正在施工的管道冻结,未完工的管道内均不得存水。管沟土方的开挖与回填的要求与前面内容相同。冬期焊接钢管时,要严防管道焊口急剧冷却,焊接施工时要搭设防护棚,做好防风防雪措施,同时去除施焊部位附近管道上的冰雪,堵住焊接管道的两端管口,不使管内空气形成对流。冬期采用手工焊接钢管时,两管口的间隙要稍大,同时焊接过程中要保证管道焊缝能自由胀缩,不准在焊接的管子上敲打。刚焊接好的接口严禁接触冰雪当气温在一5C以下时,要将管端1015Cm以上的范围预热至150200,并在预热停止后立即施焊,焊接后盖上40Cm宽石棉带,防止焊缝骤冷。当气温在一15C以下时,为保证工程质量
25、不宜进行焊接施工。施工进度方案根据方案要求和现场条件,在2012年2月18日,在保证施工质量的前提下,保证该工程按期、优质完成。6、质量保证措施6.1 质量管理要求、冬施前由技术组向全体管理人员和外协施工队各班组施工人员进行冬施交底,各分项工程施工前由施工队管理人员以班组会议形式向工人进行具体操作交底;、冬施阶段施工由冬施领导小组统一指挥,混凝土运输由工程调度统一调配,由施工队进行自检、报验技术质量部进行复检,合格后报监理工程师进行专向检查,合格后,由外协施工队提出浇灌申请,技术负责人审批并通知工程经理,进行碎的开盘;、浇筑混凝土时外协施工队、工程部、技术部必须设专门管理人员进行值班,且亲临
26、现场,掌握施工进度,了解混凝土搅拌及运输状况,确定混凝土用量和质量,交接班时必须填写交接记录,如当班问题未处理应协助下班继续处理完毕或上报领导,不得拖延;、冬施阶段,混凝土浇筑过程作为关键工序,各职能部门的负责人或质检员必须全过程跟踪检查、指导,混凝土浇筑前检查及浇筑后保温养护作为重点监测对象;各部门负责人、质检员及技术人员均应随时检查;、施工人员认真做好冬施阶段的施工记录(特别是试验员),记录应包括天气状况、施工内容、施工措施、交底内容、施工进度、问题处理及结果等;、混凝土墙体拆模后应立即贴塑料布挂草帘子保温养护,平台模板支完后应立即用草帘子封堵施工层门窗洞口,并设专人落实,实施、检查;6.
27、1.7, 工程部各职能部门负责人、外协专业、土建施工队管理人员每天召开工程例会,针对施工存在的问题随时及时解决;6.2 硅质量控制同条件养护试块养护条件必须与施工现场结构条件一致;、现场对每次浇筑的第一罐搅拌机拌混凝土进行坍落度检测,并碎浇筑过程中对碎的坍落度进行不定时抽测。7、防火管理措施7.1管理机构成立以工程防火责任人为首的工程防火组织机构,明确各岗位防火职责,平安防火管理领导小组由平安员、施工员、质安员、材料员员、后勤、保卫、仓管、机管、电工组成。详见平安防火管理组织后附的一架构图:平安防火管理组织架构图7.2.1建筑施工中除了人身伤害以外,另一大害就是火灾。在整个施工过程中,现场易燃
28、易爆物很多,而且用电焊处也很多,并且分散。有些现场内的工人、干部不分场所到处乱丢烟头及使用电热器具。所以施工中的火灾危险性大,起火因素多。7.2.2根据施工现场围闭范围的情况及结合本工程特点,实行防火责任区。7.2.3配电房、宿舍、仓库及小件工具材料库、厨房、修理房、在建楼房列入重点防火房。7.3平安防火措施7.3.1消防给水布设1、施工现场由建设单位提供的水源接驳点在东南面出入口侧,并设有独立用水计量表,接水管口径为DNlOOo2、根据施工现场总平面布置图,现场用水主要考虑消防用水(包括地面及楼面消防用水)、施工用水、生活用水。3、管道布设从接水点处分东、南两支主管给水,管径均为DN80;往
29、北至西主要为地面消防用水及生活用水,往附楼西面及主楼南面为主要消防用水及施工用水。4、对在建工程的楼层消防用水,在建筑物西面用砖砌约80?储水水池,配加压水泵二台(一用一备)。5、地面消防栓均采用规格为DN50,在东、南、北面2个、东面在生活区设置,(详临水临电方案),均配备消防箱,箱内配消防水带一条、长为20m,巾16水枪一支。楼面消防给水分主梯及附楼支管设置,支管管径为DN50,主管管径为DN80,利用加压泵供水。每层均设消防栓,规格为DN50,每间隔一层设置消防箱一个,箱内配消防水带一条、长为20m,616水枪一支。6、消防竖管,随施工进度接高,保证水枪射程普及在建工程的各部位。7.3.
30、2消防器材配备1、根据建筑工程施工现场的各种场所必须设置足够的消防器材的有关规定,施工现场配备的消防器材详见下表:序号名称泡沫灭火器C(气体灭火器ABC灭火器1后勤宿舍每一间房配1个2办公室每间配1个3宿舍每间房配1个4厨房配3个配2个5仓库及小件材料库配1个6电机房、电工房、配电房配1个各配2个配1个7在建主楼每层配2个8塔吊、钢井架、机驾室各配1个9木制作、堆放场配2个7.3.3管理措施1、各施工班必须严格执行中华人民共和国消防条例和公安部关于建筑工地防火的根本措施。2、每间工人宿舍由所住班组人员中的班长或一名工人任平安防火责任人。3、每间管理人员宿舍由所住人员中任命一名为平安防火责任人。
31、4、施工现场在施工过程中按动火作业区、易燃易爆材料区、生活区划分,按规定保持防火间距。如果条件所限,防火间距达不到标准时,应采取相应的防火措施,适当减小防火间距,这种做法要征求当地消防部门的意见。另外,还要注意在防火间距中不准堆放易燃物。5、按规定各类建筑设施、材料的防火间距如下表以供参考:类另、防火、类别建筑物临建设施非易燃库站易燃库站固定明火处木料堆废料易燃杂料建筑物-201520252030临建设施205620151530非易燃库、站156615151020易燃库站20201520252030固定明火处25151525-2530木堆料2015102025-30废料、易燃杂料3030203
32、03030一7.4、安装使用电气设备时应注意以下防火要求(1)各类电气设备、线路不准超负荷使用,线路接头牢固,防止设备、线路过热或打火短路,发现问题要立即修理。(2)开关箱内应有线路图及每一回路应注明额定功率。(3)存放易燃液体、可燃气瓶和电气的库房内,照明线要穿管保护,库内要采用防爆灯具,开关应设在库外。(4)穿墙电线或靠近易燃物品的电线要穿管保护,灯具与易燃物应保持平安距离。(5)非电工不准驳接工具及机械用电电线、不准开电箱等。(6)临时用电线路要架空设置。7.5、 使用明火时应注意的问题(1)现场生产、生活用火均应经主管消防的领导批准,任何人不准擅自用明火。使用明火时,要远离易燃物,并备
33、有消防器材。(2)现场烟囱如临近易燃材料的要采取隔离措施。(3)使用木料烧火时,要随时有人看管,不准用易燃油料点火。用火完毕要认真熄火。(4)在建工程的楼层施工,不准吸烟。现场地面设吸烟室,场内严禁乱丢烟头。(5)现场内从事电焊、气焊工作的人员均应受过消防知识教育,持有操作合格证。在作业前要办理用火手续,并应配备适当的看火人员,看火人员随身应有灭火器具,在焊接过程中不准擅离岗位。7.6、 现场材料堆放的防火要求(1)木料堆放不宜过多,垛之间应保持一定的防火间距。木材加工的废料要及时清理,以防自燃。(2)现场生石灰应单独存放,不准与易燃材料放在一起,并应注意防水。(3)易燃、易爆物品的仓库应设在
34、地势低处,电石库应设在地势较高的枯燥处。14)建筑物内不准作为仓库储存易燃、可燃材料按施工进度和作业方案分期分批进退场,并制定可靠的防范措施。7.7、 现场中搭设的工棚在使用时应遵守以下规定(1)不得乱接电线,不得在工棚内或不是厨房的地方生火煮东西,不得使用电热丝、电饭煲、电炉等用具煮东西。(2)宿舍旁设吸烟区,不得在宿舍内躺在床上吸烟,烟头应集中丢在盛有水的小桶内。(3)工棚高度为3m,宿舍内设有通道,宽度为1.2n11.5m,通道不准堆放杂物,门窗均向外开。14)工棚内的灯具、电线都应采用妥善的绝缘保护,灯具与易燃物一般应保持30Cm间距,不准使用大灯泡,不准使用碘鸽灯照明。(5)宿舍照明
35、用电在18:007:00及12:0014:00为用电时间,其余时间切断电源。(6)不准在宿舍内存放易燃易爆物品(如油漆、天那水、煤油、汽油等)。(7)不准在宿舍内使用液化石油气及存放液化石油气瓶。7.8、 施工现场不同施工阶段的防火要点(1)在根底、主体结构、装修等不同施工阶段防火要点各有不同。(2)在根底施工时,主要应注意保温、养护用的易燃材料的存放。注意工地上风方向是否有烟囱落火种的可能,注意焊接钢筋时易燃材料应及时清理。(3)在主体结构施工时,焊接量比拟大,要加强看火人员。特别是高层施工时,电焊火花一落数层,所以在施焊前,焊工及看火人员应用不易燃物品在施焊点附近隔断,以防止火花落下。在焊
36、点垂直下方,尽量清理易燃物,做好防范措施前方可施焊。电焊线接头要良好,与脚手架或建筑物钢筋接触时要采取保护,防止漏电打火。结构施工用的碘鸨灯要架设牢固,距保温易燃物要保持Im以上的距离。照明和动力用胶皮线应按规定架设,不准在易燃保温材料上乱堆乱放。(4)在装修施工时,易燃材料多,对所有电气及电线要严加管理,预防短路打火。在吊顶内安装管道时,应在吊顶材料装上以前完成)焊接作业,禁止在顶棚内焊割作业。如果因为工程特殊需要必须在易燃顶棚内从事电气焊时,应先与消防部门商定妥善防火措施前方可施工。7.9、 成立义务消防队(1)成立以本工程平安员为义务消防队队长,以保卫员为副队长,队员十六人的义务消防队。
37、2)义务消防队应当定期进行训练,使队员熟悉掌握防火、灭火知识和消防器材的使用方法,做到能扑救火灾。(3)发生火灾时,义务消防队员应立即停止工作奔赴火灾现场。(4)详见后附的一义务消防队组织架构图。7.10、 施工现场配备专职(兼职)防火检查员。7.11、 现场发生火灾事故后的注意及急救要领(1)现场出现火灾时,义务消防队队员应立即停止工作,奔赴火灾现场,按平时的训练及分工立即投入灭火工作并听从工程负责人和队长对灭火工作的安排。(2)工程负责人在工地办公室指挥,协调及安排与灭火相关的工作。(3)义务消防队队长组织并安排队员的灭火工作,在火灾现场指挥。(4)保卫员负责现场保卫工作,并控制无关人员
38、不准进入灭火现场及疏散工人,保证消防通道畅通。15)机管员负责配电房的电源切断或保证加压水泵的供电正常。(6)安排一名电工负责加压水泵的正常使用。(7)其他队员各就各位投入灭火工作。(8)救火时要弄清楚是什么物品起火,救火方法要得当。油料起火不宜用水扑救,可用ABC灭火器或采用隔离法压灭火源。电气设备起火时,应尽快切断电源,用二氧化碳灭火器灭火,千万不要用水灭火。电石库起火时,因电石遇水会放出乙燃气,造成更严重的后果,所以应用黄砂、干粉灭火。7.12、 燃易爆物品的存放与管理7.12.1施工材料的存放、保管,应符合防火平安要求,库房应用非燃材料支搭。7.12.2易燃易爆物品,应专库储存,分类单
39、独存放,保持通风。7.12.3用电符合防火规定。1.1.1 12.4化学易燃物品和压缩可燃性气体容器等,应按其性质设置专用库房存放,其库房的耐火等级和防火要求应符合公安部制定的仓库防火平安管理规那么,使用后的废弃物料应及时去除。1.1.5 5建设工程内不准作为仓库使用,不准积存易燃、可燃材料。1.1.6 6使用易燃易爆物品,必须严格防火措施,指定防火负责人,配备灭火器材,确保施工平安。7.13 明火作业7 .13.1施工作业用火必须经保卫部门审查批准,领取动火证,方可作业。动火证只在指定地点和限定时间内有效,并在动火前后应落实防范措施。8 .13.2具有火灾危险的场地禁止动用明火。确需动用明火
40、时,必须事先向主管部门办理审批手续,并采用严密的消防措施,切实保证平安。7.14 动火审批7.14.1施工现场实行“三级”动火审批制度7.14.2一级动火即可能发生一般火灾事故的(没有明显危险因素的场所),由工程工程部平安负责人提出意见,经工程工程部防火责任人审批。7.14.3二级动火即可能发生重大火灾事故,由动火单位技安部门和保卫部门提出意见,防火责任人加具意见,报企业的技安和保卫部门共同审核,由企业防火责任人审批。7.14.4三级动火即可能发生和特大火灾事故,由企业技安和保卫部门提出意见,防火责任人加意见,经上级主管单位技安部门会同保卫部门共同审核,报企业防火责任人审批,并报市消防部门备案
41、如有疑难问题,还须邀请市劳动、公安、消防等有关部门的专业人员共同研究审批。7. 14.5审批程序1、电工、焊工从事电气设备安装和电、气焊切割作业,要有操作证和动火证。2、动火前,要去除附近易燃物,配备看火人员和灭火用具。动火证当日有效。3、动火地点变换,要重新办理动火证手续。4、但凡进行电、气焊作业的,必须先填动火申请表,主管施工员或机管员签字后,方可生效,否那么不准进行作业。7.14. 6审批内容动火审批证明中必须注明施工单位、工程名称、动火部门、用途、动火人、看火人和灭火器材等内容。7.14.7动火审批证见下表动火审批证1看火人收执)施工单位工程名称用途动火部位动火人看火人灭火器材动火时
42、间7.15平安防火教育7.15.1教育时间1、每月15日晚上8:0010:00对职工进行一次防火知识宣传教育。2、定期(每月15日上午)组织防火检查,建立防火工作档案。7.15.2教育内容1、学习上级有关平安防火规定及对建筑施工现场平安防火的有关要求。2、电工、焊工从事电气设备安装和电、气焊切割作业,要有操作证和动火证。3、动火前,要去除附近易燃物,配备看火人员和灭火用具。4、动火证当日有效。5、动火地点变换,要重新办理动火证手续。6、使用电气设备和易燃、易爆物品,必须严格防火措施,指定防火负责人,配备灭火器材,确保施工平安。7、非电工不准驳接临时用电线路(包括照明、工具、机械等)。宿舍内不准
43、私自更换大灯泡。8、施工材料的存放、保管,应符合防火平安要求。9、易燃易爆物品,应专库储存,分类单独存放,保持通风,用火符合防火规定。10、不准在工程内、库房内调配油漆、稀料。11、工程内不准存放工作易燃、易爆材料,因施工需要进入工程内的易燃材料,要根据工程方案限量进入并采取可靠的防火措施。12、工程内不准住人,特殊情况需要住人的,要报经上级机关批准并与建设单位签订协议,明确管理责任。13、在建工程楼层内严禁吸烟。必要时,设有防火措施的吸烟室。14、施工现场和生活区,未经保卫部门批准不得使用电热器具(如电炉、电热丝、电吹筒、电饭煲等)。15、氧气瓶、乙块瓶工作间距不小于5m,两瓶同时作业距离不
44、小于IOm。禁止在工程内使用液化石油气“钢瓶”,乙焕发生器作业。16、在建工程要坚持防火平安交底制度。特别在进行电气焊、油漆粉刷或从事防水等危险作业时,要有具体防火要求。17、宿舍内不准存放液化气瓶及用液化气煮东西。18、宿舍内不准乱丢烟头及躺在床上吸烟。19、宿舍内不准存放易燃易爆物品8.人员安排质量检查员:、王站试验员:李岩岩混凝土坍落度及温度检查:徐东混凝土总调度:孙冲锋现场技术负责:王传承明确各级施工管理人员的冬施岗位责任制,要做好冬施技术交底,确保每个工序按照标准和技术措施组织施工,指定专人做好施工记录,整理好施工技术档案。冬施前对现场技术员、队长、材料员、实验员及主要工种的班组长、
45、测温人员、焊工、高空作业人员进行交底,掌握冬施方法,质量标准,掌握必须的技术工作的操作要点。在冬施过程中,混凝土养护和测温、试块制作和养护保温,加热设施的管理等各项冬施措施:应加强对冬施混凝土试块的管理,掌握混凝土工程的强度开展情况,防止混凝土早期受冻,而影响混凝土耐久性。冬施施工使用的复合防冻剂要严格执行秦皇岛市质检站的使用认证制度,要求供给单位使用外加剂要有产品合格证,使用认证书及防伪标志,并需要有原件。冬施施工的混凝土结构,根据混凝土测温平面图,做好测温工作。冬期施工过程中要每周检查一次施工管理工作,检查各项冬期施工措施的落实情况,同时做好检查记录。冬季施工时,尽量不要在雪天进行碎浇筑工
46、程,如特别情况遇到下雪天气,应采取对未浇筑部位进行覆盖,或采用喷灯或热水使积雪融化,方可继续进行硅浇筑工程。9、平安保证措施9.1 施工机具9.1.1、 钢筋弯曲机、切断机、调直机(均为C级危险源)这些机械设备必须满足五相三线制,漏电保护器必须可以灵敏有效使用,同时,从设备到三级箱的电线严禁有接头。所有设备必须挂设标识和操作过程、专门负责人(张书华)。完工时,必须对设备机械进行有效覆盖,防止积水留入设备机械中,影响其正常的使用,即机械设备必须做到“上有盖,下有垫”。对于机械设备周边临近的废料钢筋头,一定要做到“工完料净”,严禁用切断机进行超过25mm的钢筋切断加工,严禁将已弯钢筋在弯曲机上做调直。要经常对钢筋切断机的刀片固定螺栓进行拧紧固定。9.1.2、 大模板(为A级危险源)经常对大模板反面的佐进行清理,以防止吊装过程中发生物体打击事故。在进行模板的找正之前,必须保证大模板有可靠的固定措施,严禁将大模板支腿置于冰上,以防止发生危险
