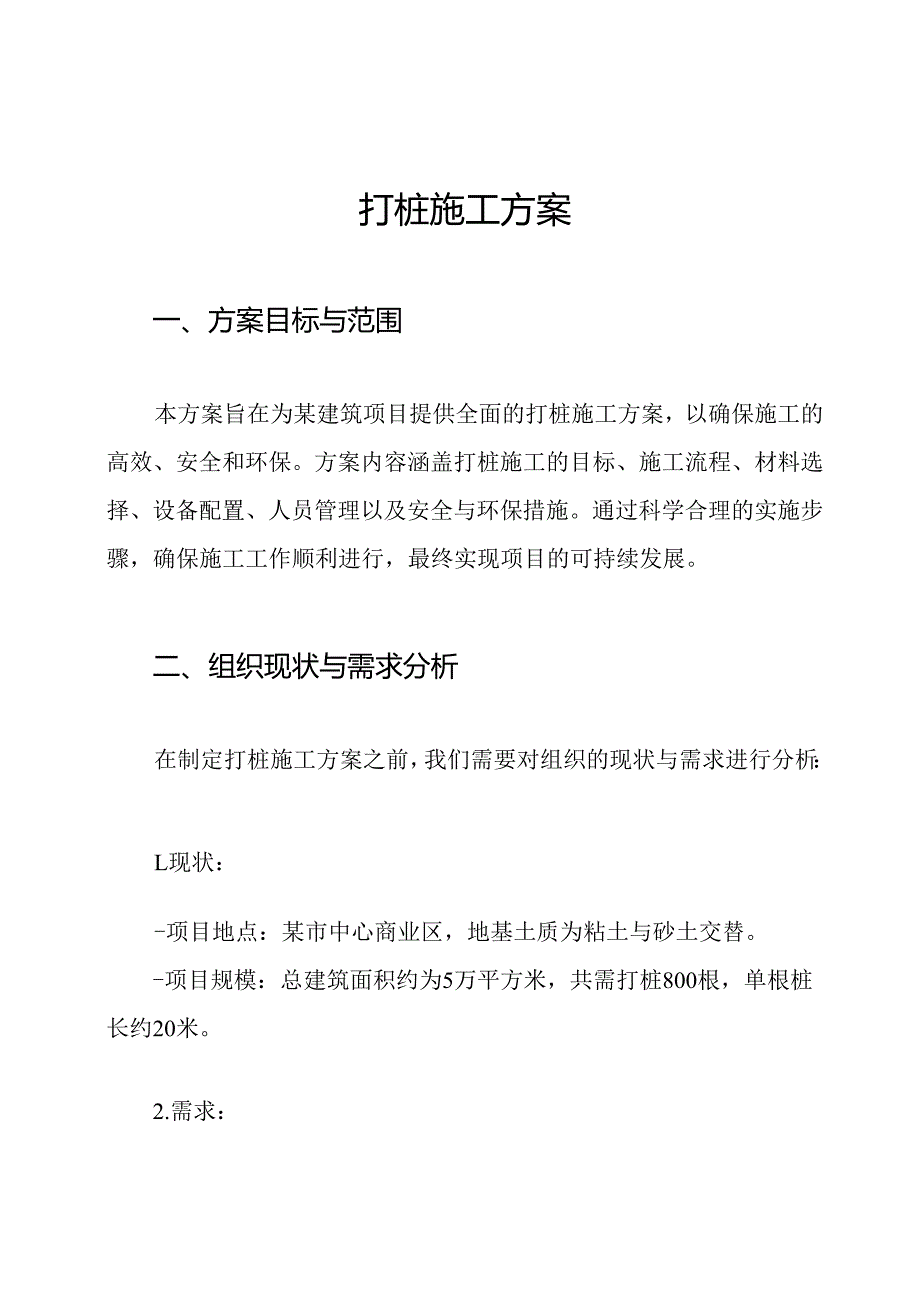

1、打桩施工方案一、方案目标与范围本方案旨在为某建筑项目提供全面的打桩施工方案,以确保施工的高效、安全和环保。方案内容涵盖打桩施工的目标、施工流程、材料选择、设备配置、人员管理以及安全与环保措施。通过科学合理的实施步骤,确保施工工作顺利进行,最终实现项目的可持续发展。二、组织现状与需求分析在制定打桩施工方案之前,我们需要对组织的现状与需求进行分析:L现状:-项目地点:某市中心商业区,地基土质为粘土与砂土交替。-项目规模:总建筑面积约为5万平方米,共需打桩800根,单根桩长约20米。2.需求:- 确保工程按时完成,施工周期预计为6个月。- 降低施工成本,预算控制在1500万元内。- 确保施工安全,避

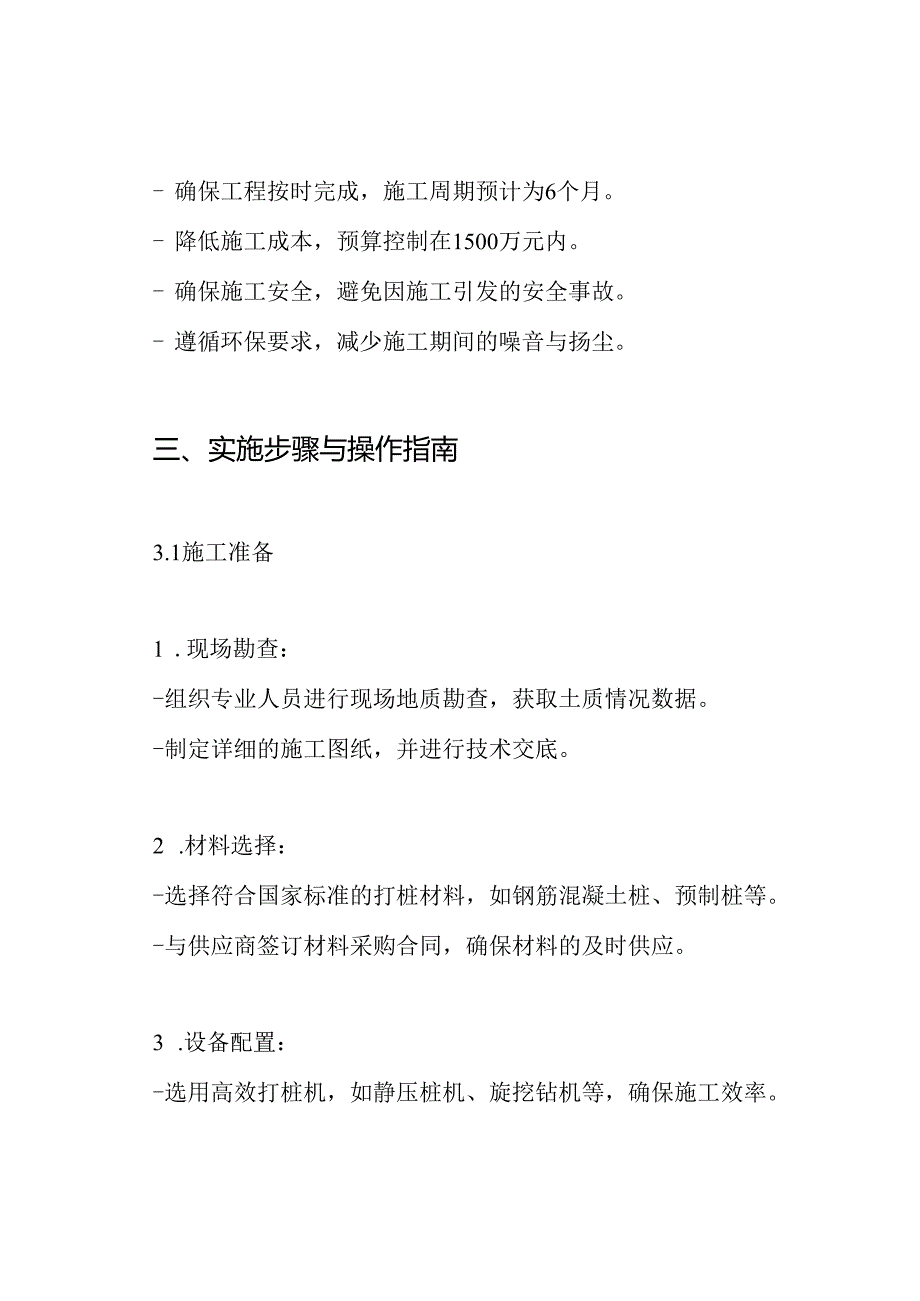

2、免因施工引发的安全事故。- 遵循环保要求,减少施工期间的噪音与扬尘。三、实施步骤与操作指南3.1施工准备1 .现场勘查:-组织专业人员进行现场地质勘查,获取土质情况数据。-制定详细的施工图纸,并进行技术交底。2 .材料选择:-选择符合国家标准的打桩材料,如钢筋混凝土桩、预制桩等。-与供应商签订材料采购合同,确保材料的及时供应。3 .设备配置:-选用高效打桩机,如静压桩机、旋挖钻机等,确保施工效率。-准备配套设备,包括起重机、运输车等。3.2施工流程1 .桩位放样:-根据设计图纸,使用全站仪进行桩位放样,确保准确无误。2 .钻孔施工:-在桩位进行钻孔,深度达到设计要求。-钻孔完成后,进行孔内清理

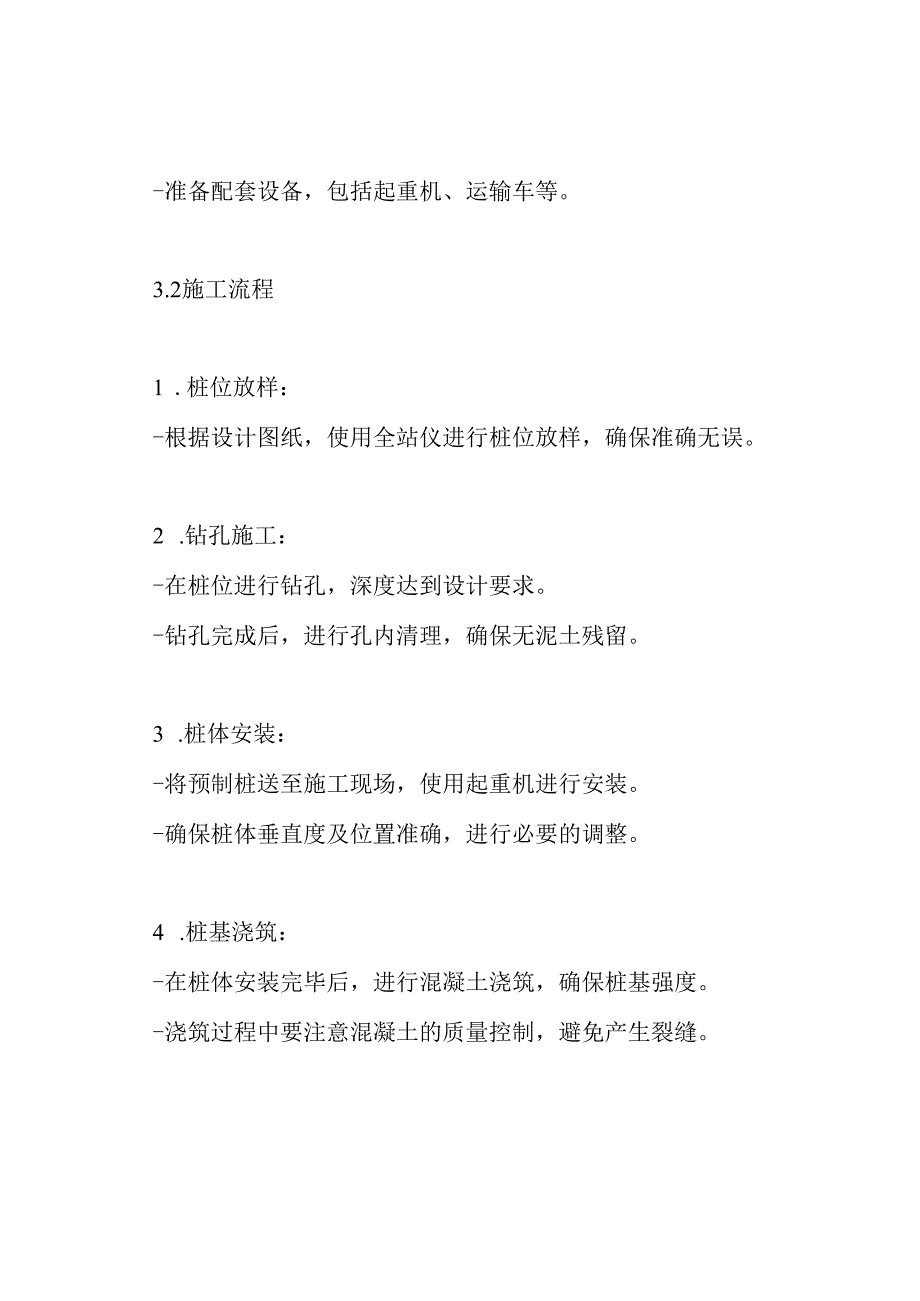

3、确保无泥土残留。3 .桩体安装:-将预制桩送至施工现场,使用起重机进行安装。-确保桩体垂直度及位置准确,进行必要的调整。4 .桩基浇筑:-在桩体安装完毕后,进行混凝土浇筑,确保桩基强度。-浇筑过程中要注意混凝土的质量控制,避免产生裂缝。5 .质量检测:-施工完成后,进行桩基的质量检测,确保符合设计标准。-采用静载试验等方式进行桩基承载力检测。3.3 工期安排I阶段I时间安排I备注II现场勘查I第1周I完成土质及环境勘查II材料采购I第2周I确保材料及时到位II施工准备I第3周I完成设备及人员配置II桩位放样I第4周I确保放样准确II钻孔施工I第5-6周I钻孔完成后清理II桩体安装I第7-8周

4、I进行预制桩安装II混凝土浇筑I第9周I确保混凝土质量II质量检测I第10周I进行桩基承载力检测I3.4 人员管理1 .人员配置:-施工现场需配备专业技术人员、施工工人、安全员等。-确保每个岗位人员持有相关资质证书。2 .培训与考核:-在施工前对所有人员进行安全培训,确保其了解安全操作规程。-定期进行考核,确保人员技能水平符合施工需求。四、成本控制与效益分析4.1 成本预算I项目I预算金额(万元)I备注II材料费用|600I包括混凝土、钢筋等材料II设备费用|400I包括租赁与维护费用II人工费用|300I包括施工人员工资II其他费用|200I包括安全、环保等费用II总计I1500II4.2

5、效益分析1 .施工效率:-预计施工周期内完成打桩工作,节省后续施工时间。2 .经济效益:-控制在预算范围内,确保项目盈利。3.社会效益:-提升企业品牌形象,增强社会责任感,确保施工安全与环保。五、安全与环保措施5.1安全管理1 .安全制度:-制定详细的安全操作规程,确保每位员工了解并遵守。2 .安全检查:-定期进行安全隐患排查,发现问题及时整改。3 .应急预案:-制定应急预案,确保在突发情况下能迅速有效处理。5.2环保措施1 .噪音控制:一选择低噪音设备,减少施工噪音对周围环境的影响。2 .扬尘治理:在施工现场设置洒水装置,减少扬尘。3 .废弃物处理:对施工产生的废弃物进行分类收集,确保合理处理。六、方案总结本打桩施工方案通过全面分析组织现状与需求,制定了详细的实施步骤及成本控制措施,确保施工的高效、安全和环保。方案的可执行性与可持续性体现在科学合理的施工流程、有效的人员管理以及严格的安全与环保措施。希望通过本方案的实施,能够顺利完成项目目标,为企业带来良好的经济和社会效益。
