11111广场施工方案.docx

上传人:奥沙丽水 文档编号:577093 上传时间:2025-07-31 格式:DOCX 页数:25 大小:85.31KB
下载 相关 举报
11111广场施工方案.docx_第1页
第1页 / 共25页
11111广场施工方案.docx_第2页
第2页 / 共25页
11111广场施工方案.docx_第3页
第3页 / 共25页
11111广场施工方案.docx_第4页
第4页 / 共25页
11111广场施工方案.docx_第5页
第5页 / 共25页
点击查看更多>>
资源描述

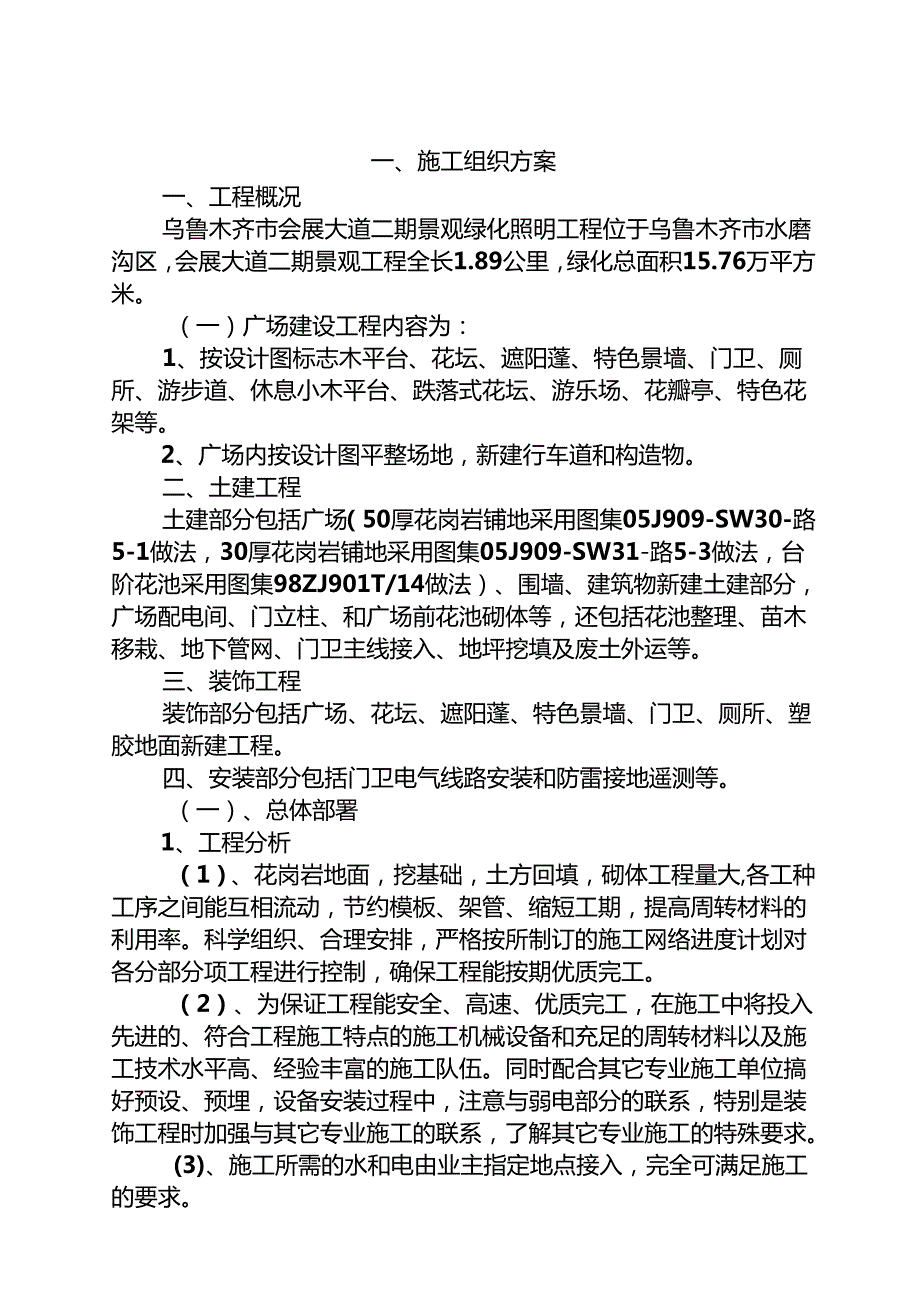

1、一、施工组织方案一、工程概况乌鲁木齐市会展大道二期景观绿化照明工程位于乌鲁木齐市水磨沟区,会展大道二期景观工程全长1.89公里,绿化总面积15.76万平方米。(一)广场建设工程内容为:1、按设计图标志木平台、花坛、遮阳蓬、特色景墙、门卫、厕所、游步道、休息小木平台、跌落式花坛、游乐场、花瓣亭、特色花架等。2、广场内按设计图平整场地,新建行车道和构造物。二、土建工程土建部分包括广场(50厚花岗岩铺地采用图集05J909-SW30-路5-1做法,30厚花岗岩铺地采用图集05J909-SW31-路5-3做法,台阶花池采用图集98ZJ901T/14做法)、围墙、建筑物新建土建部分,广场配电间、门立柱、

2、和广场前花池砌体等,还包括花池整理、苗木移栽、地下管网、门卫主线接入、地坪挖填及废土外运等。三、装饰工程装饰部分包括广场、花坛、遮阳蓬、特色景墙、门卫、厕所、塑胶地面新建工程。四、安装部分包括门卫电气线路安装和防雷接地遥测等。(一)、总体部署1、工程分析(1)、花岗岩地面,挖基础,土方回填,砌体工程量大,各工种工序之间能互相流动,节约模板、架管、缩短工期,提高周转材料的利用率。科学组织、合理安排,严格按所制订的施工网络进度计划对各分部分项工程进行控制,确保工程能按期优质完工。(2)、为保证工程能安全、高速、优质完工,在施工中将投入先进的、符合工程施工特点的施工机械设备和充足的周转材料以及施工技

3、术水平高、经验丰富的施工队伍。同时配合其它专业施工单位搞好预设、预埋,设备安装过程中,注意与弱电部分的联系,特别是装饰工程时加强与其它专业施工的联系,了解其它专业施工的特殊要求。(3)、施工所需的水和电由业主指定地点接入,完全可满足施工的要求。2、工程管理目标(1)、工程质量目标:按国家验收标准合格。其中分项工程一次验收合格率100%,分部工程优良率达90%以上,在工程质量方面虚心听取建设单位和质监、监理部门的意见及建议,遵守国家现行有关规范和该工程招标文件要求,确保文明施工,愿意按国家规定和接受合同条款的奖罚。(2)、建设工期目标:经仔细分析,结合我公司实力,决定将工期80天作为我们目标的总

4、工期,确保安全、优质、高速地建好本工程,并按质、按期交付使用。(3)、安全生产目标:严格按JGJ59-99建筑安全工程安全检查评定统一计分标准和建设方的有关要求组织好安全生产。杜绝人身伤亡事故,杜绝火灾事故,杜绝重大设备事故,安全事故频率控制为零。(4)、文明施工管理:实行现场标准化管理,按省、市建委颁发的施工现场综合考评试行办法进行标准化管理,创省级安全文明施工工地。并由专人看守,临建设施、机械设备和材料堆放按建设单位审定的平面布置图布置。余土和建筑垃圾及时清扫运出建设现场以外进行处理,安排二名专职的清理工负责施工区域范围内和道路入口处的清洁卫生。工程竣工后及时拆除施工临时建设及机械设备,运

5、出周转材料和剩余材料,撤走全部工作人员。(5)、环境保证和协作配合:施工中必须切实注意各方面的关系,搞好当地政府和周边关系,取得当地政府的支持,积极做好施工中的服务工作,配合有关部门搞好综合治理。与监理工程师的协调在施工全过程中,严格按照经发包方及监理工程师批准的“施工大纲”、“施工组织设计”进行质量管理。在项目部“自检”和公司专检的基础上,接受监理工程师的验收和检查,并按照监理要求予以整改。贯彻我公司已建立的质量控制、检查、管理制度,并据此对施工班组予以检控,确保产品达到优质精品。我公司对整个工程产品负有最终责任,任何部门工作的失职、失误均视为我公司的工作失误,杜绝现场施工班组不服从监理工作

6、的不正常现象发生,使监理工程师的一切指令得到全面执行。所有进入现场使用的成品、半成品、设备、材料、器具均主动向监理工程师提交产品合格证或质量保证书,应按规定使用前需进行物化试验检测的材料,主动递交试验检测结果报告,避免使所使用的材料、设备给工程造成浪费。按部位或分项、工序检验的质量,严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。对可能出现的工作意见不一的情况,遵循“先执行监理的指令后予以磋商统一”的原则,在现场质管工作中,维护好监理工程师的权威性。3、管理体制:本工程由公司直接承包,不层层转包,且实行项目法管理。为了加强项目经理责任,使责、权、利直接与项目挂钩,

7、公司将与项目经理签订内部抵押承包合同,用经济和行政手段约束项目部抓好工程质量、安全、进度。公司对本工程全面负责,重点抓好质量、安全、进度监督,每一个月进行一次定期质量、安全、进度检查;每十五天进行一次不定期质安、进度检查,并由公司负责质安工作的工程师对项目进行分段监督,发现质量、安全、进度不能达到要求,及时督促项目部整改。4、现场施工组织(1)、项目经理是本工程的直接联系、决策和指挥者,将全面负责本工程的质量、进度、安全和经营工作。为确保本工程“安全、文明、高速、优质”完工,公司将选派有类似工程施工经验丰富的同志担任本工程的项目经理,由专业理论水平高、工程施工经验丰富的高级工程师担任本工程项目

8、的技术负责人,并在全公司范围内选拨优秀的工程技术人员,组成项目经理部进驻现场进行施工管理。(2)、项目部各部门机构的职责:A工程科:施工准备、生产调度、施工管理B施工技术科:图纸审核,施工方案编制,测量放线,技术交底和培训,检测试验,计划、统计工程技术资料管理等。C质安科:质量检查与监督,评定验收,安全监督,文明施工管理。D合同科:合同管理,材料计划,计量工程决算及财务管理。E供应科:材料采购、管理、发放、设备调度、保养、维修。,F综合办公室:医疗、食堂管理、生产设施、文件、信函收发、对外关系协调、接待、办公生活用品及用具。(3)、施工人员组织:各专业生产工人从公司内抽调技术水平高、善打硬仗的

9、施工人员组成工地各施工班组,并配备充足的后勤服务、设备维护、特种作业人员。施工分为木工班组、钢筋班组、校班组、架子班组、机械机修电焊班组、水电班组。(4)、施工设备及周转材料的组织:搅拌机等设备及脚手架等周转材料均由公司设备科供应,其它小型设备和工具由项目部自己组织。(5)、工程材料组织:钢材、水泥等主要材料由项目部材料员经过资质评审合格的厂家认购,装饰、安装材料设备由项目部会同建设方依据招标文件规定,共同看样定货购买。(6)、投入工程主要施工机械:A插入式振动器1台,平板振动器2台。B钢筋加工机械:钢筋加工车间配钢筋加工机械一套,包括:对焊机1台,切断机1台,调直机1台,弯曲机1台。C其它机

10、械:木工加工机械一套(平刨、锯台),400L型砂浆搅拌机1台,发电机一台(停电备用)。5、质量管理实行“三级段管理办法”:即把产品过程分为超前控制、过程控制、售后控制三个阶段,所谓超前控制就是在施工开始前做好各项技术准备。一是认真审核图纸,优化施工组织设计,杜绝技术差错;二是对工程所使用材料设备及构配件实行质量认证,严格质量检验关,并经建设方确认后方可进场;三是强化全员质量意识,采取灵活多变的形式对全员进行质量教育,让建设方满意变成企业上下牢固的企业信条。所谓过程控制就是实行工序工种工艺质量控制,这是提高质量的基础和关键环节,工序上强化“三检”,工种上强调尽职尽责,工艺上坚持精益求精。所谓售后

11、控制,就是工程交验后设立跟踪服务办公室,确保承诺服务到位,注意建设方使用后的信息反馈,为用户排忧解难,做好四访四修,做到“五不”、“四必须”、“三及时”、“二保证”,让业主满意。(五)、施工准备1、熟悉施工图纸,进行图纸会审,组织技术交底,编制施工组织设计及施工横道图。2、编制施工图预算和施工预算提供材料计划,人工数量与台班使用量。3、做好原材料、半成品控制和砂浆试配工作,确保用于工程上的材料百分之百合格。4、现场准备(1)、现场清理和测量放线;施工现场待平整完毕后,开始放线定位。施工所需的控制点由甲方提供,可作为本工程控制网点。(2)、作业须熟悉图纸,组织劳动力、材料、机械设备进场,平整场地

12、并搭设临时设施。(3)、临时水、电铺设,按建设单位指定的水源、电源位置,进行临时水、电的铺设。(4)、搞好现场排污工作,开挖砌筑排水沟。(5)、搞好现场文明施工,做好标语宣传工作。5、主要工程施工方法(1)、拆除工程方案(2)施工前的准备工作.进行详细的书面技术交底,提供原建筑物的图纸及地质资料,切断和封堵通往被拆除区域内的一切水、电、通风等线路及各种管道。准备拆除所需要的设备及物资,拆除施工开始前技术负责人对拆除区域内的技术交底,地上、地下障碍物的书面交底,双方做好记录。组织工长、安全员及施工人员要认真熟悉和掌握施工范围及结构特点,清楚地上、地下障碍物和制订安全措施,要有严格的安全和施工工艺

13、的记录。设专人对拆除周围设置警戒线,并派专人看护阻止非施工人员进入现场,以防安全事故发生。(3)、在施工现场,乙方在拆除前准备水车防尘。(4)、组织施工有关人员商讨、研究,编制施工组织设计。(5)、根据现场情况及工程安排,准备必要机械设备、材料、人员等进场,并提前做好关键路口的安全标记及指挥。(6)、拆除施工中必须采取降尘措施,施工现场采取低噪音、低粉尘的施工方法。6、施工顺序及施工方法:(1)、施工顺序a、原则:“先上后下、先里后外、先非承重后承重结构”的拆除方法。b、安全施工,尽职尽责,勿忘安全。(2)、工程测量、测量工程本工程的施工测量放线按照工程测量规范(GB5007693)标准实施。

14、测量仪器测量仪器使用前,必须经过政府计量管部门的检测,精度符合规范要求。测量方法在施工测量放线前,先根据施工平面图布设方格网,方格网距以5M为宜,并将重点控制桩放到车辆及人员碰不到的地方,以便于施工过程中进行复测和检查。挖土前应将基础的位置用白灰进行放线。基础施工中随时复测标高。平面定位对于曲线形道路在场内可做出圆心的情况下,可先测出中心位置,钉立中心桩,沿中心桩根据图纸设计半径画弧,定出道路中心线,如场内有建构物阻挡,无法钉立中心桩的情况下,先测设道路中心线两交点坐标并钉立控制桩,连接两点做直线,找出中心点,将经纬仪置于中心点处,按计算或小比例图上放样每段弦长所对应的角度,从其中一个道路中心

15、桩开始旋转,按视线方向,从仪器处量取放样图所给定到路中心距离,依次定出曲线上各控制点。(2)、土方开挖2.1施工准备工艺流程:测量定位放线(按基础边+工作面+放坡)机械土方开挖测量定位放线(按基础边+工作面+水沟)人工土方开挖人工修整基底一-地基验收和浇筑柱垫层。根据该项目的平面定位图、基础平面布置图、基础结构设计施工图和大开挖底部标高等,计算出有关测量定位相关的平面和高程数据。土方开挖以机械为主,分段进行。每段自上而下分层开挖,并及时用人工对不便机械施工的地段采用人力开挖。开挖过程中,派专人仔细调查开挖坡面稳定情况,发现问题及时加固处理,同时做好地下设备的调查和勘察工作。2.2运输运至指定的

16、弃土场进行弃土,并按要求确定合理的堆放形式和坡脚加固处理方案,以及排水系统的布置方式。做到弃土堆堆置整齐、美观、稳定、排水顺畅,对其周围的建筑物、排水及其它任何设施不产生干扰和损坏。弃方时,采取行之有效的措施使运输和堆放对环境皆不造成污染。工程土方由人工运输到指定区域。2.3砖砌明沟排水排水沟:排水沟延新建传达室基坑底四周设置,采取人工开挖,砖砌明沟。砌筑的方法和砖砌基础的一样。2.4基础2. 4.1砖砌基础砖基础流程:砖墙流程:砂浆搅拌I作业准备f砖浇水f砌砖墙f验评2.4. L1砌砖前,砖应隔夜浇水,含水率为10-15%,在现场检查砖的含水率时,可将砖砍断,视其断面四周的吸水深度达到15m

17、m左右,即符合规定的含水率。2.5. L2砌筑时应根据皮数杆拉弦线,以保证灰缝的平直。砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平,里手高,墙面就要张,里手低,墙面就要背。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。砖墙应上下错缝,砂浆随砌随铺,一次铺浆长度不得超过50cm,要求横平坚直,灰缝饱满,水平缝的砂浆饱满度不得低于90%,竖向灰缝宜采用挤浆或加浆方法,严禁用水冲洗灌缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙。砖砌体的水平缝和竖向灰缝宽度一般为10mm,允许误

18、差2mm。砖砌体的转角处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎长度不应小于高度的2/3o如临时间断处留斜槎确有困难时,除转角外也可留直槎,但必须做成阳槎,并加设拉结筋的数量为每12Cnl墙厚放置1根直径6mm的钢筋,间距沿墙高不得超过50cmo末端应有90度弯钩。砖砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。对砖砌体脚手眼和其他预留的砖洞应用半砖分别从内外两边填充。2.4.2柱基独立基础一、钢筋工程1、进场钢筋必须具有出厂质量证明书,进场时按批号和直径分批抽样进行力学试验,合格后方可使用。2、钢筋在现场机械加工制作,12以上的钢筋先

19、对焊后配料。3、基础梁主筋分开间制作,每段两端锚入柱位置内不小于35do4、基础梁主筋焊接接头应错开布置,同断面内接头的钢筋百分率不大于50%。5、柱子插筋应与独立柱基下网钢筋点焊牢固。6、框架柱钢筋应预埋准确,并在独立柱基上口100nInI处,焊接定位箍,搭架固定柱钢筋。并在竖筋的四周均绑好牲垫块,以保证钢筋保护厚度。二、模板工程模板类型的选择和支模形式模板类型选用木模,阶四周采用四块侧板拼定而成,其中两块侧板尺寸与相应的台阶尺寸相等,另两块侧板长度应比台阶侧面长度大20Onln1,侧板厚251111,台阶四周设斜撑和平撑支撑柱。斜撑和平撑一端钉在侧板的木档上,另一端顶紧在木桩上。模板支撑形

20、式如右图。2、模板安装的顺序模板安装的总体顺序台轴线引测一安装独立柱基础侧板、钢筋一预插框架柱钢筋一浇筑独立柱基础一再次测放轴线、绑扎柱子钢筋、支柱模独立柱基础模板的安装顺序基础垫层一轴线引测一绑扎钢筋一支模板一预插柱钢筋一浇筑校模板的安装方法模板安装前,在侧板内侧划出中线,在基础垫层上弹出吊线。把各台阶侧板拼成方框。安装前,先将先拼订好的模板放在基坑底,两者中线互相对准,并用水准尺校正其标高,在模板周围钉上木桩,在木桩与侧板之间,用斜撑和平撑进行支撑,然后把钢筋网放入模板内,两者吊线互相对准,并用斜撑和平撑加以钉齐。三、石仝工程本标段工程校采用现场牲,基础阶段用塔吊负责水平及垂直运输。1、工

21、艺流程槽底或模板内清理一混凝土浇筑一混凝土振捣一混凝土养护2、基层清理:将基层清理干净,并用水湿润,但表面不得留有积水。3、一浇筑、混凝土的下料口距离所浇筑的混凝土表面高度不得超过2mo混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的L25倍,最大不超过50Cnlo用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,有序进行,不得遗漏,作到振捣密实。移动间距不大于振捣棒作用半径的L5倍。振捣上一层时应插入下层5IOcm,以消除两层间的接缝。平板振捣器的移动间距,应能保证震动器的平板覆盖已振捣的边缘。混凝土不能连续浇筑时,一般超过2h,应按施工缝处理。浇筑混凝土时,应经常注意观察模

22、板、支架有无走动情况。当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑。混凝土振捣密实后,表面应用木抹子搓平。5、混凝土的养护:混凝土浇筑完毕后,应在12h内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。养护期一般不少于7昼夜。2、柱钢筋(1)工艺流程:套柱箍筋一搭接绑扎竖向受力筋一画箍筋间距一绑箍筋(2)套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心。角部弯钩应与模板成45,中间钢筋的弯钩应与模板成90。(3)画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线

23、4)柱箍筋绑扎 .按已划好的箍筋位置线,将已套好的箍筋往上移,由上往下绑扎。 .箍筋与主筋要垂直,箍筋转角与主筋交点均要梆扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。 .箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。 .本设计有抗震要求,柱箍筋端头弯成135。,平直部分长度不小于IOdo如箍筋采用90搭接,搭接处应焊接,焊缝不小于5d。 .柱上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计要求。设计要求箍筋设拉筋,拉筋应钩住箍筋。(5)柱筋保护层厚度应满足设计要求,主筋外皮为25mm或纵筋直径(取大值),垫块应绑在柱竖筋外皮上,间距一般100OnIm,(或用塑料卡卡在外竖

24、筋上)以保证主筋保护层厚度准确。(6)柱钢筋连接:连接技术采用电渣压力焊。钢筋接头在同一截面内不得大于钢筋总数的50%,相邻接头应错开36d且步小于500mmo(7)柱钢筋的定位图:6. 3路缘石1、准备工作材料:侧平缘石:自行按图纸设计规柱钢筋定位图(二)格预制。常用砂浆:侧平缘石垫层C20,100厚勾缝用强度IOMpa的水泥砂浆机具:用人工安砌,除运输道牙可用拖拉机、砂浆搅拌机外,其他为人工操作用的大铲、橡皮槌等。作业条件:通常在作完基层后进行,按设计边线或其他施工基准线,准确地施线钉桩(控制方向和高程)2、施工监控要点钉桩:直线部分桩距1015m,弯道部分桩部51011,路口处桩距5m;

25、安砌:卧底砂浆虚厚2cm,内侧上角桂线,让线5cm,缝宽ICn1,勾缝宜在路面铺筑完成后进行;后背:灰土夯实宽度不小于50cm,高度不小于15cmo槽底、背后填土密实度轻型击实标准三90%;湿法养生3d,防止碰撞。3、路缘石铺砌路缘石基础要坚固、稳定,可采用水泥砂、石灰稳定土、石灰稳定工业废渣(土)以及砂砾等;石料或水泥混凝土路缘石铺砌石宜用水泥砂浆勾缝;路缘石铺砌后应有回填材料其它保护措施。路缘石施工质量标准路缘石施工质量标准检查项目允许偏差(mm)检查频率检查方法范围点数直顺度101001拉20米小线最取最大值相邻块高差3201用尺量缝宽+3201用尺量侧石顶面高程+10201用尺量6.4

26、地面铺设6.生1工艺流程基层处理f放样弹线找规试拼、试排摊铺砂浆结合花岗岩、砖块砖、植草矿等面f清理*成品保护6.4.2在铺设前,应按设计要求,根据板材的颜色、花纹、图案、纹理等试拼编号,力争少用非整块板,如必须用非整块板则应将其铺设在不显见的墙根处。板材应先用水浸湿,待擦干或表面晾干后方可使用。6.4.3铺设花岗岩、砖块砖、植草砖应从基准线处开始,第一行花岗岩(砖)必须对准基准线,以后各行紧贴前行铺设。每块花岗岩(砖)铺设时,基层应湿润,并刷一度水泥浆掺胶结合层。然后在铺设处套浆,把干硬性水泥砂浆调和摊铺刮平,将花岗岩(砖)铺贴在水泥砂浆上,必须铺平铺实,如有不平不实,应用橡胶锤进行敲打。花

27、岗岩(砖)拼缝应尽量小,当设计无规定时,拼缝宽度不应大于1mmo边角处不够整板时,应根据边角形状及尺寸,事先将花岗岩(砖)锯割,去掉不需要部分,再铺贴上去,应紧密贴合,不得有空隙,也不得用碎块去拼凑。6.4.4在实际操作时,干硬性水泥砂浆摊铺刮平后,操作工双手对角握住板材靠身边一侧落地,然后平衡就位。用橡胶锤或木锤在花岗岩(砖)中央2/3范围中敲击,严禁敲击花岗岩(砖)四角,击实后的花岗岩(砖)应略高于基准标高线,双手对握同时提起花岗岩(砖)四角移至一旁。在已被击实的结合层上,用盛水器量Ikg的铁勺子均匀的浇一层纯水泥浆,接着将花岗岩(砖)重新就位,再用锤轻轻敲击花岗岩(砖)中部,边敲边用水平

28、尺检查平整度。用钢直尺和手触摸的办法,检查石板拼缝两侧是否平整,检查石板是否与基准线对齐,如发现不符合要求的,立即纠正。6.4.5花岗岩(砖)铺好后第二天开始应适当湿润养护57天,严禁上人走动、货物重压。6.4.6在花岗岩(砖)铺贴第三天后进行嵌缝。先用干净抹布擦净板面,然后用橡皮刮板将水灰比为0.5的掺色(与板材同色)水泥浆刮入缝内,要填实刮满。待收水时,再用海棉抹子添浆抹实一遍,最后用过水海棉擦净。在磨光板材面,用干回丝擦净。6.4.7各种地面施工时应根据技术规范的要求进行,每道工序施工完毕待监理工程师检查合格后方可进行下一工序的施工。6.4.8各种地面施工时必须重视原材料质量。过期的、受

29、潮的或者安全性差的水泥严禁使用。采用中粗砂为骨料,含泥量不大于3%。严格控制粘结砂浆水灰比,其稠度不大地3.5cm,并搅拌均匀。面层作业开始前,必须认真清理基层,对基础进行浇水湿润、不积水。对原作为硬化地坪利用过的基础,必须彻底清除施工过程中的积淀物,尽量使面层粘结层砂浆厚薄均匀,避免由于粘结层厚度不一,造成凝结、硬化时收缩不均,而产生裂缝、空鼓。6.4.9成品保护6.4.9.1铺装石板、玻化砖和陶板等材料和办成品进现场后,经检验合格,在指定地点分规格码放整齐,使用时轻拿轻放,不可以乱扔乱堆,以免损坏棱角。6.4.9.2铺设花岗岩(砖)面层时,操作人员要穿软底鞋,且不得在地面上敲砸,防止损坏面

30、层。在铺装操作过程中,对已安装好的管道管线都要加以保护。6.4.9.3切割花岗岩(砖)时,不得在刚铺砌好的面层上操作。6.4.9.4铺砌砂浆抗压强度达L2MPa时,方可上人进行操作,但必须砂浆不得存放在板块上,铁管等硬器不得碰坏面层,并对铺好的面层进行覆盖保护。6.5花池6. 5.1施工准备6.5. 1.1材料及主要机具:6.6. 1.1.1石料:其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证。6.5.1.1.2砂:宜用粗、中砂。用5mm孔径筛过筛,配制小于M5的砂浆,砂的含泥量不得超过10%;等于或大于M5的砂浆,砂的含泥量不得超过5%,不得含有草根等杂物。6.5.1

31、1.3水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥。有出厂证明及复试单。如出厂日期超过三个月,应按复验结果使用。6.5.1.1.4水:应用自来水或不含有害物质的洁净水。6.5.1.1.5其它材料:拉结筋,预埋件应做好防腐处理。6.5.1.1.6主要机具:应备有搅拌机、筛子、铁锹、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、皮数杆等。6.5.1.2作业条件:6.5.1.2.1基础、垫层已施工完毕,并已办完隐检手续。6.5.1.2.2基础、垫层表面已弹好轴线及墙身线,立好皮数杆,其间距约1511m为宜。转角处应设皮数杆,皮数杆上应注明砌筑皮数及砌筑

32、高度等。6.5.1.2.3砌筑前拉线检查基础、垫层表面,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过20mm时,应用细石混凝土找平,不得用砂浆掺石子代替。6.5.1.2.4砂浆配合比由试验室确定,计量设备经检验,砂浆试模已经备好。6.5.1.3操作工艺6.5.1.3.1工艺流程:砂浆搅拌一作业准备一试排摞底一砌料石一验评6.5.1.3.2砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸、颜色进行试排、摞底,确定组砌方法。6.5.1.3.3砂浆拌制:6.5.1.3.3.1砂浆配合比应用重量比,水泥计量精度在2%以内。6.5.1.3.3.2宜采用机械搅拌,投料

33、顺序为砂子一水泥一掺合料一水。搅拌时间不少于90s。6.5.1.3.3.3应随拌随用,拌制后应在3h内使用完毕,如气温超过3(C,应在2h内用完,严禁用过夜砂浆。6.5.1.3.3.4砂浆试块:基础按一个楼层或250m3砌体每台搅拌机做一组试块(每组6块),如材料配合比有变更时,还应做试块。6.5.1.3.4料石砌筑:6.5.1.3.4.1组砌方法应正确,料石砌体应上、下错缝,内外搭砌,料石基础第一皮应用丁砌。坐浆砌筑,踏步形基础,上级料石应压下级料石至少三分之一。6.5.1.3.4.2料石砌体水平灰缝厚度,应按料石种类确定,细料石砌体不宜大于5mm;半细料石砌体不宜大于IOnini;粗料石砌

34、体不宜大于20mmo6.5.1.3.4.3料石墙长度超过设计规定时,应按设计要求设置变形缝,料石墙分段砌筑时,其砌筑高低差不得超过1.2mo6.5.1.4质量标准6.5.1.4.1保证项目:6.5.1.4.1.1料石的品种、规格、强度、颜色必须符合设计要求,有出厂合格证。6.5.L4.L2砂浆的品种,强度必须符合设计要求,同强度等级砂浆必须符合规定:任意一组试块时强度不小于O.75fm6.5.1.4.1.3转角处必须同时砌筑,交接处不能同时砌筑时必须留斜槎。6.5.1.4.2基本项目:6.5.1.4.2.1料石砌体应内外搭砌,上下错缝,拉结石、丁砌石交替设置,料石放置平稳,灰缝均匀一致,灰缝厚

35、度符合施工规范的规定。6.5.1.4.2.2料石砌体墙面应采用叨灰勾缝,粘结牢固,密实光洁,横、竖缝交接平整,墙面洁净,清晰美观。6.5.1.5成品保护6.5.1.5.1料石墙砌筑完后,未经有关人员检查验收,轴线桩、水准桩、皮数杆应加以保护,不得碰坏、拆除。6.5.1.5.2砌体中埋没的构造筋应注意保护,不得随意踩倒弯折。6.5.1.5.3细料石墙、柱、垛、应用木板、塑料布保护,防止损坏楞角或污染。6. 5.1.6应注意的质量问题6.5. 1.6.1砂浆强度不稳定:材料计量要准确,搅拌时间要达到规定的要求。试块的制作、养护、试压要符合规定。6.6. 1.6.2水平灰缝不平:皮数杆应立牢固,标高

36、一致,砌筑时小线要拉紧,穿平墙面,砌筑跟线。6.7. 1.6.3料石质量不符合要求:对进场的料石品种、规格、颜色验收时要严格把关。不符合要求时拒收,不用。6.8. 1.6.4勾缝粗糙:应叨灰操作,灰缝深度一致,横竖缝交接平整,表面洁净。6.9. 气安装工程6.6.1施工工艺流程6.6.1.1电缆保护管敷设安装:放线定位一挖电缆沟槽一电缆敷设一灯具基础安装一灯具安装一调试运行6612由细敷谙/奘放线定位二宝电缆沟槽一电缆敷设一灯具基础安装一灯具安装一调试运行6.6.1.3施工方法电缆敷设安装,安装中所使用的电缆、电缆附件(如终端附件等)应符合国家现行技术标准的规定。应有合格证、生产许可证;电缆附

37、件安装用的钢制紧固件除地脚螺栓外,应用热镀锌制品;电缆型号、规格、长度符合设计要求,附件材料齐全;电缆两端封闭严格,内部不应受潮;放电缆不宜互相交叉重叠,电缆的最小弯曲半径为电缆外径的8倍,对电缆进行绝缘耐压实验,合格后并请建设单位及监理人员验收合格,然后进行铺沙放电缆盖板。接地装置,保护接地做到确保人身安全,防止间接点将电气设备向外部导电,重复接地要求做到PE线或PEN线与主体建筑的主地线重复连接,同一电路的所有电缆的金属外壳或铠装在线路两端应接地,从连到电缆井的接地街套或焊片一直接到主接地系统,接地导线应尽可能短、直,并做到地线接地电阻值达到技术标准。制作灯位墓础础座,首先测量每个灯具的标

38、高,根据标高,根据设计图纸要求,用混凝土制作基础座,座中心加钢筋骨架确保坚固。灯具安装,安装前对所有灯具试亮通电,不合格灯具不能进行安装。安装时每个灯位的接头要保证连接安全可靠,同时进行接头的每个点,进行涮锡处理,配线要求工艺美观,用户线路做到安全可靠,重要灯具安装应做样板方式安装,安装完成一套,请甲方及监理人员共同检查,同意安装后再进行安装。穿墙管防水处理,在施工中电源线路进入建筑物时需加穿墙管,在安装过程中,必须做到防水处理。首先在管径边口去毛刺、打坡口,然后里外用防腐油做防腐处理,在做防水处理中(用防水沥青或防水膨胀胶方式)做到安全可靠。电缆井安装,根据现场情况和设计要求,根据图纸在指定

39、地点安装电缆井做到防水坚固。6.6.2施工技术准备首先熟悉现场,其中包括电气系统图、电气接线图、线路配管图等电气图纸。按图纸的每一项进行全面的技术交底。电气系统图,包括:动力配电系统图和照明配电系统图的电缆型号、规格、敷设方式及电缆编号。电气接线图,包括电气设备与电器设备之间的电线或电缆连接,设备之间线路的型号、敷设方式和回路编号。配管为暗配.线路弯曲半径不小于管外径的6D,埋设地下或混凝土内时,其弯曲半径不应小于管外径的10D,暗管直线敷设超过15m时,电缆暗管中间应加装过路箱。暗箱必须弯曲敷设时,其路由长应小于IOnI,且该段内不得有S弯。弯曲如超过两次时,应加装过箱(盒)。暗管力求少弯曲

40、必须弯曲时其弯曲处应安排在管路的端部,弯曲角度不得小于90度,所有管道安装包括过箱设置、管码分配,管道穿线容量均应符合有关安装标准.电缆敷设必须由专人指挥统一行动步调一致,电缆盘用专用放线架支起,电缆不得出线死弯,亦不得在地上拖行。电缆敷设完毕用100OV摇表进行测试,绝缘电阻值必须符合要求。6.6.3质量保证措施所有设备、材料和工艺应符合有关国家标准、企业标准、IEC.IEE布线规范和供电局要求,所有电缆符合IEC标准,容量、标称电压符合国家规定.为确保工程按期、保质完成,及达到创优的要求,施工前必须把好“五关”,即施工方案关;材料进场关;技术交底关;跟踪检查关;交工验收关。施工中做好“三

41、检”,即自检和专检。同时做好检查记录。电气产品选用带有两部认可的“长城”标志产品。6.6.4安全保证措施执行各级安全管理制度和各项安全操作规程,施工前做好安全交底,坚持每周安全值班制度,并作好记录。电气设备要有接地或接零保护,手持式电动工具要安装2.4、管理上的保证措施(1)抽调精干的工程技术人员和富有经验的项目经理组建项目经理部,统一指挥,协调施工;选派技术力量较强,机械设备先进的施工队伍,从人员落实和机械设备配备上保证工程按期完成。(2)项目部安排一名专业人员负责材料的采购、运输、保管,领导协助材料人员的供应,确保工程需要,坚决杜绝停工待料现象的发生。工程所需的各种材料,视材料的性质和价格

42、分别采用外购和当地采购的办法予以解决,并作一定数量的储备。(3)加强职工安全法规教育,增加安全生产的意识。由项目部成立安全小组,负责日常生产的安全检查、督促,保证施工的顺利进行。(4)加强机械设备和车辆的维修保养,保障施工机械的正常运转;搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。(5)加强与业主的联系,尊重附近居民,做好与当地政府和群众的协调工作,维护人民群众的利益,取得当地政府与人民群众的支持,使工程施工进展顺利。六、资源配备计划根据本工程的特点,从项目管理成员、施工机械、物资供应、施工技术管理等方面都必须做到充分保证。1、项目管理人员配备计划LI项目管理制度

43、1、执行项目经理负责制、项目成本核算制的项目法施工模式。以项目经理及主要管理、技术、质量安全、物资等主管人员为中心,组成精干、高效的项目经理部,对工程质量、工期目标、施工安全、文明施工、项目核算及施工全过程负责。2、施工过程中,项目经理实行以项目法施工为核心,以“优质、高速、安全、文明”为主轴,不断优化生产要素,加强动态管理,科学组织、精心施工,大力推广先进施工技术,有效推行全面质量管理,强化质量、安全两个保证体系,在保证质量优良的同时,力争提前完成。1.2、项目管理班子职责分工1.2.1、项目经理职责1、在公司经理领导下,会同有关部门协商组建项目经理部。2、贯彻实施公司质量方针和质量目标,领

44、导本工程项目部制定项目质量目标和项目经理部管理职责,确保质量目标的实现。3、负责组织各种资源,完成本次项目施工合同,对工程质量、施工进度、安全文明施工状况予以控制。4、负责对一般质量事故的调查、评审和处置。5、领导技术人员完成质量记录和竣工文件的编制和移交,参加工程竣工验收交付工作,并对存在问题予以整修。6、以企业法人委托人身份处理与工程项目有关的外部关系,对公司总经理负责。7、作为安全生产第一责任人,负责组织本工程项目的施工生产。1.2.2、项目副经理职责1、协助项目经理组织本工程项目的施工生产,建立项目安全保证体系对施工过程质量负责。2、负责优化施工组织工作,领导安全文明施工,组织实施本质

45、量计划确保满足合同要求和实现质量目标。3、分管本项目物资管理和工程分包工作,负责协调施工生产所需的人员、物资和设备的供给。4、负责纠正和预防措施的组织实施。1.2.3、项目技术负责人职责1、负责组织本项目质量策划,组织编制质量计划并按规定报批,主持建立项目质量保证体系,将项目质量管理目标分解到各部门、班组和岗位,并对实施情况进行检查监督。负责组织图纸会审、技术交底和质量计划的交底工作。2、负责组织贯彻技术规程、规范和质量标准,认真贯彻实施各项管理制度和相关程序,对本项目人员违反操作规程和程序造成的质量问题负有领导责任。3、负责文件和资料的管理工作,确保现场使用的文件均为有效版本,指导和检查生产

46、过程的各种质量记录和统计技术应用工作,确保质量记录的完整性、准确性和可追溯性。4、定期召开质量例会,并及时向公司主管部门反馈质量信息。5、负责审批本工程项目的“紧急放行”和“例外放行”报告。6、负责组织动员本项目全体员工积极配合质量体系审核,认真制定纠正和预防措施。7、负责检验和试验人员、仪器设备的配备和管理工作。8、领导新技术、新材料、新工艺的开发应用和本项目的培训工作,指导项目开展QC小组活动。9、领导本项目质量评定和竣工交验工作。1.2.4、工程技术组职责1、贯彻执行质量方针和质量目标,确保施工过程按照质量体系文件要求进行。2、负责项目经理部文件和资料控制工作。3、参加图纸会审工作,及时

47、将设计变更内容标识在图纸上。4、负责编制施工技术方案和作业指导书,并向操作人员交底。5、负责工程施工、工程质量和现场文明施工的控制。6、参加质量事故调查和分析,制定有关纠正和预防措施并跟踪实施验证。7、负责对被列为特殊过程和关键工序的过程实施施工全过程的监控。8、负责质量记录的收集、整理、标识、归档、保管和移交工作。1.2.5、质量安全组职责1、贯彻执行质量方针和质量目标。2、负责施工过程的检查、验收和质量评定,并将质量检查结果上报工程部。3、负责现场施工安全教育、安全检查并作好记录。4、负责质量记录的收集、整理、移交工作。5、参加一般质量和安全事故的调查评审,并负责上报有关材料。1.2.6、物资设备组职责1、编制物资采购申请计划。2、负责项目分管物资的采购工作。3、负责进场物资的验收,搬运,贮存,标识,保管保养,发放工作。4、负责贮存物资检验和试验状态的标识工作。5、负责物资验证的各种质量证明文件的收集,分类整理和移交。6、搞好部门间协作,做好材料和工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

宁ICP备18001539号-1
