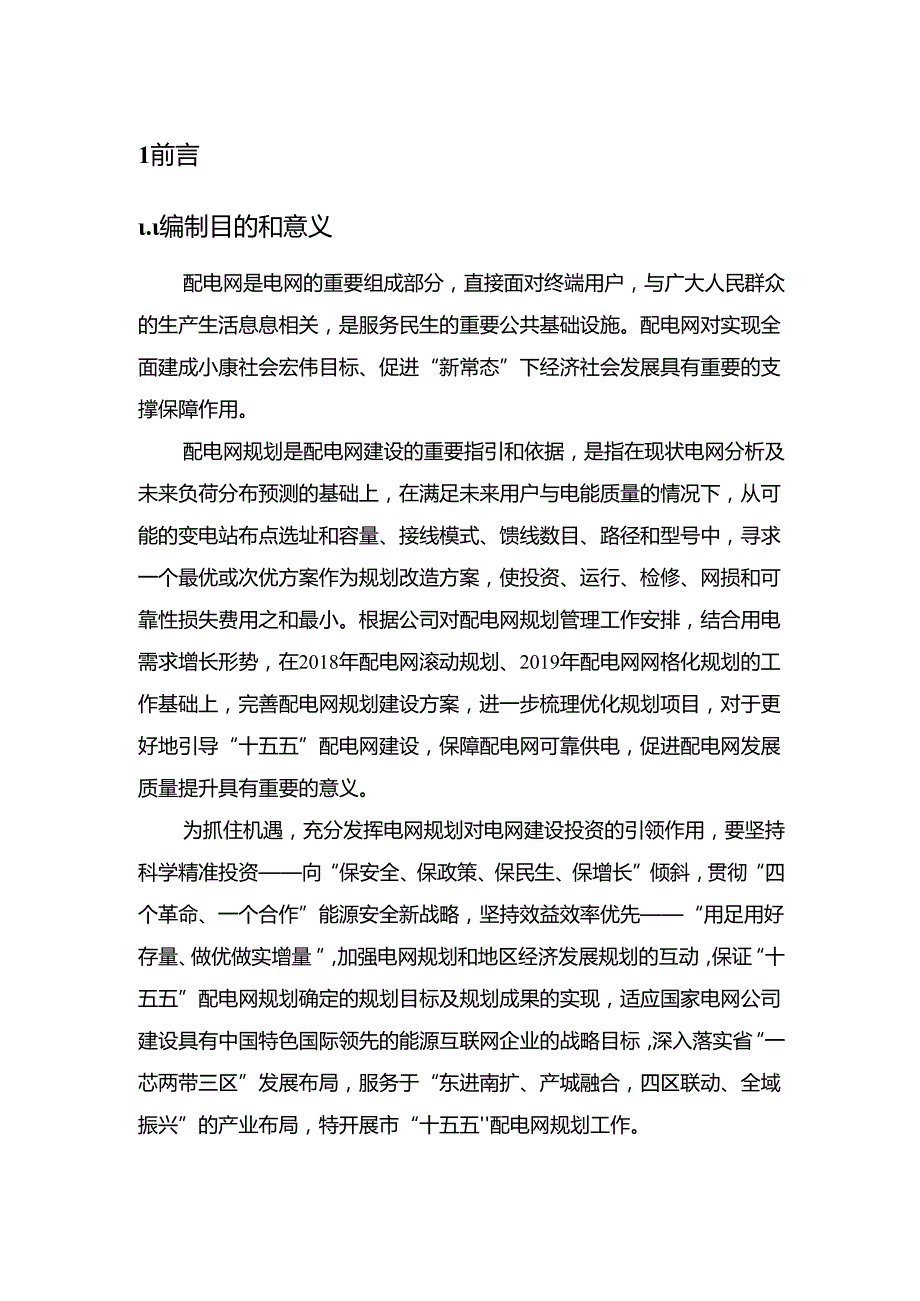

1、1前言.编制目的和意义配电网是电网的重要组成部分,直接面对终端用户,与广大人民群众的生产生活息息相关,是服务民生的重要公共基础设施。配电网对实现全面建成小康社会宏伟目标、促进“新常态”下经济社会发展具有重要的支撑保障作用。配电网规划是配电网建设的重要指引和依据,是指在现状电网分析及未来负荷分布预测的基础上,在满足未来用户与电能质量的情况下,从可能的变电站布点选址和容量、接线模式、馈线数目、路径和型号中,寻求一个最优或次优方案作为规划改造方案,使投资、运行、检修、网损和可靠性损失费用之和最小。根据公司对配电网规划管理工作安排,结合用电需求增长形势,在2018年配电网滚动规划、2019年配电网网格

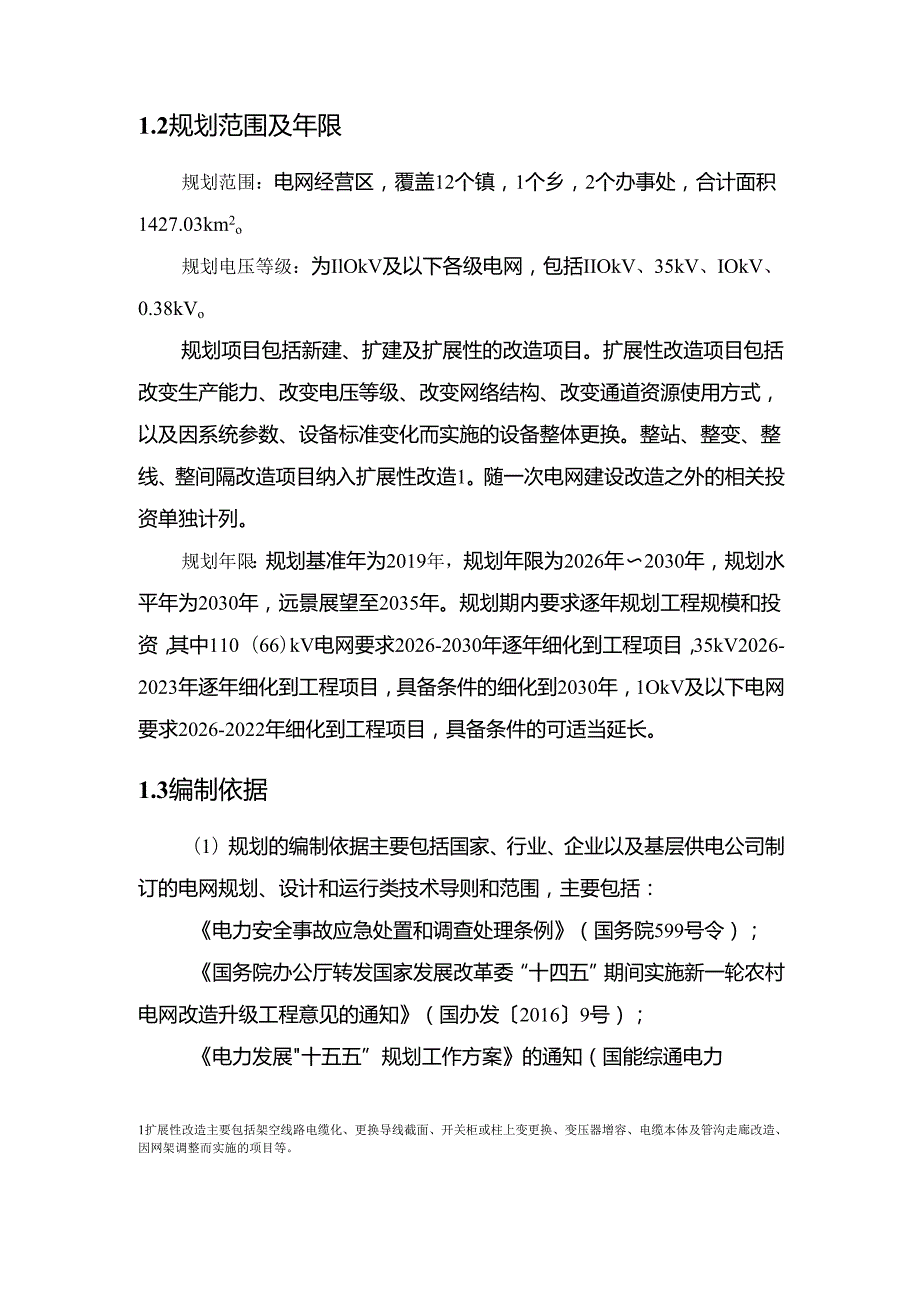

2、化规划的工作基础上,完善配电网规划建设方案,进一步梳理优化规划项目,对于更好地引导“十五五”配电网建设,保障配电网可靠供电,促进配电网发展质量提升具有重要的意义。为抓住机遇,充分发挥电网规划对电网建设投资的引领作用,要坚持科学精准投资向“保安全、保政策、保民生、保增长”倾斜,贯彻“四个革命、一个合作”能源安全新战略,坚持效益效率优先“用足用好存量、做优做实增量“,加强电网规划和地区经济发展规划的互动,保证“十五五”配电网规划确定的规划目标及规划成果的实现,适应国家电网公司建设具有中国特色国际领先的能源互联网企业的战略目标,深入落实省“一芯两带三区”发展布局,服务于“东进南扩、产城融合,四区联动

3、全域振兴”的产业布局,特开展市“十五五配电网规划工作。1.2规划范围及年限规划范围:电网经营区,覆盖12个镇,1个乡,2个办事处,合计面积1427.03km2o规划电压等级:为IlOkV及以下各级电网,包括IIOkV、35kV、IOkV、0.38kVo规划项目包括新建、扩建及扩展性的改造项目。扩展性改造项目包括改变生产能力、改变电压等级、改变网络结构、改变通道资源使用方式,以及因系统参数、设备标准变化而实施的设备整体更换。整站、整变、整线、整间隔改造项目纳入扩展性改造1。随一次电网建设改造之外的相关投资单独计列。规划年限:规划基准年为2019年,规划年限为2026年2030年,规划水平年为2

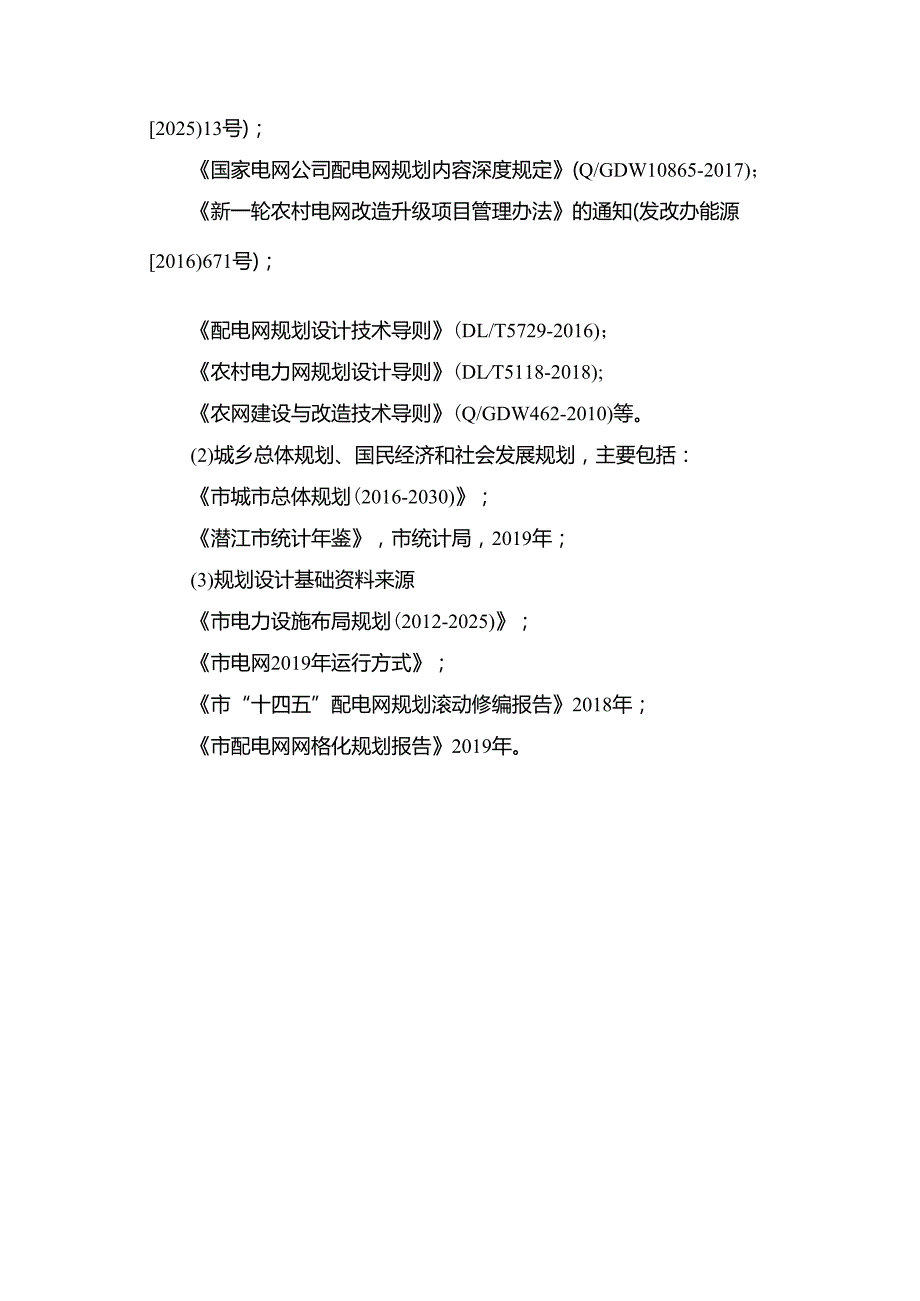

4、030年,远景展望至2035年。规划期内要求逐年规划工程规模和投资,其中110(66)kV电网要求2026-2030年逐年细化到工程项目,35kV2026-2023年逐年细化到工程项目,具备条件的细化到2030年,1OkV及以下电网要求2026-2022年细化到工程项目,具备条件的可适当延长。1.3编制依据(1)规划的编制依据主要包括国家、行业、企业以及基层供电公司制订的电网规划、设计和运行类技术导则和范围,主要包括:电力安全事故应急处置和调查处理条例(国务院599号令);国务院办公厅转发国家发展改革委“十四五”期间实施新一轮农村电网改造升级工程意见的通知(国办发20169号);电力发展十五五

5、规划工作方案的通知(国能综通电力1扩展性改造主要包括架空线路电缆化、更换导线截面、开关柜或柱上变更换、变压器增容、电缆本体及管沟走廊改造、因网架调整而实施的项目等。2025)13号);国家电网公司配电网规划内容深度规定(Q/GDW10865-2017);新一轮农村电网改造升级项目管理办法的通知(发改办能源2016)671号);配电网规划设计技术导则(DL/T5729-2016);农村电力网规划设计导则(DLT5118-2018);农网建设与改造技术导则(Q/GDW462-2010)等。(2)城乡总体规划、国民经济和社会发展规划,主要包括:市城市总体规划(2016-2030);潜江市统计年鉴,

6、市统计局,2019年;(3)规划设计基础资料来源市电力设施布局规划(2012-2025);市电网2019年运行方式;市“十四五”配电网规划滚动修编报告2018年;市配电网网格化规划报告2019年。2规划方案及规模2.1 IlO(66)千伏电网规划2.1.1 变电容量需求分析根据IIOkV电网网供负荷预测结果,依据技术导则,结合市电力负荷发展速度,至2030年,市IlOkV网供负荷达到262.98MW,2030年选取IlOkV变电容载比为2.11,2030年的变电容量为554.5MVA,相比2019年,需新增变电容量达到200MVA。表6-1110(66)kV变电分年度规模项目202520262

7、022202320242030“十五五,年均增长率网供负荷(MW)186.09199.62215.45231.13246.68262.987.16变电站座数(座)5667789.86主变台数(台)910111212137.63变电容量(MVA)354.500404.500454.500504.500523.000554.5009.36容载比1.902.032.112.182.122.112.1.2 变电建设规模2025年共新建IlOkV变电站0座,扩建变电站0座;“十五五”期间共新建UOkV变电站3座,新增UOkV主变3台,新增变电容量131.5MVA,新增IOkV间隔36个,扩建IlOkV变

8、电站1座,新增IlOkV主变1台,新增变电容量50MVA,新增IOkV间隔12个;其中C区新建UOkV变电站1座,新增IlOkV主变1台,新增变电容量50MVA,新增IOkV间隔12个,扩建IlOkV变电站1座,新增IlOkV主变1台,新增变电容量50MVA,新增IOkV间隔12个;D区新建IlOkV变电站2座,新增IlOkV主变2台,新增变电容量81.5MVA,新增IOkV间隔24个。表6-2110(66)kV电网新扩建及改造变电工程规模编号类型电压等级1kv)项目202520262022202320242030“十五五”合计扩建改造扩建改造CH-&1二菊3扩建改造.于二扩建改造扩建改造扩建

9、改造扩建改造1合计110(66)变电立占(座)002100010100001100311变压器(台)002100010100001100311变电容量(MVA)001005000050050000050315001325050净增容量(MVA)4850001850185IOkV间隔(个)001200121200012036122C110(66)变电立占(座)001000010100001000111变压器(台)001000010100001000111变电容量(MVA)0050000050050000050000505050净增容量(MVA)1850001850185IOkV间隔(个)0000

10、012120000012123D110(66变电立占(座)001100000000000100200变压0011000000000001002002.1.3 线路建设规模2025年新建IlOkV线路0条,“十五五”期间新建IlOkV线路7条,新建架空线路54.8km,新建电缆Okm,架空线路主要采用LGJ-300.LGJ-2*240型导线。表6-3IlOkV电网新建及改造线路工程规模编号类型电压等级(kV)项目202520262022202320242030“十五,玉,合新建改造新建新建改造新建改造新建改造新建改造新建改造1合计110(66)线路(条)00310020002071架空线(km)

11、0029.836.84005000200548368电缆000000000000002C110(66)线路(条)00000020000020架空线(km)00000050000050电缆000000000000003D110(66)线路(条)31251架空线(km)29.836.8420498368电缆000002.1.4 改造规模2025年改造UOkV变电站2座,净增容量48.5MVA;其中C区改造UOkV变电站1座,净增容量18.5MVA;D区改造UOkV变电站工座,净增容量30MVA。“十五五”期间改造UOkV变电站1座,净增容量18.5MVA;其中C区改造UOkV变电站1座,净增容量1

12、8.5MVA;D区改造UOkV变电站0座。2025年改造UOkV线路0条,“十五五”期间改造UOkV线路1条,改造架空线路长度36.8km,改造电缆Okm。2.1.5 供区110千伏项目必要性2025-2030年110千伏项目建设时序表如表6-4所示:20252030年110千伏项目建设时序表序号分区县供电分区变电站名称电压等级(kV)性质2017201820192025202620222023202420301市C变110改造231.5231.5231.531.5+5031.5+5031.5+5031.5+5031.5+5031.5+502市D肖家岭变110改造31.5+5031.5+503

13、1.5+5031.5+5031.5+5031.5+5031.5+5050+5050+503市D横沟变110改造40+2040+2040+2040+5040+5040+5040+5040+5040+504市D伯牙变110已有31.5+2031.5+2031.5+2031.5+2031.5+2031.5+2031.5+2031.5+2031.5+205市C金平变110扩建l50l50l50l50l502502502502506市D彭家铺变110新建l50l50l50l50l50rI市C新城变110新建l50l50l509市D团山寺变110新建1x31.5容量小计306306306354.5404.

14、5454.5504.5523554.5一.IlOkV变电站改造工程变位于中心城区,主要为中心城区商业及居民负荷供电,目前中心城区的交通及居住环境进一步完善,商业进一步加强,负荷需求也随之升高。目前主变容量2X3L5MVA,#1主变运行已超过30年,且#1主变绕阻阻抗值过高,为降低运行风险,同时提高变的供电能力,现对#1主变进行更换所属分区:C类供电区。建设规模:将原31.5MVA主变增容为50MVA主变。投运时间:2025年5月。项目投资:100O万元。二、横沟IlOkV变电站改造工程横沟变位于横沟镇中心,“十五五”期间,在江北区域将为让横沟建设中心镇,横沟以发展零售商品集散与边贸功能为主,重

15、点向西部发展。目前主变容量40+20MVA,2019年最大负荷44.98MW,变电站负载率75%,2019年横沟#2主变不满足N-I校验,该站作为江北片区唯一电源点,且与相邻片区无下级联络线路,当横沟变出现重载时,无其他电源能够对江北片区支撑供电。近年随着江北片区负荷的增长,需增容横沟变。所属分区:D类供电区。建设规模:将原20MVA主变增容为50MVA主变。投运时间:2026年。项目投资:Ie)Oe)万元。投产时间:2025年8月。3.15*115mH加m163,15+3.15小河IOHO三.镇安寺至横沟IlOkV线路改造工程目前线路采用架空出线方式,线路总长34.94km,导线型号主要采用

16、LGJ-9%18醯40、JLHA3-335-37,本线路主要为横沟变供电。由于横沟变负荷为供区农村负荷,春节期间返乡人员骤增引起负荷增长,镇横线在2025年迎风度冬期间出线重载,尽快实施IlokV镇横线(安全电流320A)增容工程。建设规模:将原导线换成LGJ-2*240型导线,改造线路全长34.94kmo投运时间:2026年。项目投资:3500万元。四、IlOkV彭家铺输变电工程依据工业兴市要求,“十五五”期间将大力发展沿江产业园,沿江产业区将由张城垸工业园、沿江产业园和临港产业园组成,其中,张城垸工业园重点发展生物医药、新型建材、精细化工等石化产业链产业;沿江产业园将重点发展石化、建材、机

17、械制造、冶金、汽车配件等产业;临港产业园依托绣林港区发展仓储与物流、临港加工等产业。2018年沿江产业园能特科技及星辰酒店等大用户报装容量19200kVA,预计装机负荷14MW,目前为沿江用户供电的东升变与笔架山变的供电能力已不满足用户接入需求,笔架山供沿江工业园区的10千伏供电半径也存在过长、供电可靠性不高的问题,因此需新建一座IlOkV变电站主供沿江工业园负荷,优化沿江工业园中压网架结构。规划新建彭家铺输变电工程,预计2026年底投产。初步接入方案:彭家铺变电站新出2回IlOkV线路以入UOkV笔伯线。新建架空线路长度2X8km,导线型号LGJ-300。项目变电容量:50MVA项目投资:3

18、590万元。投产时间:2026年。五.IlOkV金平变电站扩建工程目前金平工业园按规划的导向进行建设和布局,入驻了有传统的机械、纺织、木业等,还有新能源材料以及塑料行业,整合并新增了一些建设用地,实施情况良好,发展空间大,“十五五”期间金平工业园将重点发展机械电子、新材料、精细化工等高新技术产业,目前为金平工业园供电的为IlO千伏金平变,由于城区变电站供区的调整,金平变分担了变、肖家岭中心城区与城东的负荷;2017年随着何家湾增容改造项目的完成,金平变主供35kV何家湾变,并为瀚煜建材与钱潮(装备制造业)35kV用户提供电源,未来金平变将逐步承担西部35kV的负荷。随着金平工业园区负荷的增长,

19、2017-2019年最大负荷分别为17.72MW,18.6MW.30.11MW,金平负荷年增长率为30.35%,金平工业园2019年新增报装容量已有10MVA,预计金平变负荷将持续高速增长。为满足新增负荷接入需求,解决金平变单变问题,规划扩建IlokV金平变。所属分区:C类供电区。建设规模:扩建1台50MVA主变。项目投资:100O万元。投运时间:2022年底投产。六、11OkV新城输变电工程根据“十五五”发展规划,将规划形成“一主两副”三个主要的商业中心。其中位于城东新区的城市级商业中心将围绕陈家湖公园南侧的绣林广场以及锦绣大道两侧布置;主要打造的商业业态为集中式的商业综合体和步行商业街区。

20、位于东部新城的商业中心为副中心,规划远期内完成建设。利用其位于潜石高速入城口的区位优势,打造成未来的商业和商务中心,同时利用滨水的景观岸线结合公共文化建筑,形成新型滨水商业商业街区。中心城区将整体向城东发展,2019年城东新城房地产(包括碧桂园)报装容量25000kVA,预计装机负荷16MW,目前为城东用户生活垃圾发电厂1531.5+13L5+31.5邛HOZ20.擂陈币桥0.8+0.8现盘山/夕、笔架山新城变90+150K四.35kV焦山河变扩建工程建设必要性:目前主变容量3.15MVA,20172019年变电站最大负荷分别为L25MW、2.31MW、2.47MW,负荷年增长率为40.57%

21、2017年负载率为78.41%。为满足负荷增长需要,同时解决焦山河变单线单变的问题,优化35kV网架结构,提高供电可靠性,需扩建焦山河变电站。所属分区:D类供电区建设规模:增加1台5MVA主变,主变利旧小河5MVA主变。投运时间:2026年。项目投资:480万元。五、伯牙至桃花35kV线路新建工程建设必要性:目前已确立桃花山的红色旅游风景区地位,“十五五”期间将充分利用荒山、荒坡、田边、湖边、江滩、水库等闲置资源发展了旅游、餐饮、休闲、娱乐于一体的农家乐产业链。伯桃线主要为桃花变供电,且承担桃花山供电任务的桃花变目前仅有1条35千伏电源进线,伯桃线于1980年投运,运行已超过30年,线路老化

22、严重。为解决桃花变单线问题,提高桃花变电站供电可靠性,缓解设备老化带来的问题,新建伯牙至桃花35kV线路。所属分区:D类供电区建设规模:新建35kV线路1回,导线型号为LGJ-150,导线长度为6kmo投运时间:2022年。小湖口1725+17213.15+3.15项目投资:170万元。3L5+20汕河15+5七.团山寺IlOkV变电站35kV送出工程由于此区域35千伏肖团线、团久线、高久线、肖高线组成的单环型结构相对薄弱,当其中一条线路停电或检修时,其他线路将出现同时串供几个站所的情况,2019年肖团线因此而重载,肖团线于1968年投运,运行年限已超过30年,老化严重,本项目中新建团山寺变就

23、地建于团山寺,靠近负荷中心,可将肖团线“几”入团山寺变,对部分肖团线进行改造,既可优化35千伏网架结构,又可以解决部分线路老化,重过载的问题。为满足供区负荷增长的需求,优化35千伏网架结构,建设团山寺UOkV变电站35kV送出工程是必要的。所属分区:D类供电区建设规模:新建35kV架空线路2条,导线采用LGJ-150,线路总长度为16kmo投运时间:2030年。项目投资:350万元。2.310千伏电网规划2.3.1 目标网架规划方案631.1C类地区目标网架规划方案C类地区本次选择城东网格进行分析。1)现状分析(1)10千伏线路基本情况现状为城东网格供电的IOkV线路共计2条,均为公用线路,线

24、路总长度为29.76km,其中无电缆线路,架空绝缘线路长度为25.73km,裸导线4.03kmo供电半径:目前城东网格中压公用线路平均供电半径为5.155km,供电半径超过5km的线路1条,占比50%,主要原因为变电站均在城东网格范围外。电缆化率、架空绝缘化率:现状城东网格无中压电缆线路,架空绝缘化率为运行年限:现状城东网格中压线路运行年限均在20年以内,线序号线路名称环网单元(座)开关站(座)柱上开关(台)三遥(个)二遥(个)未实现自动化(个)1肖27肖笔线0040042笔53笔肖线003003合计007007(6)10千伏线路廊道情况城东网格先均为架空线路,架空线路以同杆双回和单回路架设为

25、主,其中明珠大道以同杆四回架设。图4-3城东网格廊道分布示意图表4-6城东网格廊道现况表序号道路名称起始点终止点架空(km)排管电缆沟孔数长度(km)孔数长度(km)1楚天大道东方大道解放中路2.622沙垠路东方大道沙垠村3.623明珠大道解放中路碧桂园1.64东方大道笔架山变笔架山路4.615明珠大道东方大解放东1.82序号道路名称起始点终止点架空(km)排管电缆沟孔数长度(km)孔数长度(km)道路6解放东路明珠大道楚天南路1.37建宁大道东延明珠路沙垠2.18滨湖路3.29沙银路东方大道沙垠村3.82IO楚天北路东方大道明珠大道1.7(7)其他问题1、三跨问题现状城东网格不存在线路跨铁路

26、高速和重要输电通道情况。2、变电站出口两公里裸导线情况现状城东网格架空绝缘化率为86.46%,肖27肖笔线存在变电站出口两公里为裸导线问题,裸导线长度1.424km。(8)配变基本情况目前网格内2条线路不存在有IOkV中压配变,笔42东方线部分支线挂接11台配变为该网格供电,容量L26M肌均为公用配变,无重载配变,无低电压配变,三相不平衡配变6台,供电半径均超过0.4kmo表4-7城东网格配变基本情况表配变公变专变重过载低电压三项不平衡低压供电半径过长户诉用投台数容量(MVA)台数容量(MVA)台数容量(MVA)台数台数台数台数台数111.26111.26000061101、三相不平衡配变:

27、现状区域内共有6台配变存在三相不平衡情况,占比为54.55%,建议通过调整各相之间负荷,平衡各相负荷,解决三相不平衡问题,三相不平衡台区如下表所示:表4-8城东网格三相不平衡配变明细表序号台区名称所属线路所属变电站是否存在三相不平衡1沙垠六组笔42东方线笔架山变是2沙垠八组笔42东方线笔架山变是3沙垠袁山咀笔42东方线笔架山变是4沙垠六组3#笔42东方线笔架山变是5沙垠四组1#笔42东方线笔架山变是6沙垠六组台区(新)笔42东方线笔架山变是2、低压供电半径:现状城东网格平均供电半径为O.477km,存在11台低压台区供电半径超过250m,占比为100%,但目前城东网格内不存在低电压情况。建议低

28、压半径过长台区结合台区运行情况,适时新增布点,缩短供电半径。3、户均容量:现状城东网格内公用配变容量1.26MVA,低压用户数为591户,户均配变容量为2.13kVA,存在6台配变户均配变容量低于2.2kVA户,建议结合配变运行情况,适时新增布点或低压用户割接,提高用户户均容量,户均容量不足配变如下表所示:4、高耗能配变:现状城东网格内无S9以下系列高耗能配变。(9)2019年迎峰度夏情况2019年迎峰度夏城东网格电网最大负荷0.339万千瓦,发生在七月二十八。迎峰度夏最大负荷较去年同期增涨较高,主要原因为居民用电负荷增长,以及德瑞置业投运,导致迎峰度夏期间最大负荷屡创新高。2019年迎峰度夏

29、期间地区最高气温为38(8月17日),最低气温21,最高气温平均为34,其中35及以上高温天气共计25天(最长持续12天);去年同期最高气温为37。C(7月21日),最低气温23,最高平均气温33.8,其中35及以上高温天气共计25天(最长持续17天)。2019年气温较去年相比高温天气持续时间较短,但最高气温有所升高。(2)无低电压台区;(3)无故障情况。(10)小结中压配电网:整体装备水平较高,供电半径偏长:城东网格现状主干线路架空线路主要为JKLYJ-240,其中肖27肖笔线存在部分LGJ-120导线,长度1.424k11,架空绝缘化率为86.46%;由于城东网格内无IlOkV变电站,城东

30、网格内IOkV线路均由周边IlOkV或22OkV变电站供电,导致线路供电半径偏长。线路负荷存在不平衡情况:2018年,区域内共有2条线路现无配变挂接情况,近期结合符合需求,新增配变。配电自动化覆盖率有待进一步提升:现状网格内线路配电自动化覆盖率为0%,存在较多的环网节点未配置配电自动化终端,配电自动化覆盖率有待进一步提升。表4T0城东网格现状中压问题表序号线路名称过载重载状态评价及缺陷单辐射非标准接线不满足“N-1”供电半径过长1肖27肖笔线否否否否无否是低压配电网:现状城东网格共有公用配变11台,存在问题配变共计11台,其中6台配变存在三相不平衡现象,低压供电半径超过400m的台区共计11台

31、户均容量不足2.2kVA户的台区共计6台,具体如下表所示:表471城东网格现状低压问题表问题类型过载重载三相不平衡低/高电压状态评价及缺陷低压供电半径长户均容量不足其他数量1IO6OO116O2)规划思路目标网格规划思路:依据远景负荷预测结果,考虑城市规划定位及用户可靠性需求,同时结合省公司网格化规划需求以及现状电网情况,选取合适接线方式构建目标网架。近期方案规划思路:以目标网架为导向,结合现状电网存在问题,同时根据问题紧迫性,合理安排近期建设方案,城东网格近期建设思路如下:1、满足新增负荷供电需求:近期城东网格负荷增长较快,现有线路可能无法满足负荷发展需求;2、对未实现配电自动化线路进行自

32、动化改造,同时网架优化新建或改造柱上开关统一采用一二次融合开关。3)目标网架规划根据饱和负荷预测结果,城东网格远景饱和负荷为28.95MW,目前城东网格无专线以及35kV以上专变用户,远景年城东网格IOkV网供负荷基本等于全社会最大负荷。考虑IOkV线路转供能力、变电站的承载能力等方面,“N-1”条件下单条IokV线路供电能力在3.5-4.2MW之间,通过计算可知,远景年城东网格需要IOkV公用线路在8条以上。考虑区域发展定位以及用户可靠性需求,同时结合省IOkV线路典型接线模式,至远景年城东供电网格以架空多分段单联络的接线方式进行组网,共计形成多分段单联络线路7组。变=新城变(1组)、新城变

33、二肖家岭变(6组)。供电网格(单元)饱和年目标网架规划结果汇总如下。表6-1城东网格各供电单元饱和年目标网架规划结果汇总表供电单元名称2025年饱和年目标网架(组)目标网达成情况双环网单环网多分段单联路多分段两联络多分段三联络其它省市市城东网格001单元(HB-JZ-SS-CD-001-J1/C2)否3省市市城东网格002单元(HB-JZ-SS-CD-002-J1/C2)否2省市市城东网格003单元(HB-JZ-SS-CD-003-J1/C2)否2石首变肖家岭变新城变图6-L城东网格目标网架地理接线图6-图2城东网格目标网架拓扑结构图6.3.L2D类地区目标网架规划方案1)电网现状现状新厂网格

34、由35kV新厂变电站供电,共有IOkV中压公用线路5回,无专用线路,线路总长为133.114km,共计装接中压配变263台,总容量49.555MVA,其中公用配变195台,容量25.04MVA。(1)10千伏线路基本情况目前新厂网格IOkV公用线路5回,线路总长为133.114km,其中电缆线路1.932km,架空绝缘线路99.118km,裸导线32.046m,平均供电半径为4.22km,无供电半径超过15km的线路。表44新厂网格线路基本情况表序号线路名称线路类投运时主干线(km)总长(km)供电半径(km)电缆(km)架空(km)绝缘线(km)裸导线(km)1新11新厂线架2014.264

35、25.4484.264025.4522.253.202新13泥南线架2016.39746.9466.397046.9535.3211.633新14陀阳线架2016.18649.6956.186049.7033.1916.514新15汽配线架2002.4745.7552.4741.664.093.6480.4455新17工业园架2011.7825.271.7820.275.004.7230.277合计21.10133.1121.101.93131.1899.1132.06平均4.2226.6234.220.3826.23619.826.413无老旧线路。线路不存在安全隐患问题。(2)主干线路导线

36、截面情况新厂网格电缆化率为1.45%,架空线路绝缘化率为75.56%,架空线路主干线多为JKLYJ-240、JKLYJ-150和LGJ-50的导线,部分线路存在线径偏小的问题,主要原因是线路投运较早,近期未进行改造。表42新厂网格主干线路情况表序号线路名称主干线(km)架空(km)电缆(km)185150120957050353001新U新厂线4.2644.2642新13泥南线6.3976.3973新14陀阳线6.1866.186序号线路名称主干线(km)架空(km)电缆(km)185150120957050353004新15汽配线2.47452.47452.47455新17工业园线1.782

37、51.51250.27合计21.10414.4376.3970.27(3) 10千伏线路运行情况新厂网格2018年负荷高峰期IOkV线路平均负载率为43.99%,重载线路1条:新13泥南线,主要原因为导线截面偏小导致线路安全电流较低导致。另外新11新厂线、新13泥南线、新14陀阳线和新15汽配线线装接配变容量过大。表43新厂网格装接负荷情况表序号线路名称配变台数总容量(MVA)最大允许输送功率(MW)最大负荷功率(MW)负载率(%)网格配变容量(kVA)1新U新厂线7719.9655.7361.38724.18199652新13泥南线749.722.3381.77275.7997203新14陀

38、阳线848.5604.6762.33549.9485604新15汽配线229.4956.546961.38121.1094955新17工业园线61.8153.11761.52548.921815合计26349.55522.4168.401/49555平均52.69.9114.4831.68043.999911(4) 10千伏线路网架情况目前新厂网架结构以架空单联络接线为主,其中单辐射线路2条,架空单联络线路3条。中压线路通过NT有2条,占比40%。架空线路平均分段数为L8段/条,结合线路负荷分布情况来看架空线路平均分段水平较低。表44新厂网格网架情况表-序号_线路名称网格网架情况段关t)分舟S联络开关(个)同站联络(个)异站联络(个)分段数(段)接线型式是否联络是否有效联络是否满足NT-序号.线路名称网格网架情况分段开关(个)联络开关(个)同站联络(个)异站联络(个)分段数(段)接线型式是否联络是否有效联络是否满足NT1新11新厂线2113单联络是是否2新13泥南线1O12单联络是是是3新14陀阳线1112单联络是是是4新15汽配线OO1辐射式否否否5新17工业园Z4iOO1辐射式否否否合计42219/平均0.80.40.40.21.8/簌叼配线3坐4匹7TJk0/240/4.I/*陀阳切皿工
