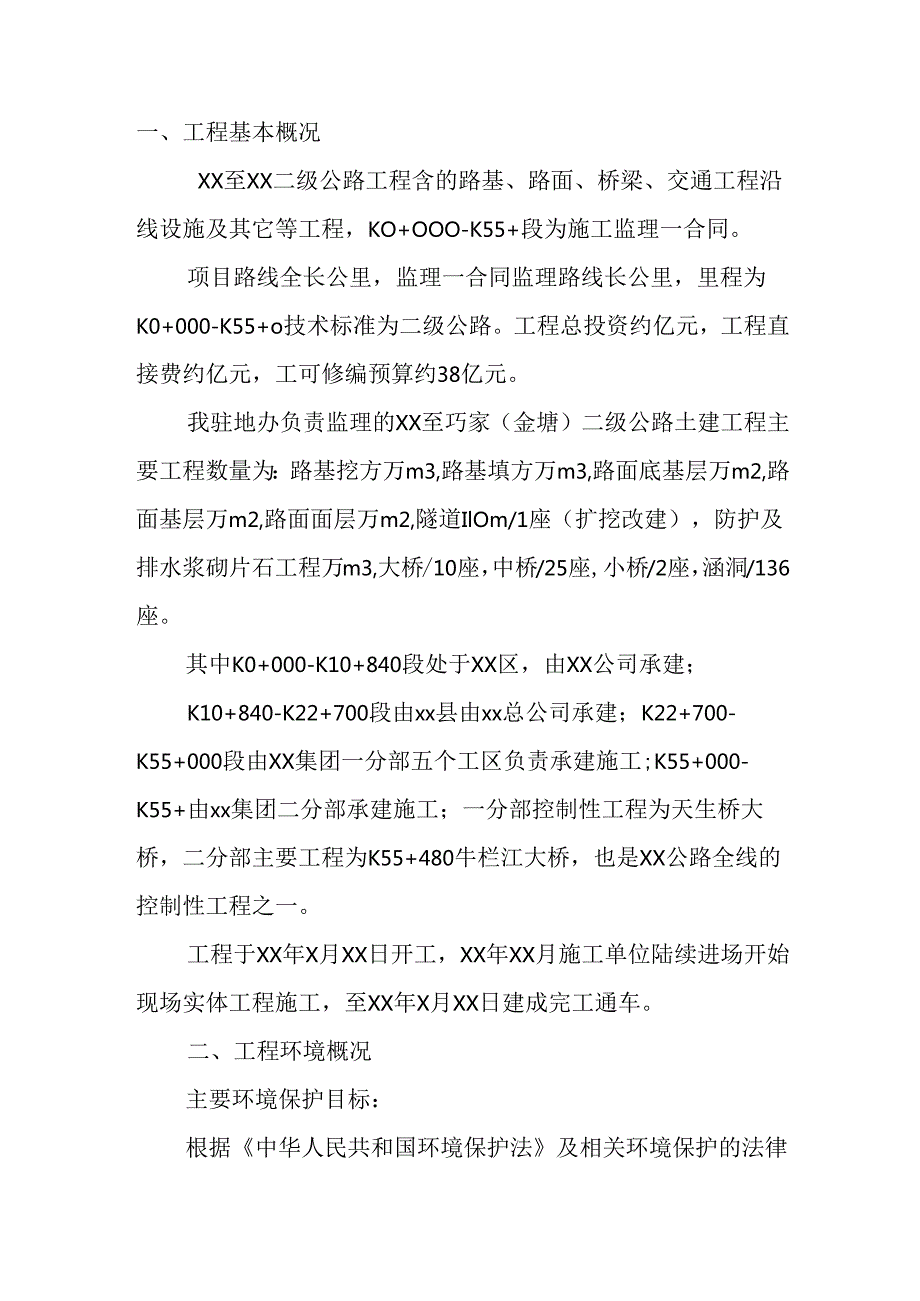

1、XX二级公路第一驻地办环保监理工作总结XXX至XXX二级公路第一驻地办环保监理工作总结XXX建设监理咨询有限公司年月日一、工程基本概况XX至XX二级公路工程含的路基、路面、桥梁、交通工程沿线设施及其它等工程,KO+OOO-K55+段为施工监理一合同。项目路线全长公里,监理一合同监理路线长公里,里程为K0+000-K55+o技术标准为二级公路。工程总投资约亿元,工程直接费约亿元,工可修编预算约38亿元。我驻地办负责监理的XX至巧家(金塘)二级公路土建工程主要工程数量为:路基挖方万m3,路基填方万m3,路面底基层万m2,路面基层万m2,路面面层万m2,隧道IlOm/1座(扩挖改建),防护及排水浆砌

2、片石工程万m3,大桥/10座,中桥/25座,小桥/2座,涵洞/136座。其中K0+000-K10+840段处于XX区,由XX公司承建;K10+840-K22+700段由xx县由xx总公司承建;K22+700-K55+000段由XX集团一分部五个工区负责承建施工;K55+000-K55+由xx集团二分部承建施工;一分部控制性工程为天生桥大桥,二分部主要工程为K55+480牛栏江大桥,也是XX公路全线的控制性工程之一。工程于XX年X月XX日开工,XX年XX月施工单位陆续进场开始现场实体工程施工,至XX年X月XX日建成完工通车。二、工程环境概况主要环境保护目标:根据中华人民共和国环境保护法及相关环境

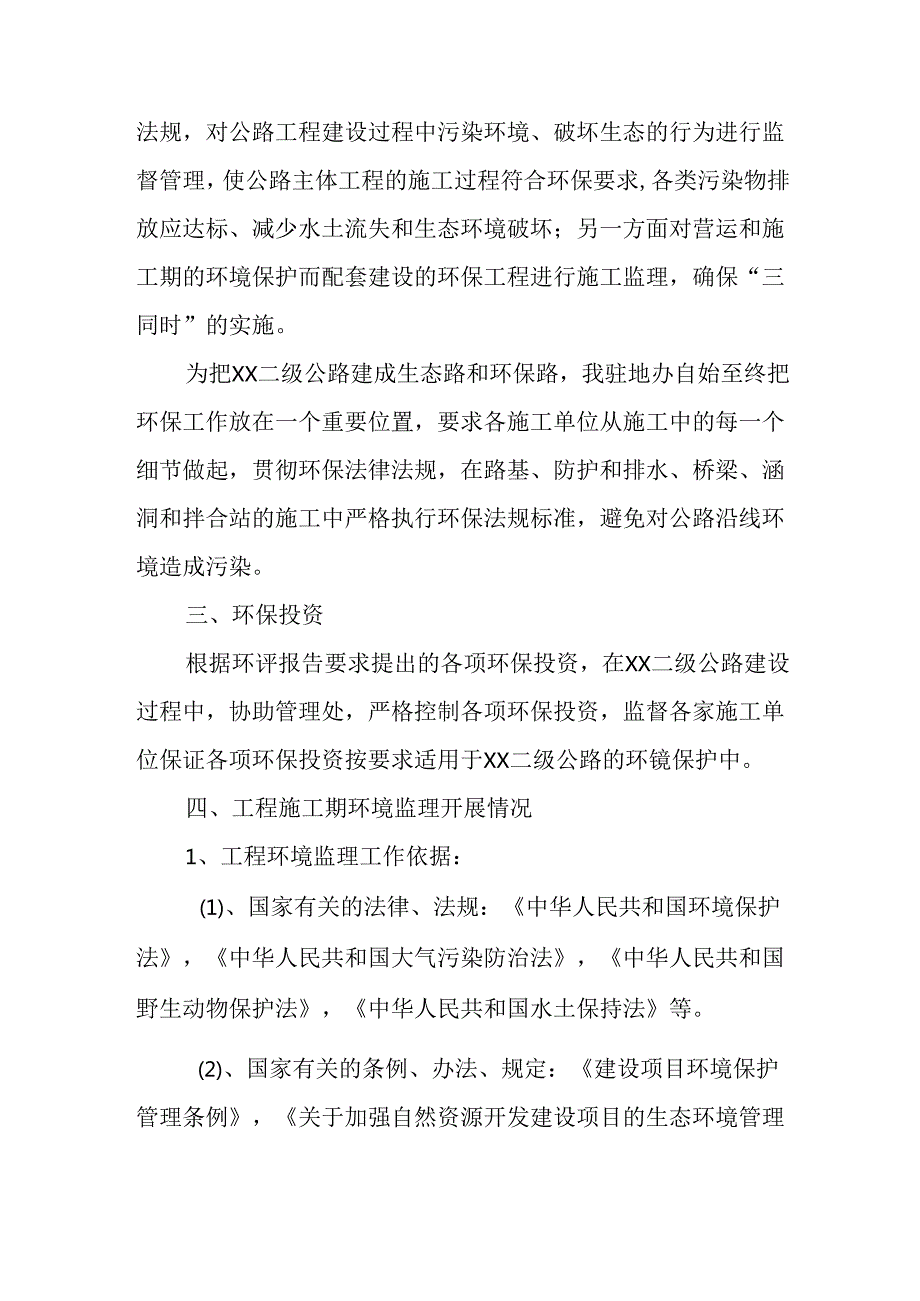

3、保护的法律法规,对公路工程建设过程中污染环境、破坏生态的行为进行监督管理,使公路主体工程的施工过程符合环保要求,各类污染物排放应达标、减少水土流失和生态环境破坏;另一方面对营运和施工期的环境保护而配套建设的环保工程进行施工监理,确保“三同时”的实施。为把XX二级公路建成生态路和环保路,我驻地办自始至终把环保工作放在一个重要位置,要求各施工单位从施工中的每一个细节做起,贯彻环保法律法规,在路基、防护和排水、桥梁、涵洞和拌合站的施工中严格执行环保法规标准,避免对公路沿线环境造成污染。三、环保投资根据环评报告要求提出的各项环保投资,在XX二级公路建设过程中,协助管理处,严格控制各项环保投资,监督各家

4、施工单位保证各项环保投资按要求适用于XX二级公路的环镜保护中。四、工程施工期环境监理开展情况1、工程环境监理工作依据:(1)、国家有关的法律、法规:中华人民共和国环境保护法,中华人民共和国大气污染防治法,中华人民共和国野生动物保护法,中华人民共和国水土保持法等。(2)、国家有关的条例、办法、规定:建设项目环境保护管理条例,关于加强自然资源开发建设项目的生态环境管理的通知,关于涉及自然保护区的开发建设项目环境管理工作有关问题的通知,关于开展交通工程环境监理工作的通知等。(3)、地方性法规、文件(4)、本项目的环境影响评价报告书及批复(5)、工程设计文件(6)、委托监理合同及工程建设合同2、工程环

5、境监理单位和人员:XX二级公路工程KO+OOO-K55+段工程环保监理单位为XXX建设监理咨询有限公司,现场安全、环保监理人员为XXX,高级驻地XXX、副高级驻地XXX持有交通部环境保护监理证,驻地办所有监理人员实行“一岗双责”,在履行质量、投资、进度控制监理职责的同实,履行安全、环保监理职责。3、工程环境监理任务和内容:驻地办环境保护监理的主要任务一方面是根据中华人民共和国环境保护法及相关环境保护的法律法规,对公路工程建设过程中污染环境、破坏生态的行为进行监督管理,使公路主体工程的施工过程符合环保要求,如噪声、废气、污水等污染物排放应达标、减少水土流失和生态环境破坏;另一方面对营运和施工期的

6、环境保护而配套建设的环保工程进行施工监理,确保公路环保设施“三同时”的实施。4、工程环境监理程序:5、施工期环境监理的工作方式及制度:由于环境保护监理是一门新兴的交叉学科,驻地办在从事公路工程施工环境保护监理活动中,将严格遵循“严格监理、热情服务、秉公办事、一丝不苟”的监理原则,坚持守法、诚信、公正、科学的准则。在工程与环保有联系和交叉时,积极主动做好协调和指导工作,为公路施工的环保工作提供技术服务,帮助工程建设有关各方共同完成建设过程的环保监理任务。6、环境监理工作目标及方法:环保监理工程师在开工前须熟悉环评中的相关要求和内容,对施工活动中的环境保护工作按照施工进程实施动态管理。工作方式主要

7、以工程监理的方式进行,以日常巡视为主,辅以必要的环境监测,以便及时调整环保监控力度。环境保护监理工作总结报告一、工程概况省道XX至XX段公路路线起点位于省道308线XX过境段与结古镇民主路、北环路交叉口,与省道308线过境段衔接,路线终点位于XX县城东南侧,顺接省道308线XX至曲麻莱段。桩号范围为:K0+000-K170+000,路线实际长度公里(长链米,短链米)。本项目采用公路工程技术标准(JTGOOi-XX)中二级公路的标准。地震动峰值加速度为,地震烈度为Vil度。设计速度根据地理位置情况分别为40、60、80kmh,路基宽度分别为10、12米。本项目发包人为:XXX公路建设管理局。二、

8、监理合同段工程概况:JL4监理合同段路线起点距哈秀山娅口约3公里,终点距XX县城约7公里。桩号范围为:K89+000-K170+700,路线实际长度公里(短链米)。所监理的施工标段为E标段(K89+000-K130+000),承包人:(XXXX集团第二工程有限公司)、F标段(K130+000-K170+700),承包人:(XX第三路桥建设有限公司)。总监理工程师办公室按一级监理机构组建,负责本监理合同段的路基、路面、桥涵、防护等工程的施工准备阶段、施工阶段、交工验收与缺陷责任期的施工监理服务及施工过程中的环境保护和施工安全等监理服务工作。JL4监理合同段监理人为:XXX工程咨询监理有限责任公司

9、三、监理合同段主要工程数量:路基土石方万m3,防护工程万m3,4cm+5c11沥青碎面层,18cm水稳碎石基层,36cm级配砂砾垫层,涵洞144道,小桥/5座,中桥/6座,大桥/1座。受监工程建安费亿元,环保费用E标30万元、F标40万元。四、环境特点:本建设工程项目处于XX青藏高原地带,属于青藏高原亚湿润季风性气候。表层有厚约米左右的草皮土,原始生态状况保护较好。施工中应严格注意保护。树立以最小的破坏就是最好的保护的理念。特别注意丰富多彩的多民族宗教文化和风情特色的人文景观。五、工程主要环境影响及保护措施:1、植被破坏各种临时工程开工前,各项目必须取得当地有关管理部门及其他当事人的同意,并取

10、得书面协议。进入施工现场的临时道路,要注意生态保护,尽可能不破坏或少破坏。当永久性工程完工后,对临时道路进行清理,通过植草皮等措施恢复原貌。施工现场搭设的临时工棚等,除应满足安全要求外,尽可能的选择植被较少且容易恢复原貌的地点。路基工程施工前确定现场工作界线,放好边桩,并保护所有规定保留和相关部门指定要求保留的植物及构造物。路基范围内清理的草皮、表土,种植土集中堆放、覆盖。2固体、废物建筑垃圾及生活垃圾采取集中收集堆放并按规定进行掩埋处理,严谨随意弃置,随风飘散。3水环境沿线的大、中、小桥梁施工,我们严格落实水保责任,注意保护水资源,避免钻孔护壁泥浆等对水体的污染;我们采取一到二级沉淀达标后进

11、行排放。4、空气污染本项目为改建工程,对空气污染的主要途径为交通运输车辆行驶过程中产生的扬尘,我们严格要求各施工单位足额配置洒水车辆,在施工过程中对施工现场进行洒水降尘。最后我监理办将严格环境监管,加大巡查力度。严格按照环境保护法律、法规的相关要求进行查处,并督促各施工单位对违法行为限期整改。采取处罚和教育相结合,加强对施工相对人的环境法律法规教育,既维护了环境法律的严肃性,又增强了企业相对人的环境法律意识。争取通过我们的不定期的巡查和自查,来提高现场环境保护工作效率,及时解决项目工作中出现的一些服务不到位的问题,促进环境管理工作的开展,有力地提高环境监管水平。在下步工作中,我们继续严抓环境保

12、护工作,严格落实环水保护责任制度,将环境监管工作水平更进一步,更加完善。公路工程交竣工监理工作总结目录第IT分册工程监理组织机构一、监理任务的来源与概述1二、监理公司的筒介1三、驻地办监理人员及专业分工1四、监理试验人员、设备、工作情况2五、现场监理交通、通讯、住宿情况2六、监理组织机构及规章制度229七、执行合同、规范和监理程序情况29第一2分册所监理合同段的监理总结一、监理组织及机构情况29二、被监理工程的建设规模、标准、施工组织与方法.30三、监理方式与执行监理程序的情况31四、工程质量控制情况及质量评价32五、工程进度控制33六、工程投资控制情况34七、工程安全工作情况35八、对工程缺

13、陷产生及处理建议37九、建设、设计和施工单位的情况38十、监理工作的经验和体会39第IT分册工程监理组织机构第ITT分册监理组织机构及执行情况一、监理任务来源监理合同概述XX公路桥梁工程咨询发展有限公司(咨询者)根据XX交通厅项目管理办公室(业主)登陆在中国交通报上的中华人民共和国公路项目XX至XX口高速公路施工监理咨询服务招标公告获知招标信息,并经公平公正的投标后获得中标,承担并签定了XX至XX口高速公路No.II合同段的监理服务合同。XX至XX口高速公路(简称百罗高速公路)No.II合同段咨询服务合同内容为咨询服务合同协议文件包括谈判协议,技术、财务建议书及合同专用和通用条款等,服务范围为

14、百罗高速公路No.4.No.5.No.6合同段土建,全线的房建、交通、绿化工程的施工监理,起止桩号为K126+000K181+。二、监理公司简介XX公路桥梁工程咨询发展有限公司,成立于1996年7月15日,主要从事交通行业公路、桥隧交通工程勘察设计、施工和监理咨询服务,具有公路工程甲级和交通工程乙级监理资质,前后完成了700多公里的设计任务、200多公里的施工任务和50多个监理咨询服务合同任务,在国内公路行业取得了较好的社会信誉,在百罗高速公路No.H合同咨询服务过程中圆满的完成了合同职责。三、驻地办监理人员及专业分工按照合同约定,业主要求并结合现场实际需要在不同阶段配备了不同数量的专业监理人

15、员,土建施工期配备了路基专业监理工程师2名,结构工程师3名,测量、试验、计量、房建、交通、绿化专业监理工程师各1名,在路面施工阶段配备了1名路面专业工程师,在不同阶段根据现场需要分别配备试验监理员14名,现场监理员1022名,配合专业工程师工作并独立完成现场监控和旁站监理工作,外业基本结束后在以竣工资料整理为主的竣工阶段,留下路基、路面、结构、测量、试验、计量、房建、交通、绿化专业专工和监理员各若干名,完成竣工资料整理和归档等扫尾工作,缺陷期留守高监和合同计量专工各一名负责完成缺陷期监理工作。四、监理试验人员、设备、工作情况驻地办试验室设置试验专业监理工程师1名和试验员4名(路基、路面施工阶段

16、4名,负责现场试验抽检、工艺对比和标准试验及试验资料的归档整理等与试验相对的工作。驻地办试验设备全部有业主配备,包括土工、水泥、碎、强度等试验检测设备和试件养护设备。完全能满足土建施工阶段的需要。试验检测是监理控制工程质量的核心手段。为保证工程质量,驻地办重点加强了试验室的综合建设。在人员配合交通工具使用等方面优先安排,另一方面加强与总监办中心试验室沟通联系,在中心试验室的指导下认真开展工作,至工程结束圆满完成了监理驻地办的试验工作。五、现场监理交通、通讯、住宿情况驻地办配备汽车四辆,其中高监一辆,其他三辆负责办公室生活服务和接送监理人员,基本能满足使用需要,通讯设备以手机为主,在土建施工初期

17、手机信息没有覆盖的段落辅之以车载电话指挥作业,为驻地办和监理组分别设置办公手机电话和数据传送专用电话,能够满足工程建设通信联系的需要。住宿方面,驻地办起初设在阳坪镇茶场,因水、电不正常原因迁至原百罗高速公路No.3标项目经理部,两处所均为租用套楼,独立使用,面积均在700平方米左右,驻地办试验室及专监以上人员和部分现场监理人员住在驻地办,有少量监理人员因工作需要在土建施工期间、三期工程分别在No.4.Nq.5.NO.6、3个房建、2个混凝土护拦标设置了8个监理组以方便现场监理工作。六、监理组织机构及规章制度为保证项目正常运转和规范驻地办全体人员的组织行为。满足工程建设需要,因地治宜,合理规划设

18、置监理组织机构,并制定了一套驻地办管理规章制度。(一)驻地办组织管理规定1、驻地办受百罗高速公路总监办领导并对总监办负责,依据合同文件、监理规程和相关规定开展工作。2、驻地办专业工程师对驻地高监负责,并在驻地高监领导下负责本合同的专业监理工作。3、驻地办下设的各标段驻地监理组受驻地办领导并对驻地办负责,依据合同文件及相关规范、规程和规定,执行监理细则,落实上级监督指令,做好本标段监理工作。4、各标段现场监理人员对本标段驻地专业工程师负责,在驻地专业工程师的直接领导下,做好分管的段落或分项工程的现场监理工作。5、本合同监理人员要分工协作、互相配合,共同做好本合同的综合监理工作。6、严格遵守各项监

19、理工作制度、工作纪律、管理办法和职业道德规范,认真履行各自岗位职责。7、坚持监理工作原则,秉公办事,不索贿受贿、循私枉法,严禁损坏业主利益行为的发生。8、坚持“请示汇报”制度,即“难点、疑问要请示,出现问题要及时逐级汇报”。9、实行定期总结检查制度,所有监理人员、每月、每半年以书面形式总结汇报,驻地办定期进行检查,每月评比。按照驻地办奖罚规定奖优罚劣。(二)驻地办、试验室及各专业各级监理人员岗位职责驻地办职责:1、工程质量监理方面(1)向承包人书面提供图纸中的原始基准点、基准线和基准高程等资料,进行现场交验并验收承包人施工放样。(2)在开工前和施工过程中,检查用于工程的材料、设备,对于不符合合

20、同要求的,有权拒绝使用。(3)审查各单项工程的开工通知单,必要时通知施工单位暂时停止单项工程或任何部分工程的施工。(4)对承包人的检测、测试工作进行全面监理,审核批准承包人的混合料配合比设计和试验结果,有权利用施工单位或自备的测试仪器设备,对工程质量进行检验,凭数据对工程质量进行监理。(5)按监理程序进行监理,审批承包商的施工工艺和方法。对每道工序、每个部位进行质量检查和现场监督,对重要工程和关键工序、隐蔽工程须跟班旁站和检查,对质量及环保符合施工合同规定的部分和全部工程予以签认;对不符合质量要求的工程,有权要求承包人返工或采取其它补救措施,以达到合同规定的技术要求。(6)对承包商完成的分项或

21、全部工程进行质量验收和评定,签发中间交工证书并报总监办备案,为总监理工程师颁发工程交工证书提供检测评定依据和书面意见。(7)督促承包商及时编制并完成竣工(交工)文件,并审查其是否真实、准确、齐全,合格后签认报总监办。2、工程进度监理方面(1)审查承包人在开工前提交的总体施工进度计划、现金流动计划、工程管理曲线和总说明报总监办审批。(2)审查承包人根据总体施工进度计划编制的年度计划、阶段(含季、月计划),以及变更计划报总监办备案,并对关键工程的计划进行指导和控制。(3)在施工过程中检查监督计划的实施。当工程未能按计划进行时,应要求承包人调整或修改计划,并通知承包人采取必要的措施加快施工进度,以使

22、实际施工进度符合施工合同的要求。(4)定期向总监报告工程进度情况,当施工进度严重滞后,可能导致合同工期延误时,有责任提出中止执行施工合同的详细报告,报总监理工程师做出相应的决定。(5)按款决定部分工程的暂时停工并向总监办报备,对全部工程暂时停工和对延误工期的处置以及对提前竣工的奖励提出意见,供总监理工程师决策。3、工程费用监理方面(1)审核动员预付款、材料预付款支付证书。(2)按施工合同的规定,现场计量核实合同工程量清单规定的任何已完工程的数量和价值。(3)按合同规定审核中期支付证书及合同中止后任何款项的支付证书。对不符合合同文件要求的工程项目和施工活动,有权暂拒计量,直到上述项目和施工活动达

23、到要求。(4)按施工合同文件规定,对合同执行期间由于国家或省(自治区、直辖市)颁布的法律、法令、法规等致使工程费用发生的增减和人工、材料或影响工程费用的其它事项价格的涨落而引起的工程费用的变化,提出处理意见。4、合同管理方面(1)主持开工前的第一次工地会议和施工阶段的常规工地会议,并签发会议记录;有权参加承包人为实施合同组织的有关会议,协调工地各承包人(含指定分包人)的有关联席会议。(2)在施工合同规定变更范围内有权修改和审定下列工程变更设计。涵洞通道的位置、标高、长度、斜度、进出口型式、排水沟型式和尺寸变动,并按地基情况确定基础尺寸和地基的加固措施。挡土墙、护坡、坡脚墙等防护工程的位置、尺寸

24、基础深度和加固措施。排水设施(边沟、截水沟、排水沟、急流槽、盲沟)和路面排水涵的位置及尺寸的变更。水田、软土、地下水地段的加固位置、及填挖深度的变动,排水、导流结构的变动。借土、弃土位置的变动。小桥基础标高的变动、决定基础加固措施。大、中、小桥调整工程结构物位置及尺寸改变。路基边坡坡度局部改变。上述各项变更,若一项增加的费用不超出5万元,可自行审批,并同时报总监办备案;超出5万元的工程变更应报总监办审核。下列变动应报总监理工程师批准后签发变更令。结构物座(道)数的增减(如涵洞、通道、挡土墙、线外工程、排水工程)。涵洞结构和孔径的改变。高6米以上大型挡土墙位置、基础尺寸的改变。小桥桥位,大、中

25、桥、互通式立交桥的墩台位置、基础标高、结构和尺寸的改变。路线平纵面、路基宽度的变更。路面结构及厚度的改变。软土地基处理方法变动。12米以上高边坡防护结构的改变。其它不属允许范围的位置。(3)对承包人提出的竣工工期的延长和费用索赔,就其中申述的理由,核对和查清全部情况,并根据合同规定程序延长工期或索赔的处理意见,报总监理工程师。(4)审查承包人的任何分包人的资格和分包工程的类型、数量,必要时进行现场考察,向总监理工程师呈报是否同意分包及所确定的分包单位,执行总监理工程师同意分包的指示。(5)监督承包人进入本工程的主要技术、管理人员的构成、数量与合同所列名单是否相符;对不称职的主要技术、管理人员书

26、面提供更换要求,同时报总监办备案。(6)对承包人的主要机械设备的数量、规格、性能按合同要求进行监督、检查。由于施工机械设备的原因影响工程的工期、质量的,提出更换或停止支付的意见书,同时报总监办备案。(7)对承包人的履约能力定期进行评价,对已丧失履约能力的承包商要及时报告总监理工程师。驻地办试验室职责:1、全面负责驻地办该合同段所有的材料控制和承包人工地试验监理工作,即独立进行监理试验检测外,还将对承包人的工地试验室和流动试验室的设备.功能、人员、资质、操作方法、自检频率、资料管理等项工作进行有效的监督、检查和管理。2、解释各类试验的规程、记录等、督促承包人提供足够的试验设备和人员以便保证按合同

27、的要求控制材料和工地试验;3、监督承包人按规范要求的频率进行试验;4、随时检查承包人工地试验室设备是否经国家计量部门标定;5、督促承包人定期检查工地试验设备,检查各类设备的调校和运转情况,协同驻地办其它工程师检查自采材料的加工办法,以及各类材料料堆的材质和规格是否满足技术规范与设计要求;发现问题及时责令承包人进行试验并进行有效监督,以确保工程材料符合要求;6、按有关规定要求频率进行独立平行试验,包括验证试验、标准试验、工艺试验、抽样试验、验收试验,并建立试验档案;7、审查和评定试验结果;8、按时签署监理试验报告和试验汇总表,经驻地办主任签字后上报总监办中心试验室备案;9、审查和评价承包人和监理试验结果,根据技术规范建议合同段监理组长认可或否定材料的使用;10、完成驻地办交办的其它工作。监理人员岗位职责:1、驻地高监岗位职责(1)领导和主持所管辖合同监理业务,在总监理工程师授权范围内承担所管辖合同段质量

展开阅读全文
相关资源
  • (对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等等方面)2025年“五个进一步到位”对照检查材料精选资料.docx(对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等等方面)2025年“五个进一步到位”对照检查材料精选资料.docx
  • (对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等等方面)2025年“五个进一步到位”对照检查材料参考资料.docx(对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等等方面)2025年“五个进一步到位”对照检查材料参考资料.docx
  • (最新)学习《谈治国理政》第四卷心得体会.docx(最新)学习《谈治国理政》第四卷心得体会.docx
  • (对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等)政府办公室对照“五个进一步到位”问题整改工作台账.docx(对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等)政府办公室对照“五个进一步到位”问题整改工作台账.docx
  • (对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位、从严监督执纪要要进一步到位、推动担当作为要进一.docx(对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位、从严监督执纪要要进一步到位、推动担当作为要进一.docx
  • (深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等发面)支部党员关于“五个进一步到位”的重要讲话精神学.docx(深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等发面)支部党员关于“五个进一步到位”的重要讲话精神学.docx
  • (对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等等方面)2025年“五个进一步到位”对照检查材料(合集).docx(对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等等方面)2025年“五个进一步到位”对照检查材料(合集).docx
  • (8篇)某县纪检监察机关配合开展医药领域腐败问题集中整治工作汇报材料范文.docx(8篇)某县纪检监察机关配合开展医药领域腐败问题集中整治工作汇报材料范文.docx
  • (3篇)2025年专题教育专题民主生活会个人对照检查检视剖析材料(精选).docx(3篇)2025年专题教育专题民主生活会个人对照检查检视剖析材料(精选).docx
  • (对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等等方面)2025年“五个进一步到位”对照检查材料(多篇合集).docx(对照深化思想认识要进一步到位、加强党性修养要进一步到位、规范权力运行要进一步到位等等方面)2025年“五个进一步到位”对照检查材料(多篇合集).docx
  • 猜你喜欢
    相关搜索

    当前位置:首页 > 办公文档 > 工作总结

    宁ICP备18001539号-1
