(餐饮装饰)工程投标书97页.docx

上传人:极速器 文档编号:588504 上传时间:2025-09-01 格式:DOCX 页数:87 大小:360.30KB
下载 相关 举报
(餐饮装饰)工程投标书97页.docx_第1页
第1页 / 共87页
(餐饮装饰)工程投标书97页.docx_第2页
第2页 / 共87页
(餐饮装饰)工程投标书97页.docx_第3页
第3页 / 共87页
(餐饮装饰)工程投标书97页.docx_第4页
第4页 / 共87页
(餐饮装饰)工程投标书97页.docx_第5页
第5页 / 共87页
点击查看更多>>
资源描述

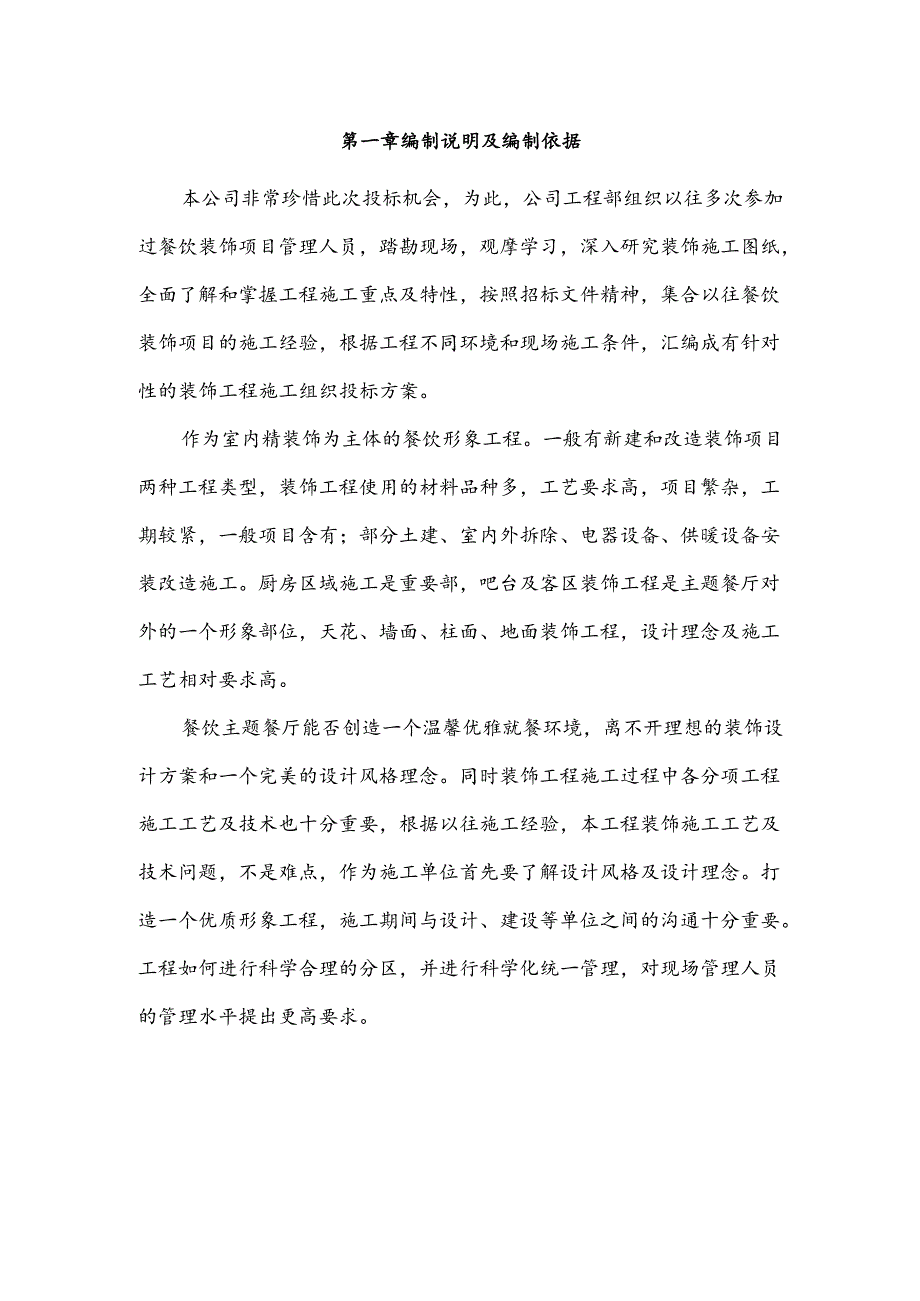

1、第一章编制说明及编制依据2第二章工程概况4第三章项目部的组成和管理5第四章施工程序、总体进度计划及保障措施11第五章分包、劳动力、材料及机械设备计划19第六章分项工程施工方案、技术要求26第七章保证质量及防止质量通病的措施54第八章确保安全、文明、环保施工的组织措施63第九章各相关单位及周围群众协调关系的措施81第十章季节性施工组织措施83第十一章成品及半成品保护措施87第十二章分(专)项验收及竣工验收组织措施95第十三章工程移交及售后服务保障措施96第一章编制说明及编制依据本公司非常珍惜此次投标机会,为此,公司工程部组织以往多次参加过餐饮装饰项目管理人员,踏勘现场,观摩学习,深入研究装饰施工

2、图纸,全面了解和掌握工程施工重点及特性,按照招标文件精神,集合以往餐饮装饰项目的施工经验,根据工程不同环境和现场施工条件,汇编成有针对性的装饰工程施工组织投标方案。作为室内精装饰为主体的餐饮形象工程。一般有新建和改造装饰项目两种工程类型,装饰工程使用的材料品种多,工艺要求高,项目繁杂,工期较紧,一般项目含有;部分土建、室内外拆除、电器设备、供暖设备安装改造施工。厨房区域施工是重要部,吧台及客区装饰工程是主题餐厅对外的一个形象部位,天花、墙面、柱面、地面装饰工程,设计理念及施工工艺相对要求高。餐饮主题餐厅能否创造一个温馨优雅就餐环境,离不开理想的装饰设计方案和一个完美的设计风格理念。同时装饰工程

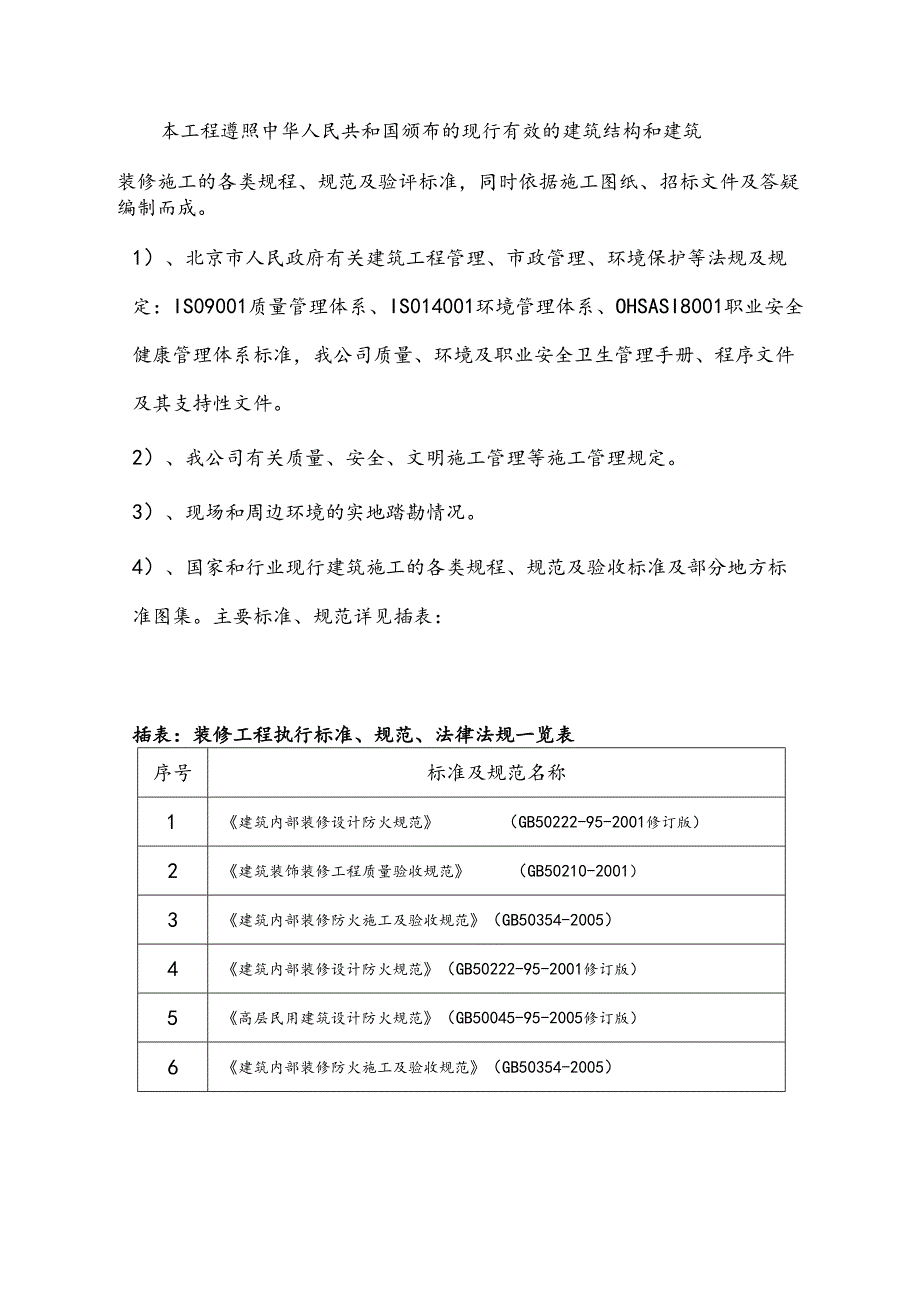

3、施工过程中各分项工程施工工艺及技术也十分重要,根据以往施工经验,本工程装饰施工工艺及技术问题,不是难点,作为施工单位首先要了解设计风格及设计理念。打造一个优质形象工程,施工期间与设计、建设等单位之间的沟通十分重要。工程如何进行科学合理的分区,并进行科学化统一管理,对现场管理人员的管理水平提出更高要求。本工程遵照中华人民共和国颁布的现行有效的建筑结构和建筑装修施工的各类规程、规范及验评标准,同时依据施工图纸、招标文件及答疑编制而成。1)、北京市人民政府有关建筑工程管理、市政管理、环境保护等法规及规定:IS09001质量管理体系、IS014001环境管理体系、OHSASI8001职业安全健康管理体

4、系标准,我公司质量、环境及职业安全卫生管理手册、程序文件及其支持性文件。2)、我公司有关质量、安全、文明施工管理等施工管理规定。3)、现场和周边环境的实地踏勘情况。4)、国家和行业现行建筑施工的各类规程、规范及验收标准及部分地方标准图集。主要标准、规范详见插表:插表:装修工程执行标准、规范、法律法规一览表序号标准及规范名称1建筑内部装修设计防火规范(GB50222-95-2001修订版)2建筑装饰装修工程质量验收规范(GB50210-2001)3建筑内部装修防火施工及验收规范(GB50354-2005)4建筑内部装修设计防火规范(GB50222-95-2001修订版)5高层民用建筑设计防火规范

5、GB50045-95-2005修订版)6建筑内部装修防火施工及验收规范(GB50354-2005)7建筑装饰装修工程质量验收规范(GB50210-2001)8高级装饰工程质量检验评定标准(DBJ01-27-2003)9建筑工程施工质量验收统一标准(GB503002001)10施工现场临时用电安全技术规范(JGJ46-2005)11民用建筑电气设计规范(JGJ16-2008)12建筑电气工程施工质量验收规范(GB50303-2002)13建筑给水排水设计规范(GB50015-2009)14给排水管道工程施工及验收规范(GB50268-2008)15建筑电气工程施工质量验收规范GB50303-2

6、011第二章工程概况1 .工程名称:呷哺呷哺上海龙阳店餐厅装修工程2 .工程地点:上海龙阳店3 .招标范围:呷哺呷哺上海龙阳店餐厅装修电气给排水、弱电管线、空调强电线路工程。本次招标不包括后厨的施工内容。(请充分考虑现场的实际情况进行报价)本次招标施工附件以2016年上海龙阳店餐厅设计图纸为准。4 .工期承诺:33天,自2016年3月10日2016年3月25日第三章项目部的组成和管理科学合理的管理体制、统一有效的指挥系统是顺利实施工程施工的重要保证。为此,我公司结合以往同类型工程施工管理的经验,按照“项目法施工”的模式,组织高素质的项目经理及现场工程技术管理人员组成项目管理班子。以项目经理为首

7、的管理班子全权代表公司组织施工生产诸要素,运用科学的管理手段,采用先进生产工艺。达到“质量、安全、工期、文明、环保、效益、服务”七个“第一流”的要求。由于本工程装修施工子项多,现场配合协调工作量较大,对项目班子管理人员要求配备齐全,而且要求综合能力强。我公司已为本工程配备完整的项目班子,包括项目经理、生产经理、项目技术负责人及质检员、安全员、现场设计师、专业工长、成本预算员、材料管理员等各专业人员。项目组织机构图。项目经理项目部主要人员职责及分工1)项目经理项目经理是企业法人在项目的授权代表,在其授权范围内,是项目经理部全面工作的领导者与组织者。参与本工程的合同谈判,并认真履行与建设单位签订的

8、合同。做好与业主、总包及现场监理的协调工作。领导编制项目质量目标与工期计划,建立健全各项管理制度。指导成本预算员做好合同管理工作。(6)是项目安全生产的第一责任者。2)生产经理生产经理是施工生产的指挥者,领导项目安全生产工作,是安全生产的责任人,对各分部、分项的施工质量负领导责任。负责建立健全各项生产管理制度。领导编制项目总工期控制进度计划,年、季、月度计划,并对执行情况进行监督与检查。(4)组织工程各阶段的验收及竣工验收工作。参与质量事故的处理。(6)严格执行安全文明施工管理办法及奖罚制度,确保安全生产及文明施工。组织做好生产系统信息反馈及各项工作记录。(8)严格执行项目质量计划及质量验收程

9、序,保证施工质量及项目质量目标的实现。(9)按照施工组织设计的总体要求对项目进行施工管理,严格遵守各项操作规程,施工验收规范及有关标准。(10)负责现场施工管理工作,做好生产要素综合平衡工作以及机电安装工作交叉作业综合平衡工作,以确保建设单位工期如期实现。3)项目技术负责人编制实施“项目质量计划”,贯彻执行国家的有关技术政策,协助项目经理管理技术,质量和设计工作。主持编制项目施工组织设计及重要施工方案,技术措施。主持图纸内部会审,施工组织设计交底及重点技术措施交底。领导项目新技术,新材料,新工艺的推广应用工作。组织安排技术培训工作,保证项目工程按设计规范及施工方案要求施工。(6)领导和落实施工

10、过程质量控制,负责与其他协作单位的技术协调工作。领导工程材料鉴定,测量复核及工程资料的管理工作。保持与建设单位、设计单位及监理之间密切与协调工作,并取得对方的认可,确保设计工作能满足连续施工的要求。(9)负责项目质量保证体系的运行管理,指导项目计量设备管理工作。(IO)组织对质量事故的调查,并提出处理意见。4)安全员执行公司要求的有关规章制度,结合工程特点制定安全活动计划,做好安全宣传工作。贯彻安全生产法规标准,组织实施检查,督促各分包的月、周、日安全活动,并落实记录与否。参与工程施工组织设计编制和图纸会审工作。(4)协助现场综合管理进行安全教育和特殊工种的培训,检查持证上岗,并办理入场证件。

11、定期组织现场综合考评工作,填报汇集上级发放各类表格,并负责对综合考评结果得奖法执行。(6)负责现场安全保护、文明施工的预控管理。做好安全生产方面的内业资料及各种台帐。(8)对安全隐患下达整改通知单并进行复查。(9)负责现场动火证的办理工作。(10)负责安全内业资料管理;负责施工现场保卫及消防工作的检查、监督工作。5)质检员(1)负责工程质量的日常管理工作。参与施工全过程的质量监督、检查、控制工作。参与质量事故的调查、分析、处理,并跟踪监督检查,直至达到要求。(4)组织各阶段的质量验收工作,并做好资料申报填写工作。严格执行质量检验评定标准,行使质量否决权。确保项目总体质量目标和阶段质量目标的实现

12、组织原材料、半成品、构件的检验、试验工作。负责不合格品控制及检验状态管理。(6)按IS09001标准进行质量记录文件的记录、收集、整理和管理。负责分解质量目标,制定质量创优实施计划,并监督实施情况。监督“三检制”与“样板制”的落实,参与分部分项工程的质量评定和验收,同时进行标识管理。负责质量内业资料的整理、归档工作。6)预算员(1)熟悉公司的财务、经营政策与方针,明确本工程合同中业主的要求并向项目人员宣传贯彻。组织项目人员对本工程合同的学习和交底工作。负责项目各类经济合同的起草、确定、评审。(4)负责项目经营报价、进度款结算及工程结算,负责编制对建设单位的请款单、劳务结算单。(5)负责劳务队

13、伍、材料供应商的报价审核。(6)负责项目的成本管理工作。负责组织编制和办理工程款结算,签证变更工作。制定项目资金使用计划,统筹安排项目所需资金。7)资料员(1)负责编制项目总进度计划和月、周施工进度计划。负责项目的统计报量工作。负责工程洽商的办理。负责工程技术资料的管理工作。参与解决施工过程中的技术问题。8)现场设计师(1)负责与设计单位沟通,解决施工现场的设计遗留问题。(2)负责绘制施工节点详图,并负责节点详图的确认工作。(3)负责材料样板的选择、报批、确认工作。(4)负责图纸管理和发放工作。9)专业工长(水电及装修)(1)负责分项工程施工生产的管理与协调,严格按照施工组织设计组织施工。根据

14、分项工程的计划编制月、周、日计划,控制施工作业进度安排。负责向施工作业层进行技术交底,并做好书面记录。参与技术方案的编制,加强预控和过程中的质量控制把关,严格按照项目质量计划和质量评定标准、国家规范进行监督、检查。负责现场文明施工管理,落实各施工部位责任人,并进行现场达标管理。严格落实“三检制”,组织作业层做好工序、分项工程的检查验收工作。(6)参与质量事故的调查和分析,根据处理方案监督和指导责任人的修复。对工程进展情况实施动态管理、分析预测可能影响工程进度的质量、安全隐患,提出预防措施和纠正意见。(8)协助安全员对现场人员定期进行安全教育,并随时对现场的安全设施及防护进行检查,加强现场文明施

15、工的管理。管理人员职责及运作程序第四章施工程序、总体进度计划及保障措施为了确保工程装饰的质量和工期。施工程序以及机具(包括运输机械)、材料、技术、劳动力等工作将是本工程施工管理中的重要环节,准备工作的好坏,直接影响到本工程施工的顺利展开。为避免施工管理中的盲目性,提高计划性和科学性;为了本工程的有序进行及施工质量和进度得以保障。为此,我公司将从以下几个方面做好各项工作:1、工地勘察:因勘察的一个主要目的是核对主体结构或二次结构与设计图纸是否有误差,尤其是墙、顶面的平整度,墙体裂缝,具体尺寸:如开关、插座、梁柱、水电管路、门窗开洞等。若有误差应反应给甲方有关部门进行修正。在工地勘察的同时,也对已

16、装修的建筑物周边情况有进一步的了解,以便今后在材料进场组织、人员安排及安全、文明施工措施等方面做出更符合该工程特点的具体针对措施。2、会同业主、设计师对本装饰工程提出合理化建议。对施工区的交接处影响装饰效果的地方进行协调处理,以达到最佳装饰效果;对建筑物的楼地面标高、墙面等进行全面复核,以此确定本次装饰的楼地面标高基准点,以避免建筑物实际尺寸与装饰图不符带来的问题。3、施工人员认真阅读所有装饰施工图,并根据复核的现场实际尺寸作深化封样,对图纸上未指明的做法、材料、色泽等问题立即同设计师和业主研究商定,以书面形式增减或变更通知书,呈业主或设计师认可后实施。4、根据施工图纸,结合预算书项目,统计出

17、各项施工项目单位数量表。这些数据是调配施工人员、工种和拟定材料计划表的有力依据。5、将工程所需的材料名称、规格和预计数量逐一列表归类,同时应注明预估价格,以便购料时有依据的选择厂商产品,这样做也起到控制材料开支的目的。6、编制施工进度计划,用于控制施工进度和调度工人及材料。进度计划编制时按照工程期限将各施工项目的工作量、完成项目所需的时间,科学的编制在时间表内。7、在工程进入连续施工阶段时,拟定每周召集一次各工种施工协调会议,用以解决上一周的问题,制定一周的工作计划,解决因施工现场与图纸不符等具体问题,接受业主和监理单位对施工质量的检查和批评。8、施工队伍是决定装饰工程最终效果的最关键因素,因

18、此组织优秀队伍施工是第一因素,优秀的施工队伍既是质量的保证,又是工期的保证。并加强装饰操作人员的质量意识,将质量与经济挂钩,以提高操作人员的责任感。根据施工进度要求,决定采取“紧密配合,见缝插针、平行流水、立体交叉”的组织形式,确保每一项计划切实完成。在项目劳动力配置上,坚持“计划管理、定向输入、统一调配,合理流动”以各工种责任,承包合同组织优质高效的施工。在施工过程中,针对工序、工种要求不同,合理安排施工队伍,保证不因劳动力不足而延误工期。9、工程质量的好坏、进度的保证,很大程度上与施工机具的先进性有关。对于本工程的施工,我公司将针对实际情况和各工种、工序的需要,合理地配备先进的机具设备。挑

19、选专业水平较高的技术操作人员,最大限度地体现技术的先进性和机具设备的适用性,充分满足施工工艺的需要,从而保证工程质量和装饰效果。在本装饰工程的施工中,配备机具设备时,将遵循以下原则:1)全机械化、半机械化和改良机具相结合的方针,重点配备中、小型机具和手持动力机具;2)充分发挥现场所有机具设备的能力,根据具体变化的需要,合理调整装备结构;3)优先发挥现场所有机具设备的能力,根据具体变化的需要,合理调整装备结构;4)按本工程体系、专业施工和工程实物量等多层次结构进行配备,并注意不同的要求,配备不同的类型、不同标准的机具设备,以保证质量为原则,努力降低施工成本。10、材料计划表并配合工程进度表确定材

20、料的品种、数量和进场时间,如属由厂商送货上门的,应预先与厂家联络拟定送货时间。材料堆放位置应事先安排,堆放地点应集中,切勿任意堆置,应直立侧放,否则受压后会产生断裂现象;石膏板等一定要用木块等垫高以免漏水等污染;玻璃等应保持包装完好,放置、干燥、少尘、无重压处。即用的材料,进场时应直接放置在工作面,以便节省搬运的工序。11、施工管理人员在掌握了全盘施工资料时,按照施工内容进行人员部署,划分各工序的职责范围。如石材定货加工、木作施工、金属制品、油漆涂料施工、泥水施工、材料选购、后勤工作等方面的具体问题。在负责各个工序施工的人员中,选择有技术、有经验、责任心强的人员作为该工种的负责人,施工展开后,

21、施工管理人员应直接抓各工种负责人,各工种负责人要承担各工序的主任,这样可简化工地管理的程序,也避免管理人员陷入事无巨细统统都要管的窘境,可将精力放在做好工地的协调和监督方面。召集各工序施工骨干人员进行技术交底,交代注意事项,对一些图纸上技术要求高或者需要特殊处理的部位,应作明确指示,遇到一些施工人员不熟悉或未干过的新工艺、新方法,应提前交代该工艺的技术规范资料,以作实施依据并共同研究施工方案,使工程顺利进行。12、工地开工前,应到该工地所在地的保险公司投保短期险和人员意外伤害险,以便万一发生火警、失窃、人员意外伤害等事故后可由保险公司承担损失,避免劳资双方为赔偿问题产生过多的纠纷。13、我司根

22、据以往已施工工程现场平面布置的原则和经验,制定了以下施工现场平面布置管理措施。1)施工总平面布置依据:根据现场实际情况以及招标文件对总平面布置的要求,装修阶段平面布置要与装修施工重点相适应。2)施工总平面布置原则:着重加强现场平面管理力度,根据现场条件进行施工总平面布置与管理。施工总平面设计布置合理与否,将直接关系到施工现场管理的各要素;在满足施工条件下,尽量节约施工用地;满足施工生产需要和文明施工的前提下,尽可能减少临时设施的投资;在保证场内交通畅通和满足施工对材料要求的前提下,最大限度减少场内运输,特别是减少场内二次搬运;符合施工现场卫生及安全技术要求和防火规范。3)施工总平面图的内容:为

23、便于现场文明施工管理,结合本工程现场条件,施工总平面布置内容应包括:施工总平面管理图、施工临时用电布置图、施工临时用水和消防布置图。4)现场办公室:现场办公室由我项目部统一规划,以便于与业主、监理和其它专业施工单位之间沟通,并保证现场干净、整洁。5)临时材料周转场地布置:施工现场统一规划指定临时材料周转场地。用于石材、饰面板、龙骨等临时周转用。施工现场不设置生活区,生活区由我公司在场外租房解决,并负责期间的管理,职工就餐也利用租用房内设施。6)施工平面管理:根据施工总平面布置,在工程实施前,制定详细的材料生产、加工、堆放、运输计划,以及各工种施工队伍进退场调整计划。同时制定以上计划的具体实施方

24、案,严格依照执行标准、奖罚条例,实现施工总平面科学、文明的管理。7)临时用电、用水布置:本装修工程由甲方提供临时用电接驳点,我公司自行接驳使用,配备二级配电箱,作为电源接驳点,接线按照三相五线制的标准。所有的现场施工用电由专职持证电工统一管理和维护,并接受甲方及物业的统一管理和监督;本装修工程施工用水应利用现场内现有设施,由甲方提供至少一个水源接驳点,我公司自行接驳使用,并接受总包的统一管理和监督。消防用水利用施工现场总包统一布置的消防水源。14、施工工序1)先上(天棚)后下(地坪)、先内(基层骨架)后外饰面、先机电后饰面的施工原则,布置如下施工工序:土建工程吊顶工程墙面工程防水工程地面工程踢

25、脚线安装玻化砖铺装石材铺装玻璃隔断饰面板墙面板饰面墙面乳胶漆木饰面、铝格栅油漆工程石膏板吊顶砌筑工程拆除工程装饰饰面收尾空调风管、风口驳接灯具、开关、插座工程系统调试五金件安装饰面产品保护清洁工程竣工验收2)施工总体以有安装,瓦、木、油工,分为阶段性施工,每个区域若干个作业组同时施工,地面与墙面装修穿插进行,控制施工节奏,并以此调度,安排其他工种进度。3)为了确保工程进度和施工质量,我公司在装饰施工范围内,有关业主单位拆除收尾,其他分包施工,安装接驳,安装收尾的穿插施工等工作,要主动与业主单位及各分包单位进行协调,全程配合与各施工方明确的施工交接界面和衔接方式,统一安排计划及调度,互相配合直至

26、施工完毕。4)如有多单位立体交叉施工时,装饰施工单位在一定程度上要服从业主单位总体计划的制约,施工条件可能会受到一定限制。本工程工期紧,质量要求高,施工中应制定针对性措施,优化施工人员技术等级配置,加强工艺操作程序规范化,重点围绕提高施工精度,对施工全过程落实专人严格监控,按GB/19002-IS09001质量体系操作,精心施工,从严管理,加强协调,确保工程高质量施工完成。15、测量方案1)本工程拟采用KEYLASER激光测量仪,其技术精度见“主要机械及工具”章节。测量方法A.指向位水平定标吊顶水平4/E.柱面镜定线段16、特殊施工方案1)提高本工程木制品工厂化程度,减少现场木作业及油漆加工:

27、通过对施工图纸的认真阅读,较多部位于木制品均可在工厂完成(包括油漆饰面)后,到现场拼装施工(例如木制吸音板、木质踢脚板、实木压条等),包括传统装饰施工在现场制作的木护墙板、木门窗套等,均可以安排板规格工厂化油漆之后至现场安装,安装的方式可为粘贴和边框实木压条兼用的固定方法,避免使用枪钉类直接固定饰面板,产生钉痕。木制品的工厂化可以大大缩小施工操作面,腾出空间来给予大空间场所装饰和安装的立体施工创造条件,同时也减少了现场油漆作业所造成的空气污染,对提高木饰面的质量也有了有利的保障。2)玻化砖的专项施工质量控制:在本工程中,大面积的运用到了玻化砖,有墙面砖,也有地砖。本公司认为在此工程中,主要是抓

28、好玻化砖的批号色差问题。玻化砖在同一部位使用,进场前应充分考虑到损耗数量,严禁将同牌号但不同批号的玻化砖使用在同一区域内或同一平面内。这是因为玻化砖存在不同批号的同牌号产品照样存在较微小的色差问题,因此施工时应着重避免此种情况的发生。3)墙面石材干挂施工注意事项:石材进场时应按设计要求的品种、规格并与排列图核对后按施工顺序分类堆放。 石材施工应在确保主体结构已通过中间验收,机电设备预埋、安装已结束并已通过隐蔽工程验收后进行。 应在正式施工前,根据施工排版图,挑选颜色纹理一至,并已编号的板材进行预拼装,以较正尺寸及四角套方,凡阳角对接处应磨边卡角,以使石材安装时能上下、左右颜色一致,纹理顺畅,接

29、缝严密吻合,预拼好的板材按排列图对照编号,然后以先后顺序分类归堆。 钢骨架焊接,要做到焊点牢固,焊接处要做防锈处理,档距要符合设计要求,板材安装:先校准第一层板基准线及各角码挂件位置,然后依次向金属挂件上安装板块,并进行钾固(钾固件孔内应注入粘结胶)。每块板就位后,均需用尺或水平尺检查表面平整度及上口水平度。平整度和阴阳角应方正,依次进行,直至完成。 施工过程中,石材表面若局部被污染而失去光泽,则应进行擦试并重新抛光上蜡。4)地面石材铺贴注意事项: 石材材料进场后,应分类堆放,有裂痕、掉角和表面有缺损的板块应剔除,标号和品种不同的石材不得混杂使用。 拼花地面应先进行试拼,并经建设单位及设计师认

30、可后,进行编号,准备正式铺贴。铺贴前隔夜浇水,滋润基层。 铺设采用的1:2.5水泥砂浆粘地,水泥砂浆应为干性,稠度尽量小一些,用手捏成团,但手松开其即可散开。 铺贴时,用橡皮锤在面板中间2/3范围内敲击,严禁敲击面板四角。 石材铺贴3天后,可以开始上人清理填缝。先用干净抹布过水抹净饰面板表面,再用橡胶刮板将填缝剂刮入缝内,填实刮满,待收水时,再用棉沙清除表面。 用于净抹布或回丝擦净石材表面,涂擦一层薄而均匀的地板蜡,用打蜡机擦亮。17、施工分段表:生产供应商确定装修材料报样综合交底记录隐蔽工程验收专项方案编制专业厂家确定分包队伍确定合同签订进场安全教育程序生产协调质量三检制安全过程监督专业协调

31、材料进场竣工验收(四方)竣工捽竣工验收施工图深化设计第五章分包、劳动力、材料及机械设备计划1 .项目部将根据施工的不同阶段、进度及需要及时组织专业素质高、技术熟练、作风顽强的各专业劳务队伍进场。专业劳务队伍进场后首先进行入场安全教育、文明施工教育、环保施工教育、质量创优教育,使之迅速进入工作状态,保证现场的施工能够优质、高效的进行,且特殊工种100%持证上岗。2 .劳动力的管理是企业管理的重要组成部分,也是工程管理的重要组成部分。劳动管理的任务是在工程施工过程中,对有关劳动力进行计划、决策、组织、指挥、监督和调度,从而协调职工的工作,充分发挥职工的积极性,不断提高其劳动生产率。充分挖掘劳动资源

32、合理安排和节约使用劳动力。正确招待定额,正确处理国家、集体和劳动者个人的利益关系,充分调动广大职工的积极性。编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作关系,制订劳动力调配管理办法,挖掘劳动潜力。建立健全劳动定额管理制度,确定合理定额水平,监督劳动定额的使用。合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度。编制劳动计划,确定计划期内劳动力的需要量,随着施工过程的进展合理调整劳动力,保证劳动力的协调和合理使用。提高劳动生产率的措施开展科学研究,促进技术进步。全面开展科学研究工作,促进建筑技术的进步。提高管理水平,科学的组织生产。改善劳动组织

33、建立相应的劳动组织,形成有利于个人技术的发挥,以及工种之间的分配和协作的机制,建立岗位责任制,以促进劳动生产率的提高。提高职工的科学技术水平和技术熟练程度。加强职工的文化、技术教育,使所有参加生产的职工都能掌握一定的现代化管理知识和有关的新工艺、新技术、新方法。3 .严格参照“室内装饰装修材料有害物质限量10项标准”进行材料采购,并且严格把关好所有材料的产品合格证、绿色环保标志和性能检测报告。4 .本工程所需的材料,保证质量,符合设计和规范要求,并向业主提供材料样品及有效的质量证明书和必要的材料检验资料。采购的材料必须先行自检,再报验。检验不合格,不准使用。为保证工程质量,本工程所采用材料均

34、按国家建材规范及防火规范验收,合格方可投入使用,不合格材料决不使用在工程上。建立以项目经理为主,材料员为辅的材料采供组,严格按照质量标准及质量体系规定,严格材料进、出场手续,健全材料管理制度,按计划采购、供应。贯彻执行质量体系采购控制程序,建立合格分供方名册,通过合格分供方处长期获得质量优良、价格合理的物资。所有现场材料、半成品均执行质量体系产品标识和可追溯性程序,分门别类堆放,并按先进先用原则进行使用。工序作业前,对材料进行复验(核查现场材料质量及原始报告),若属不合格,立即禁示使用,搬离施工现场。5 .本工程材料采购计划作业程序、材料进场程序等见附表:材料控制表一:材料控制表二:材料控制表

35、三:合格材料取样检验6 .本工程顶棚和地面使用的单种材料数量较大,为保证材料正常供应,我公司采取以下措施确保材料的供应:及时准确地向业主提出供料计划且具有超前意识;计划及时准确,关系到工程进度的顺利进行;也能使业主充分发挥资金效益。因此,我公司将高度重视此项工作,在资料的打印、传递方面严肃认真。在时间及数量上慎之又慎,此项工作的落实,须对各级管理人员制定岗位责任制,选派具有业务素质高、责任心强的专业工程师来担任此项工作。甲供的材料应积极协助业主做好材料供应及保管工作,是我公司为业主服务的具体表现。设置专门的仓储库房,配备专人看管,对已装和未装的设备、材料进行定期的防护、检查、清洗、加油、回收,

36、建立专职保管员及完整的领用手续,保证设备及材料不丢失,不浪费,为业主降低工程造价。材料的组织供应是项目部物资管理的中心任务,供应质量的优劣与供应速度的及时准确与否是关系到项目部各项工作能否顺利进行的决定因素,所以在做好日常工作管理方面重点抓好如下几点:加强材料计划的及时性、准确性、严肃性:项目部将执行规范化的计划编制、审核、采购制度,做到供应工作的不同阶段有不同的人负责,坚决杜绝计划盲目性,铺张浪费的不严肃工作作风,这是考核管理人员工作质量的重要依据。加强采购成本的控制在保证质量、数量供货及时的基础上,降低采购成本是提高项目施工效益的重要环节。任何物质的采购必须有采购通知单及严格的验收入库制度

37、采购员不得接受任何人随意的采购指令。坚持审批的环节项目部在做好自身计划的审批工作的基础上,同时也做好对业主的报批工作,对实行调整的大宗材料应事先报送业主进行价格厂家的审批,在审批的基础上进行采购。未经业主审批的材料决不自行采购。加强保管、及时回收做好材料的保管、领用工作是保证材料供应不乱的基础,项目部坚决执行限额领料制度,凭计划发料,在保管工作上配备专业的保管工人,保证帐、卡、物相符。保证仓库的材料不变质、不受损。同时利用保洁队和班组材料节约奖励的办法,做好材料的回收利用,做到能使用的决不浪费。7 .根据本工程的设计施工要求,在施工准备及施工过程中,将充分考虑本装饰工程的难度及业主对本工程的

38、要求,保证调配充足、齐全,先进的机械机具设备,同时所采用的机具,手持电动工具和用电设备将设专人管理,在施工中对机械、机具等设备及时进行保养及维修,确保使用正常。8 .我公司将根据实际情况、工序的工艺要求及各工种的需要,合理地配备先进的机具设备及挑选专业水平较高的技术操作人员,最大限度地体现技术的先进性和机具设备的适用性,充分满足施工工艺的需要,从而来保证本工程的质量和设计所要求达到的装饰效果。我公司在本装饰工程的施工中,配备机具设备时,将采取以下措施:1)贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机具和手持动力机具;2)充分发挥现场所有机具设备的能力,根据具体变化的需求,合理

39、调整装备结构;3)优先配备本工程施工中所必须的、保证质量与进度的、代替劳动强度大的、作业条件差的和配套的机具设备;4)按本工程体系、专业施工和工程实物量等多层次结构进行配备,并注意不同的要求,配备不同类型、不同标准的机具设备,以保证质量为原则,努力降低施工成本。另外,在配备机具设备时,我公司还综合考虑了以下因素:技术先进性:机具设备技术性能优越、生产率高;使用可靠性:机具设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行;便于维修性:机具设备要便于检查、维护和修理;运行安全性:机具设备在使用过程中具有对施工安全的保障性能;经济实惠性:机具设备在满足技术要求和生产要求的基础上,达到最低

40、费用。第六章分项工程施工方案、技术要求(一)抹灰及粉刷石膏粉找平工程1、材料要求水泥:一般采用强度等级为32.5R普通硅酸盐水泥。水泥应有出厂合格证书及性能检测报告;需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,做好进场验收记录;进场后应对其凝结时间、安定性和抗压强度进行复验。砂:中砂,不得有粘土、草根、树叶、碱质及其他杂质。粉刷石膏粉:需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,做好进场验收记录,应有出厂合格证书及性能检测报告。2、作业条件1)抹灰工程必须在混凝土结构工程、加气混凝土砌体工程全部完成,并经有关部门验收合格后施工;施工的环境温度不应低于5度,当必须在低

41、于5度的气温下施工时,应有保证工程质量的有效措施;抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体联结是否牢固。混凝土墙、加气混凝土墙基体表面的灰尘、污垢和由渍等应清理干净,并洒水湿润。抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实。抹灰前应先检查基体表面的平整,以决定其抹灰厚度。2)粉刷石膏找平前应先检查基体表面的平整、墙体裂缝是否处理到位,以决定其抹灰厚度。3、操作工艺、流程:基层处理T吊垂直、套方、找规矩、贴灰饼T抹底层砂浆T弹线、粘分格条T修补墙面箱、槽、孔洞、裂缝T滚刷界面剂(并做拉毛、防裂处理)T抹面层砂浆T室内抹灰的滴水线、槽T养护。1)、混

42、凝土、砖墙墙面抹灰操作工艺基层处理:抹灰打底前应对基层进行处理。对于混凝土基层,采用水泥细砂浆掺界面剂进行“毛化处理二吊垂直、套方、找规矩、贴灰饼:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼大小一般为50x50mm,间距不宜大于1.5m。抹底层砂浆:抹1:3水泥砂浆,每遍厚度57mm,应分层分遍抹平,并用大杠刮平找直,木抹子搓毛。弹线、粘分格条、滴水槽:首先应按照设计图示分格尺寸,弹线分格,注意分格竖条粘贴位置应在所弹立线的一侧,防止左右乱粘。修抹墙面上的箱、槽、孔洞:当底灰找平后,应立即把暖气、电气设备的箱、槽、孔洞口周边的砂浆杂物清理干净,使用1:3水泥砂浆把

43、槽、孔洞口周边修抹平齐、方正、光滑。抹面层砂浆:面层砂浆应采用1:2.5水泥砂浆。抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟抹第二道灰,与分格条抹平。并用杠尺横竖刮平,木抹子搓平,铁抹子溜光压平。抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆底子灰,约57mm,随之抹中层灰,厚5mm,表面用木抹子搓毛。在中层灰达到五六成千时,用1:3水泥沙浆抹罩面灰,抹平、压光,上口用靠尺切割平齐。踢脚线出墙厚度应一致。养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于5度,养护时间不少于7天。高温或烈日下的抹灰面应及时喷水养护。2)、轻质墙抹灰基层处理:抹

44、会前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物水泥砂浆填塞密实。将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺棱掉角及设备管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺。用吊线板检查墙体的垂直度及平整度,将抹灰基层处理完好。洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。3)、粉刷石膏找平垂直度、平整度偏差较大墙面、砌块墙墙面原基层处理方法。a.铲除原墙面腻子及石膏层至墙面基体;b.铲除墙面的部位均匀辐涂一遍界面剂;c.墙面挂玻纤网格布批刮粉刷石膏找平层;d.粉刷石膏找平层厚度超过10毫米需贴网格布;施工洞基层处理。a.对施工洞接缝处的抹灰层进行清理;b

45、对接缝处的空隙用发泡胶进行填缝;c.沿裂缝长度方向贴玻纤网格布,以进行防开裂处理;d.沿接缝处抹抗裂砂浆找平层;e.抗裂砂浆找平层上再满贴网格布,满刮粉刷石膏;前期检查加气混凝土和砌块墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头、接头缝,进行剔凿和清理。清理浮土用水湿润,填充发泡胶,待发泡胶干燥后切除多余部分。满墙、顶滚刷界面剂,粘贴玻纤网格布,批刮粉刷石膏,裂缝处粘贴两遍一-三遍网格布,其他强顶面批刮粉刷石膏超过10毫米厚时必须粘贴网格布。4、质量标准1)、主控项目抹灰所用材料的品种和性能应符合设计及国家规范、标准的要求。抹灰工程应分层进行,不同材料的分层抹灰厚度应符合国家规范的要求。当

46、抹灰总厚度大于或等于35mm时,应采取有效的加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mmo抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无裂缝。2)、一般项目普通抹灰:表面应光滑、洁净、接茬平整,分格缝及灰线应顺直、清晰(毛面纹路均匀一致)。高级抹灰:表面应光滑、洁净、颜色均匀、无抹纹,分格缝及灰线应平直方正、清晰美观。护角、孔洞、槽、盒周围的抹灰表面应边缘整齐、方正、光滑;设备管道、暖气片等后面的抹灰表面应平整、光滑。门窗框与墙体的缝隙应填塞饱满,表面平整光滑。抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上,罩面石膏灰可以抹在水泥砂浆层上。立面分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低。水泥砂浆抹灰工程质量的允许偏差和检验方法应符合下表的规定:序号项目允许偏差(mm)检验方法普通抹灰高级抹灰1立面垂直度42用2m垂直检测尺检查2表面平整度42用2m靠尺及塞形尺检查3阴阳角方正42用直角检测尺检查4分格条(缝)直线度42拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度42拉5m线,不足5m拉通线,用钢直尺检查5、成品保护门窗框上残存的砂浆应

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 招标投标

宁ICP备18001539号-1
