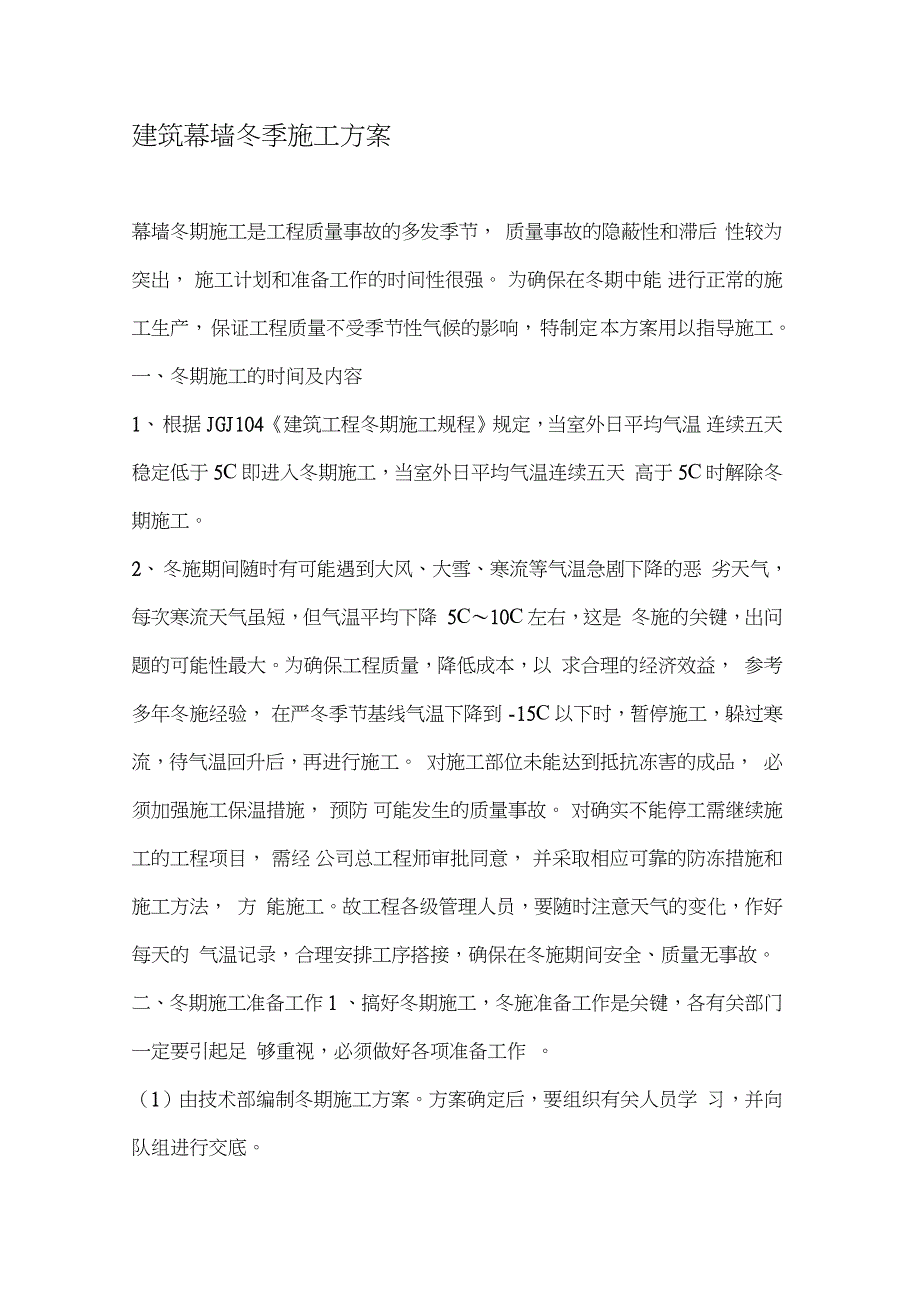

1、建筑幕墙冬季施工方案幕墙冬期施工是工程质量事故的多发季节, 质量事故的隐蔽性和滞后 性较为突出, 施工计划和准备工作的时间性很强。 为确保在冬期中能 进行正常的施工生产, 保证工程质量不受季节性气候的影响, 特制定 本方案用以指导施工。一、冬期施工的时间及内容1、根据JGJ104建筑工程冬期施工规程规定,当室外日平均气温 连续五天稳定低于5C即进入冬期施工,当室外日平均气温连续五天 高于5C时解除冬期施工。2、冬施期间随时有可能遇到大风、大雪、寒流等气温急剧下降的恶 劣天气,每次寒流天气虽短,但气温平均下降 5C10C左右,这是 冬施的关键,出问题的可能性最大。为确保工程质量,降低成本,以 求
2、合理的经济效益, 参考多年冬施经验, 在严冬季节基线气温下降到 -15C以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。 对施工部位未能达到抵抗冻害的成品, 必须加强施工保温措施, 预防 可能发生的质量事故。 对确实不能停工需继续施工的工程项目, 需经 公司总工程师审批同意, 并采取相应可靠的防冻措施和施工方法, 方 能施工。故工程各级管理人员,要随时注意天气的变化,作好每天的 气温记录,合理安排工序搭接,确保在冬施期间安全、质量无事故。二、冬期施工准备工作 1 、搞好冬期施工,冬施准备工作是关键,各有关部门一定要引起足 够重视,必须做好各项准备工作 。(1)由技术部编制冬期施工方案。方
3、案确定后,要组织有关人员学 习,并向队组进行交底。(2)进入冬期施工前,对测温保温等专业人员组织培训,学习本工 作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。(3)幕墙为垂直高空作业,应合理安排施工工序,避免交差作业, 防止上下同时施工。2、材料准备 (1)冬施用的测温记录表格、温度计,要及早做好准备。(2)根据工程进度、实物工程量要求,组织保温材料、塑料布、阻 燃被、有关机具进场。3、现场准备 (1)做好冬期现场办公室、职工宿舍的取暖工作。(2)施工用给水管道、消防给水管、混凝土泵管等用夹心玻璃岩棉 保温管壳(3cm厚)外捆彩条布保温。明管采用胶皮管,随用随收, 防止入冬后水管阀
4、门冻坏,影响生产、生活用水。( 3)冬施用电量加大,要重新复核变压器容量,接通电源。三、冬期施工技术措施1、对于幕墙冬季施工,最应解决的是硅酮耐候胶的注胶工序,过低 的温度,将影响耐候胶的固化质量。因此应避免在温度较低的夜间、 早晨和傍晚进行注胶,需要选择中午( 11:00至 15:00)的时间进行2、同时,注胶时应由主管项目经理委托专职质检人员,对粘接材料 的表面进行检查后, 方可进行注胶工序。 质检人员应对施工当天的温 度进行详细的记录,并及时抽查固化后的质量,出现问题立即返工。3、幕墙钢结构工程冬施要求: (1)骨架在负温度下安装钢结构时,要注意温度变化引起的钢结构 外形尺寸的偏差。 如

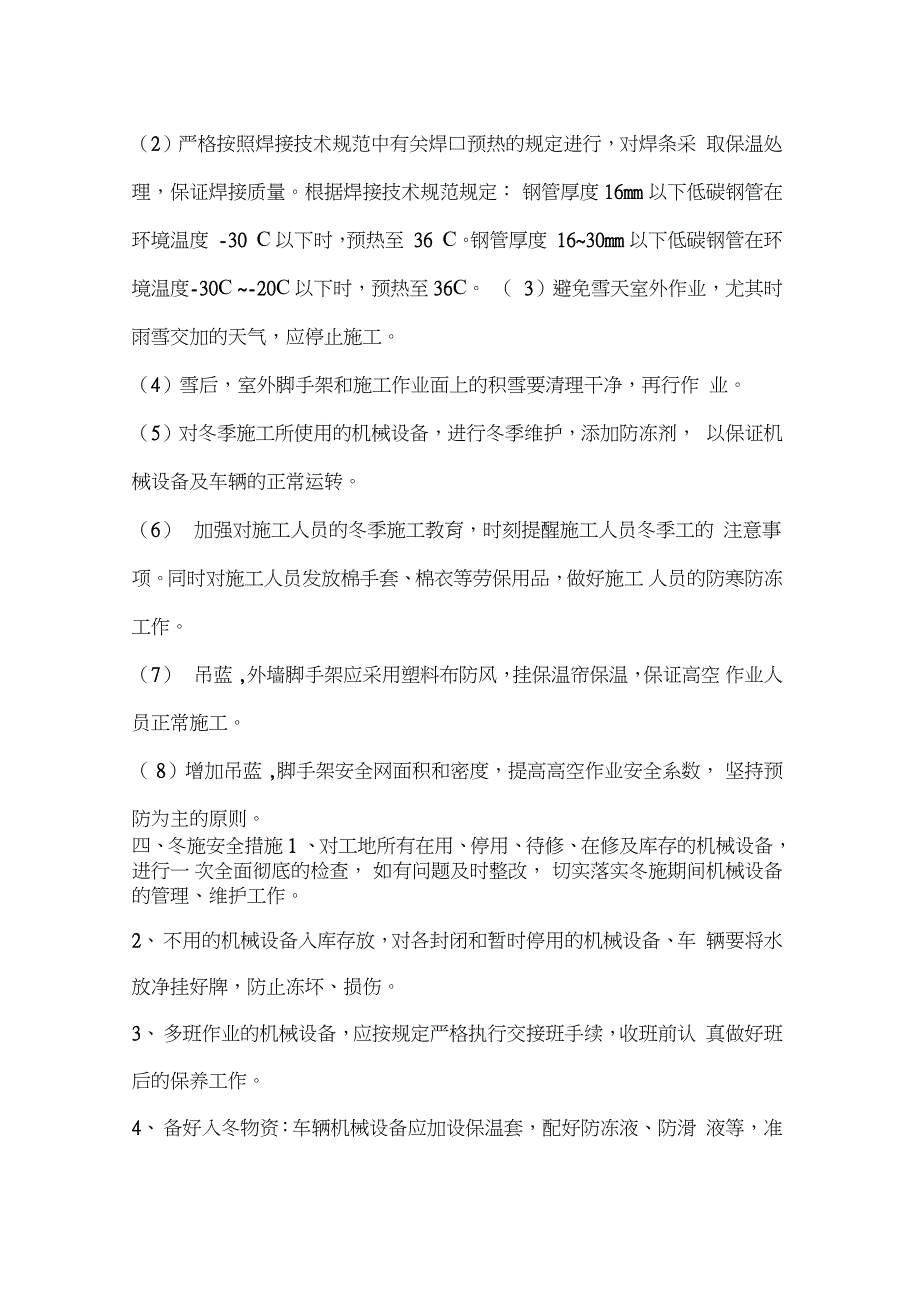

5、钢结构在常温下制作在负温下安装时, 要采取措 施调整偏差。(2)严格按照焊接技术规范中有关焊口预热的规定进行,对焊条采 取保温处理,保证焊接质量。根据焊接技术规范规定: 钢管厚度 16mm 以下低碳钢管在环境温度 -30 C以下时,预热至 36 C。钢管厚度 1630mm以下低碳钢管在环境温度-30C -20C以下时,预热至36C。 ( 3)避免雪天室外作业,尤其时雨雪交加的天气,应停止施工。(4)雪后,室外脚手架和施工作业面上的积雪要清理干净,再行作 业。(5)对冬季施工所使用的机械设备,进行冬季维护,添加防冻剂, 以保证机械设备及车辆的正常运转。(6)加强对施工人员的冬季施工教育,时刻提醒
6、施工人员冬季工的 注意事项。同时对施工人员发放棉手套、棉衣等劳保用品,做好施工 人员的防寒防冻工作。(7)吊蓝 ,外墙脚手架应采用塑料布防风,挂保温帘保温,保证高空 作业人员正常施工。( 8)增加吊蓝 ,脚手架安全网面积和密度,提高高空作业安全系数, 坚持预防为主的原则。四、冬施安全措施 1 、对工地所有在用、停用、待修、在修及库存的机械设备,进行一 次全面彻底的检查, 如有问题及时整改, 切实落实冬施期间机械设备 的管理、维护工作。2、不用的机械设备入库存放,对各封闭和暂时停用的机械设备、车 辆要将水放净挂好牌,防止冻坏、损伤。3、多班作业的机械设备,应按规定严格执行交接班手续,收班前认 真
7、做好班后的保养工作。4、备好入冬物资:车辆机械设备应加设保温套,配好防冻液、防滑 液等,准备冬期用各种燃料和润滑油料。5、遇有六级及六级以上大风时,停止作业。6、安全部门在冬施前要组织各工种施工人员进行安全教育,提高冬 施安全意识。每天班前 10 分钟,进行安全交底,班后 5 分钟检查避 免安全隐患,并做好记录。7、加强安全检查,严禁施工现场材料乱堆乱放。发现易燃、易爆、 危险品存在隐患的,责令及时整改并及时复查。8、做好安全防护工作,修好生活区与施工区的出入通道,做好防冻、 防滑、防煤气中毒、防爆等工作。及时处理地面的积水,防冰面滑倒 伤人。9、大雪后必须将架子上的积雪清扫干净,并检查马道平
8、台,如有松 动下沉现象,务必及时报告项目领导,并及时处理。10、各种机械要有专人管理,上机操作者要有考试合格证,并严格按操作规程要求进行操作,禁止违章作业11、吊装采用电葫芦吊装(详见施工组织设计) ,在明显处挂安全标 识,并由专业信号工进行指挥。12、施工时如接触热水、汽源等,要防止烫伤。13、采用热熔法进行防水施工时, 溶剂基层处理剂未充分挥发前不得 使用喷灯(或热熔喷枪)操作;操作时必须保持火焰与卷材的喷距, 严防火灾发生。14、冬季施工人员,应配备好冬施专业手套、鞋帽、衣物等防寒劳保 用品,并定期发施,以保证施工人员正常施工。五、冬施质量保证措施1、冬期施工前,进行一次冬施准备工作大检
9、查,不具备冬施要求的 不得进行冬期施工, 对各级管理技术人员和冬施人员进行逐级技术安 全交底,使每个施工人员、 操作人员了解冬施要求,保证冬施措施贯 彻执行。2、除按常温质量检查要求外,还要对冬施各项工作进行监督检查。3、认真做好混凝土的质量控制和强度检测工作,混凝土试块必须按 规定部位、组数制作,加强对试块养护管理。4、冬期施工虽已采用外加剂的方法,但不可以掉以轻心,还必须覆 盖保温,在严冬天气还可以采用材料加热等辅助措施。六、冬施消防措施1、冬期施工必须做好现场和生活区的防火工作,严格执行现场用火 申请管理制度,现场严禁生火取暖。2、入冬前对所有取暖加温措施进行一次全面检修,对职工进行取暖 安全知识教育,防止火灾等安全事故发生。3、设置足量灭火器,认真贯彻执行市防火安全委员会有关规定,做 好施工现场消防工作。4、 阻燃稻草被必须按消防局指定的厂家进货,阻燃系数要符合要 求 ,要有检测报告。5、加强对易燃、易爆、有毒物品的管理,对现场进出的易燃、易爆物品设专用仓库分隔存放,并设防火标识。6、各种可燃材料要远离火源,用火完后要检查是否有遗落的火种。矿大科技园徐州软件基地幕墙工程三标段江苏苏鑫装饰(集团)公司
