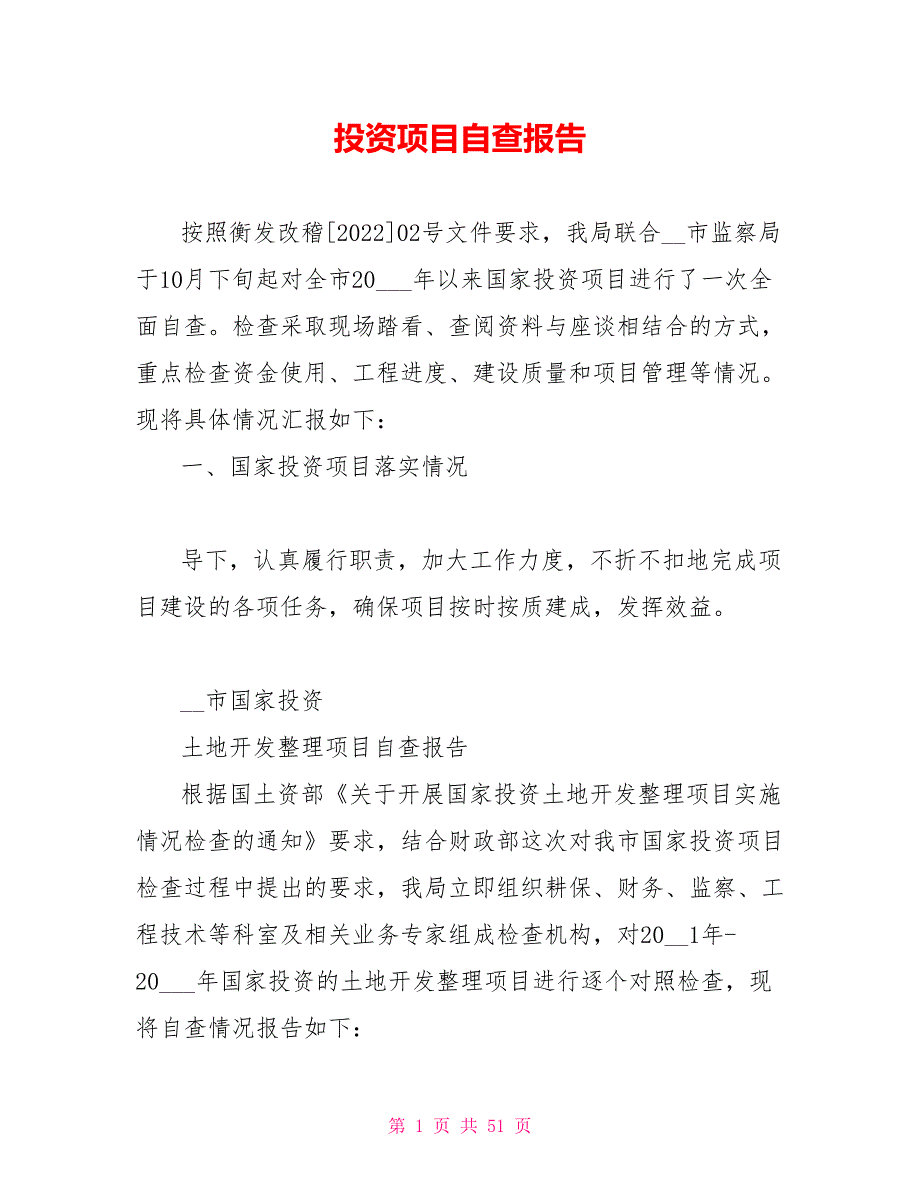

1、投资项目自查报告按照衡发改稽202202号文件要求,我局联合_市监察局于10月下旬起对全市20_年以来国家投资项目进行了一次全面自查。检查采取现场踏看、查阅资料与座谈相结合的方式,重点检查资金使用、工程进度、建设质量和项目管理等情况。现将具体情况汇报如下:一、国家投资项目落实情况导下,认真履行职责,加大工作力度,不折不扣地完成项目建设的各项任务,确保项目按时按质建成,发挥效益。_市国家投资土地开发整理项目自查报告根据国土资部关于开展国家投资土地开发整理项目实施情况检查的通知要求,结合财政部这次对我市国家投资项目检查过程中提出的要求,我局立即组织耕保、财务、监察、工程技术等科室及相关业务专家组成

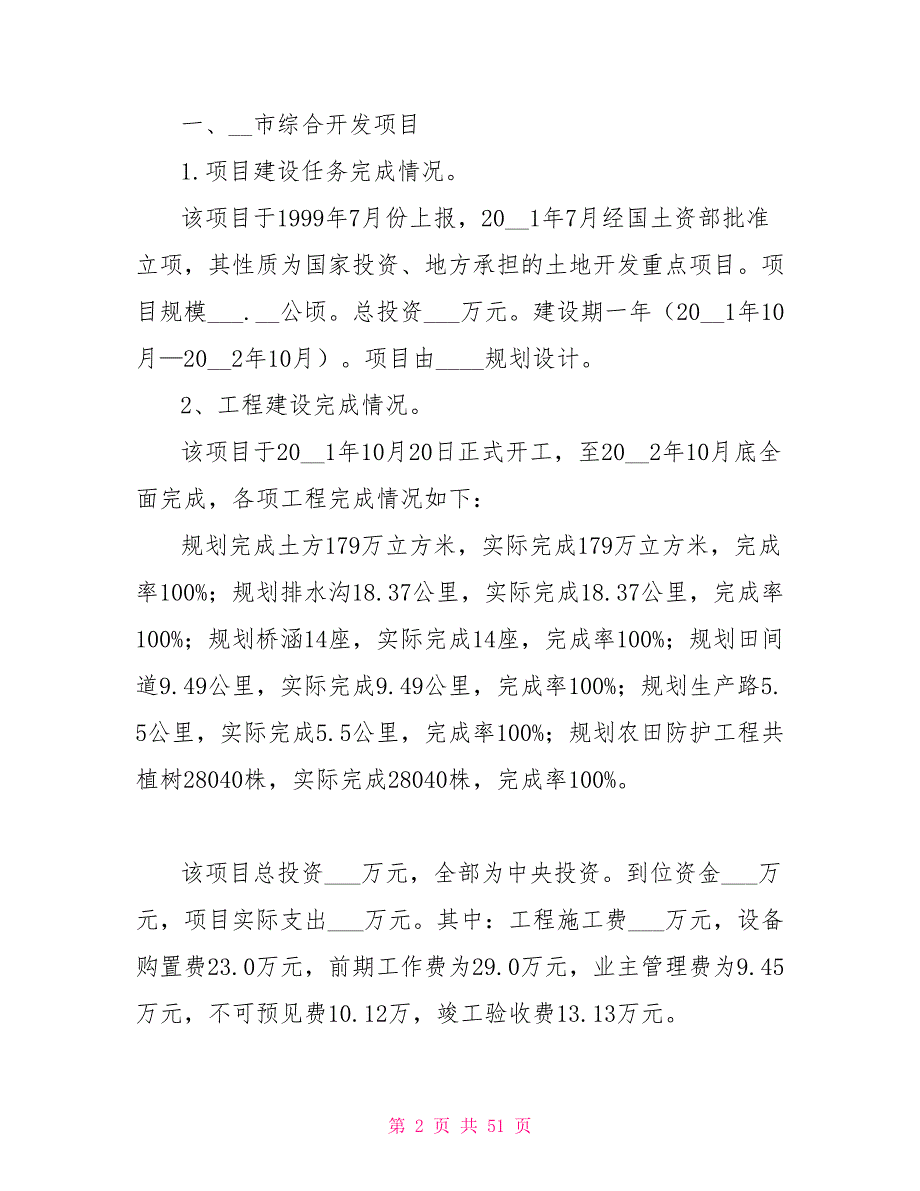

2、检查机构,对20_1年-20_年国家投资的土地开发整理项目进行逐个对照检查,现将自查情况报告如下:一、_市综合开发项目1.项目建设任务完成情况。该项目于1999年7月份上报,20_1年7月经国土资部批准立项,其性质为国家投资、地方承担的土地开发重点项目。项目规模_._公顷。总投资_万元。建设期一年(20_1年10月20_2年10月)。项目由_规划设计。2、工程建设完成情况。该项目于20_1年10月20日正式开工,至20_2年10月底全面完成,各项工程完成情况如下:规划完成土方179万立方米,实际完成179万立方米,完成率100%;规划排水沟18.37公里,实际完成18.37公里,完成率100%

3、规划桥涵14座,实际完成14座,完成率100%;规划田间道9.49公里,实际完成9.49公里,完成率100%;规划生产路5.5公里,实际完成5.5公里,完成率100%;规划农田防护工程共植树28040株,实际完成28040株,完成率100%。该项目总投资_万元,全部为中央投资。到位资金_万元,项目实际支出_万元。其中:工程施工费_万元,设备购置费23.0万元,前期工作费为29.0万元,业主管理费为9.45万元,不可预见费10.12万,竣工验收费13.13万元。在资金管理使用方面严格执行土地开发整理项目资金管理暂行办法实行“专款专用、单独核算、专人管理”,并且严格按照预算支出使用资金,没有出现

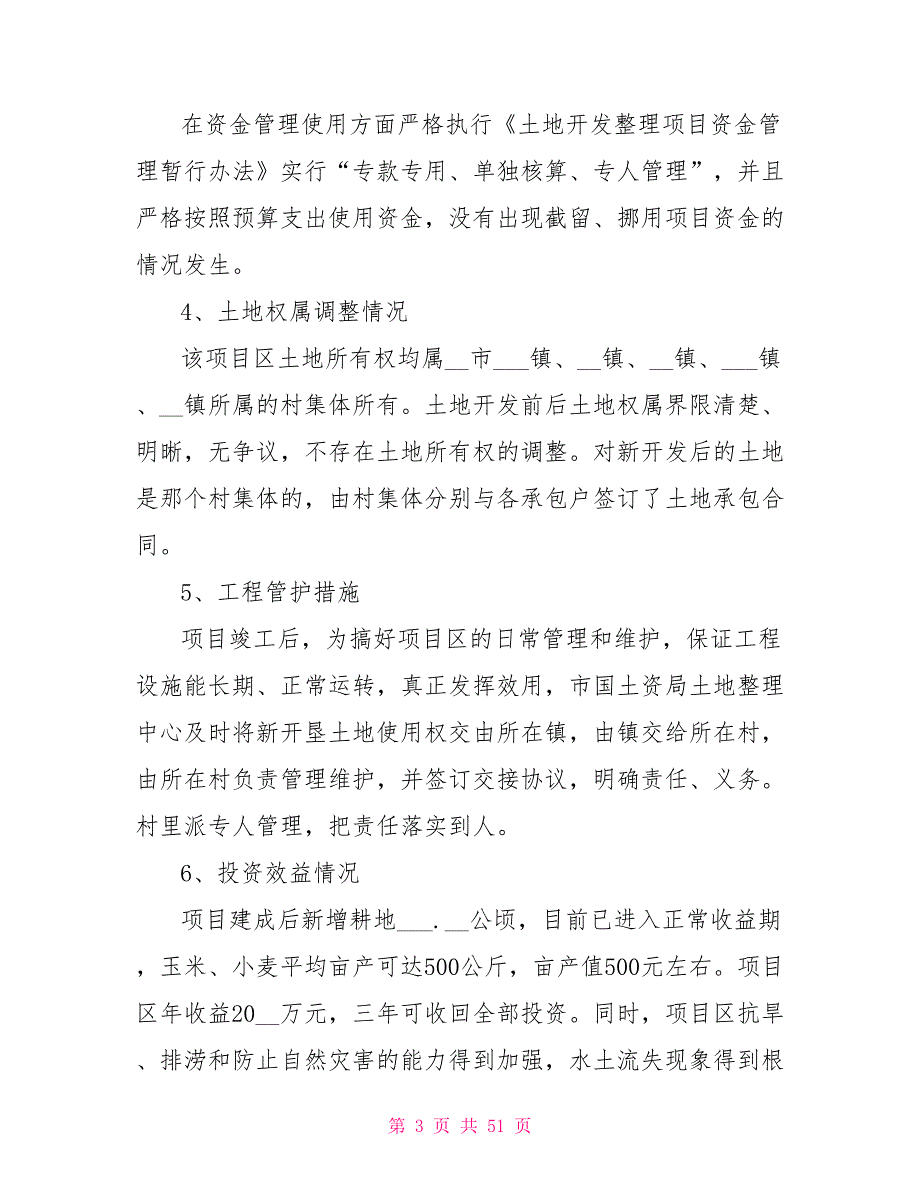

4、截留、挪用项目资金的情况发生。4、土地权属调整情况该项目区土地所有权均属_市_镇、_镇、_镇、_镇、_镇所属的村集体所有。土地开发前后土地权属界限清楚、明晰,无争议,不存在土地所有权的调整。对新开发后的土地是那个村集体的,由村集体分别与各承包户签订了土地承包合同。5、工程管护措施项目竣工后,为搞好项目区的日常管理和维护,保证工程设施能长期、正常运转,真正发挥效用,市国土资局土地整理中心及时将新开垦土地使用权交由所在镇,由镇交给所在村,由所在村负责管理维护,并签订交接协议,明确责任、义务。村里派专人管理,把责任落实到人。6、投资效益情况项目建成后新增耕地_._公顷,目前已进入正常收益期,玉米、小

5、麦平均亩产可达500公斤,亩产值500元左右。项目区年收益20_万元,三年可收回全部投资。同时,项目区抗旱、排涝和防止自然灾害的能力得到加强,水土流失现象得到根本扼制,优化了生态环境,促进了农业生产的良性发展和耕地资的可持续利用。提高了土地利用率,增加了有效耕地面积,完善了农业基本设施,促进了农业生产机械化的发展,为农村发展、农业增效、农民增收奠定了坚实的物质基础。7、项目组织管理的主要措施与经验从经济上进行约束。在工程施工中,将工程质量、进度和工程款的支付挂钩,对单项工程的各分项工程根据施工进度,每完成一项工程,经监理方和业主方验收合格后,才支付该分项工程款项的7080%。对施工过程进行严格

6、监督。在施工过程中,工程技术指导小组、监理人员以及土地开发整理储备中心领导对项目工程施工进行全程监督、检查和指导,及时纠正和规范施工中出现的一些问题。对于一些隐蔽工程,必须在技术指导小组和监理人员的监督下才能进行施工。在施工过程中,通过施工前、中、后层层把关,所有项目工程都取得了良好的质量效果,施工过程中没有出现质量问题,均符合实际生产需要和规划设计的技术要求。8、存在问题与改进措施该项目为首批国家投资项目,因当时国家对土地开发整理项目工程是否进行招投标未做要求,所以采取了议标、评标的办法选择施工单位。并委托_建设监理有限责任公司对施工过程进行了全程监理。9、文档管理情况对本项目形成的各类资料

7、形成专门的档案柜,由专人负责按时进行分门别类整理。建档资料主要有:有关项目的申报文件、图件、资料,上级下达的各类文件,各种合同书及其附件、信函、会议记录,各种原始工程文件(工程日志和备忘录),各种图表、数据,各种工程报表、技术鉴定报告、工程质量检验资料、工作总结、财务预、决算资料、项目审计报告,各种规章制度等。二、_土地整理项目1.项目建设任务完成情况。该项目于20_2年11月份上报,20_3年4月国土资部批准立项,其性质为国家投资、省厅土地整理中心承担的04年第一批土地开发整理重点项目,项目规模为_公顷,总投资_万元,建设期为两年(20_5年4月20_7年4月)该项目_进行规划设计。2、工程

8、建设完成情况。该项目于20_5年4月开工,至20_年12月完成情况如下:该项目区规划土地平整土方量为103.77万立方米,目前土地平整工程已完成98.5万立方米,完成率95%;规划排水沟65.52公里,现已完成55.7公里,完成率85%;规划灌溉主支管道65.52公里,现已完成46.3公里,完成率71%;规划桥涵112座,现已完成86处,完成率77%;规划田间道10.83公里,现已完成9.6公里,完成率88.6%;规划生产路50.5公里,实际完成45公里,完成率89.1%。规划设计水闸5座,现已完成3座,完成率60%;泵站10座,现已完成6座,完成率60%;规划新建和修复农用井3处,现已完成3

9、处,完成率100%;规划设计安装变压器10台,现已装机6台,完成率60%;新建拦河闸1处;输变电线路设计6.5公里,实际完成5.2公里,占工程量80%。该项目总规模为_._公顷,通过开发实际新增耕地198.1公顷,项目总投资为_万元,截止到目前到位资金 _._万元,按照工程进度状况项目支出资金_._万元,其中前期工作费39.98万元,工程施工费_万元,业主管理费27.27万元。为有效合理利用项目资金,国土资局成立了以局长任组长,分管财务的副局长任副组长,整理中心和财务科负责人为成员的资金管理领导小组,指定了专门负责项目资金的会计人员,具体负责项目资金的使用、管理和监督,并制订了项目资金财务管理

10、制度。对拨付的项目资金实行专户储存,专项管理,专款专用,单独核算。对资金的拨付和使用,严格按照预算和财务制度规定的范围、标准及上级有关文件精神,对各项支出严格把关。对违反规定的支出,不予列支和报销,领导不签字的钱不支。项目工程款严格按工程预算、工程的进度和质量进行拨付。资金管理领导小组不定期地对施工单位的财务状况进行检查。4、土地权属调整情况_镇土地开发整理项目。项目区共涉及7个行政村,土地面积分别为_村231.71公顷、_村24.26公顷、_村44.16公顷、_村138.48公顷、_村258.95公顷、_村55.57公顷,_村150.92公顷,土地整理后共增加耕地面积198.1公顷,均为原村

11、集体所有。土地权属清楚,界限明确,无土地权属纠纷。经全体三分之二以上村民同意,决定对土地整理后的原有耕地,继续由原承包人承包经营,引起界址变更的,修改原承包合同,原承包期不变。对于新增加的耕地,主要采取两种办法:一是按各行政村参与整理土地面积的比例,由各村集体承包给农民耕种,并办理有关手续;二是为调动一切积极因素,将新增耕地向种田大户倾斜。因该项目尚未完工,待竣工后再对新增加的耕地予以发包。5、工程管护措施待项目竣工后,为搞好项目区的日常管理和维护,保证所建设和安装的工程设备和相关设施能长期、正常运转,真正发挥效用,市国土资局土地整理中心将及时把所有设备和设施移交项目所在镇,由所在镇交付所在村

12、由所在村负责管理维护,并签定交接协议,明确责任、义务。村里则派专人管理,把责任落实到人。6、投资效益分析p 项目实施后,可新增耕地_._公顷,项目区内原耕地产量为小麦20_-250公斤/亩,玉米为250-300公斤/亩,花生为20_公斤/亩。亩效益为500元左右,由于投入的人力、物力多,纯收入所剩无几。经过土地整理后,生产条件得到较大改善,农作物产量大幅提高,生产投入降低。粮食单产可翻一番。仅粮食一项,整个项目区年增加收入为_._万元。这仅从单纯的粮食生产就可获得较高的效益。如果改变粮经比例,种植蔬菜等特色农作物,效益将是巨大的,项目区人民群众的收入将是真正意义的全面改观。7、项目组织管理的

13、主要措施与经验从经济上进行约束在工程施工中,将工程质量、进度和工程款的支付挂钩,对单项工程的各分项工程根据施工进度,每完成一项工程,经监理方和业主方验收合格后,才支付该分项工程款项的7080%。对施工过程进行严格监督在施工过程中,工程技术指导小组、监理人员以及土地开发整理储备中心领导对项目工程施工进行全程监督、检查和指导,及时纠正和规范施工中出现的一些问题。对于一些隐蔽工程,必须在技术指导小组和监理人员的监督下才能进行施工。在施工过程中,通过施工前、中、后层层把关,所有项目工程都取得了良好的质量效果,施工过程中没有出现质量问题,均符合实际生产需要和规划设计的技术要求。8、存在问题与改进措施(1

14、) 道路工程个别地段还未用机械压实,路面也未铺风化沙,待20_7年4月与林网建设一并完成。(2) 今年下半年出现了罕见的旱情,所以林网植树未能按规划设计的要求和进度计划及时种植,此项工程待惊蛰后全部种植完毕。9、文档管理情况对本项目形成的各类资料形成专门的档案柜,由专人负责按时进行分门别类整理。建档资料主要有:有关项目的申报文件、图件、资料,上级下达的各类文件,有关招投标文件,各种合同书用其附件、信件、会议记录,各种原始工程文件(工程日志和备忘录),各种图表、数据,各种工程报表、技术鉴定报告、工程质量检验资料、工作总结、财务预、决算资料、项目审计报告,各种规章制度等。三、_镇土地整理项目1.项

15、目建设任务完成情况。该项目于20_3年10月份上报,20_4年12月国土资部批准立项,其性质为国家投资、省厅土地整理中心承担的04年第二批土地开发整理重点项目,项目规模为_._公顷,总投资_万元,建设期为两年(20_5年4月20_7年4月)该项目由_进行规划设计,。2、工程建设完成情况。该项目于20_5年4月开工,至20_年12月完成情况如下:该项目区规划土地平整土方量为113.73万立方米,目前已完成98万立方米,完成总工程量86%;规划排水沟39.3公里,现已完成38公里,完成率96.7%;规划灌溉管道79.1 公里,现已完成78公里,完成率98.6%;规划桥涵32座,现已完成20处,完成

16、率63%;规划田间道19.71公里,现已完成19.71公里,完成率100%;规划生产路27.62公里,实际完成27.07公里,完成率98%。泵站14座,现已完成13座,完成率92.9%;规划新建和修复农用井10处,现已完成9处,完成率90%;规划设计安装变压器10台,现已装机9台,完成率90%;输变电线路设计3.3公里,实际完成3公里,占工程量91%。3.项目资金使用与管理情况 该项目总规模为_._公顷,通过开发实际新增耕地_._公顷,项目总投资_万元,实际到位资金_万元。截止到20_年12月底,项目支出_._万元,其中前期工作费43.03万元,工程施工费_万元,业主管理费26.52万元。为有

17、效合理利用项目资金,国土资局成立了以局长任组长,分管财务的副局长任副组长,整理中心和财务科负责人为成员的资金管理领导小组,指定了专门负责项目资金的会计人员,具体负责项目资金的使用、管理和监督,并制订了项目资金财务管理制度。对拨付的项目资金实行专户储存,专项管理,专款专用,单独核算。对资金的拨付和使用,严格按照预算和财务制度规定的范围、标准及上级有关文件精神,对各项支出严格把关。对违反规定的支出,不予列支和报销,领导不签字的钱不支。项目工程款严格按工程预算、工程的进度和质量进行拨付。资金管理领导小组不定期地对施工单位的财务状况进行检查。4、土地权属调整情况_镇土地开发整理项目。本项目区所涉及的6

18、个行政村土地面积分别为_村110.31公顷、_村156.64公顷、_村45.53公顷、_村152.67公顷、_村214.37公顷、_村126.95公顷,土地整理后共增加耕地面积129.13公顷,均为原村集体所有。土地权属清楚,界限明确,无土地权属纠纷。经全体三分之二以上村民同意,决定对土地整理后的原有耕地,继续由原承包人承包经营,引起界址变更的,修改原承包合同,原承包期不变。对于新增加的耕地,主要采取两种办法:一是按各行政村参与整理土地面积的比例,由各村集体承包给农民耕种,并办理有关手续;二是为调动一切积极因素,将新增耕地向种田大户倾斜。因该项目尚未完工,待竣工后再对新增加的耕地予以发包。5、

19、工程管护措施待项目竣工后,为搞好项目区的日常管理和维护,保证所建设和安装的工程设备和相关设施能长期、正常运转,真正发挥效用,市国土资局土地整理中心将及时把所有设备和设施移交项目所在镇,由所在镇交付所在村,由所在村负责管理维护,并签定交接协议,明确责任、义务。村里将派专人管理,把责任落实到人。6、投资效益分析p 项目实施后,可新增耕地104.17公顷,项目区内原耕地产量为小麦20_-250公斤/亩,玉米为250-300公斤/亩,花生为20_公斤/亩。亩效益为500元左右,由于投入的人力、物力多,纯收入所剩无几。经过土地整理后,生产条件得到较大改善,农作物产量大幅提高,生产投入降低。粮食单产上述农

20、作物将大幅提高。仅粮食一项,就可每亩增加收入100元,整个项目区年增加收入为183.9万元。这仅从单纯的粮食生产就可获得较高的效益。如果改变粮经比例,种植蔬菜等特色农作物,效益将更加可观。7、项目组织管理的主要措施与经验为彻底杜绝“豆腐渣”工程,确保项目的工程质量达到国家要求标准,在施工中采用严格的质量控制手段。 从经济上进行约束在工程施工中,将工程质量、进度和工程款的支付挂钩,对单项工程的各分项工程根据施工进度,每完成一项工程,经监理方和业主方验收合格后,才支付该分项工程款项的7080%。对施工过程进行严格监督在施工过程中,工程技术指导小组、监理人员以及土地开发整理储备中心领导对项目工程施工

21、进行全程监督、检查和指导,及时纠正和规范施工中出现的一些问题。对于一些隐蔽工程,必须在技术指导小组和监理人员的监督下才能进行施工。在施工过程中,通过施工前、中、后层层把关,所有项目工程都取得了良好的质量效果,施工过程中没有出现质量问题,均符合实际生产需要和规划设计的技术要求。8、存在问题与改进措施(1) 道路工程个别地段还未用机械压实,路面也未铺风化沙,待20_7年春与林网建设一并完成。(2) 今年下半年出现了罕见的旱情,所以林网植树未能按规划设计的要求和进度计划及时种植,此项工程待惊蛰后全部种植完毕。9、文档管理情况对本项目形成的各类资料形成专门的档案柜,由专人负责按时进行分门别类整理。建档

22、资料主要有:有关项目的申报文件、图件、资料,上级下达的各类文件,有关招投标文件,各种合同书用其附件、信件、会议记录,各种原始工程文件(工程日记和备忘录),各种图表、数据,各种工程报表、技术鉴定报告、工程质量检验资料、工作总结、财务预、决算资料、项目审计报告,各种规章制度等。四、_镇土地整理项目1.项目建设任务完成情况。该项目的性质为国家投资、省厅土地整理中心承担的_年第二批土地开发整理重点项目,项目规模为_._公顷,总投资_万元,建设期为两年,该项目由_进行规划设计。2、工程建设完成情况。目前,道路工程已全面展开,按规划设计的标准和要求,路网工程已完成路基43公里;在修建道路的过程中,及时将过

23、路涵管一起下好,避免重复工程,修桥涵5座。水利工程已按规划设计的要求,新建大口井2座,扬水站2座,开挖排水沟40公里。土地平整工程共完成土方量80万M3。为确保工程进度,管道沟槽全部动用挖掘机施工,开挖管道沟10公里,砌筑大型蓄水池6个。该项目总规模为_._公顷,通过开发实际新增耕地136.74公顷,项目预算资金总额为_万元,第一年到位资金_万元,20_年已拨付施工单位资金_万元。为有效合理利用项目资金,国土资局成立了以局长任组长,分管财务的副局长任副组长,整理中心和财务科负责人为成员的资金管理领导小组,指定了专门负责项目资金的会计人员,具体负责项目资金的使用、管理和监督,并制订了项目资金财务

24、管理制度。对拨付的项目资金实行专户储存,专项管理,专款专用,单独核算。对资金的拨付和使用,严格按照预算和财务制度规定的范围、标准及上级有关文件精神,对各项支出严格把关。对违反规定的支出,不予列支和报销,领导不签字的钱不支。项目工程款严格按工程预算、工程的进度和质量进行拨付。资金管理领导小组不定期地对施工单位的财务状况进行检查。4、土地权属调整情况项目区所有土地权属归_村、_村、_村、_村、_村、_村6个村所有。土地整理前后土地权属界限清楚、明晰、无争议,不存在土地所有权的调整,只涉及土地承包经营权的分配。项目开工前,由国土资局、_镇政府会同_村、_村、_村、_村、_村、_村村委会组织村民代表,

25、首先对平整的方田及规定的用途进行了准确而细致的测量和登记,经村民代表大会协商,根据本村实际情况对土地的承包经营权作了如下确认并调整:(1)_镇_片土地整理项目区土地总面积_._公顷,均为集体所有,其中_村土地面积300.41公顷,_村土地面积122.53公顷,_村土地面积112.53公顷,_村土地面积184.85公顷,_村土地面积109.12公顷,_村土地面积107.31公顷。土地权属清楚,界限明确,无土地权属纠纷。(2)经全体三分之二以上村民同意,决定对土地整理后的原有耕地,继续由原承包人承包经营,引起界址变更的,修改原承包合同,原承包期不变。对于新增加的耕地,主要采取两种办法:一是按各行政

26、村参与整理土地面积的比例,由各村集体承包给农民耕种,并办理有关手续;二是为调动一切积极因素,将新增耕地向种田大户倾斜。5、工程管护措施待项目竣工后,为搞好项目区的日常管理和维护,保证所建设和安装的工程设备和相关设施能长期、正常运转,真正发挥效用,市国土资局土地整理中心及时将所有设备和设施移交项目所在镇,由所在镇交付所在村,由所在村负责管理维护,并签订交接协议,明确责任、义务。村里派专人管理,把责任落实到人。6、投资效益分析p 项目实施后,可新增耕地120.46公顷,项目区内原耕地产量为小麦20_-250公斤/亩,玉米为250-300公斤/亩,花生为20_公斤/亩。亩效益为500元左右,由于投入

27、的人力、物力多,纯收入所剩无几。经过土地整理后,生产条件得到较大改善,农作物产量大幅提高,生产投入降低。粮食单产上述农作物将大幅提高。仅粮食一项,就可每亩增加收入100元,整个项目区年增加收入为207.43万元。这仅从单纯的粮食生产就可获得较高的效益。如果改变粮经比例,种植蔬菜等特色农作物,效益将更加可观。7、项目组织管理的主要措施与经验为彻底杜绝“豆腐渣”工程,确保项目的工程质量达到国家要求标准,在施工中采用严格的质量控制手段。从经济上进行约束在工程施工中,将工程质量、进度和工程款的支付挂钩,对单项工程的各分项工程根据施工进度,每完成一项工程,经监理方和业主方验收合格后,才支付该分项工程款项

28、的7080%。对施工过程进行严格监督在施工过程中,工程技术指导小组、监理人员以及土地开发整理储备中心领导对项目工程施工进行全程监督、检查和指导,及时纠正和规范施工中出现的一些问题。对于一些隐蔽工程,必须在技术指导小组和监理人员的监督下才能进行施工。在施工过程中,通过施工前、中、后层层把关,所有项目工程都取得了良好的质量效果,施工过程中没有出现质量问题,均符合实际生产需要和规划设计的技术要求。8、存在问题与改进措施因该项目是20_年9月份才开工的项目,到明年年底结束,所以该项目区目前未存在什么问题。9、文档管理情况对本项目形成的各类资料形成专门的档案柜,由专人负责按时进行分门别类整理。建档资料主

29、要有:有关项目的申报文件、图件、资料,上级下达的各类文件,有关招投标文件,各种合同书用其附件、信件、会议记录,各种原始工程文件(工程日志和备忘录),各种图表、数据,各种工程报表、技术鉴定报告、工程质量检验资料、工作总结、财务预、决算资料、项目审计报告,各种规章制度等。楚雄州民政局扩大内需中央投资项目自查报告“楚雄州儿童福利院”项目为国家第四批扩大内需新增社会事业投资项目,建设规模为3000平方米,共建床位150张,总投资450万元(不含土地费用和附属设施),其中国家发改委下达360万元,占总投资的80%,省发改委补助90万元,占总投资的20%。根据项目建设用地情况和规划设计方案,“楚雄州儿童福

30、利院”设计建筑面积为3473.3平方米。现将项目建设情况报告如下:一、资金落实情况“楚雄州儿童福利院”项目已到位资金450万元,其中楚财建2022166号下达中央资金360万元、楚财建2022196号下达省补助资金90万元。二、组织协调情况我局局党组高度重视项目建设工作,多次召开会议,对项目建设工作进行安排部署,并成立了以局党组书记、局长任组长,分管副局长为副组长,社会福利和社会事务科工作人员为成员的“楚雄州民政局儿童福利院项目建设工作领导小组”,专门负责“州儿童福利院”项目建设的相关工作,做到明确责任、明确人员、明确目标,并按照工作任务目标要求,采取多种有效措施,积极推进了工作进程。2022

31、年上半年,州儿童福利院项目被列入“蓝天计划”建设规划后,我局于2022年6月23日向州人民政府提交了关于请求帮助1 协调楚雄州儿童福利院项目建设用地的请示,请求州人民政府帮助协调楚雄市人民政府给予落实州儿童福利院项目建设用地,经楚雄市人民政府协调,楚雄市规划局根据楚雄市城市总体规划(20_42022和楚雄市万家坝片区控制性详细规划,选定楚雄市万家坝南路农贸市场西侧空地9129平方米,用于“楚雄州儿童福利院”和“楚雄州流浪未成年人救助保护中心”两个项目建设,其中:“州儿童福利院”项目建设用地5549平方米。经州、市土地部门同意,地块按三类用地计算,每亩24万元,共需征地费329万元。为解决项目用

32、地经费,我局又于2022年9月16日向州人民政府提交了关于请求帮助解决州儿童福利院项目建设用地经费的请示,经州政府主要领导批示,州财政局于2022年12月追加2022年预算20_万元,先行支付,州、市国土资部门已分别出具了用地批复。州财政局又于2022年7月向我局下达项目建设用地征地费129万元。三、招投标情况根据中央和省、州关于扩大内需建设项目“三个百分之百”的要求,“楚雄州儿童福利院”项目于2022年10月26日通过公开招标,中标单位为云南禄丰泰和建筑有限公司,并签订了施工合同,交招标办备案。工程监理单位为云南国开建设监理咨询有限公司。并于2022年10月30日与中标单位签订施工合同,项目

33、已于2022年10月31日开工建设。四、工程进度和建设中遇到的困难2 “州儿童福利院”项目建设工作,得到了州发改委和州、市土地、规划、建设部门的大力支持,才保证了项目按规定时间开工建设,目前,项目已完成基础浇注阶段建设任务,共完成投资420万元(包括土地费用20_万元)。但在推进工作中,仍存在着一些不容忽视的困难,主要是建设用地地块的复杂性:由于项目用地位居城市街道与局面住宅区之间,属闹市区,地下埋藏物和地上附着物较多,经多方协调,目前已完成对经项目用地进入云南地质工程队809队生活区的自来水管道和临时道路改道工程,并与中国电信楚雄州分公司就进入上述生活区的通信光缆的改造问题进行协商并已完成改

34、道。同时,为提高土地的使用效益,我局根据土地勘测定界结果,将地块东面突出的三角形地块西边属州国有资本经营投资有限公司的地块进行置换,双方在签订土地置换协议的基础上,再次进行土地勘测定界,等面积进行了置换。在项目的规划和设计过程中,设计单位忽视了建设用地上空有南方电网公司的高压线路,由于该线路距离地面不足10米,根据项目规划,该线路直接影响施工和项目用房,经我局多次协调电力部门对该线路进行拆迁或加高未果后,不得不于2022年3月对项目规划进行了调整,将所有规划建筑物向南移动了8米。由于上述工作,导致了和“州儿童福利院”项目建设进度缓慢,我局将在下步工作中,一是进一步加强项目的计划、资金和建设管理

35、确保项目按计划实施,保证中央和省的投资专款专用,工程建设质量符合要求;二是与监理单位一起,督促施工单位在保证建筑3 质量的基础上,加快施工进度;三是加强与发改委等部门的沟通联系,形成相互配合、相互支持的合力,协调解决工作中出现的各种问题,保证“州儿童福利院”项目于2022年12月底前竣工,尽快投入使用,发挥上级资金的使用效益。4楚雄州民政局202_年十月二十七日 区统计局固定资产投资项目自查报告根据市统计局下发的“关于固定资产投资质量检查迎检要求”文件,切实做好固定资产投资项目统计工作,区统计领导高度重视,全面开展关于清查项目的工作,并采取电话查询和实地考察等多种方式,对我区固定资产投资项目

36、情况进行自查自纠,并结合我区固定资产投资的具体工作情况,现将固定资产投资自查自纠基础工作存在问题及整改情况汇报如下: 一、固定资产投资完成情况1-9月份,我区共有32个投资建设项目,已完工21个项目,11个项目在建。全区完成固定投资共31.77亿,达到奋斗目标 66.18%。工业完成6.1亿,占总投资19.2%,与去年同期基本相平;第三产业完成25.67亿,占总投资80.8%,同比增长47.69%。二、固定资产统计工作情况1-9月份,我区在市统计局的指导下,严格按照有关要求,认真、及时的组织企业做好固定资产投资上报工作,具体情况汇报如下: (一)加强项目档案、信息的管理工作。1、加强对投资项目

37、情况的核查、核对工作,确保项目名称、项目单位名称、手续、投资数额等与实际情况相符; 2、加强对建设项目形象进度的督查,确保进度与上报完成投资额相符。 3、对企业固定资产报表的填写进行规范,确保报表上报时间及时,字迹清晰整洁。(二)落实各街道统计站对固定资产投资项目管理职责,强化目标考核要求。 1、抓好对各街道统计人员的业务培训工作和投资统计业务的指导。 2、抓好各街道在地项目信息报送工作。 三、固定资产投资工作中存在的困难和问题今年以来,我区经济发展速度大大加快,投资结构进一步调整和优化,投资效益进一步提高,促进了全区经济社会持续稳定发展。_区区本级项目投资规模小、额度低、难以达到进库标准,区

38、域内500万以上项目场属市本级管理,按行政管理权限,项目单位场是向市直有关部门报送报表,而市投资项目实行在地统计,通过这两年的实践,由于统计基础不成熟,造成项目统计工作的诸多困难,主要表现在以下几点: 一是部分项目单位完全没有上报意识,而在办理各项审核报批手续时也无人告知应向统计员上报投资报表; 二是部门之间协调不到位,由于统计部门的职能所限而不能及时准确掌握项目单位的投资信息,延误了统计上报时间,造成了漏报现象; 三是项目单位投资统计报表管理不规范,街道统计人手不够又不可能每月深入到每个项目单位去催报表,造成报表上报不及时,进度与实际进度不一致。四、下一步工作措施1、加强领导,明确责任,周密

39、安排,认真组织落实。2、扎实抓好项目的储备、上报等前期工作,积极主动地争取项目,结合实际,调整、充实和完善项目储备库,做到建设一批,新上一批,储备一批,有计划、有步骤的上报项目。3、要加强街道统计人员与企业间的沟通,要加强项目监控。对于新上项目、技改项目要保持及时的沟通,确保报表进度与实际进度相一致。持以整风精神、从严要求和务实作风,高起点谋划、高标准推进各项工作,切实加强作风建设和统计行风建设,取得重要阶段性成果,达到了树立群众观点,弘扬优良作风,保持清廉本色,解决“四风”问题的目标要求,为推动现代服务型统计建设提供了坚实的政治思想和制度保障。教育实践各阶段工作取得显著成绩,现将活动自查情况

40、报告如下: 一、抓紧整改落实,着力解决突出问题一是重点整改事项一定范围进行公示。市统计局按照“顺民意、重民愿、汇民智”的工作方法,制定了关于教育实践活动征求意见环节的工作安排,通过设置意见箱、召开镇区统计人员座谈会、发放征求意见函等多种方式广泛征求内外意见,局领导班子及成员对征求到的“四风”问题的意见一一领取,态度诚恳认真,对自己领取的问题制定了详细的整改措施,领导班子重点整改事项以及领导班子成员个人整改问题清单在全体人员会议上进行了通报,并在乳山统计网站上进行了公示。整改措施进展情况每月督导检查一次,并及时在网站上进行更新。二是根据查摆出来的问题,及时出台了_市统计局领导班子整改落实方案,印

41、发了_市统计局党组领导班子党的群众路线教育实践活动专项整治工作方案和_市统计局党组领导班子党的群众路线教育实践活动制度建设计划。局领导班子始终按照“准”、“狠”、“韧”的要求,带头提出严格按照市委要求对违规配备公务用车,多占办公用房,滥建楼堂馆所,党政领导干部违规在社会组织兼职并领取报酬,“”等方面的问题开展了认真的自查自纠。对查找出的问题,局领导班子召开了专项治理推进会,一件一件督查、一步一步跟进,所有问题都明确整改目标、整改措施、整改时限和具体责任人。二、坚持问题导向、领导带头,教育实践成果显著 针对查摆出来的“四风”问题,发扬“钉钉子”精神,落实“准”“狠”“韧”要求,坚持边学边改、边查

42、边改,局党组班子召开了四次专项治理推进会,一件一件督查、一步一步跟进,敢于动真碰硬,教育实践活动做到了两促进、两不误,取得了显著的成效。1.文山会海大幅减少。进一步加强公文管理和文件精简工作,今年以来,全局编发各类文件16件,比上年减少15个,同比减少48%,召开各类会议23个,如果剔除新增的不可比的经济普查会议,则会议数量为14个,比上年减少6个,同比减少30%,会议和文件数量同口径比较均精简20%以上。2.公款吃喝、奢侈浪费等问题有效解决。局机关严格执行党政机关国内公务接待管理规定、党政机关厉行节约反对浪费条例,公务接待要有接待函,局领导谁批示谁负责,并附上、事由、金额、菜单等。同时,加强

43、成本效益控制,推进精细化管理,从严从紧配置办公设备,建立机关能管理的监测和统计体系,加强节电、节油、节水管理。3.公务用车、办公用房专项整治到位。根据_市机关事务管理局印发的关于核定_市直有关行政事业单位公务用车编制的通知及机关事业单位黄标车整治要求,市局高度重视,立即召开了公务车辆整治会议,认真落实车辆编制情况,将达到报废条件的作报废处理。同时,严格按照党政机关办公用房建设标准的规定对局办公用房进行了专项清理,对超编办公用房按规定调整,腾出办公用房1间。经调整后,4位科级干部平均每人使用办公面积均符合政策要求。4.统计方法制度、数据质量不断优化。进一步加大统计设计管理改革创新力度,推进统计方

44、法制度改革,精简过时的统计报表制度,最大限度减轻基层负担,大力开展统计“四大工程”、企业“一套表”联网直报工作,坚守“四条红线”,建立严格的数据质量控制体系,完善统计数据质量审核检查和评估机制,建立统计信息和统计质量监督制度,加大对重点数据的审核抽查力度。特别是在三经普工作中,采取各种措施确保统计头数据的真实、准确。5.满足统计需求、打造现代服务型统计上新台阶。为市委、市政府和社会各界提供热情周到、细致体贴的统计服务,不仅是建设服务型政府的现实需要,也是体现统计作为、展现统计形象的重要载体。一是全力以赴做好决策服务。为市委、市政府提供决策参谋,是统计服务工作的核心。特别是近几年来面对严峻的经济

45、下行压力,我们积极主动地加强统计预警监测,认真仔细地做好分析p 研究,为实现稳中求进的目标建言献策。二是高效优质做好资料服务。与时俱进推进统计产品开发,统计资料的品种越来越丰富,质量越来越优良,影响也越来越大。如乳山统计月报、周边县市主要经济指标对比、幸福乳山监测报告等等成为记录乳山全面建设小康的活字典。三是细致认真做好公众服务。拓宽统计服务群众的渠道,提高大数据时代统计服务水平,通过网络服务、现场服务、电话服务等方式,让社会各界更加快捷便利地分享统计数据和信息,及时解读经济社会运行态势,积极宣传十八大以来全市最新发展成果。 审计厅: 我局审计统计工作在省厅的领导和指导下,全面深入贯彻科学发展

46、观,严格执行统计法等统计法律法规,大力推进依法统计,切实加强统计人员思想政治素质教育和业务技能培训,切实提高审计统计质量,在推进审计业务工作、领导决策等方面提供了有效的服务。现将审计统计工作有关情况总结报告如下: 一、高度重视,加强领导我局高度重视审计统计工作,建立健全了以下领导措施:一是明确审计统计工作由局党组成员、副局长田劲松同志分管,并在办公室设置统计工作岗位,选派人员专职负责统计工作;二是定期召开统计工作会,听取有关人员对审计统计工作进展情况的汇报,分析p 、研究工作中存在的问题并提出解决措施;三是健全统计相关制度,积极支持统计人员依法、独立行使统计调查、统计报告和统计监督等职权,对发

47、现的违反统计法规的行为坚决予以纠正和处理;四是制定相关考核,对统计工作完成及时,统计质量高的干部给予一定奖励。二、依法统计,注重效率(一)加强学习。一是组织全体审计干部深入学习统计法、审计署办公厅关于印发审计情况报表和编报说明的通知(审办办发20_69号)、省审计厅办公室关于重申进一步做好审计统计工作的通知(川审办202258号)等文件精神,切实提高审计干部统计法制观念和统计业务知识;二是加强统计人员业务学习培训,主要加强对统计人员统计软件操作、统计指标解释、统计报表分析p 等方面的业务能力培训,切实提高统计人员从事统计工作的业务技能;三是对审计统计中出现的问题由统计人员及时向市局有关负责人报告,争取市局的指导和帮助。(二)依法统计。一是严格执行“统计台账由主审填报,审计组长审核”规定,要求审计项目在出具审计(调查)报告、审计决定等正式文书3日内填报台账;二是严格执行台账填报规定,准确填列有关事项,并填写齐全、完整;三是统计人员在每月25日前汇总各股室统计台账,形成统计报表交分管领导审核无误后,通过审计邮件系统将统计报表连同审计统计台账上报市审计局;四是加强对统计半年报和年报的分析p 研究,及时
