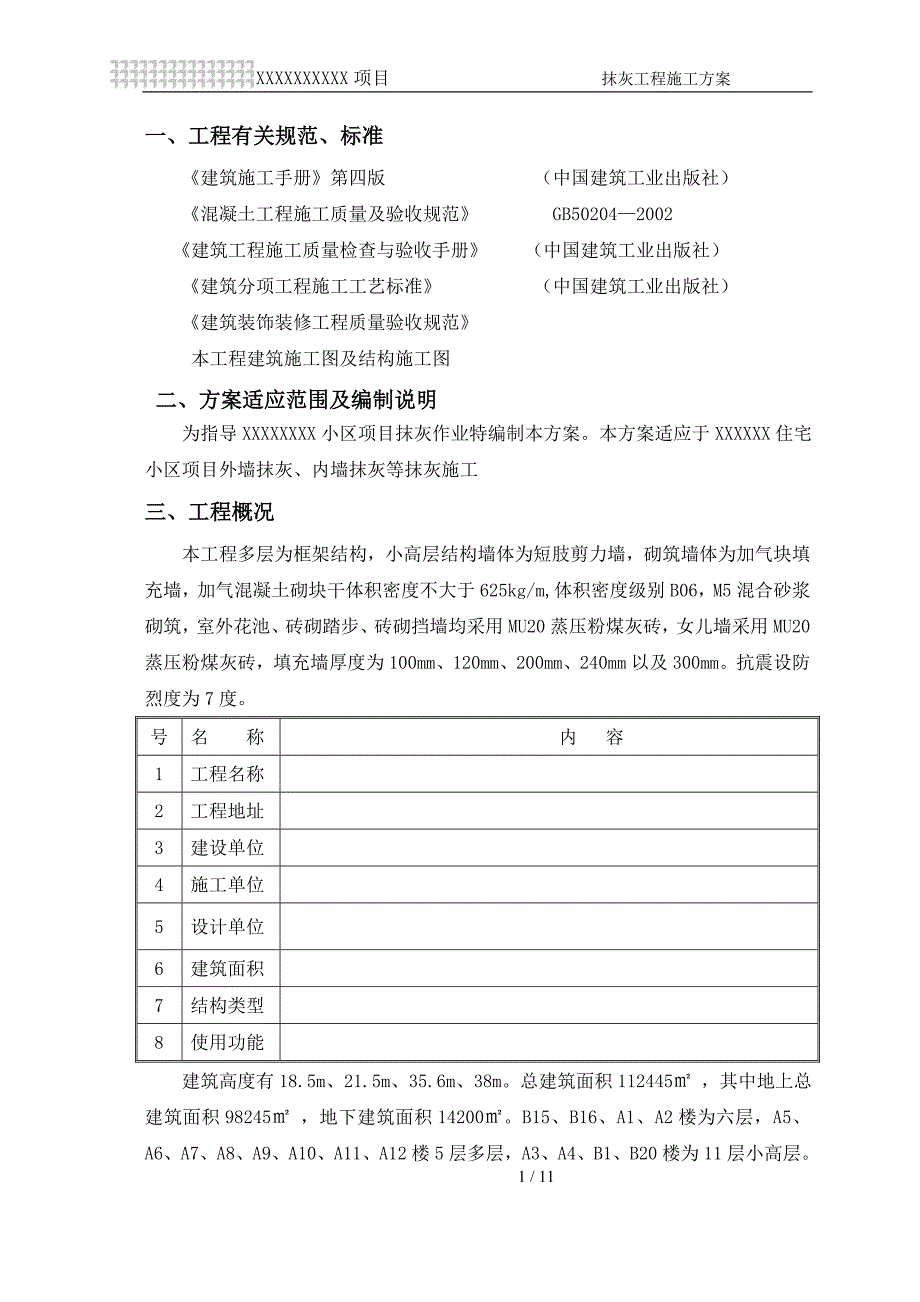

1、XXXXXXXXXX项目 抹灰工程施工方案目 录一、工程有关规范、标准2二、方案适应范围及编制说明2三、 工程概况2四、施工概况3五、技术要求4六、施工准备4七、 施工方案5八、质量标准7九、 安全要求及成品保护8十、施工注意事项9十一、文明施工要求10十二、应急预案10一、工程有关规范、标准建筑施工手册第四版 (中国建筑工业出版社)混凝土工程施工质量及验收规范 GB502042002 建筑工程施工质量检查与验收手册 (中国建筑工业出版社)建筑分项工程施工工艺标准 (中国建筑工业出版社)建筑装饰装修工程质量验收规范 本工程建筑施工图及结构施工图 二、方案适应范围及编制说明 为指导XXXXXXX

2、X小区项目抹灰作业特编制本方案。本方案适应于XXXXXX住宅小区项目外墙抹灰、内墙抹灰等抹灰施工三、 工程概况本工程多层为框架结构,小高层结构墙体为短肢剪力墙,砌筑墙体为加气块填充墙,加气混凝土砌块干体积密度不大于625kg/m,体积密度级别B06,M5混合砂浆砌筑,室外花池、砖砌踏步、砖砌挡墙均采用MU20蒸压粉煤灰砖,女儿墙采用MU20蒸压粉煤灰砖,填充墙厚度为100mm、120mm、200mm、240mm以及300mm。抗震设防烈度为7度。号名 称内 容1工程名称2工程地址3建设单位4施工单位5设计单位6建筑面积7结构类型8使用功能建筑高度有18.5m、21.5m、35.6m、38m。总

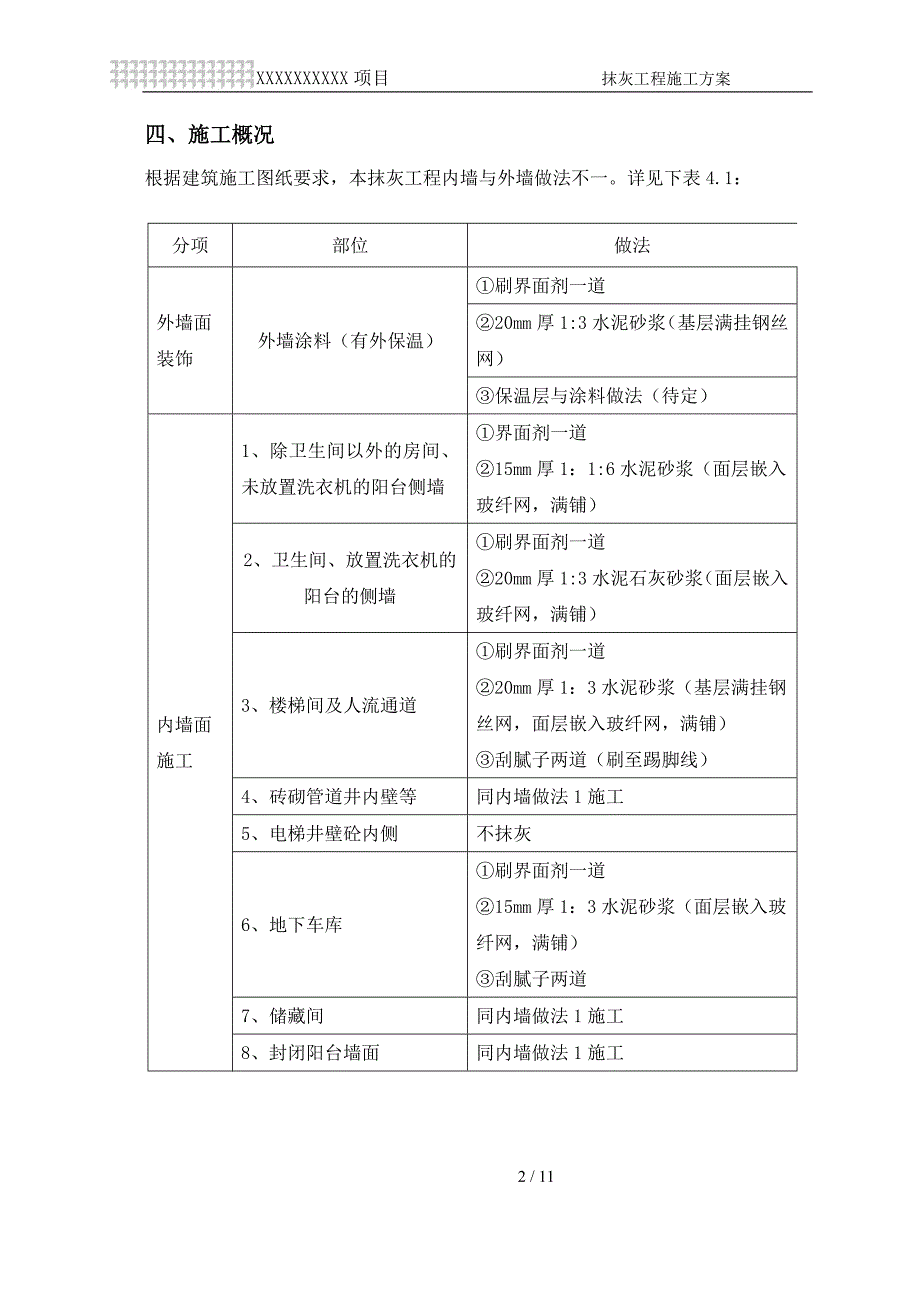

3、建筑面积112445 ,其中地上总建筑面积98245 ,地下建筑面积14200。B15、B16、A1、A2楼为六层,A5、A6、A7、A8、A9、A10、A11、A12楼5层多层,A3、A4、B1、B20楼为11层小高层。四、施工概况 根据建筑施工图纸要求,本抹灰工程内墙与外墙做法不一。详见下表4.1:分项部位做法外墙面装饰外墙涂料(有外保温)刷界面剂一道20mm厚1:3水泥砂浆(基层满挂钢丝网)保温层与涂料做法(待定)内墙面施工1、除卫生间以外的房间、未放置洗衣机的阳台侧墙界面剂一道15mm厚1:1:6水泥砂浆(面层嵌入玻纤网,满铺) 2、卫生间、放置洗衣机的阳台的侧墙刷界面剂一道20mm厚

4、1:3水泥石灰砂浆(面层嵌入玻纤网,满铺) 3、楼梯间及人流通道刷界面剂一道20mm厚1:3水泥砂浆(基层满挂钢丝网,面层嵌入玻纤网,满铺) 刮腻子两道(刷至踢脚线)4、砖砌管道井内壁等同内墙做法1施工5、电梯井壁砼内侧不抹灰6、地下车库刷界面剂一道15mm厚1:3水泥砂浆(面层嵌入玻纤网,满铺)刮腻子两道 7、储藏间同内墙做法1施工8、封闭阳台墙面同内墙做法1施工五、技术要求5.1、主体结构必须经过相关单位(建设、监理、施工、设计等)检验合格。5.2、抹灰前应检查门框位置是否符合图纸设计,需埋设的线盒、电箱、管线、管道套管是否固定牢固、连接处缝隙应用1:3水泥砂浆嵌缝密实。暗埋管线开槽处、暗

5、埋箱体或接线箱等箱体四周边处 (同一平面),挂钢丝网且与基体的搭接宽度不小于100mm。在内墙拍浆前,要求作业班组用发泡胶将外墙上的螺栓孔眼堵牢,避免外墙进水,影响工程质量。5.3、将混凝土过梁、圈梁、混凝土柱、梁等表面多出部分剔除,将蜂窝、麻面、漏筋疏松部分剔到实处,用1:3水泥砂浆分层抹平,脚手眼和废弃的孔洞堵严,外漏钢筋头、铅丝头及木头等要剔除。5.4、对抹灰基层表面的油渍、灰尘、污垢等应清理干净,对抹灰墙面结构应提前先浇水均匀湿透。5.5、抹灰前搭设好脚手架或准备好高马蹬,架子离开墙面2025厘米,便于操作。抹灰前应沿墙底根部铺设一道600宽彩条布,以防砂浆污染地面,便于落地砂浆重复利

6、用。5.6、有防水要求的房间,墙面低于1.8m的基层抹灰掺加防水剂。5.7、对于有些部位安装竖向立管的部位,先进行抹灰,再安装。5.8、大面抹灰前应先施工样板间,每道工序必须经过建设、监理、施工单位的验收,验收合格之后才能进行下道工序。样板间验收合格后并签字确认后再进行大面施工。若抹灰质量验收不合格,将进行班组清退离场。六、施工准备6.1、材料准备 成品水泥砂浆、钢丝网、纤维网片、建筑胶等。6.2、主要机具木抹子、塑料抹子、铁抹子、钢皮抹子、木蟹、阴角抹子、阳角抹子、捋角器、木杠、托线板、靠尺、卷尺、方尺、水平尺、粉线包、筛子、刷子和灰桶等。七、 施工方案7.1、内墙抹灰1、材料准备 成品水泥

7、砂浆、耐碱玻纤网格布、建筑胶、钢丝网(钢丝规格为0.7mm,网孔尺寸不大于200*200)等。2、内墙操作工艺1)施工工艺 搭脚手架基层处理挂网拍浆弹线、套方、找规矩、做灰饼、冲筋阳角做护角抹底层灰抹面层灰清理2)基层处理 拍浆:施工前对墙体清扫干净后进行湿润,用水泥砂浆掺入801建筑胶全面墙甩浆,并洒水喷雾养护,待浆粒达到强度后方可进行抹灰施工。3)挂网 在墙体不同材质接缝处(包括埋设管线的槽),敷设宽度300mm的通长钢丝网片,钢丝网片的网孔尺寸不应大于20mm*20mm,钢丝直径为0.7mm。钢丝网用钢钉或射钉加铁片进行加固,间距不大于300mm。楼梯间及人流通道满挂钢丝网。钢丝网居于抹

8、灰层底层。4)做灰饼、冲筋 先用托线板和靠尺检查墙面平整、垂直程度,确定抹灰厚度,一般最薄处不少于7mm。然后在墙面高度2m左右,距两边阴角100200处,灰饼配比同内墙底层砂浆同,做一个30mm30mm的灰饼。灰饼厚度视墙面平整、垂直度而定,一般为1015mm,且要保证房间开间、净深尺寸符合分户验收要求。然后用托线板或线坠在此灰饼面挂垂直,在墙面的上下各补做两个灰饼,灰饼距顶棚及地面高度150200mm左右,再用钉子钉在左右灰饼两头墙缝里,用小线栓在钉子上拉横线,沿线每隔1.21.5m补做灰饼。用与抹灰层相同的砂浆冲筋,冲筋根数应根据房间墙面高度而定。操作时在上下灰饼之间做宽度约3050 m

9、m左右的灰浆带,并以上下灰饼为准用压尺杠推(刮)平;阴阳角的水平标筋应连接起来,并相互垂直。5)做护角 室内墙面、柱面、梁面的阳角和门窗洞口的阳角,可采用1:2水泥砂浆抹出护角,护角高度不应小于2m,每侧宽度不小于50mm。其做法根据灰饼厚度抹灰,然后固定好八字靠尺,并找方吊直,用1:2水泥砂浆找平,待砂浆稍干后,再用锊角器和水泥浆锊出小圆角。优先施工立管管后的抹灰层,避免立管安装后抹灰困难。6)抹底层灰在墙体湿润状态的情况下抹底层灰,9mm厚1:1:6水泥石灰砂浆打底扫毛。抹灰时用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的。对于楼梯间后做踢脚线的位置,墙根预留20cm的高度。阳台

10、卫生间需要做防水上返的墙根预留350mm的高度(便于后期粘贴防水。)7)、抹罩面层待底层灰达到七成干后(即用手按不软但有指印时),即可用6mm厚1:0.5:3水泥石灰砂浆罩面压光,如间隔时间过长,底层灰过干时,应扫水湿润。抹灰时要压实抹平,待灰浆稍干收水时(即经过钢抹子磨压而灰浆层不会变成糊状),要及时原浆压平,并可视灰浆干湿程序蘸水抹压溜光,使面层更为细腻光滑。阴阳角处应用阴阳角抹子捋光。分两遍压实磨平。面层抹灰时嵌入玻纤网(满铺)。8)、清理:抹灰工作完毕,应将粘在门窗框、墙面的砂浆与落地灰及时清除、擦扫干净。9)、门洞口留洞尺寸:入户门为2.06m*0.97m,以建筑0.00为准;室内

11、门宽度为门表尺寸减3cm(每边1.5cm抹灰),高度为门表尺寸减1.5cm,以建筑0.00为准;管道井门洞口宽度尺寸为门表尺寸逢二、逢七(每边抹灰1.5cm)。窗洞口尺寸:洞口尺寸减3公分(每边1.5cm抹灰),室内窗洞口高度为建筑1米线往下5cm。7.2、外墙抹灰施工1)施工工艺基层处理挂网拍浆做灰饼墙面冲筋做护角抹底灰 抹面灰清理养护2)、外墙施工工艺中基层处理拍浆、做灰饼、墙面冲筋做护角做法与内墙相同。在此特别说明如下几点:(1)、砼墙穿墙螺杆洞用罐装发泡剂封堵,涂刷JS做粘接剂,贴100mm*100mm的400g/平方米SBC卷材;外墙外架预留洞和脚手架眼封堵时,应先将预留洞内杂物清除

12、然后将洞口四周凿毛,冲洗干净,再用C20防水细石砼分内、外两次浇堵密实。(2)、抹灰前必须对墙体清扫干净后进行湿润。(3)、外墙满挂热镀锌钢丝网(位于抹灰基层),钢丝网应用钢钉或射钉加网片固定,间距不大于300mm。(4)、不粘贴保温板的部位,如:空调板、雨棚、檐口等部位上部应里高外低,向外沿1%找坡;底部抹灰施工时应做鹰嘴,鹰嘴应整齐顺直。(5)、外墙抹灰掺加5%防水剂。(6)、冲筋垂直、套方、找规矩、贴灰饼从顶开始用大线坠绷22#铁丝吊垂直,做灰饼、横线则以楼层为基准线交圈控制,坚向线则以四周大角,阴角处为基准线控制,每层打底时则以此灰饼作为基点进行冲筋,使其底层灰做到横平坚直,同时要注

13、意找好突出檐口、腰线、窗台、雨蓬等饰面的流水坡度和鹰嘴。 (7)、窗洞口收口尺寸: 详见内墙抹灰收口尺寸 要求窗两侧要从顶层到底层拉垂直通线,每面墙的每层窗台和窗顶均需拉通线保证一平。八、质量标准8.1 项目质量领导小组组长:XXXXX副组长:XXXXXX组员:XXXXXXX8.2 施工质量具体标准1、抹灰前基层表面的灰尘、污垢、油渍等应清除干净,并应洒水润湿。2、抹灰所用材料的品种和性能应符合设计要求。3、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。4、 抹灰表面光滑、洁净、接搓平整、颜色均匀、分格缝清晰美观。5、护角、空洞、槽、盒周围的抹灰表面应整

14、齐、光滑;管道后面的抹灰表面应平整。6、抹灰层的总厚度应符合设计要求。7、抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。8、抹灰工程质量的允许偏差和检验方法如下表。 项次项目允许偏差(mm)检验方法普通抹灰高级抹灰1立面垂直度43用2m垂直检测尺检查2表面平整度43用2m靠尺和塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)直线度43拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度43拉5m线,不足5m拉通线,用钢直尺检查九、 安全要求及成品保护 9.1、施工前,班组安全员先做好班前安全交底工作,并检查周边环境是否安全,确认后再安排施工人员进行施工

15、 9.2、抹灰施工人员必须身体健康,无病患者,且长期从事该专业,具有一定的安全防护及自我保护意识。严禁酒后高处作业,凡不符合高处作业的人员,一律禁止高处作业。 9.3、进入现场,必须戴好安全帽,扣好帽带,遵守高处作业规定,工具必须入袋,物件严禁高处抛掷。 9.4、高空作业时,大风及雨后作业,应检查脚手架是否牢固,在外脚手架下穿行要戴好安全帽,在高空危险处操作要系好安全带。 9.5、施工前应全面检查脚手架及围护设施,及时排除隐患,符合安全操作要求后方可操作。抹檐口的脚手架,一定要有高出口檐口1.5m的保护栏杆设施,严禁搭飞跳板,严禁单板作业。 9.6、脚手架上的材料、工具应分散堆放,不得超载。

16、脚手板上不允许多人集中在一起操作,一块脚手板上不得超过两人或修配中操作。禁止与其他工种垂直交叉作业。 不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠加一层。 9.7、不准随意拆除、斩断脚手架软硬拉结,不准随意拆除脚手架上的安全设施,如妨碍施不工必须经施工负责人批准后,方能拆除妨碍部位 9.8、抹灰使用的工具应放在稳妥的地方。工作完毕应将脚手板和砖墙上的垃圾、灰浆清扫干净,防止落掉伤人。 9.9、在施工当中,推小车运砂浆或搬运脚手钢管、跳板等材料时,一定注意不要碰坏口角或划破墙面。抹灰用的大木杠、跳板等不要靠墙依墙放置,以免碰破墙面或将墙面划出印痕

17、严禁施工人员蹬踩窗台,防止损坏棱角。9.10、抹灰时要注意基层上的预埋件等,同时要注意墙上的电线盒、水暖设备预留洞及空调线的穿墙空洞等,不要随意堵死。9.11、拆除脚手架、跳板和高马凳时,要轻拆轻放,并堆放整齐,以免碰坏墙面和棱角。9.12、抹完灰层在凝结硬化前,应防止快干、水冲、撞击、振动和挤压,以保证灰层不受损害和有足够强度。9.13、注意保护好楼地面、楼梯踏步和休息平台,从楼梯上下搬东西时,不得撞击楼梯踏步。十、施工注意事项10.1、墙面抹灰层空鼓、裂缝极度影响抹灰工程质量。因此,施工时应注意如下事项:(1)基层处理好,清理干净,并浇水湿透;(2)脚手架孔和其他预留洞口边及不用的洞,必

18、须在抹灰前填实抹平;(3)应分层抹灰赶平,每遍厚度宜为79mm;(4)混合砂浆和水泥砂浆不能前后覆盖交叉涂抹;(5)外墙砼体与砖砌体交接处,应铺钢丝网;10.2、要防止抹灰层起泡、有抹纹、开花等现象出现,应等抹灰砂浆收水后终凝前进行压光;过干的底子灰应及时洒水湿润,并薄薄地刷一层掺水重10%界面剂纯水泥浆后,再进行面层抹灰。10.3、抹灰前应认真挂线找方,按其规矩和标准细致地做灰饼和冲筋,并要交圈、顺杠、有程序及有规矩,以保证抹灰面平整及阴阳角垂直、方正。10.4、踢脚线处在抹灰前必须弹线、找方,以保证墙体下口位置准确、踢脚线处抹灰口平直。十一、文明施工要求11.1、建立文明施工责任制,划分区

19、域,明确管理负责人,实行挂牌作业,做到现场清洁整齐。11.2、施工现场清洁整齐,做到活完料清,工完场地清。11.3、施工现场不准乱堆施工过程中产生的垃圾。应在适当地点设置临时堆放点11.4、进场的成品砂浆必须覆盖,做好防雨、防潮措施。 十二、应急预案12.1高空作业人员必须持证上岗,经过现场培训、交底、安装人员必须系安全带,交底时按方案要求结合施工现场作业条件和队伍情况做详细交底,并确定指挥人员,在施工时按作业环境做好防滑、防坠落事故发生。发现隐患要立即整改要建立登记、整改检查,定人、定措施,定完成日期,在隐患没有消除前必须采取可靠的防护措施,如有危及人身安全的紧急险情,应立即停止作业。 12

20、2应急响应1)、一旦发生高空坠落事故由安全员组织抢救伤员,安全部长(张家利)打电话 “120”给急救叫中心,由土建工长保护好现场防止事态扩大。由安全员(胡可军)负责统计人员伤亡情况,如有重伤、致残致亡及大于10万的财产损失事件,需马上上报管理公司。其他义务小组人员协助安全员做好现场救护工作,水、电工长协助送伤员外部救护工作,如有轻伤或休克人员,现场山安全员组织临时抢救、包扎止血或做人工呼吸或胸外心脏挤压,尽最人努力抢救伤员,将伤亡事故控制到最小程序,损失降到最小。2)、处理程序(1)查明事故原因及责任人。(2)以书面形式向上级写出报告,包括发生事故时间、地点、受伤(死亡)人员姓名、性别、年龄

21、工种、伤害程度、受伤部位。(3)制定有效的预防措施,防止此类事故再次发生。 (4)组织所有人员进行事故教育。(5)向所有人员进行事故教育。(6)向所有人员宣读事故结果,及对责任人的处理意见。3)、电话报救须知火警:119 医疗急救:120 警务:110 (具体人员无法确定,要看当日火警、医院和警务值班人员)荣成市人民医院:0631-7572966 地址:荣成市成山大道中段。拨打电话时要尽量说清楚以下几件事:1.说明伤情(病情、火情、案情)和已经采取了些什么措施,以便让救护人员事先做好急救的准备。2.说明报救者单位、姓名(或事故地)的电话号码以便救护车(消防车、警车)找不到所报地方时,随时通过电话通讯联系。打完报救电话后,应问接报人员还有什么问题不清楚,如无问题才能挂断电话。通完电话后,应派人在现场外等候接应救护车,同时把救护车进工地现场的路上障碍及时予以清除,以利救护到达后,能及时进行抢救。3.讲清楚伤者(事故)发生在什么地方,什么路几号、靠近什么路口、附近有什么特征。(这里只是讲注意事项及要点)XXXXXX医院地图(注:该图葫萝卜顶处为本项目地址) 10 / 11
