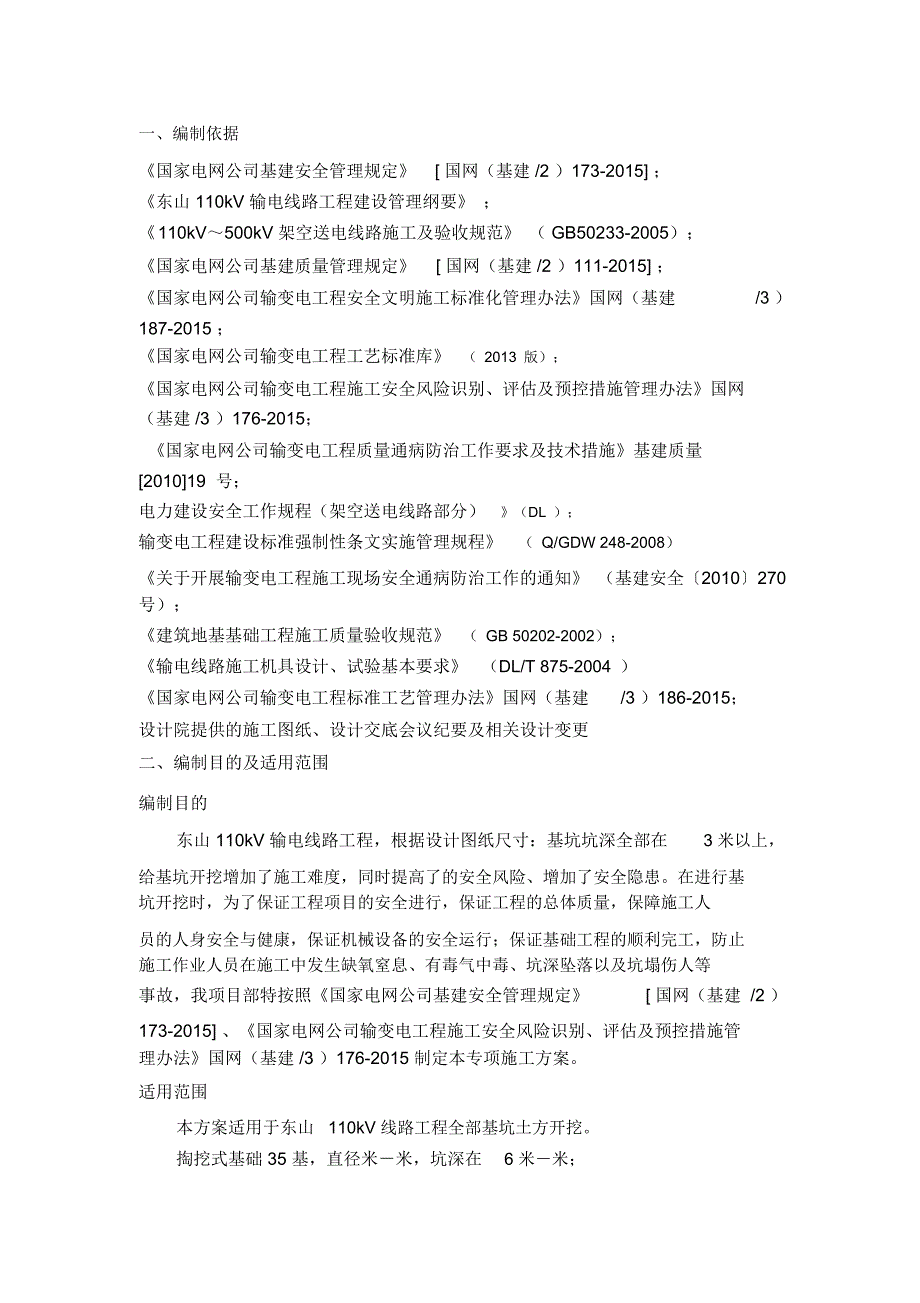

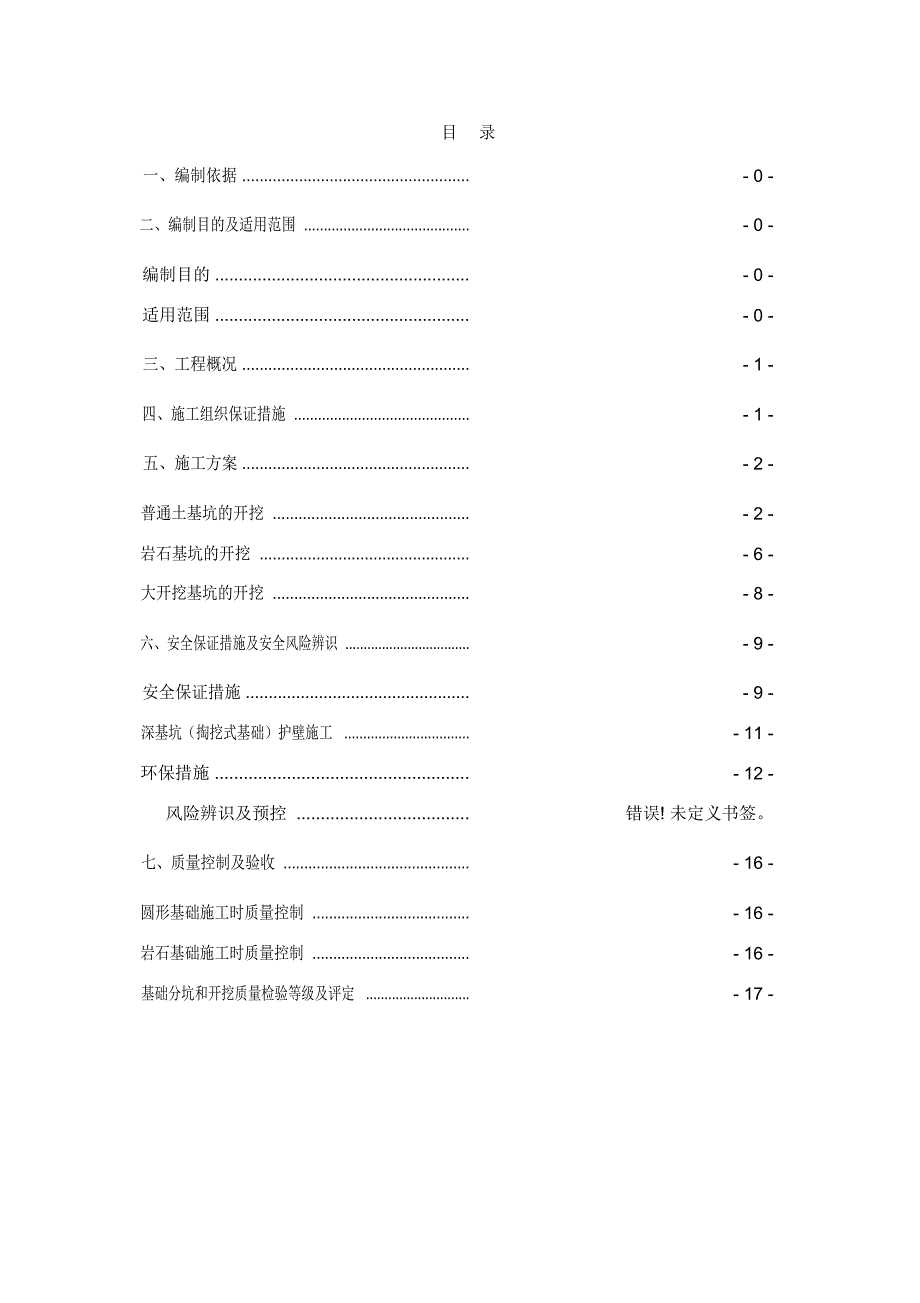

1、东山 110kV 输电线路工程深基坑专项施工方案东山 110kV 输电线路工程施工项目部二 0 一六年三月目录一、编制依据 .- 0 -二、编制目的及适用范围 .- 0 -编制目的 .- 0 -适用范围 .- 0 -三、工程概况 .- 1 -四、施工组织保证措施 .- 1 -五、施工方案 .- 2 -普通土基坑的开挖 .- 2 -岩石基坑的开挖 .- 6 -大开挖基坑的开挖 .- 8 -六、安全保证措施及安全风险辨识 .- 9 -安全保证措施 .- 9 -深基坑(掏挖式基础)护壁施工 .- 11 -环保措施 .- 12 -风险辨识及预控 .错误! 未定义书签。七、质量控制及验收 .- 16 -
2、圆形基础施工时质量控制 .- 16 -岩石基础施工时质量控制 .- 16 -基础分坑和开挖质量检验等级及评定 .- 17 -一、编制依据国家电网公司基建安全管理规定 国网(基建 /2 )173-2015 ;东山 110kV 输电线路工程建设管理纲要 ; 110kV500kV 架空送电线路施工及验收规范 ( GB50233-2005);国家电网公司基建质量管理规定 国网(基建 /2 )111-2015 ;国家电网公司输变电工程安全文明施工标准化管理办法国网(基建/3 )187-2015 ;国家电网公司输变电工程工艺标准库( 2013 版);国家电网公司输变电工程施工安全风险识别、评估及预控措施管
3、理办法国网(基建 /3 )176-2015;国家电网公司输变电工程质量通病防治工作要求及技术措施基建质量201019 号;电力建设安全工作规程(架空送电线路部分)(DL );输变电工程建设标准强制性条文实施管理规程( Q/GDW 248-2008)关于开展输变电工程施工现场安全通病防治工作的通知 (基建安全2010270号);建筑地基基础工程施工质量验收规范( GB 50202-2002);输电线路施工机具设计、试验基本要求(DL/T 875-2004 )国家电网公司输变电工程标准工艺管理办法国网(基建/3 )186-2015;设计院提供的施工图纸、设计交底会议纪要及相关设计变更二、编制目的及
4、适用范围编制目的东山 110kV 输电线路工程,根据设计图纸尺寸:基坑坑深全部在3 米以上,给基坑开挖增加了施工难度,同时提高了的安全风险、增加了安全隐患。在进行基坑开挖时,为了保证工程项目的安全进行,保证工程的总体质量,保障施工人员的人身安全与健康,保证机械设备的安全运行;保证基础工程的顺利完工,防止施工作业人员在施工中发生缺氧窒息、有毒气中毒、坑深坠落以及坑塌伤人等事故,我项目部特按照国家电网公司基建安全管理规定 国网(基建 /2 )173-2015 、国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法国网(基建 /3 )176-2015 制定本专项施工方案。适用范围本方案适用
5、于东山110kV 线路工程全部基坑土方开挖。掏挖式基础 35 基,直径米米,坑深在6 米米;大开挖基础 8 基,坑深在米至米; 。三、工程概况本工程新建 110kV线路路径长(折单后线路长) 。其中,单回路路径长(巴音变出线侧及德令哈变出线跨越巴音河段) , 同塔双回路路径长 (德令哈变出线侧及巴音东山 110kV 线路与德令哈东山 110kV 线路同塔双回路段),同塔四回路路径长( 110kV 德东线、 35kV 德尕线各一回,预留 110kV 、35kV 线路走廊各一回)。导线采用 JL/LB20A-400/35-48/7 铝包钢芯铝绞线,地线在巴音变出线段一根采用JLB20A-100-1
6、9 铝包钢绞线,另一根采用24芯 OPGW复合光缆;在德令哈变出线段一根采用 JLB20A-80-7 铝包钢绞线,另一根采用24芯 OPGW复合光缆;在同塔双回路段两根均采用 24芯 OPGW复合光缆。迁改 35kV 德尕线线路长,拆除 35kV 德尕线 3# 8#单回路钢管杆 6基;待东山 110kV 线路工程建成后, 将35kV 德尕线重新接入同塔四回路钢管杆上,架设长度,重新架设的导线与原线路保持一致,采用JL/G1A-150/20 钢芯铝绞线。主要参建单位:项目法人:国网青海省电力公司海西供电公司建设管理单位:国网青海省电力公司海西供电公司监理单位:青海省迪康咨询监理有限公司施工单位:
7、青海长源电力有限责任公司四、施工组织保证措施针对深坑基础的开挖施工,项目部成立了实施小组,组织安排管理、落实方案的执行等, 施工前组织人员做好岗前培训工作。该实施小组以项目部经理张洪喜为组长,项目总工汪玉德、项目部安全员罗海强、项目部技术员秦辉盛、质检员马欣等担任主要成员。通过该小组工作的开展,从安全和质量等方面对深坑基础开挖提供有力的保障。深坑基础施工安全保证体系业主项目部项 目 经 理张洪喜公司安质部项目总工项目部安全员各施工队兼职业主项目部监理部深坑基础施工质量保证体系项 目 经 理张洪喜公司安质部项目总工汪玉德项目部质检员各施工队兼职五、施工方案普通土基坑的开挖、施工准备(1)、人员准
8、备,成立施工组。(2)、材料准备,按施工图纸所需材料按施工进度计划调入施工现场。(3)、施工机具准备,按施工组织方案所需机械按施工进度组织调配施工所需机具。(4)、施工现场准备,按施工方案及施工图纸现场放样和施工平面布置图放样。(5)、技术准备,施工前需编制施工方案并对施工班组进行技术交底。、预留工作面基坑开挖时,除按设计要求开挖预定宽度,应注意留出工作面,为以后的支模提供工作面。基础施工完毕后应尽量恢复塔位原始地貌,且保持边坡稳定的要求及保证塔位排水畅通。施工基面土方及基坑回填后产生的余土,在塔位归方处理后(在塔基范围内整齐堆砌),应运到指定位置。铁塔周围有滚石危及塔材时,必须予以清除;塔位
9、附近有冲沟、采石厂、采矿区、基岩有裂缝等情况时及时通知设计代表。、基坑开挖深基坑开挖应符合以下要求:(1)根据支护结构设计、降排水要求,确定开挖方案。(2)基坑边界周围地面应设排水沟,且应避免漏水、渗水进入坑内;放坡开挖时,应对坡顶、坡面、坡脚采取降排水措施。(3)基坑周边严禁超堆荷载。(4)软土基坑必须分层均衡开挖,层高不超过1m。(5)基坑开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。(6)发生异常情况时,应立即停止挖土,并应立即查清原因和采取措施,方能继续挖土。(7)开挖至坑底标高后坑底应及时封闭并进行基础工程施工。(8)地下结构工程施工过程中应及时进行夯实回填土施工。
10、9)施工人员必须熟悉被开挖基础的施工图。(10)对于软塑等地质条件较差的基坑,开挖时应采取妥善措施,不可扰动原状土,以防地耐力降低。(11)掏挖桩基础,施工时务必做好安全教育,对成孔施工采取有力安全措施,以防侧壁塌方等,确保人身安全。(12)孔口安装提升设备,布置好出渣道路、合理堆放材料和机具,使其不增加孔壁压力,不影响施工。(13)孔口周围不得堆放砂、石、土方及杂物,防止砂、石、土方及杂物流入孔内伤人。如孔口地基松软,为防止孔口坍塌,应在孔口用混凝土护壁,高约。(14)要注意基面开挖和基础施工过程的环境保护,严格遵守国家的各项法令和法规,在施工前向施工人员进行宣传教育。施工时,如发现基坑土
11、质与原设计不符时,或者坑底发现空洞、管道等,应及时向上级反映,妥善解决后方可继续施工。(15)基坑开挖后应及时施工,防止长时间暴晒、风干、充水和浸湿。冬季施工时,必须按冬季施工要求,必须保证坑底土壤不受冻,如坑底土壤受冻,应将冻土部分全部清除,超深部分铺石灌浆处理,回填时不允许夹杂冰雪块。孔桩开挖人工挖孔桩施工程序:放线分坑架设垂直运输架开挖下一节桩孔土石方施工护壁(绑扎护壁钢筋、拆上一节模板、支立本节模板、护壁砼浇筑)检查桩轴轴线、高程清理基坑基础钢筋绑扎基础浇筑(1)掏挖桩开挖由人工自上而下逐层用搞、锹进行。挖至地下水位时,在孔内挖集水井,设小型潜水泵将水排至场地排水沟内,集水井随挖土加深
12、而加深,随着挖孔加深,及时安装通风、通讯等设备。(2)挖孔过程中,除非孔壁为完整岩石外,必须对孔壁进行支护,支护方式采用混凝土护壁。支护应高出地面 50cm,护壁混凝土强度与桩身强度一致。开挖石方(1)强风化岩层、中风化岩层采用风镐来开挖,人工打孔时,打锤人不得戴手套,并应站在扶钎人侧面,在同一工作地点。(2)使用机械打孔时如发现钻杆被卡住时应停机,用扳手转动钻杆,边转边向外拔。护壁施工护壁施工采取一节组合式钢模板拼装而成,拆上节,支下节,循环周转使用,模板间用 U 刑卡连接,或用螺栓连接,不另设支撑,以便浇筑混凝土和下一节挖土操作。挖孔过程中首先要做孔桩锁口,锁口直径最低比桩径大,厚50cm
13、高出地面50cm以上,按设计要求加护壁钢筋。及时对孔壁进行支撑,挖土深度控制在土体稳定的极限高度内。没掘进米时支模灌注护壁,灌注前,认真复核模板,保证同一水平面任意直径的极差不大于 50mm,模板牢固不变形。其厚度为 10-20cm,护壁上口 20cm、下口 15cm,上下节护壁搭接长度不小于 5cm,下端可扩大开挖为喇叭形式,使土壤支托护壁混凝土,故孔壁成锯齿形。上下节钢筋要连接牢靠,以减少环向拉力。基坑排水、降水方法在土方开挖过程中,当开挖底面标高低于地下水位的基坑时,由于土的含水层被切断,地下水会不断渗入坑内。地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸
14、泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。因此,基坑开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。1 地表水采用在孔位置四周开挖截水沟的方式进行排水,并对孔内排除水流采用胶管远引,避免地表水流入孔内,且在孔口设遮雨蓬。2 孔内渗水量不大时采用人工提升排水,渗水量较大时,采用潜水泵排水。成孔检查人工挖孔桩在成孔过程中及终孔后以及灌注混凝土前,均需对桩孔进行阶段性成孔质量检查。终孔后应将护壁及桩底等清理干净,及时检查验收成孔质量,合格后应立即浇注混凝土。施工过程应采取妥善安全措施:(1
15、每日开工前及桩孔开挖过程中, 必须检测井内有无毒害气体和缺氧现象,并应有足够的安全防护措施。(2)施工中,孔口应有人监护,孔内作业人员必须戴安全帽并系好安全带,孔口四周必须设置护栏,井下设半边井的安全钢筋网,井内设特别可靠的救生软梯。(3)当挖孔暂停施工时井口应用盖板盖好,并设置警示标识。(4)施工挖孔应采取可靠的通风设施,确保孔内作业时空气清新, 避免缺氧。当桩孔开挖深度超过10m时,还应有专门向井内送风的设备。(5)提升装置及井架应有足够的安全系数,并配置自动卡紧保险装置。(6)坑边切勿放置搅拌机等机械以防坍塌。(7)由于基坑开挖量较大,时间较长,为确保施工安全,在基坑开挖处 24 小时
16、进行检查地质稳定情况,若发现边坡坍塌或出现裂纹,应及时通知作业人员撤离现场,并对其进行处理。(8)树立明确显著的安全标志,做好安全保护措施,在基坑开挖处,应划出一定范围的禁区,非施工人员严禁入内。(9)在基坑上口做好一定高度的“围墙”,防止下雨时雨水流入坑内,也防余土入坑,减少不必要的工程量。岩石基坑的开挖由于本工程施工工期紧张,为了保证施工进度及提高输电线路工程基础施工机械化程度、节省劳动力,降低施工人员劳动作业强度、缩短基础施工周期,降低施工人员的安全风险,根据现场踏勘,本工程掏挖式基础深基坑开挖时,土质分为角砾、砂岩、灰岩 / 砂岩、粉砂等,要求掏挖式基础在地质地形条件允许的情况下,尽可
17、能的人工开挖的操作方式;当地质地形条件不允许时,采取爆破加人工的方式进行开挖。施工准备(1)、清除塔基内的碎石、杂草等。(2)、掏挖前定好相应的测量控制桩。(3)、爆破物品手续齐全,爆破施工时爆破员持证上岗。资源配置1、人员配置(按照一个作业组)负责人技术员安全员质检员测工普通工11111122、设备机具配置表(按照一个作业组)序号机器具名称单位数量备注1铁锤个22钢卷尺把23铁锹把44钢钎根25通风设备套16梯子副1工艺流程及操作步骤(1)、施工工艺流程施工准备分坑定位样洞开挖钻孔装药、爆破坑深不够清理基坑修整、成型余土处理(2)、操作步骤。开挖时计划采用机械凿挖钻孔,当开挖至不能开挖时,进
18、行爆破作业,起爆后清理岩石。大开挖基坑的开挖施工准备(1)、图纸审核。基础施工图已通过会审,具备基础开挖条件。(2)、施工机具进场。基础施工的挖掘机、经纬仪等已经进场。(3)、线路已经完成复测,确保中心桩准确无误。(4)、基础分坑已完成。普通土大开挖基础的开挖(1)、采用人工进行基坑开挖。(2)、人工开挖时,宜从上到下,依次进行,弃土尽量分散处理,应采用塔尺等测量设备,检查基坑开挖深度,避免超挖和基底土遭受扰动。(3)、开挖时,应注意坑壁边坡的稳定情况,坑壁坡度的大小应视土质特性、地下水位和挖掘深度确定,地质条件良好、土质均匀且无地下水的自然放坡的坡率允许值应根据地方经验确定。当无经验时,可按
19、下表确定。自然放坡坡率允许值坡率允许值(高宽比)边坡土体类别状态坡高小于 5m砾砂硬质1:强风化硬质1:中风化硬质1:微风化硬质1:(4)、对土质较差且基础四个腿坑深不同时,应先挖较深的基坑,待土回填后再开挖较浅的基坑。基坑开挖时,如发现地质与设计不符或发现天然孔洞、文物等,应及时通知设计及有关单位。(5)、坑口边沿 2 米范围内,不得堆放余土、材料、工器具等。易积水或冲刷的杆塔基础,应在基坑的外围修筑排水沟。(6)、基坑整平时,同基基坑在允许偏差范围内按最深基坑操平。坑底必须铲平不得出现凹凸不平现象。(7)、基坑开挖完成后,应尽快进行下一道工序施工,如不能及时进行施工,应预留一层 20030
20、0mm以上土层,在进行下一道工序前挖去, 以避免坑底遭受扰动,降低地基承载力。六、安全保证措施及安全风险辨识安全保证措施1、基坑开挖中,坑口周围应清理干净,坑底扩孔直径范围以内不得堆土和堆放杂物,上下传递工具应用绳索,不得抛扔。2、掏挖基坑施工的全过程必须设置安全监护人,随时观察土质变化情况。3、掏挖过程中应随时注意土质条件是否有变化、有无裂缝等异常情况。4、在易塌方的地区,如果当天不能浇制混凝土时,应缓挖扩大头部分。5、临时电源线必须使用绝缘电缆,作业时必须要有可靠的支撑,防止因损坏绝缘造成触电事故。6、施工点电气必须有可靠的接地装置。7、上下坑必须使用软梯或木梯,并系好安全绳,严禁使用绳索
21、8、进入施工现场,必须正确佩戴安全帽,下坑人员必须戴好护目镜、防尘面罩等劳保用品。9、基坑开挖完成后,必须按照要求采取围栏进行维护,防止牲畜、人员误坠落。10、必须有稳定可靠地坑底送风系统,以确保坑底空气流通,氧气浓度满足生存需要。深度大于 5m的桩孔应有送风装置,每次开工前送风 5 分钟;坑底有照明设施,在坑内设 100W 防水、防爆、带罩灯泡进行照明。另外,现场同时备有急救供氧设备。11、基础在施工过程中必须在坑口四周设置刚性围栏,围栏高度不得低于并与警示标志配合使用。12、施工现场必须实行文明施工,四周围拦施工区域,挂设安全警告标志,工器具和材料堆放有序,设置安全通道。13、施工作业人
22、员在作业前,严禁饮酒。14、山坡高低腿施工必须先清除上山坡浮动土石;严禁上、下坡同时撬挖;土石滚落下方不得有人,并设专人警戒;作业人员之间应保持适当距离。15、开挖基坑时应事先清除坑口附近的土石,以防止土石回落伤人。坑下有人作业时严禁有人在坑口附近行走,避免蹬落土石伤人。入坑施工人员数量视坑内作业面宽度而定, 严格控制坑内施工人员的数量, ;坑深超过时上下坑应有攀登措施,施工时坑上应设监护人;作业人员禁止在坑内休息、吸烟。16、为了预防有害气体中毒和孔井内缺氧,每天作业前必须在测定氧含量的同时测定有害气体的含量(可采用活禽、点燃的蜡烛等方法试验),并根据测定结果采取相应的措施。在作业场所的空气
23、质量达到标准后方可作业。17、在已确定为缺氧作业环境的作业场所,必须采取充分的通风换气措施,使该环境空气中氧含量在作业过程中始终保持在%以上。严禁用纯氧进行通风换气,利用手摇式鼓风机往坑内送风。18、必要情况下浇制护壁,浇制完毕后,要有专职人员定期检查护壁是否有裂纹等情况,以便及时处理。19、基坑开挖作业人员下班休息时,必须用盖板盖好坑口。20、大型机械(如旋挖钻)在转场时,必须安排专人带路。带路人需乘坐专门车辆带路, 带路人必须清楚沿路路线及路况,确定路线符合大型机械行驶条件。行驶过程中,带路车和大型机械要保持适当的距离,以防止扬尘影响视线,发生危险。21、如需爆破的基础安全保证措施详见岩石
24、爆破施工方案深基坑(掏挖式基础)护壁施工1 、施工时,应结合具体情况采用适当的措施保护施工安全。对于开挖过程中,土质为细砂、棉砂、岩石等会造成塌方的,施工过程中应该采取制作护壁方法。易坍塌的基坑应采用钢筋混凝土护壁措施,每节护壁不得超过 1m且压边大于 50mm;2 、 开挖桩径:根据图 1 所示 , 开挖桩径应为设计桩径 + 20cm30cm(每边)从而保证护壁模板与坑壁之间钢筋位置( 保护层 ) 及护壁混凝土下料后能够放入振动棒进行振动;3 、护壁模板:根据图 2 所示 , 制作圆锥形模板 , 模板上口尺寸为设计桩径 +10cm,下口尺寸为设计桩径 +20cm,高度 1000cm;4 、
25、护壁钢筋:采用 6- 8 号钢筋 , 进行绑扎 , 如果连续制作两级护壁时 , 上下钢筋连接处采用弯钩挂接方法(钢筋绑扎如下图所示);5、砼要求:制作护壁的砼强度要达到C20,配合比与该基基础配合比相同。6 、施工护壁每节高度一般为,护壁顶面应当高出地面 150mm,往下施工时,每挖好一节后随即浇制一节混凝土护壁, 待 24小时 ( 凝固时间 ) 后方能开挖下一节;环保措施1 、控制作业时间、避开居民休息时间。对施工过程产生的噪音进行监控,在超过国家规定的噪音限值时,采取有效措施,减轻噪声对周围生活环境的影响。2 、施工过程中密切注意施工机械工作状态,一旦发生漏油、漏液等情况,及时采取有效措施
26、对其进行堵漏,并将污染土壤运到指定的地点进行无害处理。3、开挖出的土,不得随意堆放,必须按照预先设计堆放在指定位置,并采取有效措施,防止大风扬尘污染环境。4、施工场地做到整洁有序,实行定置化管理,机械设备定点放置、材料堆放井然有序,标识醒目,负责现场安全管理人员就作业安全向作业人员做出详细说明,在作业区安全距离外围设置安全围挡及醒目的警示标志,并有专人监护。5、基础浇筑完成后,将开挖出的土平整在基坑周围,尽可能恢复原貌,不得随意丢弃,造成水土流失。6、推行“绿色环保工程”和“清洁素养型施工”,实现真正意义上的全过程安全文明施工。7、做好施工现场安全保卫工作,采取必要的防盗措施,在现场周边设立围
27、护设施。非施工人员不得擅自进入施工现场。8、施工完成后妥善处理施工垃圾,做到工完、料尽、场地清。风险辩识及与预控可产生固有风险固有风序号工序作业内容危险因素的 危险评定 D1险级别预控措施1、土石方工程起重伤(1)遵章守纪,按规程作业,施工中严禁打闹、抛物违章违纪作业,害等违章违纪行为。( 2)严格按技术交底施工,不得擅自违反安全交底高处坠542更改。要求落(3)强化现场安全监督检查,以“三铁”反“三违” 。触电等起重伤作业现场施工害(1)严禁违章指挥。行为作业违章指挥高处坠452(2)对违章指挥现象任何人都有责任、有权力制止。落(3)施工人员遇有违章指挥有权拒绝施工。触电等起重伤(1)各级工
28、作人员工作中要精力集中,尽职尽责。工作不负责任,害452(2)严格落实各项安全工作制度。玩忽职守高处坠(3)加强日常的监督检查。落触电等起重伤(1)严格身体检查制度,禁止职业禁忌者或其他不合违反规定,派不害要求者上岗。符合要求的人高处坠452员上岗落(2)特种作业人员正确须经培训合格,持证上岗。(3)严禁无证作业,无证驾驶。触电等起重伤施工作业不办害(1)所有输变电作业项目均要执行安全工作票制度。安全施工作业高处坠542票落(2)所有工作人员应清楚作业票内容,且带票施工。触电等机械设备未按机械伤(1) 施工机具要求工况良好,严禁带病作业。计划检修,带病452作业害(2)严格执行机械管理制度,定
29、期检修、维护和保养。一般土石坑口边缘堆满(1)坑口边缘以内不得堆放材料、工具、泥土。人工开挖材料、工具和泥坍塌452方开土(2)并视土质特性,预留安全边坡。挖孔口施工基础开挖坑内物体打632(1)作业前交底、工作票中要明确规定基坑内不许多多人同时作业击人同时作业。(2)在二人同时作业时不得面对面作业。安装渣土安装时无安全物体打632应安排安全监护人,密切观察绑扎点情况。提升装置监护击(1)土质不符合要求,不许掏挖施工。分段挖孔挖坑时塌方坍塌542(2)为防止掏挖基础施工时塌方,必须使用沉降式挡深基土模板,并设安全监护人。坑开物体打181(1)人工打孔时扶锤人员需戴防护手套和防尘罩采取人工成孔大
30、锤滑落手臂保护措施。(2)打锤人员和扶锤人员密切配合。挖击上下坑未采用爬梯高处坠202(1)上、下基坑时使用软梯。落(2)严禁坑壁凿洞或踩踏坑壁岩石上下。(1)采用换班制开挖;基坑开挖缺氧窒息261(2)向坑内输送氧气;(3)开挖人员施工中,如到身体不适,应立即吹哨进行示警。未采用硬围栏高处坠(1)坑口必须使用硬围栏安装规定围设,并设有警示高处坠落202标志;或坑口盖板落(2)开挖结束后或下班后,应使用盖板将坑口掩盖。七、质量控制及验收圆形基础施工时质量控制1、主柱控制。主柱开挖时,技术员随时检查旋挖钻钻杆的垂直度,防止因钻杆倾斜导致基础主柱不直,影响钢筋保护层;同时还要对基础主柱孔径进行复核
31、防止保护层不满足要求。2、扩径控制。在旋挖钻主柱完成开挖后,扩大头部分采用人工扩底,施工人员必须随时检查开挖尺寸,防止产生不必要的超方。3、孔深的控制。掏挖基坑一般深度较大,如果孔深达不到设计要求,将影响到扩径位置的准确性。钻孔时应该严格按照深度控制装置进行操作,基础主柱开挖深度距设计要求埋深尚有 100mm200mm时,停止机械开挖。在人工扩孔时,由人工开挖至设计深度。4、孔壁的保护。(1)钻机在工作过程中,因卸土需要多次往复通过成孔上部,容易造成孔壁和坑口破坏。所以在提升钻头时,首先应该检查钻杆是否在回转中心 0初始位置,如果不在初始位置,应该调 0 后再提升。(2)钻头提升速度应该缓慢
32、匀速, 待其完全离开地面后再转离坑口; 复位时,应先使钻头对中后在缓慢下降,以避免孔壁破坏。(3)若坑口土质较松散,不易成型,必须严格按照要求浇筑护壁,确保安全和成孔质量。5、垂直度的控制。(1)在钻机作业时,需实时使用经纬仪或吊锤监控钻杆垂直度,钻机是否平稳,如果钻杆发生较大角度的倾斜,应该立即停钻,查明原因,恢复钻机平稳状态后方可继续钻挖。(2)加强检查,钻头每进 2m,应进行一次垂直度检查, 检查方法可用垂球法。在坑口圆周上对称等分四点位置分别悬挂一次锤球,通过锤球在坑孔最下端的坑壁的间距是否均匀来判断坑孔的垂直度。(3)根据地质情况控制合理钻进进度,可以防止孔壁倾斜。岩石基础施工时质量
33、控制除应该控制普通基础的开挖控制要点外,还应该注意以下几点:1、岩石基础开挖时,采用空气压缩机碎石、松动圈爆破,人工清理的方法,必须保证岩石的整体性不受破坏。清理坑壁时如需爆破,只允许放小炮,应保证岩石的整体性和稳定性。2、按基坑开挖尺寸线,采用人工或旋挖钻挖掘样坑,深度300mm时,必须检查复核样坑中心间的根开、对角线及坑口断面尺寸等,应该符合设计要求。基础分坑和开挖质量检验等级及评定开挖式基础坑分坑和开挖质量检验等级评定标准及检查方法检验标准序号检查(检验)项目(允许偏检查方法差)1基坑坑中心根开即对角线尺寸%吊垂法确定中心,钢尺测量2基础坑深+100mm经纬仪测量-50mm3基础坑底中心
34、之间标高差25mm经纬仪测量4基础坑底板尺寸-1%吊垂法确定中心,钢尺测量5基础坑底水平度%水平尺、钢卷尺测量6基础坑底的平整无垫层20mm水平尺、钢卷尺测量度有垫层30mm7基础坑底的浮土及扰动软弱土层无外观检查或贯入式8地基土质符合设计验槽原状土基础坑分坑和开挖质量检验等级评定标准及检查方法序号性质检查(检验)项目评级标准检查方法合格优良1基础坑深+100m+100m经纬仪或钢尺测量关键mm-50mm02关键基础坑中心根开及对角线1% %吊垂法确定中心,钢尺尺寸测量3关键基础坑底之间标高经纬仪测量25mm20mm4关键基础立柱坑倾斜度1%吊垂测量5关键基础坑底板尺寸-1%吊垂法确定中心,钢尺测量6关键基础立柱尺寸-1%吊垂法确定中心,钢尺测量7关键基础坑底浮土无无外观检查备注: 1、标准工艺应用的相关内容详见 “标准工艺”管理及应用策划 ;2 、质量通病的防治措施详见质量通病防治措施 ;3、强制性条文执行情况
