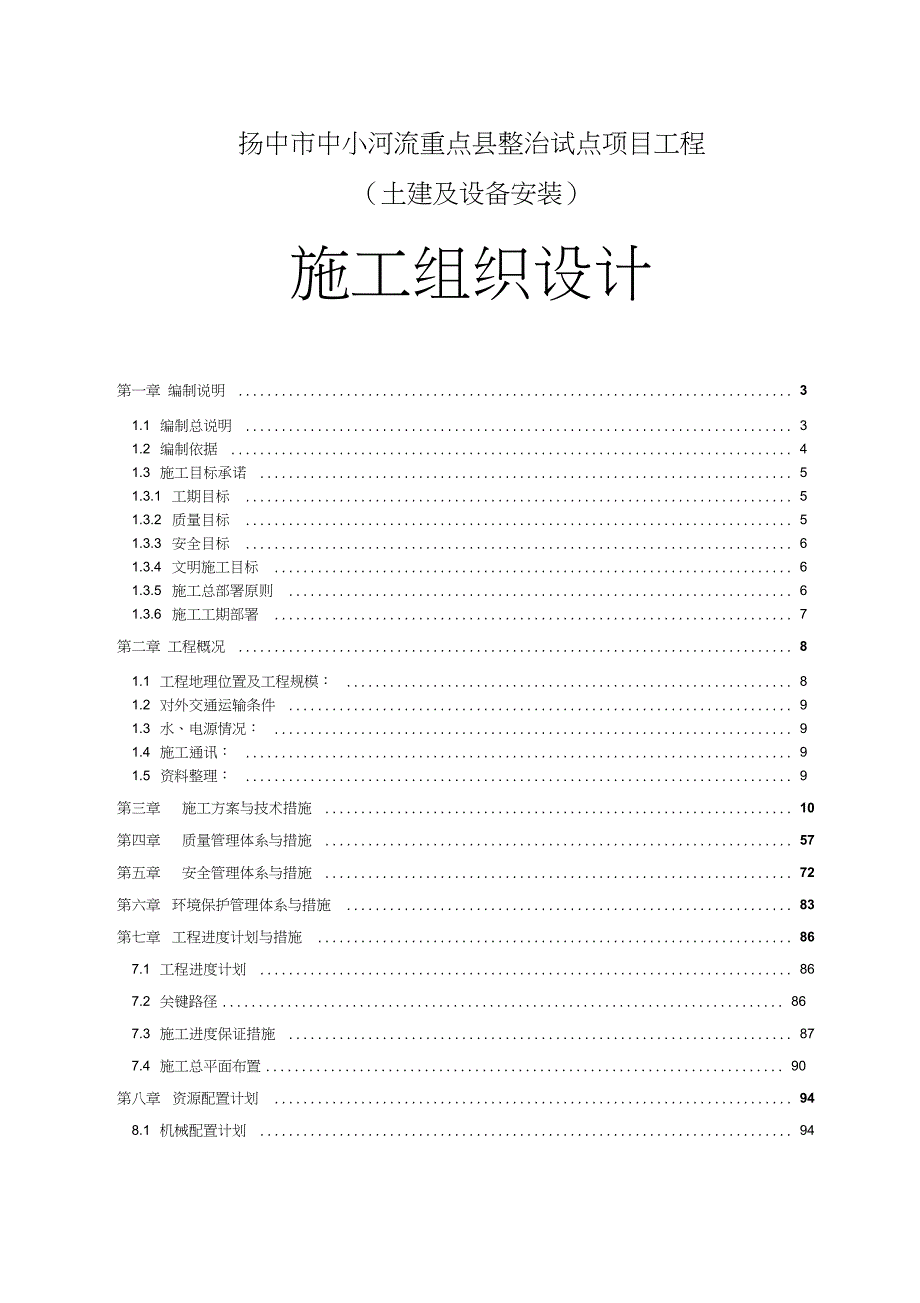

1、扬中市中小河流重点县整治试点项目工程(土建及设备安装)施工组织设计第一章 编制说明 31.1 编制总说明 31.2 编制依据 41.3 施工目标承诺 51.3.1 工期目标 51.3.2 质量目标 51.3.3 安全目标 61.3.4 文明施工目标 61.3.5 施工总部署原则 61.3.6 施工工期部署 7第二章 工程概况 81.1 工程地理位置及工程规模: 81.2 对外交通运输条件 91.3 水、电源情况: 91.4 施工通讯: 91.5 资料整理: 9第三章施工方案与技术措施 10第四章质量管理体系与措施 57第五章安全管理体系与措施 72第六章环境保护管理体系与措施 83第七章工程进

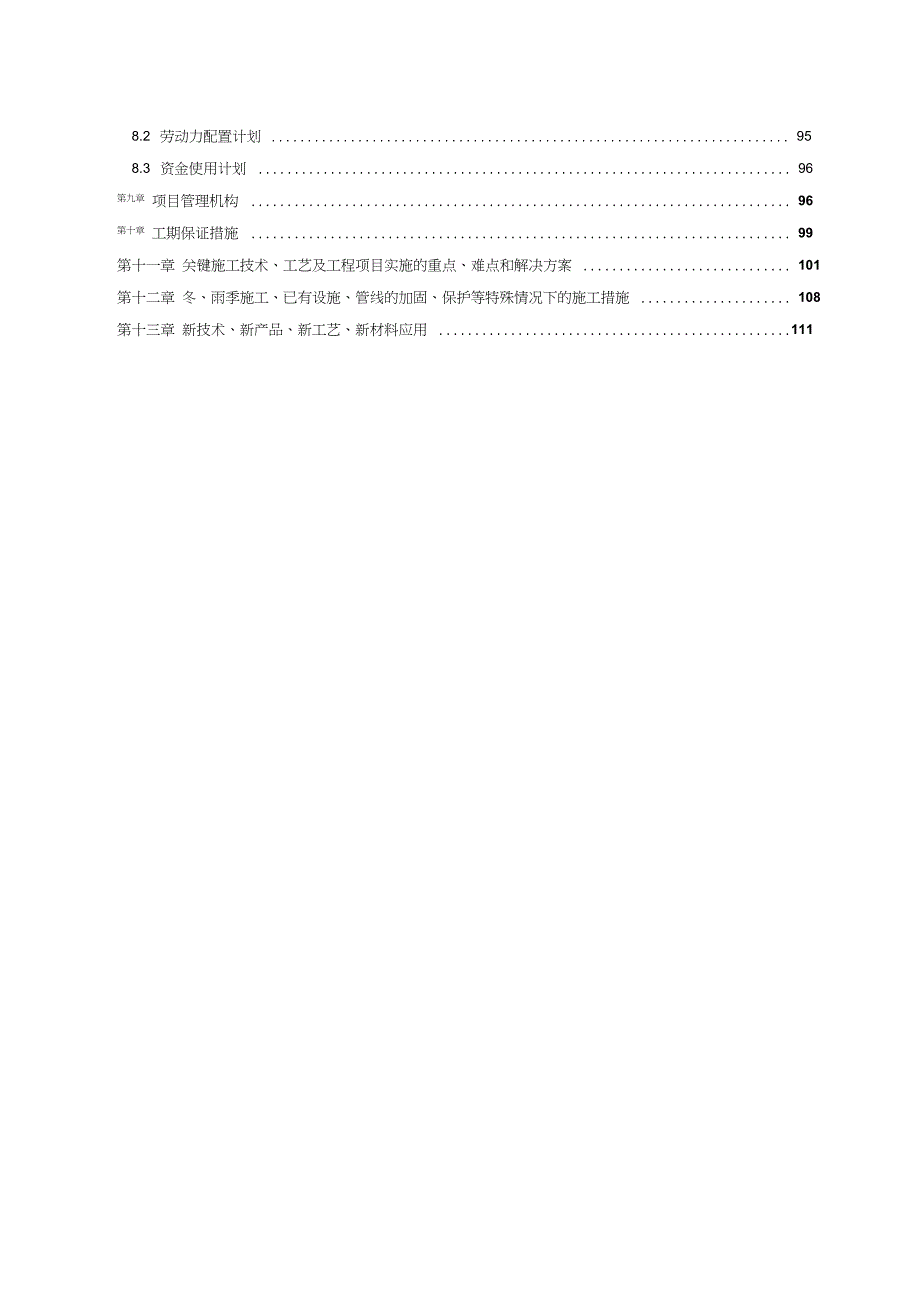

2、度计划与措施 867.1 工程进度计划 867.2 关键路径 867.3 施工进度保证措施 877.4 施工总平面布置 90第八章资源配置计划 948.1 机械配置计划 948.2 劳动力配置计划 958.3 资金使用计划 96第九章 项目管理机构 96第十章 工期保证措施 99第十一章 关键施工技术、工艺及工程项目实施的重点、难点和解决方案 101第十二章 冬、雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施 108第十三章 新技术、新产品、新工艺、新材料应用 111第一章 编制说明1.1 编制总说明非常荣幸有机会参加扬中市中小河流治理重点县综合整治试点项目工程(土建及设 备安装)

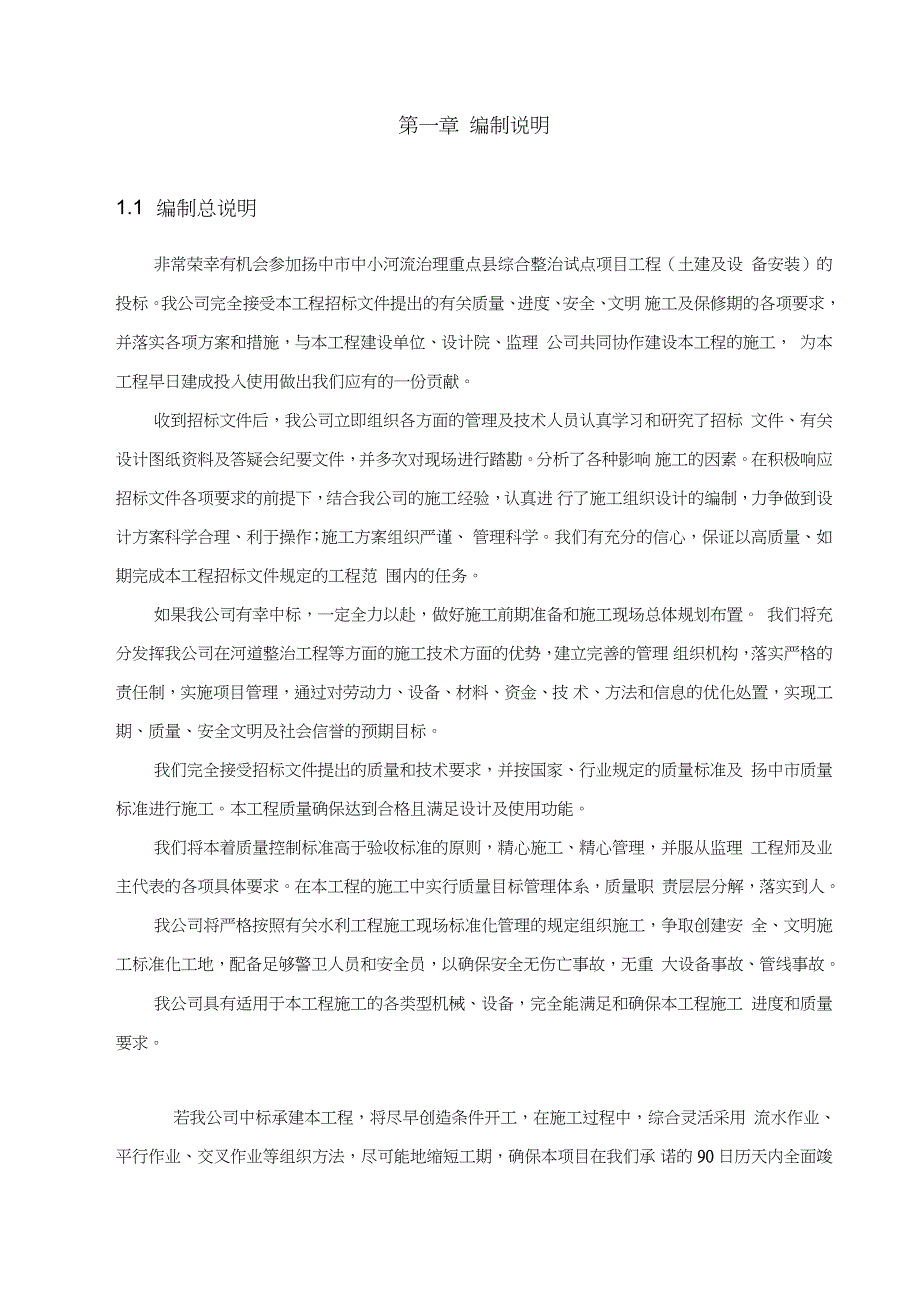

3、的投标。我公司完全接受本工程招标文件提出的有关质量、进度、安全、文明 施工及保修期的各项要求,并落实各项方案和措施,与本工程建设单位、设计院、监理 公司共同协作建设本工程的施工, 为本工程早日建成投入使用做出我们应有的一份贡献。收到招标文件后,我公司立即组织各方面的管理及技术人员认真学习和研究了招标 文件、有关设计图纸资料及答疑会纪要文件,并多次对现场进行踏勘。分析了各种影响 施工的因素。在积极响应招标文件各项要求的前提下,结合我公司的施工经验,认真进 行了施工组织设计的编制,力争做到设计方案科学合理、利于操作;施工方案组织严谨、 管理科学。我们有充分的信心,保证以高质量、如期完成本工程招标文
4、件规定的工程范 围内的任务。如果我公司有幸中标,一定全力以赴,做好施工前期准备和施工现场总体规划布置。 我们将充分发挥我公司在河道整治工程等方面的施工技术方面的优势,建立完善的管理 组织机构,落实严格的责任制,实施项目管理,通过对劳动力、设备、材料、资金、技 术、方法和信息的优化处置,实现工期、质量、安全文明及社会信誉的预期目标。我们完全接受招标文件提出的质量和技术要求,并按国家、行业规定的质量标准及 扬中市质量标准进行施工。本工程质量确保达到合格且满足设计及使用功能。我们将本着质量控制标准高于验收标准的原则,精心施工、精心管理,并服从监理 工程师及业主代表的各项具体要求。在本工程的施工中实行
5、质量目标管理体系,质量职 责层层分解,落实到人。我公司将严格按照有关水利工程施工现场标准化管理的规定组织施工,争取创建安 全、文明施工标准化工地,配备足够警卫人员和安全员,以确保安全无伤亡事故,无重 大设备事故、管线事故。我公司具有适用于本工程施工的各类型机械、设备,完全能满足和确保本工程施工 进度和质量要求。若我公司中标承建本工程,将尽早创造条件开工,在施工过程中,综合灵活采用 流水作业、平行作业、交叉作业等组织方法,尽可能地缩短工期,确保本项目在我们承 诺的 90 日历天内全面竣工。施工组织设计的编制是在认真、全面地阅读本工程招标文件、有关设计图纸的基础 上,深刻领会和贯彻设计意图及招标文
6、件对投标施工组织设计的要求,针对本工程的特 点结合我公司在类似河道整治工程及截污管道工程上的技术优势和总包管理方面施工经 验,我们本着实事求是、“科学技术是第一生产力” 的科学态度, 编写本工程技术投标书。本工程技术标书的编制范围为:扬中市中小河流治理重点县综合整治试点项目工程 施工招标文件及补充招标文件规定的全部工程内容。本技术标书中的施工组织设计仅为投标施工组织设计,如果我公司有幸中标,将对 现场进行更详尽的踏勘,并根据掌握的详细的第一手资料在原标书的基础上进一步完善 和优化施工方案,细化各分部分项工程施工中的细节问题,形成一份具有技术先进性、 内容全面性、科学合理性、经济适用性、操作简易
7、性的实施性施工组织设计,同时在施 工全过程中接受业主及现场监理工程师的指导和审查。针对本工程招标文件中对于工程施工质量要求的专项条款,我们在本工程投标施工 组织设计中,将重点阐述有关确保工程质量的保证体系和具体措施。并且将在绝对保证 本工程施工质量的前提下选择最优施工方案,加快施工速度。同时加强现场施工管理, 合理组织部署施工,积极配合业主、监理对本工程在施工过程中的检查验收工作,加强 原材料的质量控制及各施工工序的施工过程控制,充分体现我公司“优质、安全、高效、 文明”之宗旨。1.2 编制依据(1)、扬中市中小河流治理重点县综合整治试点项目工程施工招标文件及招标补充 文件;(2)、镇江市工程
8、勘测设计研究院设计的本工程施工图纸;(3)、本工程地质勘察资料;(4)、本工程的工程量清单。(5)、施工现场调查资料;(6)、本公司现有的各类资源状况;(7)、我们完成同类工程的施工及管理经验;(8)、本公司质量管理手册及其程序文件。1.3 施工目标承诺施工目标的设置,对整个项目起着指导性的作用,并贯穿于整个施工过程,根据本 工程的特点,我们从工期、质量、安全、文明施工等方面进行了本项目施工的目标设置。本工程的招标中,招标文件中规定的承包人职责等条款,本公司承诺完全接受并认 真履行,同时本公司还将积极推进工程目标管理制度,责任落实到人,将目标管理与职 工的经济利益直接挂钩,确保实现本公司对业主
9、的全部承诺,如达不到承诺的各项施工 目标要求,愿意接受业主在招标文件中规定的及本投标书中我们承诺的惩罚,本工程的 总体目标如下:1.3.1 工期目标如我公司有幸中标,我们一定全力以赴,做好各项施工前期准备工作,同时做好各 项施工方案的审定工作。我们将发挥本公司管理的综合优势,协调各专业工序之间的交 叉、搭接施工,同时考虑工程的分布及结构特点,组织协调各分部工程施工,确保在业 主规定的时间内进场,施工总工期 :90 日历天,即 2013 年3 月10 日开工, 2013 年 6 月 7 日完工,水下方在 2013 年 4 月 15 日前完成。具体开工日期以监理工程师下达的开工 令为准。1.3.2
10、 质量目标我们将全面执行招标文件提出的质量和技术要求,按招标文件规定的有关国家、行 业及扬中市的规范、标准及其各项规定要求进行施工。本工程实行创优目标管理,达到设计图中的各项技术要求,满足招标文件规定采用 的有关现行工程质量检验评定标准、验收标准和扬中市颁发的有关条例、规定标准,本工程质量确保达到“合格”标准,且满足设计及使用功能。1.3.3 安全目标安全目标为: 无重大伤亡事故, 无重大设备事故, 质量事故。争创“安全标化工地” 我们将严格按照建设部建筑安全生产监督管理规定和扬中市市的有关规定要求, 加强施工安全管理,配置足够的警卫及安全人员,确保无重大安全事故,杜绝重大伤亡 及重伤、交通、
11、电力机械设备、管线、消防、爆炸、中毒事故。1.3.4 文明施工目标文明施工目标为:争创“市文明工地、市标化工地” 。 我们将按照扬中市市文明施工的有关规定要求,做好文明施工管理工作。做到“二 通、三无、五必须”的基本标准,加强文明施工宣传培训教育, 100%施工现场做到规范 化、标准化。争创扬中市市文明施工标化工地。1.3.5 施工总部署原则1、我公司将以总承包管理模式建立健全总承包项目组织机构,做好工程的组织、管 理和协调工作,确保工程如期完工。2、本工程施工过程中,要严格遵照设计要求、招标文件规定的材料采购标准及施工 工艺。在保证工程总体进度的前提下,根据中华人民共和国建筑法、建筑安装工程
12、的相 关规范,认真组织施工。3、在充分发挥我公司管理方面的优势的同时,还要在施工人员数量、机械设备数量 及材料组织供应上要时间、求效益,施工顺序将按“详读图纸一开工前准备阶一全面施 工阶段一交工验收阶段”等分阶段展开。4、在质量控制方面,我们在绝对服从业主及监理公司监督管理的同时,将实行严格 质量检查制度和全员质量管理体系,责任到人,各工序间分别进行“自检、互检、交接 检”工作,确保上一工序移交至下一工序时坚决不留下质量隐患,施工现场随时做好施 工资料的收集整理和施工组织设计的落实。5、我们将加快现场结构及机电专业预留预埋等与隐蔽工程相关项目的施工速度, 用“时间占满法”组织各项隐蔽工程施工,
13、为后续工序施工提供充裕的时间。6、合理划分施工段,尽可能做到均匀流水,实现等节拍的均衡流水,便于材料重直 运输的组织、安排和调度。根据流水段的划分和结构施工进度安排,进行人、机、料各 个方面的合理投入和控制,以及现场场地的合理安排。7、按照工艺要求的各分项工程作业顺序和工程进度计划,组织劳动力数量及进场时 间,最大限度地以正常作业时间推进施工进度。我们的理念是:在施工组织上保证施工 人员合理配备,避免疲劳赶工,严把质量关;实施过程精品控制,科学合理安排现场施 工,各施工阶段按施工段组织人员进行现场作业。8、配备完善充足的施工专业设备。 完善的施工设备可以保障施工队伍作法的统一性, 同时可以在许
14、多方面保证同一做法具有统一的质量,可以有效提高施工作业的效率,缩 短工期。9、施工组织不仅是组织一线的施工力量,还应为工程施工的正常进行提供后勤的组 织保障。因此,随着工程施工工序的进展,必须组织一个适应工程需要而相对稳定的后 勤保障班子,负责材料运输、分配以及垃圾清运,现场保安、安全、防火、文明作业及 物品保护检查等等。1.3.6 施工工期部署1、工期控制 在工程开工前,项目经理部按照建设单位要求,统筹全局并考虑各方,组织编制工 程综合进度计划,下达到各个相关部门或专业;各个专业根据分部分项工程进度,制定 各个专业或分项工程施工进度计划。项目部全体管理人员以计划为控制依据,组织全现 场有序地
15、施工,并加强对分包队伍进度完成情况的监督管理。施工中实行网络计划及项 目管理手段,使用计算机管理技术, 按阶段要求逐步付诸实施并严格按要求完成 , 对未及 时完成的工作使用项目管理软件进行分析,及时修改各相关任务之间的关系,以保证总 工期的要求。2、夏施安排 在夏施到来之前,做好进入夏施所需的物资及技术措施准备工作,保证在夏施期间 的工程质量及施工计划。3、雨施安排在雨施到来前要针对雨施期间进行施工的项目编写雨施措施, 保证雨施的顺利进行。第二章 工程概况1.1 工程地理位置及工程规模:1.1.1 工程地理位置:工程总体布局:项目区分 3 个项目片区,分别为:新坝镇项目片区,涉及新联河、 全红
16、河、新坝二组;三茅街道项目片区,涉及永勤河、建中河、中八桥港、王六港、东 滨河、东升泵站等、永和村;开发区项目片区,涉及福源村、新星村、恒跃村、兴隆社 区。1.1.2 工程规模:三茅街道项目区 -1 :疏浚河道总长约 24.98 千米(总土方约 12.75 万立方米) ,岸 坡整治河道长约 11.09 千米(其中生态护砌 12.12 延长千米),堤防加固总长度约 1.23 千米,新建沟通建筑物 49座,翻建交叉建筑物 32 座。开发区项目区 -1 :疏浚河道总长约 28.45 千米(总土方约 18.04 万立方米 ),岸坡 整治河道长约 10.16 千米(其中生态护砌 20.32 延长千米),
17、堤防加固总长度约 3.49 千 米, 翻建涵闸 16座、阻水坝头 60 座。开发区项目区 -2 :疏浚河道总长约 12.41 千米(总土方约 7.79 万立方米 ),岸坡 整治河道长约 13.22 千米(其中生态护砌 12.81 延长千米),堤防加固总长度约 0.4 千 米,新建沟通建筑物 124 座,翻建交叉建筑物 24 座。新坝项目区西南片:疏浚河道总长约 2.23 千米(总土方约 3.05 万立方米 ),岸坡 整治河道长约 3.61 千米(其中生态护砌 7.22 延长千米),翻建、改造涵洞 11 座,人行 便桥 5 座。1.2 对外交通运输条件本工程所在境内有县镇道路、镇村道路,交通十分
18、便利,能够满足机械和材料进场 的要求。1.3 水、电源情况:1.3. 1 水源施工作业区施工用水尽量采用河网水资源,但水质必须满足 混凝土拌和用水标准 JGJ63-89 规定。生活用水采用地下水。1.3.2 电源施工和生活用电拟采用当地电网,另配备 10台30kw发电机组,以备停电时使用1.4 施工通讯:项目部拟配备 6 部手机,确保施工期间的通讯。1.5 资料整理:项目部拟配备 2 台台式电脑,打印机、复印件各两台,用来整理各种报表、文件及 验评资料,以保证资料清洁、整齐、美观第三章 施工方案与技术措施3.1 河道疏浚工程3.1.1 施工围堰3.1.1.1 施工围堰围堰筑打位置布置在郑集河与
19、其他中沟、大沟交界处,共需筑打施工围堰九处。围 堰顶宽 3 米,有临时便道需求的为 4 米。围堰筑打采用挖掘机、自卸车配合推土机组合 施工,边填筑边碾压。根据围堰运行特点及当地现有材料情况,所有围堰全部采用土围 堰型式,迎水侧铺设250g土工布防渗防冲,膜顶标高高出设计挡水位1.0米,压入土中。 土工布顶、中、底部各折叠 20 厘米。在围堰的临水侧,为防止河水及风浪的浸蚀,在围 堰的外侧采用抛石压布固脚,以确保围堰的安全。围堰施工顺序为:围堰填筑(水下方为自然坡) 、铺设土工膜、基坑排水、背水坡整 坡。(1 )场地清理 在围堰填筑前,首先对围堰填筑区水上部分的植被清理,采用挖掘机、铲运机清理
20、表层有机质土壤至监理工程师指示的开挖深度,开挖的土方运至弃土区 , 确保围堰的安 全,淤土弃入弃土区。(2)围堰填筑 围堰填筑分水下方填筑和水上方填筑二步进行,首先将取土区内的植被清理,采用 推土机清理表层有机质土壤至监理工程师指示的开挖深度,用挖掘机挖土上自卸车运到 围堰填筑处,推土机推土筑堰。围堰填筑从两侧同时实施,上下游围堰同时开工。上下 游设 802KT 推土机各一台,负责各自施工范围内的土方填筑。土方填筑时,可先将土方 运至围堰待筑区,土料备足后突击用推土机推入水中,当围堰合拢水中填土高出河面 80 厘米后,用推土机分层压实,进行水上填土,水上填土采用分层铺土,每层厚 25 厘米,
21、分层压实,堰体填筑压实达到设计要求,按设计坡比做足边坡(水下为自然坡 ) ,填筑超高按 20 厘米考虑。3.1.1.2 围堰维护方案和应急措施(1)、在上、下游围堰的迎水坡采用彩条布覆盖,以增强围堰的抗渗能力,提高围 堰的稳定性。(2)、在施工期间派设专人看守,日夜巡逻,发现问题及时处理,确保围堰在施工 期间的安全性。(3)、储备充足的抢险加固物质。保证围堰在正常维护和应急处理时,抢险加固物 质能及时到位。(4)、组建一个专门的围堰加固应急处理队伍并由项目副经理挂帅,正常情况下该 队伍从事工程施工,当险情出现时能有条不紊地迅速地到达现场进行除险加固工作。避 免临时组建队伍出现无从下手的混乱局面
22、以至于延误了抢险时机,造成巨大的损失。(5)、配备围堰加固应急处理专用机械,确保围堰的安全性。3.1.1.3 围堰拆除:拟采用 1.25m3 挖掘机挖除。3.1.1.4 施工围堰打、拆机械机械名称型号数量推土机74kw6挖掘机Pc2204自卸车1.5t203.1.2 施工降排水3.1.2.1 排水系统布设根据招标文件和招标图提供的地质资料和现场考察经分析,排水系统主要由集水坑 与超深龙沟组成。由于本工程土方开挖深度不大,故超深垄沟采取一次开挖到底的方式 开挖。超深垄沟沿河底中心线布设。垄沟尺寸:底宽1.5m,边坡1:1.5,深度超过河底设计高程0.5m。沿超深垄沟方向每2000m设置一处集水
23、井,集水井尺寸:边长 4mX 4m 边坡1:2,深度超过垄沟底部高程1.0m。在集水井底部四周架打木桩、四壁铺设木板防 止集水井四壁坍塌。每个集水井中安设一台QS4.5-25 5.5型潜水电泵,用来排除明水 与渗水。3.1.2.2降、排水工程措施 降水必须在土方开挖前7天开始进行,务必保证基坑土方开挖在干地进行。 超深龙沟必须在土方开挖前挖成,并按降、排水方案要求布设集水井,每个集水井安设QS4.5 25 5.5型潜水泵,随时排除明水、渗水,保证土方开挖在干地施工。 超深龙沟及集水坑应派专人随时清淤,坑底铺设碎石滤水层,以免抽水时间较长 时将泥砂抽出,造成坑底土扰动及塌方现象。 降、排水工作组
24、建专门的排水小组, 轮流上岗,保证降、排水工作24小时不间断。 降、排水工程施工时,配备 2台发电机组备用,以保证停电时降、排水工作的连 续进行。3.123降、排水工程所需设备序号机械名称型号数量r i、潜水泵QS4.5- 255.5rio台套2、发电机75KW2台套3.1.3 土方开挖3.1.3.1 土方开挖施工顺序测量放线f设置截水沟f挖掘机开挖f推土机运输f人工整修边坡f坡面防护。3.1.3.2工控制测量人员进场后,我单位接桩后将立即进行中线与高程的复核,确认无误后立即设置护 桩,确保线路位置的准确,然后根据施工需要增设加密布点,满足施工需要。 在测量过程中,同时确定用地边界,为施工调查
25、和设计复核提供确依据。3.1.3.3 河道开挖接到监理工程师下达的开工令后,立即展开施工:准备安排10 个施工小组,每个施工小组各负责一段河道的疏浚任务。各施工队根据工程需要可设置若干施工小组,方便 管理,确保提前完成施工任务。1、采用挖掘机挖甩、推土机推土的施工方法施工。挖掘机开挖 方法 采用 立采 、后 退 法 开 挖 。开挖时按照“先中间,后两侧” ,“先水下,后水上”的开挖原则。2、开挖过程中,经常校核测量开挖面位置、水平标高、控制桩号、水准点和边坡坡 度是否符合施工图纸要求。3、机械开挖土方后,边坡应留有一定的保护层,再辅以人工修整达标。4、实际开挖轮廓线应符合设计要求,其误差应在规
26、范要求的范围之内5、开挖过程中随时注意土层的变化,挖掘机距边坡保持一定安全距离,确定每次的 挖装深度,避免出现异常情况,保证设备安全。6、所有削坡开挖除监理人另有指示外均为旱地开挖,开挖前挖好截水、排水设施, 并对开挖施工中的地下水和施工用水排除;同时根据施工现场的需求设置的临时排水设 施与截水设施;开挖过程中准备 2 台 7.5kw 排污泵用来排水。施工中确保排水畅通,防 止由于排水不畅而引起边坡失稳。7、实际开挖轮廓线必须符合设计文件所示或监理人现场指定的开口线、水平尺寸和 高程的要求。开挖最终轮廓线均不得欠挖 。8、滩面平整后,河口高程应严格控制,河口线顺直,坡面平整。施工时,开挖的边
27、坡应预留适宜的保护层,用人工修整成型,以满足施工图纸要求的坡度和平整度,同时 又可避免因贴坡修整与原状结合不好而引起边坡塌方而影响工程的施工质量。9、严禁在高度超过 3m 或在不稳定土体之下“偷岩” (无坡脚或负坡脚)作业。在 挖方边坡上如发现有土体或导致土体向挖方一侧滑移的软弱夹层、裂隙时,及时清除和 采取相应措施,以防止土体崩塌与下滑。10、开挖过程中应经常校核测量开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求,否则应及时调整。11、高程和河底宽度应达到设计要求,河道开挖的边坡应平整、稳定,河口线、坡 脚线应整齐顺直,河底应平整。质量检查内容和质量标准按下表执行
28、序号项目允许偏差检测频率检测方法范围点数1河道中心线不大于20.0CM顺河线200-500M每隔 50-100M测一点用经纬仪测量2河道底宽 30.0CM,平均值不小于设计底宽顺河线200-500M每隔50100M测一处用经纬仪测量3河道咼程不大于+5.0CM,平均值不咼于设计咼程每隔50-100M沿垂直河线测4-5点用水准仪测量4河坡坡比偏差范围为:N 0.05 ( N为设计坡比)200-500M范围内每岸顺河线检测4-5处用水准仪或坡度尺测量3.1.4堤防清基3.1.4.1堤防清基施工方法拟采用1.0M3挖掘机与74KW隹土机组合的方式进行开挖基面与堤基面清理: 、按监理人的批示及有关规定
29、完成土方填筑部位的基础清理,并做好排水工作。 、堤基施工前,根据勘测设计文件、堤基的实际情况和施工条件制订有关施工技 术措施与细则。对堤基开挖或处理过程应及时、详细记录,经单元工程验收合格后,方能进行堤身填筑。堤基范围内作深层清理的(一般指清理深度超过 30cm庄台、河塘、 路埂等作为隐蔽工程,在开工前按顺序编号登记,对清理部位、 (桩号)平面、断面及地 貌提供详实的测量及摄像资料。 、堤基基面清理范围包括支堰及其边界外3050cm堤基表层不合格土、杂物等必须清除,堤基范围内的坟墓、房基、水井、泉眼,各类洞穴及坑、槽、沟、河等均应 清淤(杂)后按堤身填筑要求进行回填处理。清基后应进行倒毛、平
30、整、碾压。 、当堤基冻结后有冰夹层和冻胀现象时,未经处理,不得在其施工。 、所有堤基开挖、清除的弃土、杂物、废碴等均应运到监理人指定的场地堆放, 不得随地弃置,更不得与筑堤土料混杂。 、堤基处理属隐蔽工程,堤基清理平整后应及时报请监理人验收,合格后方能进 行堤身填筑,基面验收后应及时填筑,若因故延搁,不能及时立即施工时,应做好基面 保护,复工前应检验,必要时须重新清理。 、经深层清理的隐蔽工程部位,清理后复土,应视作大堤填筑,其工程质量要求、 检验程序与堤防填筑一致。堤基填土应分层分批,铺土厚度控制 0.20.3米,要按批准 的现场碾压试验成果碾压,经压实后的压实度量小实测值不得低于设计压实密
31、度值。 、压实后的土体取样试验次数每 200m3厚30cm取样一次,或由监理人根据工程 实际确定取样次数。 、堤基清理时,必须使堤基面的横向有一定的坡度 ,以利于明水排水。3.1.4.2 清基的注意事项 、清基的弃土按监理指定位置堆放,严禁弃土和筑堤土料混杂。 、堤基清理完成后,及时报请监理工程师验收,验收合格后,方可进行支堰填筑。 、清基后的基面经验收合格后及时填筑,避免长时间延搁。 、填筑面下的沟塘填筑和支堰填筑须按统一标准进行边坡面处理,不论面积大小,均按碾压试验确定的厚度分层填筑,并分层取样进行密实检验,检验合格后再进行上层 土方的填筑。3.2 建筑物工程本建筑物工程主要包括加固水闸、
32、拆除重建泵站。3.2.1 施工围堰由于建筑物工程与河道土方开挖工程同时进行,故建筑物施工时,河道内明水已经 排除,施工围堰不必再打设。3.2.2 施工降排水3.2.2.1 明水排除由于建筑物工程与河道土方开挖工程同时进行,故建筑物施工时,河道内明水已经 排除,在此不再赘述。3.2.2.2 渗水排除排水系统的设置方法: 在基坑土方开挖时,先在纵向河中心线上挖集水坑和超深龙沟,并随着土方开挖深 度的深入而同步深入,当挖到基坑保护层土方上面时,将超深龙沟与集水井移到开挖线 外3m处,超深龙沟拟环形设置,沿龙沟方向桥的一侧各设置一个集水井,每个集水井中 安设一台 QS4.5255.5 型潜水电泵,用来
33、排除现场及基坑内的明水与渗水。降排水措施: 、降水必须在土方开挖前7天开始进行,务必保证基坑土方开挖在干地进行。 、超深龙沟必须在土方开挖前挖成,并按降、排水方案要求布设集水井,每个集 水井安设 QS4.5255.5 型潜水泵,随时排除明水、渗水,保证土方开挖在干地施工。 、超深龙沟及集水坑应派专人随时清淤,坑底铺设碎石滤水层,以免抽水时间较 长时将泥砂抽出,造成坑底土扰动及塌方现象。 、降、排水工作组建专门的排水小组,轮流上岗,保证降、排水工作 24小时不间 断。 、降、排水工程施工时,配备 2台发电机组备用,以保证停电时降、排水工作的连续进行 、每处建筑物排水点配备一台30kw发电机组,避
34、免因停电造成基坑积水而延误工 期。3.2.3 土方开挖拟采用1.0M3挖掘机与74KW隹土机组合的方式进行基坑土方开挖: 、按施工方案的要求设打降水井及开挖超深龙沟、集水坑并实施降排水工作,从设打的水位观察井中观测降水效果, 当地下水位低基坑底标高50CM以下时方可进行基坑 土方开挖。 、土方开挖分二次进行,第一次开挖至基底设计标高上 30CM处;第二次用人工挖 至基底设计标高。 、采用自上而下,坡比按1: 3的坡度依次进行。 、基底上淤泥必须清除干净,严禁扰动基底土壤,不得欠挖或超挖,当超挖时必 须用与底板相同标号的毛石混凝土填补。 、留置的回填土堆距开挖边口的距离不得小于 15米,堆土高度
35、不得大于4米,以 保证基坑边坡的稳定。 、坡面排水拟利用坡面砌石格梗沟,将坡面水集中到基坑底部的超深龙沟内,统 一将水排至堰外 ,格梗沟的开挖深度只能是设计高度的 1/3,并采取沟内埋管或垫板的方 法,保证坡面排水沟系的通畅,避免施工用水和雨水冲刷边坡和侵蚀地基土壤,确保边 坡的稳定性。 、在开挖过程中,不断地检测开挖平面位置、水平标高、控制桩号、水准点和边 坡坡度是否符合设计要求,发现问题及时更正。 、特别注意基坑开挖边坡的稳定状态,发现问题及时补救,主要方法有:锚桩, 支档及补充开挖等,保证施工安全,同时应设置观测点做好观测记录。 、基坑开挖后须由业主、监理、设计单位进行场地检验,合格方可
36、进行下道工序 的施工,同时做好隐蔽工程验收资料及基础验评资料。 、在已有建筑物附近进行开挖时,采取可靠的施工措施,保证其原有建筑物的稳 定和安全,并尽可能做到不影响其正常使用(11)在开挖的危险作业地带设置安全防护设施和明显的安全警示标志。3.2.4 土方回填3.2.4.1 工作内容本工程土方回填主要包括: 泵房浆砌石基础、 砼出水池、砼 U 形渠道后的土方回填。3.2.4.2 土方回填方案选择采用挖掘机运料、铺筑,个别部位采用人工铺筑、整平,用蛙式打夯机夯打到设计 要求的密实度。3.2.4.3 引用标准和规程规范 、土工合成材料应用技术规范 GB50290-98; 、土工合成材料测试规程 S
37、L/ T235 1999 、水利水电工程土工合成材料应用技术规范 SL/ T225 98 、碾压式土石坝施工技术规范 SDJ213 83 、土工试验规程SD128 87。 、堤防工程施工规范SL260-983.2.4.4 土方填筑标准土方填筑标准按压实度确定。土质要求用清表后的粉质壤土或粉质粘土、粘土填筑, 压实度不应小于 0.92 ;泵房浆砌石基础墙后可采用混合土料填筑,控制干容重不小于 15.5KN/m3(不含砂礓),墙后3m范围内采用人工或小型机具压实,铺土厚度适当减薄.填土 分层压实,铺土厚度每层应控制在2030cm3.2.4.5墙前及墙后2m内的土方回填 、墙后填土之前应清除基面的杂
38、物及淤泥,排除明水由监理人验收合格后方可进 行土方回填,并做好隐蔽工程的测绘及图像资的整理工作。 、墙后2M范围的铺土厚度不得超过20cm且用蛙式打夯机(局部用石夯或木夯) 进行夯实,夯实后应压实密实度试验合格方可进行上一层土的施工。 、土方夯实时前进方向的夯迹搭接应在不小于1/2夯迹,夯迹排与排之间搭接应不小于 1/3 夯迹宽度。杜绝漏夯或少夯现象,保证夯实后土的密实度。 、夯填过程中如发现局部弹簧土现象时应把弹簧土部分挖除,分析原因,采用调 整土方含水量或更换机械的方法加以处理。3.246墙后2m外的土方回填 、填筑前必须清除基坑底部的积水及杂物,采用合格的土料进行回填。 、铺土厚度取20
39、30CM夯具前进方向的夯迹搭接不小于 1/2夯迹,夯迹排与排 之间搭接应不小于 1/3 夯迹宽度,杜绝漏夯或少夯现象, 保证夯实后土的密实度达到 95% 或以上。 、应按水平分层由低处开始逐层填筑,不得顺坡铺填。 、每一层回填土按施工图纸要求和规定参数施工完成后,报经监理检查合格后才 能继续铺筑上一层。 、不应出现漏压土层、干松土、弹簧土、剪力破坏和光面等不良现象。否则须返 工重来。 、已铺土料表面在压实前被晒干时,应洒水湿润,保持合适的含水量。3.2.4.7 回填施工质量控制 土方填筑质量检查与取样试验,按照有关规定执行; 层面注意进行刨毛处理,使层间结合紧密; 施工中材料检验工作应连续进行
40、以保证施工质量满足规范要求,非规定的和非标准的材料不准使用; 施工中加强现场质量控制,并根据现场实际及时调整有关施工参数,确保 质量;3.2.5 混凝土工程混凝土工程工作内容主要包括护底、进水池、出水池底板、泵墩、机墩、出水池边 墙、 U 型渠道等。3.2.5.1 模板工程3.2.5.1.1 材料木模选用白松木材,严禁选用腐朽及严重扭曲变形的木材。本工程的模板组合为: 墩墙与边墙等部位的直线段拟采用 210X 120CM方钢架与挤压木制成的定型模板立制, 局 部空洞采用组合钢模板与木模板填补,弧线段拟采用大块竹胶板立制;砼底板、采用新 质的组合钢模立制;闸门槽采用木模立制;工作桥、排架等部位
41、拟采用大块竹胶板立制。3.2.5.1.2 模板安装要求模板及支架应具有足够的强度、刚度、稳定性以及满足图纸的几何尺寸,在砼 浇筑过程中,保持不变形、不漏浆,模板安装完毕,质检员自检合格后,报验、监理工 程师复检合格后方能浇筑砼。模板及支架的安装应与钢筋安装、预埋件安装、混凝土浇筑等工序密切配合,做 到互不干扰。并且按结构尺寸准确地进行模板试配计算,确定所需的模板型号、数量, 以便模板立制、加固。模板与模板之间填塞海绵条,每立一块模板之前均应在其表面刷上新机油,以便 脱模。但要注意不得污染钢筋,确保砼表面光洁、平整、美观达到“优良”标准。对不够模数而形成的孔洞,务必用木模填补,并加固牢固,不得松
42、动及不平整现 象,在背光面不能有漏光现象本工程底板模板立制较为简单,困难的是高水池模板的立制与加固,我公司将采取如下方法,确保高水池模板安装的质量达“优良”标准。a、准确地进行模板试配计算,尽可能减少孔洞形成。b、迎水面采用100x 100cm定型钢模立制,背水面用组合钢模立制,并严格按设计要 求施工,确保砼结构尺寸准确,外观光洁、平整、美观。d、模板与模板间加设海面条,确保模板接缝严密不漏浆。e、模板表面均匀地涂刷脱模剂,但不能污染钢筋,确保模板拆模方便及砼表面的美 观。f、模板之间采用 12园钢用枋才套成丝后拉接,并用双丝帽加固。g、模板拼装完毕后,即开始按设计尺寸校复尺寸并初步紧丝和加固
43、支撑,然后精确 校核,并将拉丝带紧及最终将支撑加固牢固,最后增补加固支撑,在浇筑砼时,木工随 班看守,随时检查支撑的稳定情况,确保模板牢固稳定。h、 加固钢管均围双管并排,竖围棂布距为 50cm,横围棂布距为75cm。支架或支撑宜支撑在基础面或坚实的地基上,并应有足够的支撑面积与可靠的防 滑措施。支架、脚手架的立柱之间,应由足够数量的杆件牢固连接。脚手架不宜与模板及 支架相连接;如必须连接时,须采取措施,确保模板及支架的稳定,防止模板变形。模板之间采用对拉杆件固定时, 拆模后将拉杆两端伸进保护层厚度内的部分截除, 用与结构同质量的水泥砂浆填实抹光。多层支架的支柱必须垂直,上、下层支柱应在同一中
44、心线上,支架的横垫木应平 整,必须采取有效的构造措施,确保稳定。3.2.5.1.3 拆模模板拆除时按从上至下的顺序进行拆除,不得硬撬拆下的模板应轻放,不得重摔高下,同时要求及时清理砼渣、表面刷油,并按规格 分类堆放整齐。不承重侧面模板的拆除,应在混凝土强度达到其表面及棱角不因拆模而损坏时方可拆除,墩、墙部位的侧模应在其强度大于或等于 3.5MP时方可拆除。预制构件侧模在砼强度能保证构件不变形,棱角完整时方可拆模。底模:当跨度不 大于 4米,砼强度达到设计强度 50%时方可拆模;当跨度大于 4米,砼强度达到设计强度 75% 时方可拆模。3.2.5.1.4 模板施工现场质量控制在混凝土浇筑过程中,
45、不断检查模板的定线和定位,出现偏差及时纠正。在混凝土浇筑过程中,安排专门的护模人员,经常检查,对承重模板,安排专人进 行监控,确保每段砼优质连续浇筑。在砼浇筑过程中,随时监视砼下料情况,不能过于靠近模板下料,振捣器也不能紧 贴模板,而要保持一定的距离。3.2.5.2 钢筋工程3.2.5.2.1 钢筋制作钢筋在钢筋加工厂依据钢筋下料单人工放样, 采用 GTJ40 44 型钢筋调直机调直, 切 断采用 GJ5-40 型钢筋切断机,弯曲采用 GJ740 型钢筋弯曲机,加工制作完成后,为了防 止运输时造成混乱和便于安装,每一型号的钢筋必须捆绑牢固并挂牌明示。钢筋的表面洁净 无损伤,油污和铁锈等在加工前
46、清除干净。钢筋平直,无局部弯折。钢筋加工的尺寸符合施 工图纸的要求,钢筋末端弯钩长度和钢筋加工后的允许偏差符合SDJ20782 第 322第 324 条的规定。3.2.5.2.2 钢筋安装所有结构钢筋均采用人工安装,钢筋的安装位置、间距、保护层及各部分钢筋的大小尺 寸,均符合施工详图及设计文件的规定,安装偏差不超过招标文件技术规范的有关规定。在 钢筋和模板之间设置强度不低于设计强度的砼垫块,在多排钢筋之间,采用短钢筋支撑以保 证安装位置的准确。安装后的钢筋有足够的稳定性。架设完毕,按设计图纸和规范要求进行 详细检查,并做好记录。网片钢筋的交叉点采用点焊或者人工绑扎,梅花形布置。钢筋的轴向连接采用焊接或绑扎,优先考虑焊接。钢筋焊接和绑扎按 GB50204-002有关条款的规定以及施工图纸的要求执 行。钢筋的连接优先选用气压焊对焊,焊机选用 QW 32型钢筋对焊机,见图10.6-1,气压 焊遵循技术条款的规定,严格按操作规程施焊。安装完成后进行详细检查,并做好记录。在混凝土浇筑过程中,安排值班人员经常检查 钢筋架立位置,如发现变形应及时纠正。3.2.5.3 水泥水泥采购选用扬中市大地水泥厂 生产的普通硅酸盐水泥或根据业主及监理的要求指定的水泥 厂家。(1) 水泥品种采用强度等级为 P32. 5级普通硅酸盐水泥,水泥质量满足 G
