公路基本建设工程概算.docx

上传人:夺命阿水 文档编号:113035 上传时间:2025-07-10 格式:DOCX 页数:28 大小:74.74KB
下载 相关 举报
公路基本建设工程概算.docx_第1页
第1页 / 共28页
公路基本建设工程概算.docx_第2页
第2页 / 共28页
公路基本建设工程概算.docx_第3页
第3页 / 共28页
公路基本建设工程概算.docx_第4页
第4页 / 共28页
公路基本建设工程概算.docx_第5页
第5页 / 共28页
点击查看更多>>
资源描述

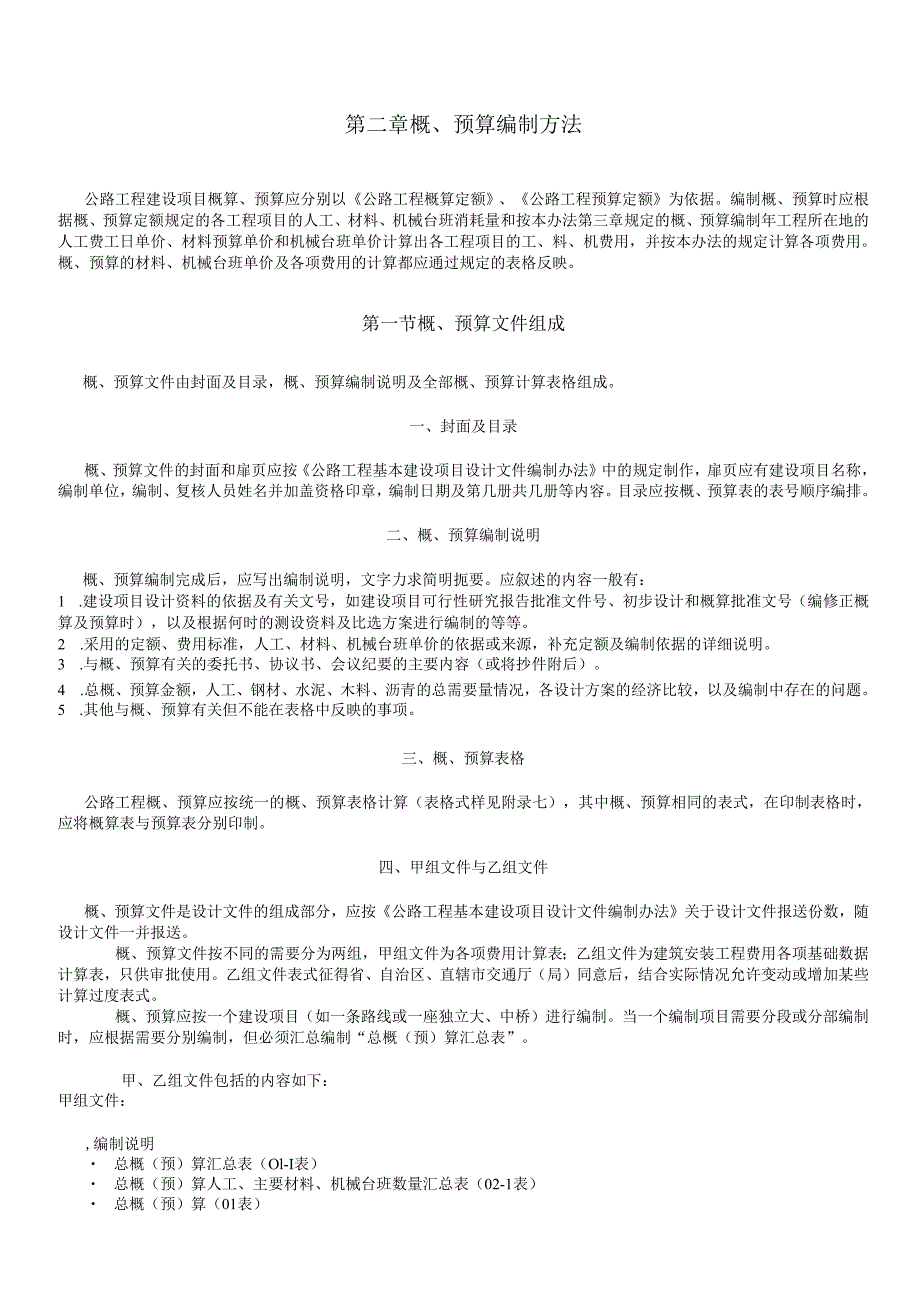

1、公路基本建设工程概算、预算编制办法交公路发1996612号现发布公路基本建设工程概算、预算编制办法,自1996年7月1日起施行。我部交工发1992430号文发布的公路基本建设工程概算、预算编制办法同时废止。公路基本建设工程概算、预算编制办法同部公路工程定额站负责解释并组织出版发行。目录第一章总则2第二章概、预算编制方法3第一节概、预算文件组成3一、封面及目录3二、概、预算编制说明3三、概、预算表格3四、甲组文件与乙组文件3第二节概、预算项目4一、路线工程概、预算项目4二、独立桥梁工程概、预算项目5第三节概、预算费用的组成5第三章概、预算费用标准和计算方法6第一节建筑安装工程费6一、直接工程费7

2、二、间接费18三、施工技术装备费20四、计划利润20五、税金20第二节设备、工具、器具及家具购置费20一、设备、工具、器具购置费20二、办公和生活用家具购置费20第三节工程建设其他费用21一、土地、青苗等补偿费和安置补助费21二、建设单位管理费21四、勘察设计费23五、施工机构迁移费23六、供电贴费23七、大型专用机械设备购置费23八、固定资产投资方向调节税23九、建设期贷款利息23第四节预留费用24一、工程造价增涨预留费24二、预备费24第五节回收金额25第六节公路工程建设各项费用的计算程序及计算方式25附录:27附录一公路交工前养护费指标27附录二绿化补助费指标27附录三材料毛重系数及单位

3、毛重表27附录四材料场外运输操作损耗率表()27附录五冬雨季及夜间施工增工百分率、临时设施用工指标28第一章总则1 .本办法适用于新建和改建的公路工程基本建设项目。2 .概算或修正概算是初步设计文件或技术设计文件的重要组成部分。概算应控制在批准的建设项目可行性研究报告投资估算允许幅度范围内,概算经批准后是基本建设项目投资最高限额,是编制建设项目计划、签订建设项目总包合同、实行建设项目包干、控制预算、考核设计经济合理性和建设成本的依据。设计单位应按不同的设计阶段编制概算和修正概算。编制概算或修正概算,应全面了解工程所在地的建设条件,掌握各项基础资料,正确引用规定的定额、取费标准、工资单价和材料设

4、备价格,按本办法的规定进行编制,使概算能完整、准确地反映设计内容。3 .以批准的初步设计进行施工招标的工程,其标底应在批准的总概算范围内。4 .预算是施工图设计文件的重要组成部分。预算经审定后,按预算承发包的工程,预算是确定工程造价、签订建筑安装工程合同、实行建设单位和施工单位投资包干和办理工程结算、实行经济核算和考核工程成本的依据。预算应根据施工图设计的工程量和施工方法,按照规定的定额、取费标准、工资单价、材料设备预算价格依本办法在开工前编制并报请批斗。5 .以施工图设计进行施工招标的工程,施工图预算经审定后是编制工程标底的依据。6 .施工图预算是考核施工图设计经济合理性的依据。施工图设计应

5、控制在批准的初步设计及其概算范围之内。如单位工程预算突破相应概算时,应分析原因,对施工图设计中不合理部分进行修改,对其合理部分应在总概算投资范围内调整解决。7 .概算、预算均由有资格的设计、工程(造价)咨询单位负责编制,并对其编制质量负责。8 .当一个建设项目有向个设计(咨询)单位共同承担设计时,各设计(咨询)单位应负责编制所承担设计的单项或单位工程概算,主管部六应指定主体设计(咨询)单位负责统一概算编制原则和依据,汇编总概算,并对全部概算的编制质量负责。对实行设计招标的建设项目,概算由中标单位负责编制。9 .根据干什么工程执行什么定额和取费标准的原则,公路工程概算、预算的工程费用中属于非公路

6、专业的工程,应执行有关专业部和工程所在地的地区统一直接工程费定额和相应的间接费定额,但其费用应按本办法中的项目划分及计算办法编制。10 设计(咨询)单位应加强基本建设经济管理工作,配备和充实公路工程造价人员,切实做好概、预算的编制工作。公路工程造价人员应不断提高专业素质,掌握设计、施工情况,做好设计方案的经济比较,使技术工作和经济工作结合起来,全面、有效地提高设计质量,合理确定工程造价。第二章概、预算编制方法公路工程建设项目概算、预算应分别以公路工程概算定额、公路工程预算定额为依据。编制概、预算时应根据概、预算定额规定的各工程项目的人工、材料、机械台班消耗量和按本办法第三章规定的概、预算编制年

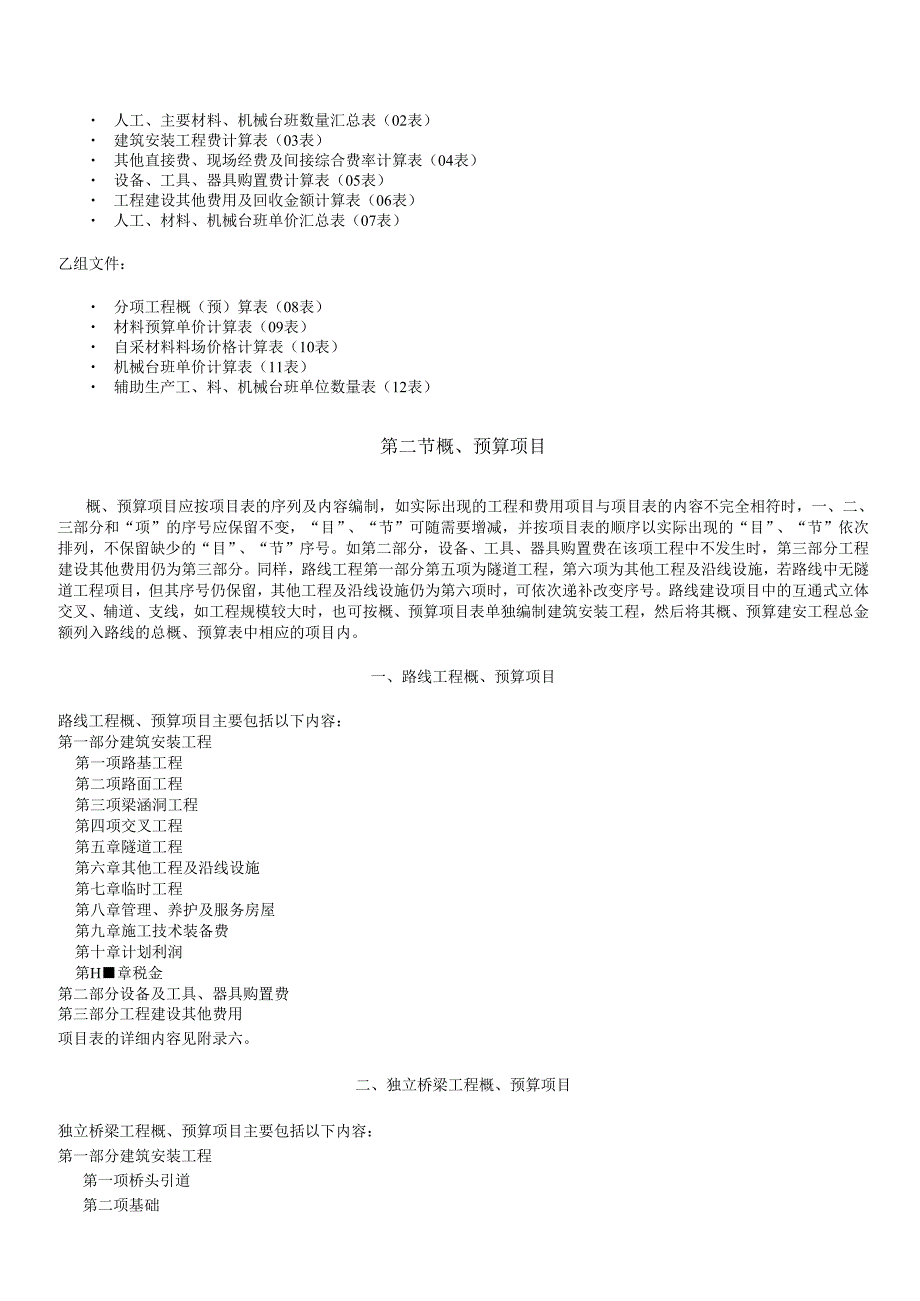

7、工程所在地的人工费工日单价、材料预算单价和机械台班单价计算出各工程项目的工、料、机费用,并按本办法的规定计算各项费用。概、预算的材料、机械台班单价及各项费用的计算都应通过规定的表格反映。第一节概、预算文件组成概、预算文件由封面及目录,概、预算编制说明及全部概、预算计算表格组成。一、封面及目录概、预算文件的封面和扉页应按公路工程基本建设项目设计文件编制办法中的规定制作,扉页应有建设项目名称,编制单位,编制、复核人员姓名并加盖资格印章,编制日期及第几册共几册等内容。目录应按概、预算表的表号顺序编排。二、概、预算编制说明概、预算编制完成后,应写出编制说明,文字力求简明扼要。应叙述的内容一般有:1 .

8、建设项目设计资料的依据及有关文号,如建设项目可行性研究报告批准文件号、初步设计和概算批准文号(编修正概算及预算时),以及根据何时的测设资料及比选方案进行编制的等等。2 .采用的定额、费用标准,人工、材料、机械台班单价的依据或来源,补充定额及编制依据的详细说明。3 .与概、预算有关的委托书、协议书、会议纪要的主要内容(或将抄件附后)。4 .总概、预算金额,人工、钢材、水泥、木料、沥青的总需要量情况,各设计方案的经济比较,以及编制中存在的问题。5 .其他与概、预算有关但不能在表格中反映的事项。三、概、预算表格公路工程概、预算应按统一的概、预算表格计算(表格式样见附录七),其中概、预算相同的表式,在

9、印制表格时,应将概算表与预算表分别印制。四、甲组文件与乙组文件概、预算文件是设计文件的组成部分,应按公路工程基本建设项目设计文件编制办法关于设计文件报送份数,随设计文件一并报送。概、预算文件按不同的需要分为两组,甲组文件为各项费用计算表;乙组文件为建筑安装工程费用各项基础数据计算表,只供审批使用。乙组文件表式征得省、自治区、直辖市交通厅(局)同意后,结合实际情况允许变动或增加某些计算过度表式。概、预算应按一个建设项目(如一条路线或一座独立大、中桥)进行编制。当一个编制项目需要分段或分部编制时,应根据需要分别编制,但必须汇总编制“总概(预)算汇总表”。甲、乙组文件包括的内容如下:甲组文件:,编制

10、说明 总概(预)算汇总表(Ol-I表) 总概(预)算人工、主要材料、机械台班数量汇总表(02-1表) 总概(预)算(01表) 人工、主要材料、机械台班数量汇总表(02表) 建筑安装工程费计算表(03表) 其他直接费、现场经费及间接综合费率计算表(04表) 设备、工具、器具购置费计算表(05表) 工程建设其他费用及回收金额计算表(06表) 人工、材料、机械台班单价汇总表(07表)乙组文件: 分项工程概(预)算表(08表) 材料预算单价计算表(09表) 自采材料料场价格计算表(10表) 机械台班单价计算表(11表) 辅助生产工、料、机械台班单位数量表(12表)第二节概、预算项目概、预算项目应按项目

11、表的序列及内容编制,如实际出现的工程和费用项目与项目表的内容不完全相符时,一、二、三部分和“项”的序号应保留不变,“目”、“节”可随需要增减,并按项目表的顺序以实际出现的“目”、“节”依次排列,不保留缺少的“目”、“节”序号。如第二部分,设备、工具、器具购置费在该项工程中不发生时,第三部分工程建设其他费用仍为第三部分。同样,路线工程第一部分第五项为隧道工程,第六项为其他工程及沿线设施,若路线中无隧道工程项目,但其序号仍保留,其他工程及沿线设施仍为第六项时,可依次递补改变序号。路线建设项目中的互通式立体交叉、辅道、支线,如工程规模较大时,也可按概、预算项目表单独编制建筑安装工程,然后将其概、预算

12、建安工程总金额列入路线的总概、预算表中相应的项目内。一、路线工程概、预算项目路线工程概、预算项目主要包括以下内容:第一部分建筑安装工程第一项路基工程第二项路面工程第三项梁涵洞工程第四项交叉工程第五章隧道工程第六章其他工程及沿线设施第七章临时工程第八章管理、养护及服务房屋第九章施工技术装备费第十章计划利润第H章税金第二部分设备及工具、器具购置费第三部分工程建设其他费用项目表的详细内容见附录六。二、独立桥梁工程概、预算项目独立桥梁工程概、预算项目主要包括以下内容:第一部分建筑安装工程第一项桥头引道第二项基础第三项下部构造第四项上部构造第五项沿线设施第六项调治及其他工程第七项临时工程第八项施工技术装

13、备费第九项计划利润第十项税金第二部分设备及工具、器具购置费第三部分工程建设其他费用项目表的详细内容见附录六。第三节概、预算费用的组成概、预算费用的组成如下:人工费直接费材料费施工机械使用费冬季施工增加费雨季施工增加费夜间施工增加费直接工程费其他直接费高原地区施工增加费沿海地区工程施工增加费行车干扰施工增加费施工辅助费临时设施费现场经费主副食运费补贴建筑安装现场管理费职工探亲路费工程费职工取暖补贴企业管理费工地转移费间接费概财务费用施工技术装备费预计划利润、税金办公及生活用家具购置费设备、工具、器具及家具购置费算设备、工具、器具购置费土地、青苗等补偿费和安置补助费建设单位管理费研究实验费总勘察设

14、计费工程建设其他费用施工机构迁移费供电帖费金大型专用机械设备购置费固定资产投资方向调节税额建设期贷款利息工程造价增长预留费预留费用预备费第三章概、预算费用标准和计算方法第一节建筑安装工程费建筑安装工程费包括直接工程费、间接费、施工技术装备费、计划利润及税金。本办法的人工费、材料费、机械使用费按工程所在地的实际价格计算,为了使以费率计算的各项费用不受各地价格波动的影响,除税金外,均以概、预算定额基价为计算基数。为了区别不同的计算基数,采用以下名称:定额直接费一一即定额基价,指按本办法附录十一规定的公路工程概算定额、公路工程预算定额基价表计算的费用。定额直接费是计算其他直接费的现场经费的基数。直接

15、费一一即工、料、机费,指按本办法规定计算的工程所在地的人工费、材料费、机械使用费之和。定额直接工程费一一指定额直接费与其他直接费、现场经费之和,是计算间接费的基数。直接工程费一指直接费与其他直接费、现场经费之和。凡费用名称前冠以“定额”二字的均表示是以定额基价为基数计算的。其他直接费、现场经费、间接费取费标准的工程类别划分如下:1 .人工土方:系指人工施工的路基、改河等土方工程,以及人工施工的砍树、挖根、除草、平整场地、挖盖山土等工程项目,并适用于无路面的便道工程。2 .机械土方:系指机械施工的路基、改河等寺方工程,以及机械施工的砍树、挖根、除草等工程项目。3 .汽车运土:系指汽车、火车、拖拉

16、机、马车运用送的路基、改河土(石)方。购买中期填料的费用不作为其他直接费、现场经费和间接费的计算基数。4 .人工石方:系指人工施工的路基、改河等石方工程,以及人工施工的挖盖山石项目。5 .机械石方:系指机械施工的路基、改河等石方工程(机械打眼即属机械施工)。6 .高级路面:系指沥青混凝土路面、厂拌沥青碎石路面和水泥混凝土路面的面层。7 .其他路面:系指次高级、中级、低级路面的面层,各等级路面的基层、底基层、垫层,采用结合料稳定的路基和软土等特殊路基处理等工程,以及有路面的便道工程。8 .构造物1:系指无夜间施工的桥梁、涵洞、防护及其他工程,沿线设施中的构造物工程,互通式立体交叉工程(包括立交桥

17、匝道中的路基土石方、路面、防护等工程)。以及临时工程中的便桥、电力电讯线路、轨道铺设等工程项目。9 .构造物2:系指有夜间施工的桥梁工程。10 .技术复杂大桥:系指单孔跨径在120m以上(含12Om)和基础水深在IOm以上(含10m)的大桥主桥部分的基础、下部和上部工程。IL隧道:系指隧道工程的洞门及洞内工程。12 .钢桥上部:系指钢桥及钢吊桥的上部构造,并适用于金属标志牌、防撞护栏及设备安装等工程项目。其他直接费、现场经费、间接费取费标准的地区类别划分风表3-1。现场经费和间接费费用定额适用于交通部直属公路施工企业和各省、自治区、直辖市直属公路施工企业。地区(州)、市、县所属公路施工企业的

18、现场经费和间接费费用定额,由各省、自治区、直辖市交通厅(局)根据本地区具体情况自行制定,但费用内容应与本定额一致,且不得高于本定额的费率。地区类别划分表地区类别省、自治区、直辖市及特区一类地区江苏、安徽、浙江、江西、河南、湖南、湖北、广西、陕西、四川、贵州、云南、山西、河北、山西、辽宁、甘肃、宁夏二类地区上海、福建(不包括厦门)、广东(不包括深圳、汕头及珠海)、北京、天津、吉林三类地区黑龙江、内蒙古、青海、新疆、西藏、海南、深圳、汕头、珠海、厦门一、直接工程费直接工程费由直接费、其他直接费、现场经费组成。(一)直接费直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、

19、材料费、施工机械使用费。L人工费人工费系指列入概、预算定额的直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资。系指发放生产工人的基本工资,流动施工津贴和生产工人劳动保护费。生产工人劳动保护费系指按国家有关部门规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。2)工资性补贴。系指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,地区津贴等。3) 生产工人辅助工资。系指生产工人年有效施工天数以外非作业天数的工资,包括开会和执行必要的SH义务时间的工资,职工学习,培训期的工资,调动工作、探亲、休假期间的工资,

20、因气候影响停工期的工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。4)职工福利费。系指按国家规定标准计提的职工福利费。人工费以概、预算定额人工工日数乘以每工日人工费计算。公路工程生产工人每工日人工费按如下公路计算:人工费(元工日)=基本工资(元月)+地区生活补贴(元月)+工资性津贴(元月)X(1+14%)X12月225(工日)式中各项说明如下:1)生产工人基本工资(元月)见表3-2。工资区类别六七八九十十一基本工资2302352462512622682)地区生活补贴:指国家规定的边远地区生活补贴、特区补贴。3)工资性津贴:指物价补贴,煤、燃气补贴,交通费补贴、住房补贴等

21、除(1)项不调整外,(2)、(3)项由各省、自治区、直辖市公路(交通)工程定额(造价管理)站根据当地人民ZF的有关规定核定后公布执行,并抄送部公路工程定额站备案。人工费单价仅作为编制概、预算的依据,不作为施工企业实发工资的依据。2.材料费材料费系指施工过程中耗用的构成工程实体的原材料、辅助材料、构(配)件、零件、半成品、成品的用量和周转材料的摊销量,按工程所在地的材料预算价格计算的费用。材料预算价格由材料原价、运杂费、场外运输损耗、采购及仓库保管费组成。材料预算价格=(材料原价、运杂费)X(1+场外运输损耗率)X(1+采购及仓库保管费率)一包装品回收价值1)材料原价各种材料原价按以下规定计算

22、外购材料:国家或地方的工业产品,按国营工业产品出厂价格计算,并根据情况加计供销部北京时间手续费和包装费。如供应情况、交货条件不明确时,可采用当地规定的价格计算。地方性材料:地方性材料包括外购的砂、石材料等,按实际调查价格或当地主管部门规定的预算价格计算。自采材料:自采的砂、石、粘土等到自采材料,按定额中开采单价加辅助生产现场经费计算。材料原价应按实计取。各省、自治区、直辖市公路(交通)工程定额(造价管理)应通过调查,编制本地区的材料价格信息,供编制概、预算使用。2)运杂费运杂费系指材料自供应地点至工地仓库(施工地点存放材料的地方)的运杂费用,包括装卸费、运费,有时还应计囤存费及其他杂费(如过

23、磅、标签、支撑加固等费用)。通过铁路、水路和公路运输部门运输的材料,按铁路、航运和当地交通部门规定的运价计算运费。施工单位自办的运输,30km以上的长途汽车运输按当地交通部门规定的统一运价计算运费;30km及以骨的运输,当工程所在地交通不便、SH运输力量缺乏时,如边远地区和某些山岭区,允许单程在IOknl至30km的汽车运输按当地交通部门规定的统一运价加50%计算运费;Iokm及以内的汽车运输以及人力场外运输,按预算定额计算运费,其中人力半年和运输另按工费加计辅助生产现场经费。一种材料如有两个以上的供应点时,都应根据不同的运距、运量、运价采用加权平均的方法计算运费。由于预算定额中汽车运输台班已

24、考虑工地便道特点,以及定额中已计入了“工地小搬运”项目,因此平均运距中汽车运输便道里程不得乘调整系统,也不得在工地仓库或堆料场之外再加场内运距或二次倒运的运距。有容器或包装的材料及长大轻浮材料,应按附录三规定的毛重计算。桶装沥青、汽油、柴油按每吨摊销一个旧汽油桶计算包装费(不计回收)。3)场外运输损耗场外运输损耗系指有些材料在正常的运输过程中发生的损耗,这部分损耗应摊入材料单价内材料场外运输损耗率见附录四。4)采购及保管费材料采购及保管费系指材料供应部门(包括工地仓库以及各级材料管理部门)在组织采购、供应和保管材料过程中,所需的各项费用及工地仓库的材料储存损耗。材料采购及保管费,以材料的原价加

25、运杂费及场外运输损耗的合计数为基数,乘以采购保管费率计算。材料的采购及保管费费率为2.5%外购的构件、成品及半成品的预算价格,其计算方法与材料相同,但设备、构件(如外购的钢桁梁、钢筋混凝土构件及加工钢材等半成品中的采购保管费率为l%o3.施工机械使用费指列入概、预算定额的施工机械台班数量,按相应的机械台班费用定额计算的施工机械使用费和小型机具使用费。施工机械台班预算价格应按交通部公部的公路工程机械台班费用定额计算,台班单价由不变费用和可变费用组成。不变费用包括折旧费、大修理费、经常修理费、安装拆卸及辅助设施费等;可变费用包括机上人员人工费、动力燃料费、养路费及车船使用税。可变费用中的人工工日数

26、及动力燃料消耗量,应以机械台班费用定额中的数值为准。台班人工费工日单价同生产工人人工费单价。动力燃料费用则按材料费的计算规定计算。当工程用电为自行发电时,电动机械每kw.h(度)电的单价可由下述近似公式计算:A=O.34KN式中:A每kw.h电单价(元);K发电机组的台班单价(元);N发电机组的总功率(kw)。(二)其他直接费其他直接费系指直接费以外施工过程中发生的直接用于工程的费用。内容包括冬季施工增加费、雨季施工增加费、夜间施工增加费、高原地区施工增加费、沿海地区工程施工增加费、行车干扰工程施工增加费、施工辅助费等七项。公路工程中的水、电费及因场地狭小等特殊情况而发生的材料二次搬运等其他直

27、接费已包括在概、预算定额中,不再另计。1.冬季施工增加费冬季施工增加费系指按照施工工及验收规范所规定的冬委施工要求,为保证工程质量和安全生产而增加的其他直接费。内容包括材料费、保温设施费、工效降低和机械作业率降低所增加的费用,以及工地临时取暖费等。冬季气温区的划分,是根据气象部门提供的满十五年以上的气温资料确定的。每年秋冬第一次连续5天出现室外日平均温度在5以下,日最低温度在-3以下的第一天算起,至第二年春夏最后一次连续5天出现同样温度的最末一天为冬季期。冬季期内平均气温在-Ic以上者为冬一区,-1-4C者为冬二区,-4-7者为冬三区,-7-l(C者为冬四区,-10-14C者为冬五区,-14以

28、下为冬六区.冬一区内平均气温低于0。C的连续天数在70天以内的为I副区,70天以上的为II副区,冬二区内平均气温低于0的连续天数在100天以内的为I副区,100天以上的为11副区。气温高于冬一区,但砖石混凝土工程施工须采取一定措施的地区为准冬季区,准冬季区分两个副区,简称准一区、准二区。凡一年内日最低气温在0以下的天数多于20天的,日平均气温在以下的天数少于15天的为准一区,多于15天的为准二区。全国各地的冬季区划分见附录八。若当地气温资料与附录八中划定的冬季气温区划分有较大出入时,可按当地气温资料及上述划分标准确定工程据地的冬季气温区。冬季施工增加费的计算方法,是根据各类工程的特点,规定各气

29、温区的取费标准。为了简化计算手续,采用全年平均摊销的方法,却不讼是否在冬季施工,均按规定的取费标准计取冬季施工增加费。一条路线穿过两个以上的气温区时,可分段计算或按各区的工程比例求得全线的平均增加率,计算冬季施工增加费。冬季施工增加费,以各类工程的定额直接费之和为基数,按工程所在地的气温区选用表3-3的费率计算。冬季施工增加费费率表(%)表3-3气温区工程类别冬季期平均温度()准一区准二区-1以上-l-4-4-7710-10-14-14以下冬一区冬二区冬三区冬四区冬五区冬六区IIIIII人工土方0.941.461.992.554.836.8710.3015.45机械土方0.831.301.79

30、2.464.276.089.1213.68汽车运土0.150.230.320.400.761.071.612.42人工石方0.200.320.420.511.001.462.183.27机械石方0.180.290.390.470.921.342.013.01高级路面0.700.981.341.522.763.745.618.410.120.30其他路面0.230.420.600.771.281.662.483.72构造物I0.680.971.321.502.713.675.518.250.120.30构造物II0.660.931.2710442.613.545.317.960.120.29技术

31、复杂大0.690.971.321.502.723.685.528.280.120.30隧道0.200.380.540.691.151.482.223.33钢桥上部0.040.090.120.160.270.350.530.792.雨季施工增加费雨季施工增加费系指雨季期间施工为保证工程质量和安全生产而增加的其他直接费。其内容包括防雨、排水、防潮措施费,材料费,工效降低和机械作业率降低所需增加的费用。雨量区和雨季期的划分,是根据气象部门提供的满15年以上的降雨资料确定的。凡月平均降真诚天数在10天以上,月平均日降雨量在5mm以上者为II区。全国各地雨量区及雨季期的划分见附录九。若当地气象资料与附录

32、九所划定的雨量区及雨季期出入较大时,可按当气象资料及上述划分标准确定工程所在地的雨量区及雨季期。雨季增加费的计算方法。是将全国划分为若干革命雨量区和雨季期,并根据各类工程的特点规定各雨量区和雨季期的取费标准,采用全年平均摊销的方法,即不论是否在雨季施工,均按规定的取费标准计取雨季施工增加费。一条路红通过不同的雨量区和雨季期时,应分别计算雨季施工增加费或按工程量比例求得平均的增加率,计算全线雨季施工增加费。雨季施工增加费,以各类工程的定额直接费之和为基数,按工程所在地的雨量区、雨季期选用表3-4的费率计算。雨季施工增加费费率表()表3-4雨季期(月数)雨量区工程类别11.522.534567II

33、IIIIIIIIIIIIIIIIIIII人工0.120.180.240.350.290.440.350.530.470.710.580.881.061.23机械0.070.110.140.210.180.260.210.320.280.420.350.530.640.74人工0.080.130.170.250.210.310.250.380.340.510.420.630.760.88机械0.070.120.150.230.190.290.230.350.310.460.380.580.690.81高级0.060.090.110.170.140.220.170.260.230.340.290.

34、430.510.60构造0.050.070.100.150.120.180.150.220.190.290.240.370.440.51构造0.050.070.090.140.120.170.140.210.190.280.240.350.420.49技术0.050.070.100.150.120.180.150.220.190.290.250.370.440.51隧道3.夜间施工增加费夜间施工增加费系指根据设计、施工的技术要求和合理的施工进度要求,必须在夜间连续施工而发生的工效降低、夜班津贴以及有关照明设施等增加的费用。夜间施工增加费按夜间施工工程项目(如桥梁工程项目包括上、下部构造全部工程

35、的定额直接费之和的0.50%计算。4.高原地区施工增加费高原地区施工增加费系指在海拔高度200Om以上地区施工,由于受气候、气压的影响,致使人工、机械效率降低而增加的费用。该费用以各类工程定额直接费之和为基数,按表3-5的费率计算。高原地区施工增加费费率表()表3-5工程类别海拔高度(m)2001-3000300140004001-50005000以上人工土方113355110机械土方汽车运土10203973人工石方103152104机械石方10294997高级路面261122其他路面371224构造物I4121939构造物II4111837技术复杂大桥5142448隧道5132142钢桥上

36、部358175.沿海地区工程施工增加费沿海地区工程施工增加费系指工程项目在沿海地区施工受海风、海浪和潮汐的影响,致使人工、机械效率降低等所需增加的费用。本项费用,由沿海各省、自治区、直辖市交通厅(局)制定具体和适用范围(地区),并抄送部公路工程定额站备案。沿海地区工程施工增加费,以各类工程的定额直接费之和为基数,按表3-6的费率计算。沿海地区工程施工增加费费率表(%)表3-6工程类别费率构造物II技术复杂大桥钢桥上部0.156.行车干扰工程施工增加费行车干扰工程施工增加费系指由于边施工边维护通车,受行车干扰的影响,致使人工、机械效率降低而增加的费用。该费用以受行车影响部分的工程的定额直接费之和

37、为基数,按表3-7的费率计算。行车干扰工程施工增加费费率表(%)表3-7工程类别施工期平均每周夜双向行车次数(汽车兽力车合计)51100101-50050110001000以上人工土方5.528.2911.0513.81机械土方2.454.897.349.78汽车运土2.635.267.8910.53人工石方5.247.5710.5012.80机械石方2.454.817.499.63高级路面其他路面1.311.972.633.28构造物I1.291.932.583.22构造物II1.241.872.493.117.施工辅助费施工辅助费包括生产工具用具使用费、检验试验费和工程定位复测、工程点交、

38、场地清理等费用。生产工具用具使用费系指施工所需不属于固定资产的生产工具、检验、试验用具等的购置、摊销和维修费,以及支付给工人自备工具的补贴费。检验试验费系指对建筑材料、构件和建筑安装工程进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品的费用,以及技术革新和研究试验费。但不包括新结色、新材料的试验费和建设单位要求对具有出厂合格证明的材料进行检验、对构件破坏性试验及其他特殊要求检验的费用。施工辅助费以各类工程的定额直接费之和为基数,按表3-8的费率计算。施工辅助费费率表(%)表3-8工程类别费率人工土方2.76机械土方0.83汽车运土0.26人工石方2.62机械石方0.

39、91高级路面1.31构造物I2.26构造物II2.18技术复杂大桥2.26隧道2.04钢桥上部0.70(三)现场经费现场经费系指为施工准备、组织施工生产和管理所需的费用,内容包括临时设施费和现场管理费。1.临时设施费临时设施费系指施工企业为进行建筑安装工程施工所必需的生活和生产用的临时建筑物、构筑物和其他临时设施的费用等,但不包括概、预算定额中临时工程在内。临时设施包括:临时宿舍、文化福利及公用房屋与构筑物、仓库、办公室、加工厂,工地范围内的各种临时的工作便道、人行便道,工是临时用水、用电的水管支线和电线支线,以及其他小型临时设施。临时设施费用内容包括:临时设施的搭设、维修、折除费或摊销费。临

40、时设施费以各类工程的定额直接费之和为基数,按表3-9的费率计算。临时设施费费率表(%)表3-9工程类别地区类别一类地区二类地区三类地区人工土方5.135.656.67机械土方2.602.863.38汽车运土1.631.792.12人工石方5.135.656.67机械石方4.404.845.72高级路面3.353.684.35其他路面3.333.664.33构造物I4.705.176.11构造物II4.534.995.90技术复杂大桥3.924.325.10隧道4.074.485.29钢桥上部3.103.424.042.现场管理费现场管理费是指企业在现场为组织和管理工程施工所需的费用,包括基本管

41、理费用和其他单项费用。单项费用为主副食运费补贴、职工探亲路费、职工取暖补贴、工地转移费四项。(1)现场管理费内容如下:1)现场管理人员的基本工资、工资性补贴、职工福利费、劳动保护费等。2)办公费,是指现场管理办公用的文具、纸张、帐表、印刷、邮电、书报、会议、水、电、烧水和集体取暖(包括现场临时宿舍取暖)用煤等费用。3)差旅交通费,是指职工因公出差期间的旅费、住勤补助费,市内交通费和误餐补助费,职工探亲路费,劳动力招募费,职工离退休、退职一次性路费,工伤人员就医路费,工地转移费以及现场管理使用的交通工具的油料、燃料、养路费及牌照费。4)固定资产使用费,是指现场管理及试验部门使用的属于固定资产的设

42、备、仪器等的折旧、大修理、维修费或租赁费等。5)工具用具使用费,是指现场管理使用的不属于固定资产的工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销费。6)保险费,是指施工管理用财产、车辆保险,以及特殊工种的安全保险等。7)工程保修费,是指工程竣工交付使用后,在规定保修期以内的修理费用。8)工程排污费,是指施工现场按规定交纳的排污费用。9)其他费用。(2)现场管理费基本费用现场管理费基本费用,以各类工程的定额直接费之和为基数,按表3-10的费率计算。现场管理费基本费用费率表(%)表3-10工程类别地区类别一类地区二类地区三类地区人工土方8.679.4911.15机械土方

43、3.744.064.68汽车运土1.842.202.57人工石方8.679.4911.15机械石方4.705.036.05高级路面1.571.882.20其他路面3.543.874.51构造物I5.555.957.14构造物II5.355.746.89技术复杂大桥4.865.296.17隧道4.815.156.18钢桥上部1.511.822.12(3)现场管理费其他单项费用现场管理费其他单项费用,是指现场管理费中需要单独计算的费用,包括主副食运费补贴、职工探亲路费、职工取暖补贴和工地转移费四项,以各类工程的定额直接费为基数,分别是按表3-11、表3-12、表3-13、表3-14的费率计算。主副食运费补贴费费率表()表3-11工程类别综合里程(km)135810152025304050每增加10人工土方0.640.921.141.441.662.062.482.823.293.914.510.60机械土方汽车运土0

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

宁ICP备18001539号-1
