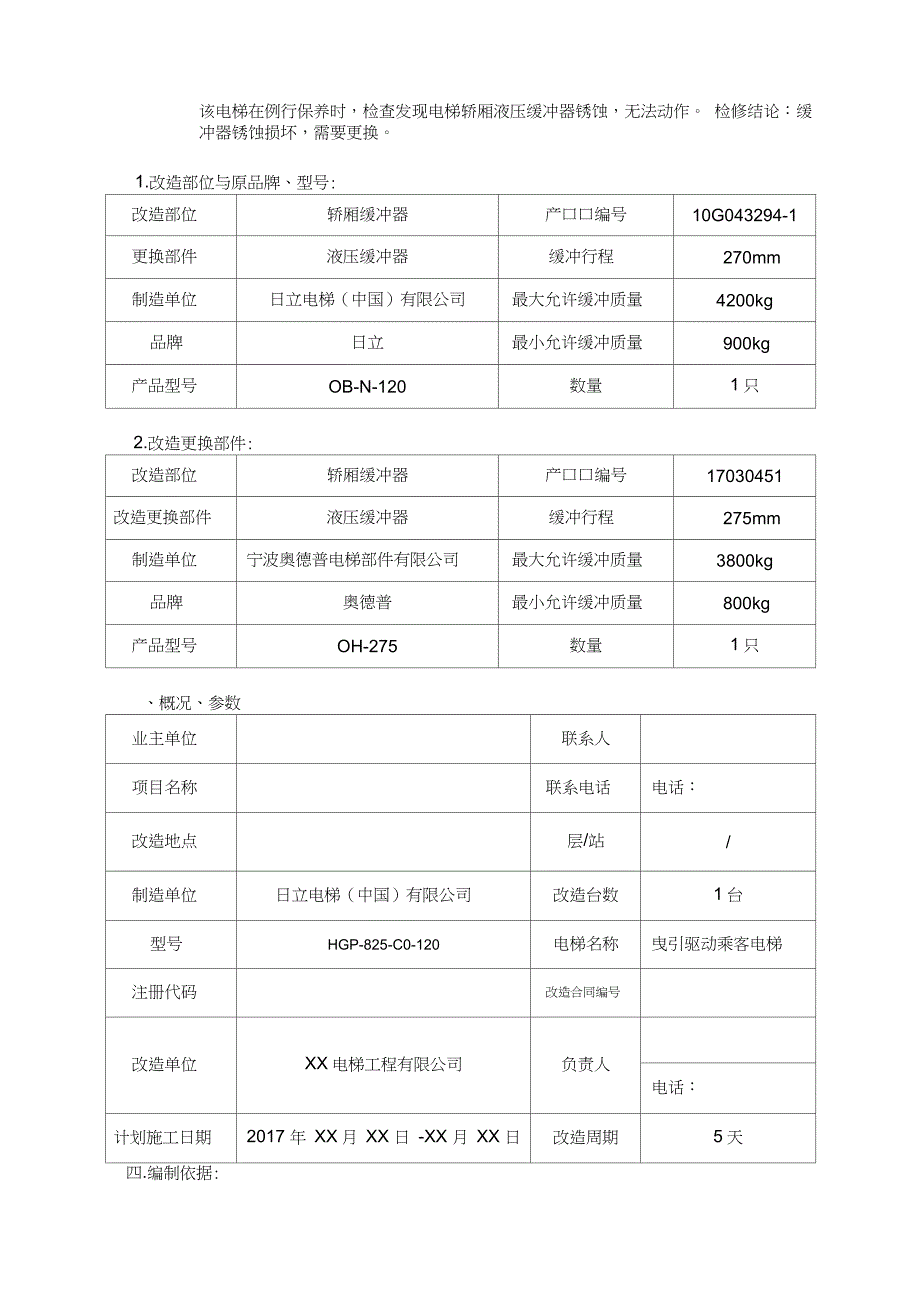

1、电梯改造施工方案施工地点:编制:审核:批准:日期:XX电梯工程有限公司、情况说明该电梯在例行保养时,检查发现电梯轿厢液压缓冲器锈蚀,无法动作。 检修结论:缓冲器锈蚀损坏,需要更换。1.改造部位与原品牌、型号:改造部位轿厢缓冲器产口口编号10G043294-1更换部件液压缓冲器缓冲行程270mm制造单位日立电梯(中国)有限公司最大允许缓冲质量4200kg品牌日立最小允许缓冲质量900kg产品型号OB-N-120数量1只2.改造更换部件:改造部位轿厢缓冲器产口口编号17030451改造更换部件液压缓冲器缓冲行程275mm制造单位宁波奥德普电梯部件有限公司最大允许缓冲质量3800kg品牌奥德普最小允

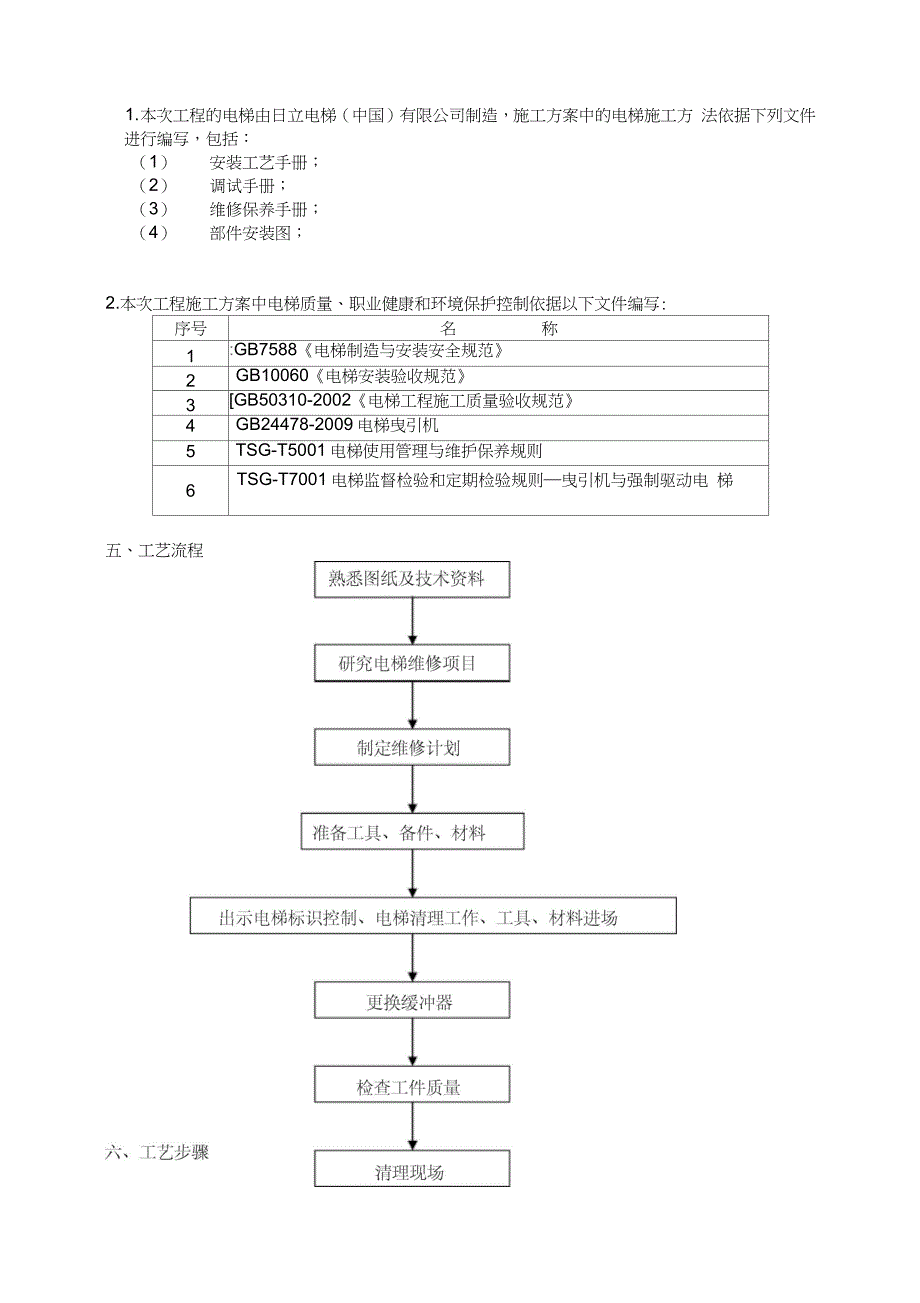

2、许缓冲质量800kg产品型号OH-275数量1只、概况、参数业主单位联系人项目名称联系电话电话:改造地点层/站/制造单位日立电梯(中国)有限公司改造台数1台型号HGP-825-C0-120电梯名称曳引驱动乘客电梯注册代码改造合同编号改造单位XX电梯工程有限公司负责人电话:计划施工日期2017 年 XX月 XX 日 -XX 月 XX 日改造周期5天四.编制依据:1. 本次工程的电梯由日立电梯(中国)有限公司制造,施工方案中的电梯施工方 法依据下列文件进行编写,包括:(1)安装工艺手册;(2)调试手册;(3)维修保养手册;(4)部件安装图;2.本次工程施工方案中电梯质量、职业健康和环境保护控制依据

3、以下文件编写:序号名称1:GB7588电梯制造与安装安全规范2GB10060电梯安装验收规范3GB50310-2002电梯工程施工质量验收规范4GB24478-2009电梯曳引机5TSG-T5001电梯使用管理与维护保养规则6TSG-T7001电梯监督检验和定期检验规则曳引机与强制驱动电 梯五、工艺流程序 号工作程序工作内容1故障分析1、察看现场,分析引起电梯故障原因 可能因前期井道潮湿, 导致缓冲器阻塞生锈腐蚀。2、损坏部件轿厢缓冲器3、部件准备情况采购液压缓冲器_2更换准备吊装工序a. 将电梯移到顶层位置。b. 做好施工区域防护保护措施。c. 开箱清点货物。d. 切断电梯主电源,并做好防护

4、工作,悬挂警示标牌。3交付待确定一切事项无误时,恢复电梯正常运行后与业主交付。七、人员组织1、现场指挥员姓名:2、检验员姓名:3、维修工姓名:八、项目质量、职业健康和环境目标8.1 项目质量目标:严把质量,保证按照工期完成施工,确保电梯验收一次合格 8.2项目职业健康目标: 杜绝重大伤亡事故,轻伤、重伤事故为零; 加强施工现场安全管理,确保项目轻微伤等事故为零; 加强施工现场安全管理,确保火灾、机具损坏等事故为零。8.3项目环境目标: 施工过程中无油品泄漏事故,土地污染事件为零; 施工过程中实现固体废弃物回收率达到 100%九、施工协调的方法和措施9.1维保科长负责联系和协调工作9.2在进场前

5、将施工进度计划提交给甲方,其中包括与甲方的接口时间表,按接口 时间表经双方确认后,具体的工程进度按此时间表进行,如果出现工期延误或者其 他情况,双方应及时协调。十、施工准备1前期准备现场施工人员的安置,同时我司向工地管理单位提供各种进场资料。甲方已完成:a)按修理计划贴出告示b)电梯可按计划天数停梯c)电梯设备运至现场前,提供足够面积的卸车和周转场地;d)了解修理进度和要求。e)了解甲方单位的安全和环境要求。2技术准备技术准备内容a)本公司具有修理此项目电梯的资质,所修理的电梯部件是由合法资格制造商 出具正式合格证的产品。b)所有施工人员都有合法的用工手续,且都具有符合相应工种的特种设备操作

6、证。c)施工现场已经备齐了需要使用的计量机具、测量仪器,且所有计量机具、测量 仪器都具有检验合格证书。d)本公司在本次项目中将执行严格的质量保证措施。e)本公司在本次项目中将执行严格的安全管理保证措施。f)本公司在本次项目中将执行严格的职业健康管理保证措施。g)本公司在本次项目中将执行严格的环境管理保证措施。十一、安全要求1、进入现场,必须戴好安全帽系好帽带并正确使用个人劳动保护用品。2、吊装区域非操作人员禁止入内。吊装机械必须可靠完好。吊具下不准站人。3、特种作业人员必须持证上岗,严禁无证操作。4、二米以上高处作业,必须戴好安全带,扣好保险钩。5、高处作业时,不准往下或向上抛材料和工具等物件

7、各种电动机械设备,必须有可靠接地或接零保护装置、防雷击装置,方能 投入使用。7、非电气、机械操作人员严禁使用和触动机电设备。8、进行涂装作业时,周围五米之内不得有明火作业。密闭空间涂装作业前应 加强通风,在涂装作业过程中应加强监护、定时进行可燃性气体测定,涂装作业完 毕后应继续保持通风。9、工作完毕后,必须做到工完、料净、场地清。10、劳保用品发放表名称姓名工作服手套绝缘手套绝缘鞋安全帽安全带其/、它1套1付1付1双1顶/1套1付1付1双1顶/1套1付1付1双1顶1根十二、工具配置1、塞尺:2、角磨机;3、手拉葫芦;4、手枪钻;5、钳工、电工工具;6、万用表;7、钳形电流表;&绝缘电阻仪;9、接地电阻测试;10、磁力线锤;11、游标卡尺;12、安全帽;13、安全网;14、安全带。十五、施工进度序 号日期 工序、年月日一日(有效工作日)12345671改造前的准 备工作2安装调试3试运行4检验说明:工序安排可根据实际情况调整或平行作业。
