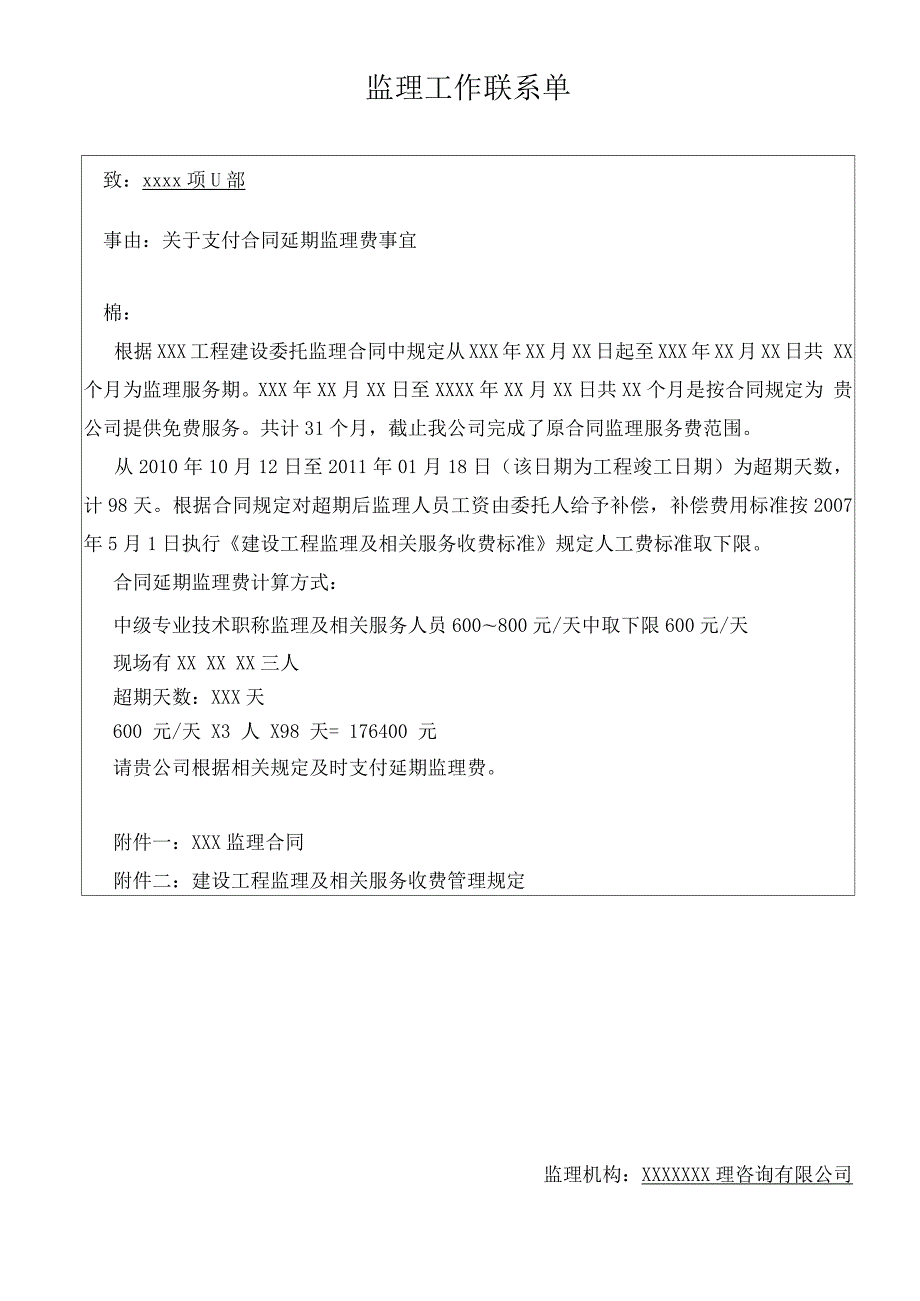

监理工作联系单致:xxxx项U部事由:关于支付合同延期监理费事宜棉:根据XXX工程建设委托监理合同中规定从XXX年XX月XX日起至XXX年XX月XX日共 XX个月为监理服务期。XXX年XX月XX日至XXXX年XX月XX日共XX个月是按合同规定为 贵公司提供免费服务。共计31个月,截止我公司完成了原合同监理服务费范围。从2010年10月12日至2011年01月18日(该日期为工程竣工日期)为超期天数, 计98天。根据合同规定对超期后监理人员工资由委托人给予补偿,补偿费用标准按2007 年5月1日执行建设工程监理及相关服务收费标准规定人工费标准取下限。合同延期监理费计算方式:中级专业技术职称监理及相关服务人员600800元/天中取下限600元/天现场有XX XX XX三人超期天数:XXX天600 元/天 X3 人 X98 天= 176400 元请贵公司根据相关规定及时支付延期监理费。附件一:XXX监理合同附件二:建设工程监理及相关服务收费管理规定监理机构:XXXXXXX理咨询有限公司总/专业监理工程师:期:2XXX年 XX月 XX日工程名称:乐清香格里拉海景帕编号:TJPM/HJY/监C1/监理费/电
