精选代建项目技术标例范本.doc

上传人:田海滨 文档编号:125946 上传时间:2025-07-11 格式:DOC 页数:114 大小:590KB
下载 相关 举报
精选代建项目技术标例范本.doc_第1页
第1页 / 共114页
精选代建项目技术标例范本.doc_第2页
第2页 / 共114页
精选代建项目技术标例范本.doc_第3页
第3页 / 共114页
精选代建项目技术标例范本.doc_第4页
第4页 / 共114页
精选代建项目技术标例范本.doc_第5页
第5页 / 共114页
点击查看更多>>
资源描述

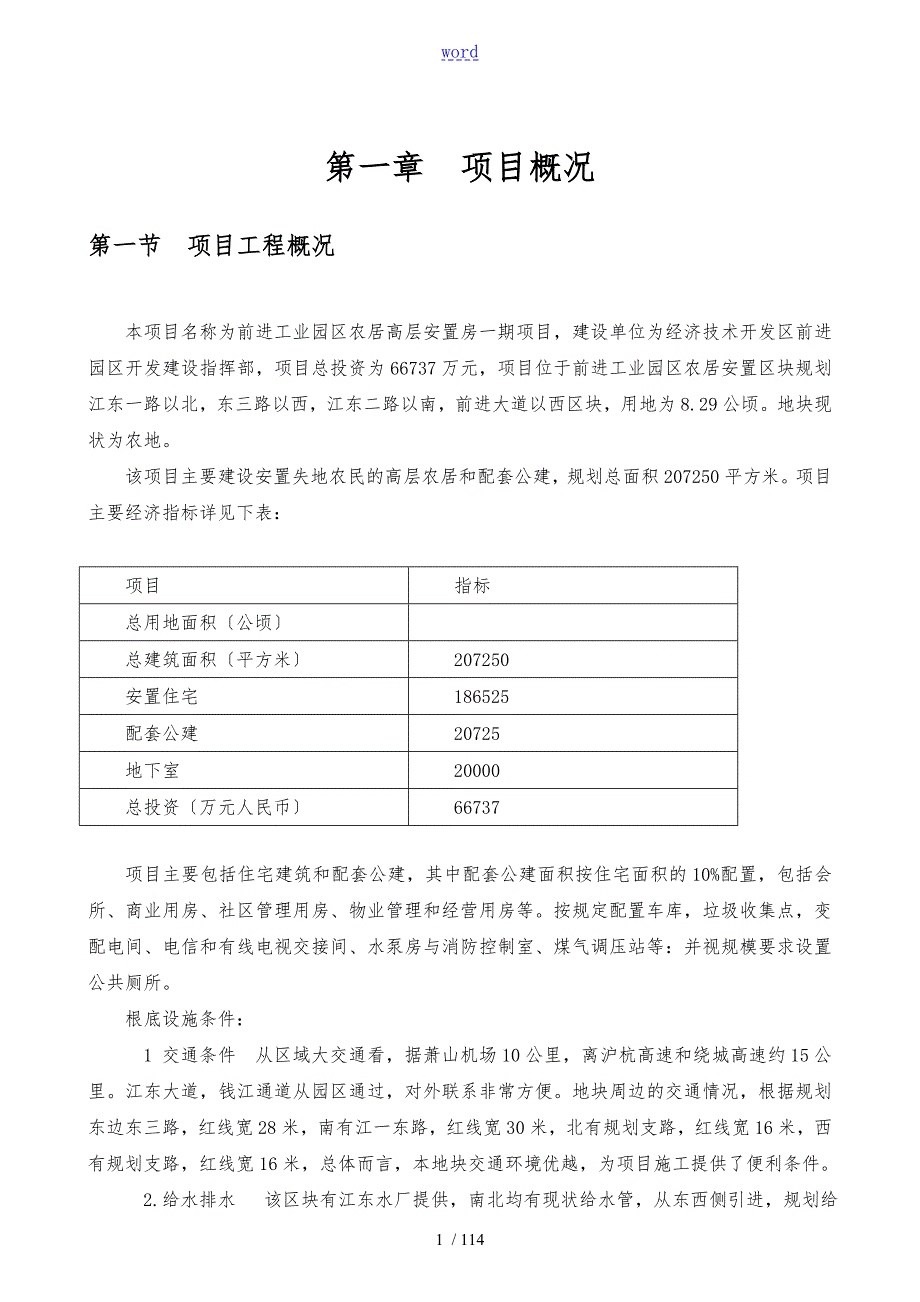

1、word第一章 项目概况第一节项目工程概况本项目名称为前进工业园区农居高层安置房一期项目,建设单位为经济技术开发区前进园区开发建设指挥部,项目总投资为66737万元,项目位于前进工业园区农居安置区块规划江东一路以北,东三路以西,江东二路以南,前进大道以西区块,用地为8.29公顷。地块现状为农地。该项目主要建设安置失地农民的高层农居和配套公建,规划总面积207250平方米。项目主要经济指标详见下表:项目指标总用地面积公顷总建筑面积平方米207250安置住宅186525配套公建20725地下室20000总投资万元人民币66737项目主要包括住宅建筑和配套公建,其中配套公建面积按住宅面积的10%配置

2、包括会所、商业用房、社区管理用房、物业管理和经营用房等。按规定配置车库,垃圾收集点,变配电间、电信和有线电视交接间、水泵房与消防控制室、煤气调压站等:并视规模要求设置公共厕所。根底设施条件: 1 交通条件 从区域大交通看,据萧山机场10公里,离沪杭高速和绕城高速约15公里。江东大道,钱江通道从园区通过,对外联系非常方便。地块周边的交通情况,根据规划东边东三路,红线宽28米,南有江一东路,红线宽30米,北有规划支路,红线宽16米,西有规划支路,红线宽16米,总体而言,本地块交通环境优越,为项目施工提供了便利条件。2.给水排水 该区块有江东水厂提供,南北均有现状给水管,从东西侧引进,规划给水管为

3、双向供给。区域排水管采用雨污完全分流制,按规划污水可以周边道路流入市政污水干管向临江污水处理厂输送。本地块雨水聚集后由周边的道路雨水管,直排入就近河道九工段直河。3供电供气 地块围现状有10千伏架空线路经过,规划北侧有110千伏变电所。现状园区外围燃气管道建设通气,园区建成市政道路下均铺设燃气管道,地块周边的规划从江东二路,东三路,江东一路等均引进中低压燃气管。第二节项目代建服务围本工程项目代建服务围:本项目属全过程代建服务。前期工作代理围与容:组织项目可研、工程勘察、初步设计编制;办理可研报告、初步设计、环保、消防等手续。建设实施代建围与容:组织施工图设计、施工、监理、设备材料选购等;办理工

4、程规划许可证、工程招标、施工许可证、消防、园林绿化、市政等手续;工程合同的洽谈签订与履约的监视管理;编制年度计划,投资计划、用款计划申请;工程中间验收、编制工程决算报告、竣工验收、基建建帐、资产和建设档案移交、工程保修等。第三节 代建管理依据一、代建管理依据:1、国家与地方代建管理的法律、法规;2、委托代建合同与其他合同文件:包括设计、监理、施工、供货;3、经批准的可行性研究与估算、初步设计与概算、施工图设计与预算;4、各级审查、审核部门的审批文件、审核意见;5、各种技术规、规程与各种技术标准、规定。第四节 项目代建管理目标一、代建项目管理目标本项目工作任务重时间紧,因此必须抓紧前期工作,在中

5、标后即全面进入前期工作,加强设计、施工、监理等参建各方的协调工作,为顺利完本钱项目的建设任务,制定本工程的质量、进度、安全文明等具体实施目标。1、项目质量管理目标:招标文件中明确了质量等级目标,严格要求执行现行的施工技术标准和规。精心管理,严格检查,提供给招标人、使用方满意的项目质量。本工程质量验收等级:符合建筑工程施工质量验收统一标准的要求,确保工程质量达到合格工程符合竣工备案制的有关规定,争创市级以上样板工程。2、项目进度管理目标:根据招标文件工期为1260天的进度要求,确保代建工程按合同规定的工期完成工程项目,竣工并移交全部工程和相关资料。3、项目投资管理目标:在项目代建管理实施过程中,

6、我司将严格按照国家招标投标法,在充分征询招标人、使用方意见的前提下,合理确定分包合同和招标方案。组织工程招标,择优选定勘察、设计、施工和主要材料设备供给单位:在满足设计功能的前提下,通过加强设计管理和设计优化措施,实现限额设计的目标;在技术可行的情况下,严格审查施工组织设计方案,降低施工本钱费用,严格控制工程造价,确保投资控制在批准的项目设计概算。4、安全目标:杜绝工程建筑安全事故,确保不发生人员伤亡事故 。5、文明施工目标:按照市区有关部门文明施工要求,施工现场做到文明施工、安全有序、整洁卫生、保证职工的职业健康安全,并对周边环境进展有效保护,达到市安全文明标化工地,争创绿色工地。6、项目合

7、同管理目标: 所有项目管理工作都必须以合同为依据进展,因此合同管理的目标与项目管理的总目标是一致的,即:确保工程质量达到合格工程符合竣工备案制的有关规定,争创市样板工程;确保本项目在合同规定的工期按期完工;确保投资控制在批准的项目设计概算;确保工程无重大安全事故,确保现场安全文明施工达到“市级文明工地标准;在遵守国家相关法律法规的前提下满足招标人、使用方要求,维护招标人、使用方的合法权益。7、项目档案管理目标:对于本工程勘察、设计、施工、监理等有关的所有技术文件资料,项目部将配置专职的技术文件管理人员,收集、整理、并按合理的专业进展分类。技术文件的管理,不仅要保存结论型文件报告,更要收集重要工

8、程步骤的有价值的过程性技术文件,按建设工程文件归档要求保存文件。过程中本项目的管理人员与时移交建设技术文件,保证建设信息的时效,采用电脑管理技术文件,便于查询和检索,提高档案管理效率。与时整理、真实完整、分类有序、立卷归档,取得工程档案验收认可文件,工程竣工验收后,向城建档案馆移交一套符合规定的工程技术文件,同时向业主单位移交一样的一套工程技术文件。8、服务目标:我司坚持以诚信为本,为招标人、使用方提供优质的服务。让招标人、使用方满意,实现对招标人、使用方的各项承诺。在项目建设管理过程中,项目部将建立信息系统,加强与招标人、使用方沟通,实现信息对称透明,与时按要求上报资料,汇报工程进展情况,认

9、真执行招标人、使用方提出的建议与指令,做好配合工作,充分发挥我司的统筹组织职能:在重大问题上充分听取招标人、使用方的意见,维护招标人、使用方的最终决定权:努力协调好与有关单位的关系,减少招标人、使用方的协调工作量;主动、与时向招标人、使用方提出工程施工、设计与财务方面的优化建议,尽力为招标人、使用方节约建设投资。第五节 代建管理服务工作思路业主至上、严密组织;详尽计划、合同履约;有效沟通、灵活协调;秩序实施、预防为主;跟踪控制、持续改良;过程精品、目标实现。我公司拟派出的代建管理部在签订的合同围,将与业主的工程领导小组密切协调配合,结合代建管理的特点制订相关的管理程序,对代建管理进展全面规划;

10、对业主、设计、承包商、监理的管理围、管理深度提出合理可行的建议;在业主的授权围,对各类合同的签订、管理进展分析、评审,确定各合同之间的接口管理模式,依据合同展开代建管理工作,并提供法律咨询;在业主和第三方之间提供证明、行使决定权或处理权时,作为独立的专业人员,依据自己的专业技能和判断,公正地进展工作;提供相应的技术手段保证各相关管理程序的有效实施。确保对项目实施过程中的各项活动进展综合监控,围绕项目目标投资、进度、质量、安全进展综合系统规划,使项目的实施形成一种安全可靠的目标控制机制,通过对项目实施的所有环节从工程前期到竣工验收交付与工程保修期的全过程进展调查、分析、评估、评价来实施对项目的控

11、制和管理,持续改良;并对变更、重大技术、施工方案等方面,可能对费用或质量或时间有重大影响问题,事前提出切实可行的建议和实施方案,供项目业主决策。第二章 项目管理工作的具体容第一节 项目管理各个阶段具体容项目阶段项目管理工作具体容设计准备阶段项目管理投 资 控 制进展项目总投资目标的分析、论证编制项目总投资切块、分解的初步规划分析总投资目标实现的风险,编制投资风险管理的初步方案编制设计任务中有关投资控制的容对设计方案提出投资评价建议根据选定的方案审核项目总投资估算编制设计阶段资金使用计划并控制其执行编制各种投资控制报表和报告进 度 控 制分析、论证总进度目标编制项目实施总进度规划分析总进度目标实

12、现的风险、编制进度风险管理的初步方案审核设计进度计划并控制其执行编制设计任务书中有关进度控制的容编制各种进度控制报表和报告质 量 控 制理解使用方的要求、分析、论证项目的功能协助使用方确定项目的质量要求和标准分析质量目标实现的风险、编制质量风险管理的初步方案编制项目的功能描述书与主要空间的房间的手册编制设计任务书比拟设计方案是否符合设计竞选文件的要求编制设计竞选总结报告合 同 管 理分析、论证项目实施的特点与环境,编制项目合同管理的初步规划分析项目实施的风险、编制项目风险的初步方案从合同管理的角度为设计文件的编制提出建议根据设计评审的结果,提出委托设计的合同结构协助使用方起草设计合同,参与设计

13、合同的谈判、签订工作从目标控制的角度分析设计合同的风险,制定设计合同管理方案分析、编制索赔管理初步方案,以防索赔事件的发生信 息 管 理建立项目的信息编码体系与信息管理制度收集、整理、分类归档各种项目管理信息协助使用方建立会议制度管理各种会议记录建立各种报表和报告制度,确保信息流畅通、与时、准确填写项目管理工作日志每月向使用方递交项目管理工作月报运用计算机进展项目的信息管理,随时向使用方提供有关项目管理的各类信息、各种报表和报告将所有项目管理信息分类订成岫,在项目管理工作完毕后递交使用方组织与协调分析项目实施的特点与环境,提出项目实施的组织方案编制项目管理总体规划编制设计工作的组织方案并控制其

14、实施协助使用方组织设计评审组织设计方案的评审,协助使用方办理设计审批方案根据评审结果,提出委托设计单位的建议协调设计准备过程中的各种工作关系,协助使用方解决有关纠纷事宜设计阶段项目管理设计阶段项目管理投 资 控 制在可行性研究的根底上,进展项目总投资目标的分析、论证根据方案设计,审核项目总估算,供使用方确定投资目标参考,并基于优化方案协助使用方对出调整编制项目总投资切块、分解规划,并在设计过程中控制其执行,在设计过程中假如有必要,与时提出调整总投资切块、分解规划的建议审核项目总概算,在设计深化过程中严格控制在总概算所确定的投资计划值 中,对设计概算做出评价报告和建议根据工程概算和工程进度表,编

15、制设计阶段资金使用计划,并控制其执行,必要时,对上述计划提出调整建议从设计、施工、材料和设备等多方面作必要的市场调查分析和技术经济比拟论证,并提出咨询报告,如发现设计可能突破投资目标,如此协助设计人员提出解决方法,供使用方参考审核施工图预算,调整总投资计划采用价值工程方法,在充分满足项目功能的条件下考虑进一步挖掘节约投资的潜力进展投资计划值和实际值的动态跟踪比拟,并提交各种投资控制报表和报告控制设计变更,注意检查变更设计的合理性、经济性、建筑造型和使用功能是否满足使用方的要求进 度 控 制参与编制项目总进度计划,有关施工进度与总承包单位协商讨论审核设计提出的详细的设计进度计划和出图计划,并控制

16、其执行防止发生因设计单位推迟进度而造成施工单位要求索赔协助起草主要甲供材料和设备的采购计划,审核甲供进口材料设备清单协助 使用方确定施工分包合同结构与招投标方式督促使用方对设计文件尽快做出决策和审定在项目实施过程中进展进度计划值和实际值的比拟,并提交各种进度控制报表和报告月报、季报、年报协助室外装修设计、专业设备设计与主设计的关系,使专业设计进度能满足施工进度的要求质 量 控 制协助使用方确定项目质量的要求和标准,满足政府设计质监部门 质量评定标准要求,并作为质量控制目标值,参与分析和评估建筑物使用功能、面积分配、建筑设计标准等,根据使用方的要求,编制详细的设计要求文件 ,作为设计合同的一局部

17、研究图纸、技术说明和计算书等设计文件,发现问题,与时向设计单位提出,对设计变更进展技术经济合理性分析,并按照规定的程序办理设计变更手续,风对投资与进度带来影响的变更,需会同使用方核签审核各设计阶段的图纸、技术说明和计算书等设计文件是否符合国家有关设计规、有关设计质量要求和标准,并根据需要提出修改意见 在设计进展过程中,协助审核设计是否符合使用方对设计质量的特殊要求,并根据需要提出修改意见假如有必要,组织有关专家对结构方案进展分析、论证,以确定施工的可行性、结构的可靠性,进一步降低建造本钱 协助智能化设计和供货单位进展大楼智能化总体设计方案的技术经济分析对常规设备系统的技术经济进展分析,并提出改

18、良意见审核有关水、电、暖等系统设计与有关市政工程规、地块市政条件是否相符合审核施工图是否有足够的深度,是否满足可施工性的要求,以确保施工进度计划的顺利进展对项目所采用的主要设备、材料充分了解其用途,并做出市场调查分析;对设备、材料的选用提出咨询报告,在满足功能要求的条件下,尽可能降低工程本钱会同有关部门对设计文件进展审核,必要时组织会议或专家论证合 同 管 理协助使用方确定设计合同结构协助使用方选择标准合同文本,起草设计合同与特殊条款从投资控制、进度控制和质量控制的角度分析设计合同条款,分析合同执行过程中可能出现的风险与如何进展风险转移参与设计合同谈判进展设计合同执行期间的跟踪管理,包括合同执

19、行情况检查,以与合同的修改、签订补充协议等事宜分析可能发生索赔的原因 ,制定防性对策,减少使用方索赔事件的发生,协 使用方处理有关设计合同的索赔事宜,并处理合同纠纷事宜向使用方递交有关合同管理的报表和报告信 息 管 理建立设计阶段工程信息编码体系建立设计阶段信息管理制度,并控制其执行进展设计阶段各类工程信息的收集、分类存档和整理运用计算机进展项目的信息管理,随时向使用方提供项目管理各种报表和报告协助使用方建立有关会议制度,整理会议记录督促设计单位整理工程技术资料、档案填写项目管理工作记录,每月向使用方递交设计阶段项目管理工作月报将所有设计文档,包括图纸、技术说明、往来函件、会议纪要、政府批件等

20、装订成岫,在项目完毕后递交使用方组织与协调协助使用方协调与设计单位之间的关系,与进处理有关问题,使设计工作顺利进展协助使用方处理设计与各市政部门和主管部门的联系,摸清有关设计参数和要求协助使用方做好方案与扩初审批的准备工作,协助处理和解决方案和扩初审批的有关问题协助使用方协调设计和招投标之间的关系招投标阶段项目管理投资控制审核概算和施工图预算审核招标文件和合同文件中有关投资的条款审核、分析各投标单位的投标报价定期向使用方提交投资控制报告参加评标与合同谈判进度控制编制施工总进度规划,并在招标文件中明确工期总目标审核招标文件和合同文件中有关进度的条款审核、分析各投标单位的进度计划定期向使用方提交进

21、度控制报告参加评标与合同谈判质量控制在招标文件中严格控制施工单位和材料、设备供货等入围的质量标准增加招标文件的技术指标分数的权重制定严密的合同条款,分甭各承包单位的质量责任合同管理合理划分子项目,明确各子项目的围确定项目的合同结构策划各子项目的发包方式起草、修改施工承包合同以与甲供材料、设备的采购合同参与合同谈判工作信息管理起草、修改各类招标文件 在投资控制专业软件、进度控制专业软件建立项目分解结构和各子项目的编码,为计算机辅助的进度、投资控制奠定根底招投标过程中各种信息的收集、分类与存档组织与协调组织对投标单位的资格预审组织发放招标文件、组织投标答疑组织对投标文件的预审和评标组织、协调参与招

22、投标工作的各单位之间的关系组织各种评标会议协助使用方向政府主管部门办理各种审批事项组织合同谈判风险管理制订风险管理策略在合同采取有利的反索赔方案制订合理的工程保险投保方案施工阶段项目管理投资控制编制施工阶段各年度、季度、月资金使用计划并控制其执行利用专业投资控制软件每月进展投资计划值与实际值的比拟,并提供各种报表工程付款审核审核其他付款申请单对施工方案进展技术经济比拟论证审核与处理各项施工索赔中与资金有关的事宜进度控制审核施工总进度计划,并在项目施工过程中控制其执行,必要时,与时调整施工总进度审核项目施工各阶段、年、季、月的进度计划,并控制其执行,必要时作调整审核设计、施工单位和材料、设备供货

23、单位提出的进度计划、供货计划,并检查、督促和控制其执行在项目实施过程中,进展进度计划值与实际值的比拟,每月、季、年提交各种进度控制报告质量控制严格控制各分项工程施工质量严格控制单位之间界面的施工或安装的工程质量建立严格的检验批、分项、分部工程的质量验收标准和验收程序支持工程监理进展的质量控制和进度,发挥政府监视质量的功能合同管理协助使用方起草甲供材料、设备的合同,参与各类合同谈判进展各类合同的跟踪管理并定期提供合同管理的各种报告协助使用方处理有关索赔事宜,并处理合同纠纷信息管理进展各种工程信息的收集、整理、存档定期提供各类工程项目管理报表建立工程会议制度督促各施工单位整理工程技术资料组织与协调

24、组织设计交底组织、协调参与工程建设各单位之间的关系协助使用方各政府主管部门办理各项审批事项风险管理工程变更管理协助处理索赔与反索赔事宜协助处理与保险有关的事宜现场管理组织工地安全检查组织工地卫生与文明施工检查协调处理工地的各种纠纷组织实施工地的保卫与产品保护工作竣工验收阶段项目管理投资控制编制本阶段资金使用计划,并控制其执行,必要时调整计划进展投资计划值与实际值的比拟,提交各种投资控制报告审核本阶段各类付款审核与处理施工综合索赔事宜参与讨论工程决算的问题编制投资控制最终报告进度控制编制本阶段的进度计划,并控制其执行,必要时作调整提交各种进度控制最终报告质量控制组织做好竣工验收工作做好成品保护工

25、作合同管理进展各类合同的跟踪管理并提供合同管理的各种报告协助使用方处理有关工程索赔事宜,并处理合同纠纷协助处理合同中的未完事项信息管理进展各种工程信息的收集、整理、存档提供各类工程项目管理报表督促项目实施单位整理工程技术资料组织提交竣工 资料组织编制重要设施的使用与维护手册组织与协调组织、协助参与工程建设各单位之间的关系协助业向各政府主管部门办理各项竣工入住事项其他任务配合进展剩余甲供材料物资的处置配合组织各种仪式与活动(1)、编制前期报批报审计划,在招标单位或项目业主的协助下,办理项目前期消防、园林、人防、交通、环保、地震等有关手续报批工作。(2)、编制工程招标计划,并报业主审批,选定招标代

26、理机构或自行招标,通过招标选择设计、监理、施工、设备、材料供给单位。并将招投标情况报告和中标合同报委托人备案。(3)、负责工程的质量、进度、投资控制,按期向委托人和使用人汇报施工进度、质量、资金的使用情况并随时承受监视审查。(4)、负责本项目所涉与的合同变更以与预算、决算的审核,负责工程合同的洽谈与签订工作。(5)、按项目进度向委托人提出投资计划申请,报送项目进度用款报告。(6)、负责本工程项目的信息管理以与安全文明施工管理。(7)、负责办理开工前的相关手续与协调工程建设各阶段的外关系。(8)、组织工程中间验收,会同委托人、使用单位共同组织竣工验收,办理工程竣工前的有关手续。(9)、编制工程决

27、算报告,报委托人审批,负责将项目竣工与有关技术资料整理汇编移交,并办理相关产权证与做好物业移交工作。2、根据招标计划,组织好施工总包单位招标工作,选择施工经验丰富有实力的总包单位。第二节 代建管理程序8.1.3、代建管理工作程序图图1 项目管理总体框图项 目前 期工程实施过程竣工验收与保修各项政府手续报批计划管理财务管理招投标管理质量控制进度控制投资控制安全文明施工后期验收工程保修、存档其 它协调管理建安工程设计管理合同管理信息管理风险管理图2 材料设备采购招投标管理工作程序流程图受委托招标代理公司受委托招标代理公司编制监理、施工、采购等招标文件依合同要求编制标底招标代理公司提出招标申请发出招

28、标公告或招标通知书对投标单位进展资格审查向投标单位出售招标文件招标代理召开招标会议和现场勘察开标与评标、决标招标代理公司发出中标通知送招标办审 批报委托人审核报委托人审核图3 施工管理工作程序流程图实施监视与管理,督促承包商严格按规X、图纸与工艺标准施工,按规定与要求报算检查施工现场的安全防护卫生设施组织竣工初验整理合同文件、技术档案资料,编写竣工验收评估报告组织竣工验收分析查明原因实施返修返工 监 理参与质检部门核定质量等级签发竣工移交证书,施工阶段管理总结代建项目部进驻现场熟悉图纸与有关资料,编制项目管理方案与实施细如此管理人员通知管理人员权限通知管理程序通知使用表报通知送监理、施工总承包

29、单位、设计单位施工现场调查施工组织设计审批图纸会审分包单位资审第一次工地会议审批开工报告签发开工指令投资控制质量控制进度控制 审核工程量 审核预算 审核签发工程付款单 处理索赔 上岗人员资格审查 原材料控制 构配件控制 设备控制 参加质量事故分析 监视事故处理方案 审核总进度计划 审核施工进度计划 实际与计划比照分析图4 施工阶段进度控制程序流程图编制说明中应有:1上月实际完成工程量、工作量;2当月年计划完成工程量、工作量;3计划提前或拖后的原因分析;(4)拟采取的对策按计划组织实施施工总承包单位、监理检查计划执行情况实际进度度与计划进度比照分析施工总承包单位、监理实现工期总目标根本符合计划要

30、求审批年、季、月度计划项目管理人员根据工期总目标编制施工总进度计划施工总承包单位、监理审批施工总进度计划项目管理人员应附有:编制材料设备采供计划,劳动力使用计划施工机械使用计划编制年、季、月度计划施工总承包单位、监理图5 施工阶段质量控制工作程序流程图 下一道工序施工分部工程完成填写分部工程报验施工总承包单位检查结果分项隐蔽工程报验单和分项工程检验认可书分局部项工程施工施工试验与监理取样各分项隐蔽工程自检填报工程报验单专业工程师现场与审查实验报告审批开工申请 下达开工令施工总承包单位申报分项分部工程方案施工总承包单位申报材料合格证、复验证加倍复试或换材料督促施工总承包单位检查质保体系运作管理审

31、批签发工程检验认可书并在自检资料上签字附:隐检单预检单质量保证资料质量评定表项目管理部监理单位现场检查监理、项目管理专业工程师内业资料检查监理、项目管理专业工程师签发分部工程检验认可书监理、项目管理专业工程师图6 合同管理工作程序流程图合同管理与其他管理职能,如计划管理、本钱管理、组织和信息管理等之间存在着密切的关系。这种关系与可以看作是工作流,又可以看作是信息流。合同分析合同文档合同网络合同监视索赔管理投资管理进度管理质量管理项目组织信息系统经济利益分析风险分析责任分析第三章 项目重点难点分析与代建服务的创新点第一节 本项目管理的重点和难点分析根据招标文件,结合建筑工程的使用性质,对该项目进

32、展针对性分析,本工程项目的重点和难点其要点分析如下:1、在对该项目的项目管理中,代建项目部的工作重点是抓紧项目前期建设项目准备工作,与时开展施工招标工作。2、根据招标计划,组织好施工总包单位招标工作,选择施工经验丰富的、有能力在合同规定工期完成整个工程验收质量合格的施工单位组织施工。3、根据招标计划,合理时机组织专业分包单位(如:电梯、设备、通信、弱电智能化等)单位的招标工作,并安排各个单位有序进场施工。4、协调好外围环境影响因素,与时要求并配合施工单位与当地政府、建设主管部门建立联系,协调好当地村民关系,不扰民,维护当地村民的合法权益,遵照并执行当地有关法令、法规、管理条例等文件或要求。5、

33、通过对工程进度实行动态管理,实现工期目标。在该项目的进度控制过程中,代建项目部的工作重点是控制所有处于关键线路上的工作。对项目进展项目节点控制,让整个项目有分阶段进度控制目标,积极发挥施工单位主观能动性,监控结合,当进度控制出现偏差时,代建项目部要与时要求施工单位提出解决问题的方案,出具切实可行的措施,并监控其实施成果。如果是外面因素影响总包单位施工时,代建单位要发挥一个项目组织协调者的作用,积极排除障碍和隐患,保证施工单位正常施工。保证项目时间目标的实现。6、确保项目投资控制管理,实现本钱目标。合理运用投资,加强合同管理,防止并保证建设项目投资控制在批准的设计概算之。控制设计变更,防止不正当

34、变更而降低工程质量。控制现场签证,任何现场签证必须有施工单位、监理单位和代建项目部同时见证,数额比拟大的工程签证要通知项目业主或审计部门共同见证。经事前申报审批方可实施。7、确保质量目标的实现。在该项目的质量管理过程中,代建项目部的工作重点是进展施工过程的宏观控制,抓程序、抓管理,切实发挥施工单位、监理单位的职责,让整个施工管理有序,协调,目标一致,确保项目质量目标的实现。建筑工程的管理,工程质量是关键,是重中之重,必须制定有效的质量控制措施,建立约束、协调的现代管理机制,强化合同管理,把质量目标与经济利益挂钩,针对关键工序和特殊工序编制单项工程质量控制方案,从工程进入施工阶段开始就要建立项目

35、质量保证体系,提倡提高工序检查验收的一次验收合格率,定期组织项目代建项目部、监理公司、各施工方参加工程质量联检,加强质量监视管理,确保结构使用和安全需要,实现质量目标。8、加强信息管理。项目信息管理部通过项目管理软件对进度、质量、本钱实现动态管理;利用公司局域网实现数据共享、优化信息结构、数据处理、预测、计划、控制与辅助决策,为项目管理人员进展建设项目的进度控制、质量控制。本钱控制。合同管理、现场管理、安全控制、组织协调、竣工验收等提供可靠的信息支持,方便公司与项目部之间的沟通,提高工作效率。9、加强程序化管理,发挥三方建设主体职能的有效性,建立文件收发书面往来制度,第一次工地会议制度,监理例

36、会制度,专题例会制度,关键部位监理旁站制度,设计变更、现场签证报审制度,图纸会审、施工图审查制度,工程质量安全联检制度,尽可能地支持监理工作,维护监理管理职能,防止代建项目部过多干预监理工作使监理工作不能有效发挥。10、采取有效环保措施,确保安全目标。施工前要制定安全、文明、环保施工措施,降低噪音和粉尘污染。11、本工程采用项目代建制管理模式,作为项目代建管理单位承当从施工图设计审查直至工程完成结算和向使用人移交工作为止的全过程代建管理工作。代建制管理模式不同于施工监理和施工总承包管理,而是受项目的委托人和使用人委托,在项目的建设期行使建设人的职责和权利,全权负责项目的建设的管理。因此,这种管

37、理模式对代建单位提出了更高的要求,需要项目代建单位具备工程咨询、设计、采购、招标代理、质量管理、进度管理、造价管理、合同管理、信息管理、安全管理等方面的专业和综合性的人才组建项目管理团队。由以往的施工监理和施工总承包管理作为计划、指令、规定的执行者角色转变为计划、指令、规定的制定和监视执行的角色。项目代建单位应该站在项目的建设方的角度,运用项目管理的方式,从围管理、计划管理、质量管理、本钱管理、进度管理、采购管理、沟通管理、安全管理和风险管理等方面进展全方位的计划、管理和控制,以达到对工程建设各方面的有效管理和控制,实现项目建设的各项预期目标。同时作为项目的代建项目部,对于项目建设开工审批手续

38、的办理、与项目的委托人和使用人以与其他与工程建设相关的部、外部环境的协调与沟通也是代建项目管理的重要工作。第二节 对影响项目工期、质量和投资的关键问题的理解1、对影响项目工期的关键问题的理解根据本公司项目的理解,认为要确保项目如期完工,工期控制的关键点有以下容:1设计与政府报批工作的衔接是开工前前期工作进度管理的重点,原如此上设计的质量和进度必须满足政府报批进度的要求。2方案设计与初步施工图设计单位之间的协调是设计进度管理的重点。3消防、园林、人防、交通、规划等政府职能部门的报批工作,是施工准备期进度管理的重点。4施工过程中的主要控制点A关键工作和关键线路确实定方法B网络计划工期调整和工期优化

39、方法C网络计划的时差计算、分析和利用D分析和运用双代号时标网络计划和前锋线控制工程进度计划实施E实际进度和计划进度的比拟方法,分析惊讶与其产生的原因F工程计划延期索赔与其处理程序和措施G合理编制各个专业分包计划,并合理安排各个专业进场施工,协调好总分包单位界面衔接。2、对影响项目质量的关键问题的理解根据我公司多年的工程经验与对本项目的理解,对影响质量的关键问题主要有以下关键点:1招标选择具有丰富住宅项目监理经验的监理单位。2招标选择优秀的总包单位和管理人员。3监理综合的质量体系。4对设计单位的质量管理。5对施工单位的质量管理。6施工过程中主要控制点。A对材料质量的控制B工程质量控制手段和方法分

40、析C工程质量检验与处理意见D影响工程质量的因素分析E施工工序质量控制的容&实施要点分析F工程质量事故处理程序&所需资料G工程竣工验收要求与验收程序H分项、分部、单位工程质量评定的程序和标准3、对影响投资的关键问题的理解根据我公司多年经验结合本项目的特点,我公司认为在本项目中投资控制的关键点有以下容:1根据投资计划进展限额设计管理。2系统做好投资控制计划工作,确保项目的技术标准、系统设置符合投资控制计划指标。3准确细致的做好各招标分项的界面划分工作,尽量减少工作面划分不当导致的灰色地带。4对某些参建单位提出不符合规定的变更如:擅自扩大建设规模,提升装饰档次等代建要把好审核关,不符合程序和规定的不

41、予办理。4项目建设过程中主要控制点A选择性价比高的建筑装饰材料,比拟各种施工工艺,选择经济易行的方案。B设计概算与施工图预算的编制与审查C工程承包合同价确实定方法D工程计量支付程序和方法E工程变更与变更价款确实定F索赔费用的计算G投资偏差分析三、搞好代建管理服务的主要创新点1、采用一体化项目管理模式为圆满的完成项目委托人的建设目标,我们项目管理部将运用项目管理的一体化管理模式,以合同为主线深度管理,形成具有本项目特点的全方位一体化项目管理模式。运用一体化的项目管理模式,将设计、采购、施工在落实各项管理目标为宗旨的大前提下,实现统一思想、统一计划、统一步骤,进展系统性全方位的优化管理。使这几个方面的工作在建设全过程中互相动态接触,互相优化。运用一体化的项目管理模式,在建设全过程中使降低本钱、最大程度的合理使用建设投资的

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 招标文件

宁ICP备18001539号-1
