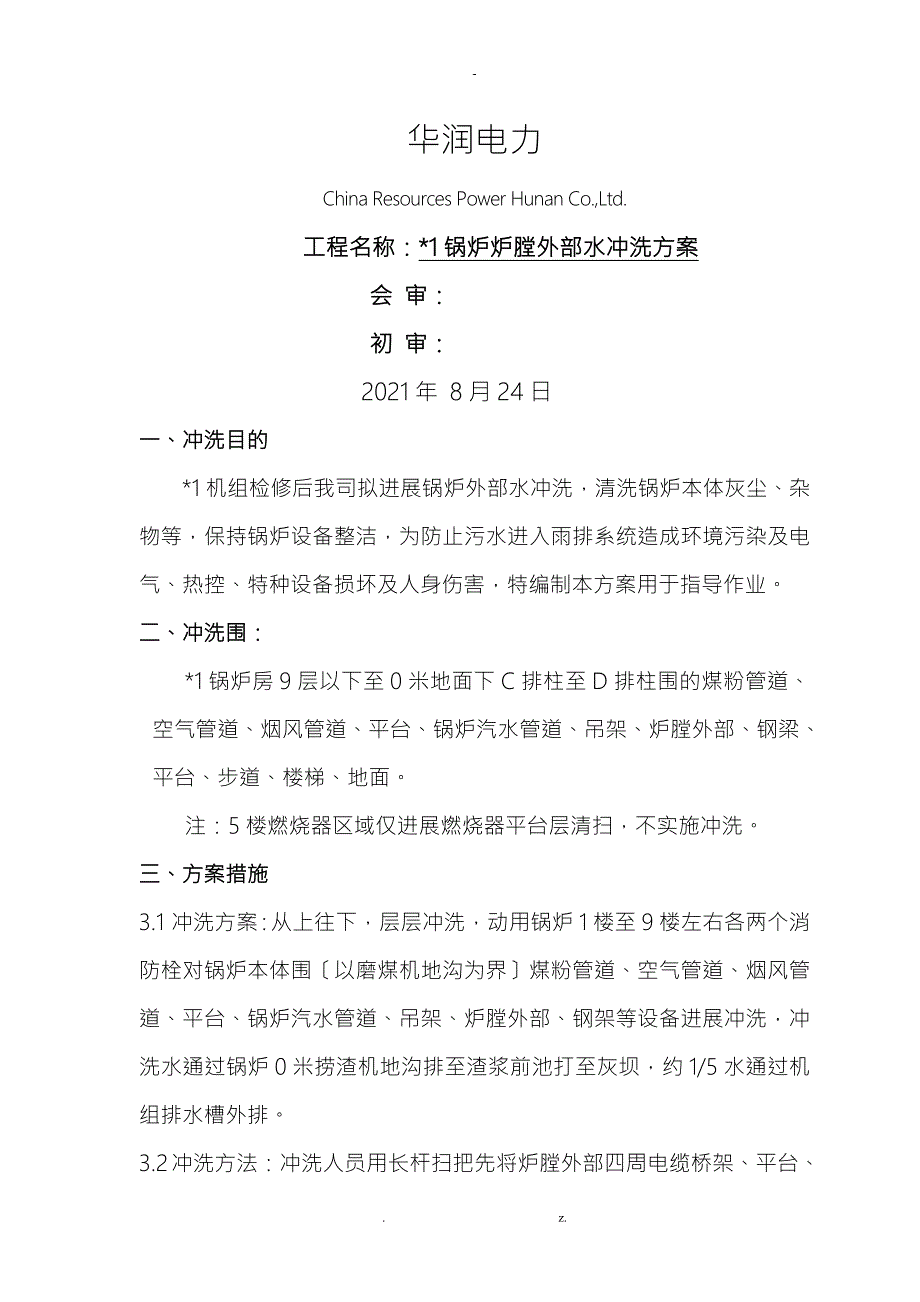

1、华润电力China Resources Power Hunan Co.,Ltd.工程名称:*1锅炉炉膛外部水冲洗方案会 审:初 审:2021年 8月24日一、冲洗目的*1机组检修后我司拟进展锅炉外部水冲洗,清洗锅炉本体灰尘、杂物等,保持锅炉设备整洁,为防止污水进入雨排系统造成环境污染及电气、热控、特种设备损坏及人身伤害,特编制本方案用于指导作业。二、冲洗围:*1锅炉房9层以下至0米地面下C排柱至D排柱围的煤粉管道、空气管道、烟风管道、平台、锅炉汽水管道、吊架、炉膛外部、钢梁、平台、步道、楼梯、地面。注:5楼燃烧器区域仅进展燃烧器平台层清扫,不实施冲洗。三、方案措施3.1 冲洗方案:从上往下,

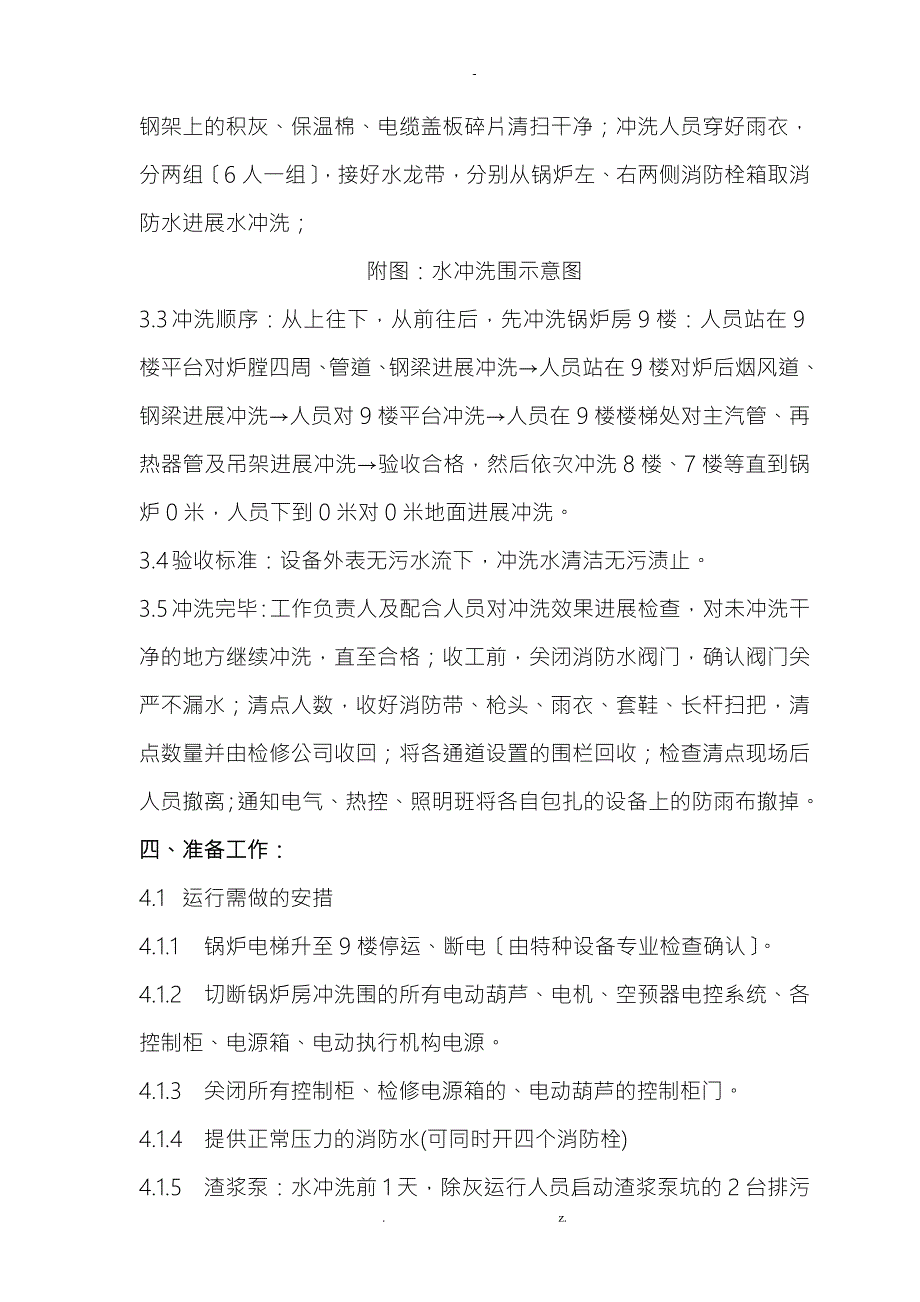

2、层层冲洗,动用锅炉1楼至9楼左右各两个消防栓对锅炉本体围以磨煤机地沟为界煤粉管道、空气管道、烟风管道、平台、锅炉汽水管道、吊架、炉膛外部、钢架等设备进展冲洗,冲洗水通过锅炉0米捞渣机地沟排至渣浆前池打至灰坝,约1/5水通过机组排水槽外排。3.2 冲洗方法:冲洗人员用长杆扫把先将炉膛外部四周电缆桥架、平台、钢架上的积灰、保温棉、电缆盖板碎片清扫干净;冲洗人员穿好雨衣,分两组6人一组,接好水龙带,分别从锅炉左、右两侧消防栓箱取消防水进展水冲洗;附图:水冲洗围示意图3.3 冲洗顺序:从上往下,从前往后,先冲洗锅炉房9楼:人员站在9楼平台对炉膛四周、管道、钢梁进展冲洗人员站在9楼对炉后烟风道、钢梁进展

3、冲洗人员对9楼平台冲洗人员在9楼楼梯处对主汽管、再热器管及吊架进展冲洗验收合格,然后依次冲洗8楼、7楼等直到锅炉0米,人员下到0米对0米地面进展冲洗。3.4 验收标准:设备外表无污水流下,冲洗水清洁无污渍止。3.5 冲洗完毕:工作负责人及配合人员对冲洗效果进展检查,对未冲洗干净的地方继续冲洗,直至合格;收工前,关闭消防水阀门,确认阀门关严不漏水;清点人数,收好消防带、枪头、雨衣、套鞋、长杆扫把,清点数量并由检修公司收回;将各通道设置的围栏回收;检查清点现场后人员撤离;通知电气、热控、照明班将各自包扎的设备上的防雨布撤掉。四、准备工作:4.1 运行需做的安措4.1.1 锅炉电梯升至9楼停运、断电

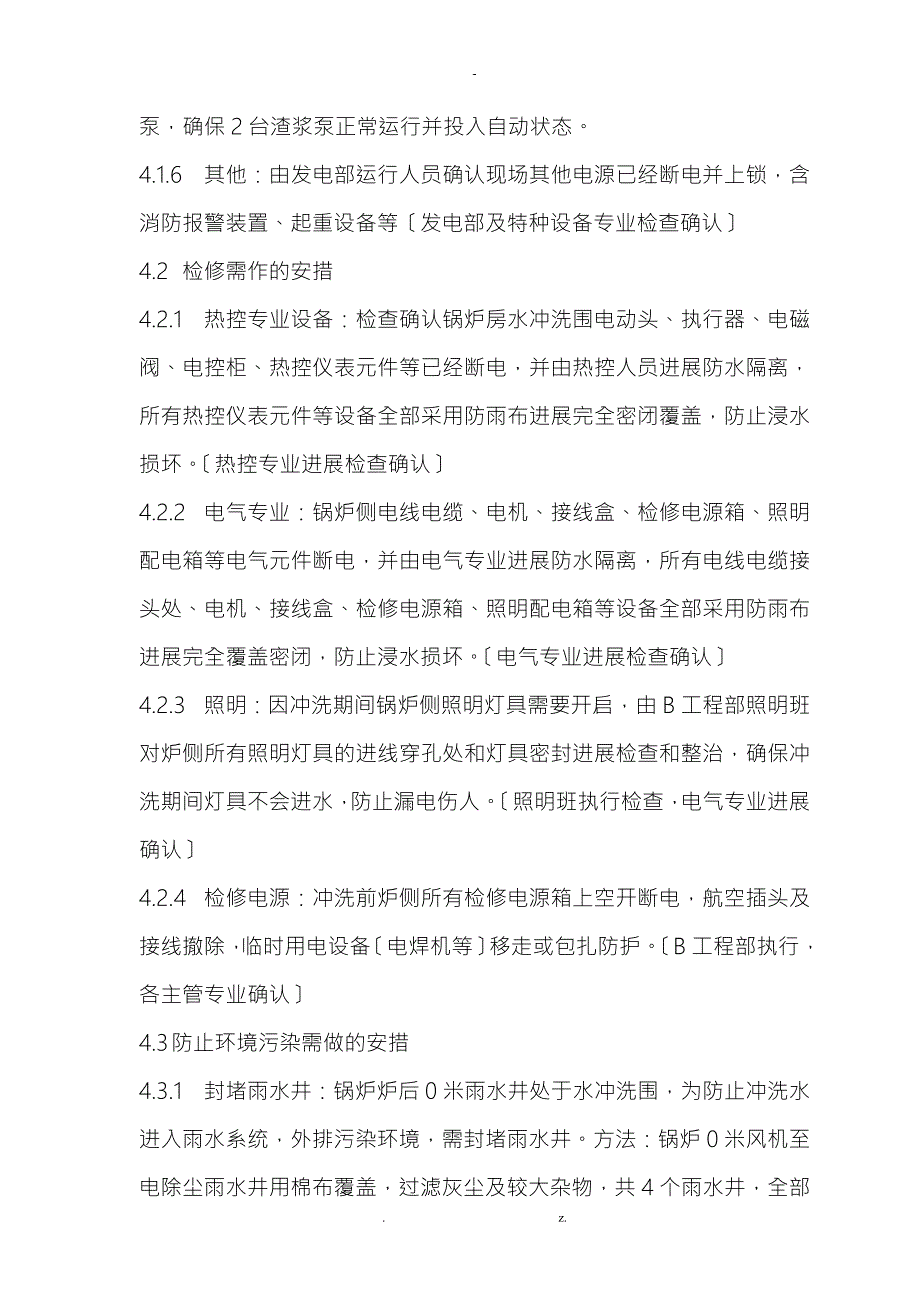

4、由特种设备专业检查确认。4.1.2 切断锅炉房冲洗围的所有电动葫芦、电机、空预器电控系统、各控制柜、电源箱、电动执行机构电源。4.1.3 关闭所有控制柜、检修电源箱的、电动葫芦的控制柜门。4.1.4 提供正常压力的消防水(可同时开四个消防栓)4.1.5 渣浆泵:水冲洗前1天,除灰运行人员启动渣浆泵坑的2台排污泵,确保2台渣浆泵正常运行并投入自动状态。4.1.6 其他:由发电部运行人员确认现场其他电源已经断电并上锁,含消防报警装置、起重设备等发电部及特种设备专业检查确认4.2 检修需作的安措4.2.1 热控专业设备:检查确认锅炉房水冲洗围电动头、执行器、电磁阀、电控柜、热控仪表元件等已经断电,并

5、由热控人员进展防水隔离,所有热控仪表元件等设备全部采用防雨布进展完全密闭覆盖,防止浸水损坏。热控专业进展检查确认4.2.2 电气专业:锅炉侧电线电缆、电机、接线盒、检修电源箱、照明配电箱等电气元件断电,并由电气专业进展防水隔离,所有电线电缆接头处、电机、接线盒、检修电源箱、照明配电箱等设备全部采用防雨布进展完全覆盖密闭,防止浸水损坏。电气专业进展检查确认4.2.3 照明:因冲洗期间锅炉侧照明灯具需要开启,由B工程部照明班对炉侧所有照明灯具的进线穿孔处和灯具密封进展检查和整治,确保冲洗期间灯具不会进水,防止漏电伤人。照明班执行检查,电气专业进展确认4.2.4 检修电源:冲洗前炉侧所有检修电源箱上

6、空开断电,航空插头及接线撤除,临时用电设备电焊机等移走或包扎防护。B工程部执行,各主管专业确认4.3 防止环境污染需做的安措4.3.1 封堵雨水井:锅炉炉后0米雨水井处于水冲洗围,为防止冲洗水进入雨水系统,外排污染环境,需封堵雨水井。方法:锅炉0米风机至电除尘雨水井用棉布覆盖,过滤灰尘及较大杂物,共4个雨水井,全部用棉布覆盖检修公司执行。4.3.2 隔离两侧地沟:锅炉0米左右两侧雨水沟排至厂外,右侧雨水沟尾端连接雨水井进展封堵隔断,防止跑水;左侧地沟与捞渣机地沟通过连通管联通,冲洗前打通连通管,冲洗水进入捞渣机地沟到达渣浆前池。4.3.3 隔离右侧连接机组排水槽地沟:约1/5冲洗水约10吨会排

7、至与机组排水槽相连的地沟,请化学人员做好监视检查,防止外排超标。4.3.4 清通捞渣机地沟:约4/5冲洗水约40吨排至捞渣机地沟,进入渣浆前池,由渣浆前池统一打至灰坝,冲洗人员时刻观察捞渣机地沟,防止外溢污染环境。4.3.5 锅炉13.7米层做好隔离:清理13.7米层竹跳板、钢管等,做好防水措施检修公司执行。五、人员组织措施锅炉房9层及以下水冲洗作业由检修公司承担,分两组作业,消防队、安保人员配合。人员分配表:序号职务职责备注1.邓海军冲洗现场总指挥指挥水冲洗事宜2.友光冲洗工程经理负责水冲洗事宜、负责安排人员、工具检修公司3.龙发、肖建波、何军冲洗现场平安专工负责现场平安监视、监管4.贺安安

8、冲洗现场监护人水冲洗全程监护,杜绝违章作业检修公司5.曾辉工作负责人开出水冲洗工作票,落实安措检修公司6.建璟、万亮、传印、曾辉、向志勇、邓伟圣冲洗前检查组检查落实水冲洗前安措,风险点源7.建璟、万亮、传印、曾辉、向志勇、邓伟圣冲洗后检查组负责水冲洗后的质量验收,防水措施恢复后设备完好验收8.消防员消防配合组2名,每组配备1名消防员,配合监护水冲洗作业消防队9.安保人员安保配合组2名,每组配备1名安保人员,配合监护水冲洗作业保安10.冲洗工冲洗1组6名,每组2人手持枪头,4人协助拖动水带检修公司11.冲洗工冲洗2组6名,每组2人手持枪头,4人协助拖动水带检修公司12.清洁工保洁组每组配1名清洁

9、工,手持长扫把清扫卫生检修公司工器具一览表序号名称单位数量备注1.雨衣和套鞋套12新2.强光手电筒支12检验合格3.消防水龙带卷8新4.消防栓枪头个4新六、办理工作票及平安交底6.1 办理好消防水使用申请单,水冲洗前一天由检修公司办理好消防水使用申请单。6.2 办理好工作票,工作负责人落实好安措。6.3 全员平安技术交底:开工前8小时对所有参与人员工作负责人、配合人员、冲洗人员进展现场平安、技术交底。交底人:锅炉首工。其他参与人:技术部副部长、B工程部部长、平安专工、锅炉班长;6.4 现场平安措施落实:水冲洗前4小时,技术部电气、热控专工、检修公司B工程部电气、热控、照明班班长对现场电控设备包

10、扎情况进展查缺补漏。6.5 检修公司清场,冲洗前2小时检查确认锅炉房区域风机、捞渣机、制粉系统等检修工作已完毕,人员已撤离;6.6 检修公司将各个进入冲洗区域的通道用围栏封闭并挂警示牌;6.7 冲洗许可:开消防水前,工作负责人与值长联系并获得许可。七、平安本卷须知7.1 冲洗分2个作业组,每组6人,由于水压大,需2人控制枪头,4人拖水龙带;每组配1名消防人员、1名安保人员、1名保洁工;7.2 站在栏杆边冲洗时,人员制止将身体探出栏杆,以防发生坠落;7.3 夜间视线不好,人员注意行走及上下楼梯时需小心慎重,以防跌倒;7.4 冲洗期间,工作负责人及1名配合人员负责配合开关消防水阀门及对冲洗人员进展

11、监护和提醒;7.5 制止用消防水直接冲洗电梯轿厢、电缆桥架及所有用塑料布包扎好的电控设备;7.6 由于大量水会流入捞渣机渣沟并流入渣浆前池,除灰运行人员需对渣浆前池水位进展监视,并及时启动进展排水;7.7 如遇突发情况,工作负责人第一时间向班长汇报,并逐级上报。八、危险点及防控措施序号危险点风险评估分析风险控制措施1短路 冲洗前设备电源没断开,遇水短路;冲洗后控制柜、电源箱、照明灯具、电动葫芦控制柜及电机等短路。冲洗前工作负责人会同电工对冲洗区域的电源是否断开进展全面检查、确认全部断开后才能开场进展冲洗。冲洗后工作负责人会同电工对所有电气设备进展检查确认无短路现象前方可送电。 2触电设备电源没断开,电线电缆破损,遇水造成人员触电;冲洗前工作负责人会同电工对冲洗区域的电源是否断开、电线电缆是否存在裸露进展全面检查、确认全部断开后才能开场进展冲洗。3高空坠落、落物伤害工、器具随意放置,架子搭设不合格,没有系好平安带等,水带反冲。工、器具放置结实,架子搭设平安可靠,且经历收合格后挂牌使用。冲洗人员正确系好平安带,且加挂平安绳。并设专职监护人。. z.
