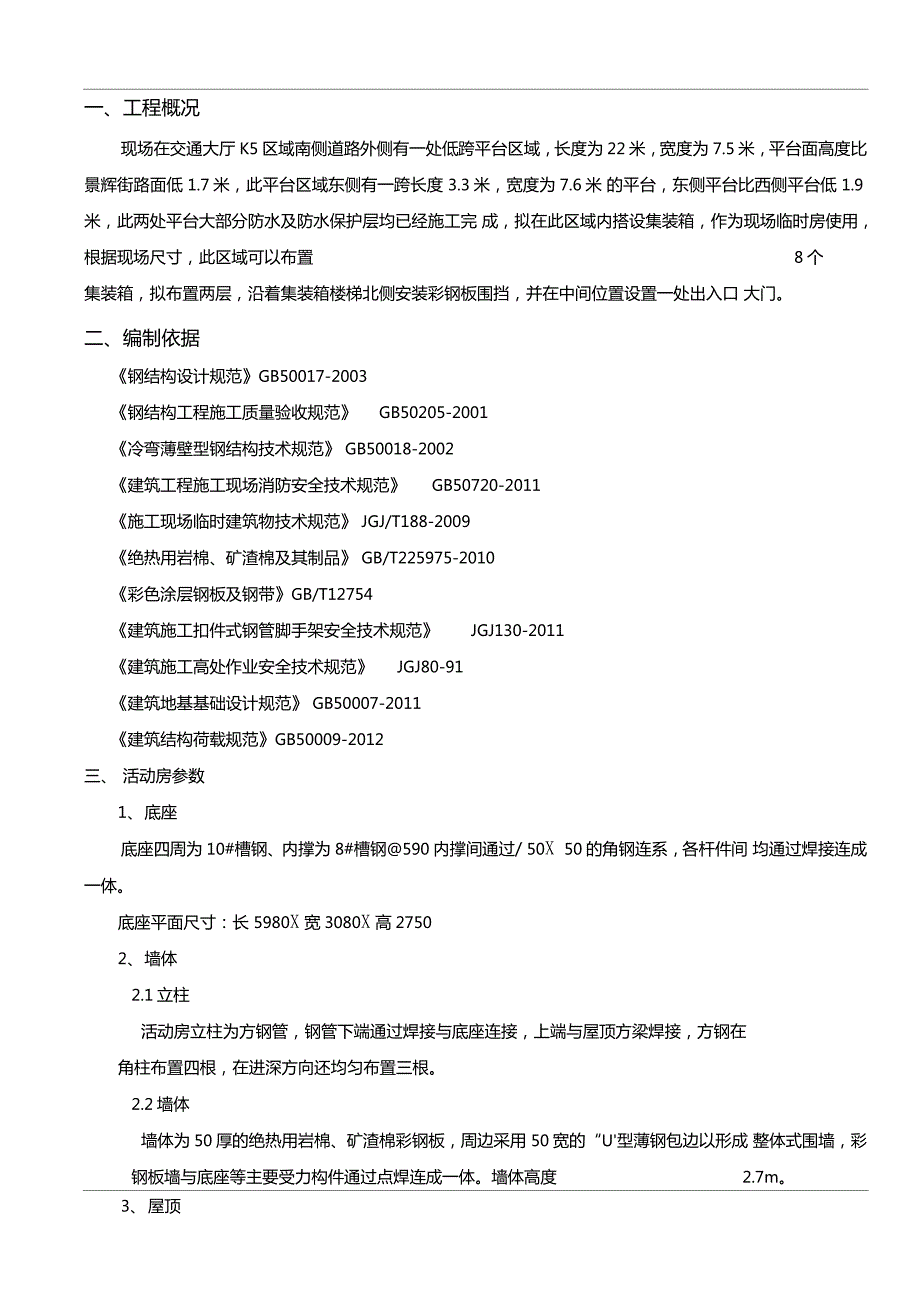

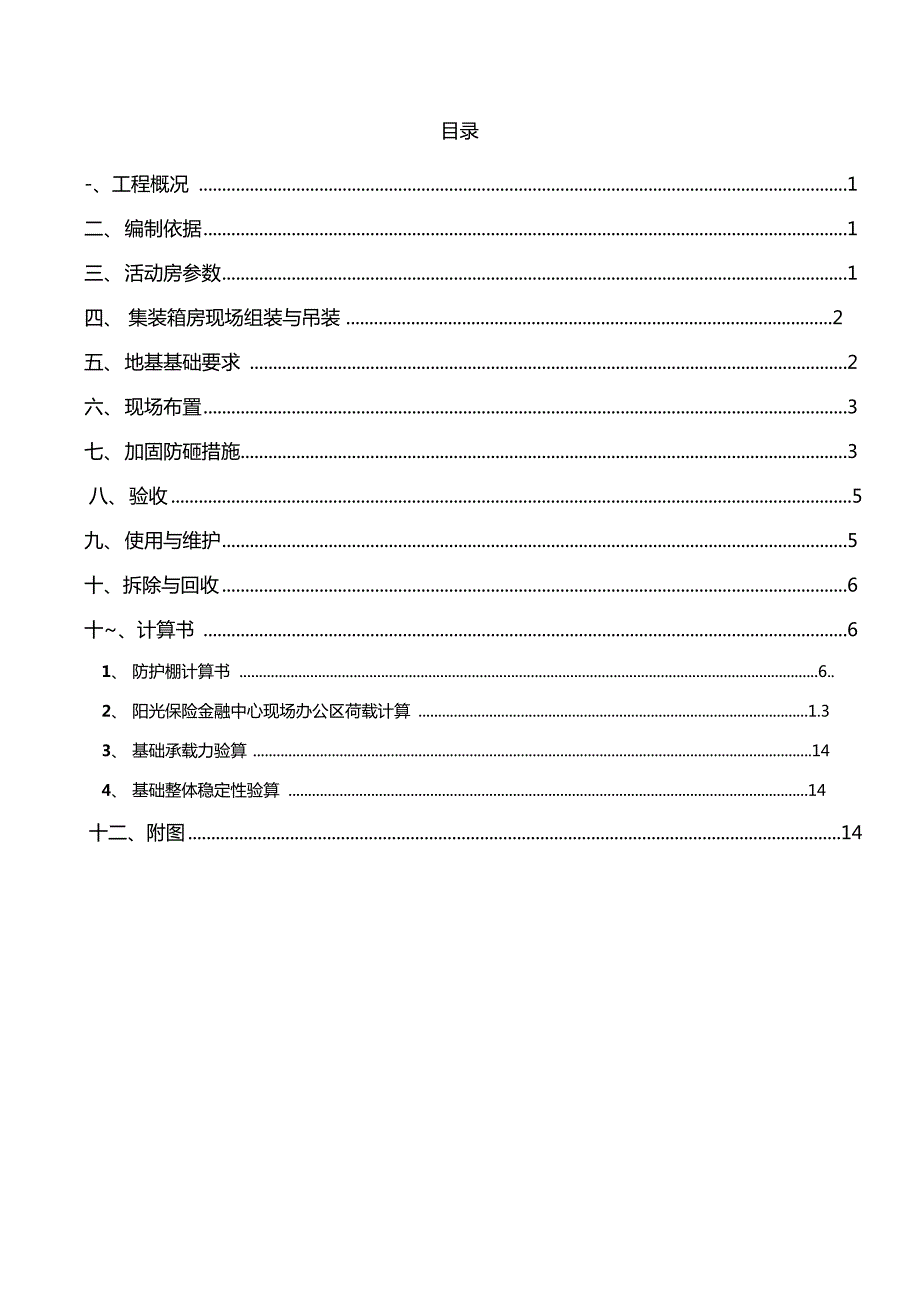

1、目录-、工程概况 1二、编制依据1三、活动房参数1四、 集装箱房现场组装与吊装 2五、地基基础要求 2六、现场布置3七、加固防砸措施3八、验收5九、使用与维护5十、拆除与回收6十、计算书 61、 防护棚计算书 6.2、 阳光保险金融中心现场办公区荷载计算 1.33、 基础承载力验算 .144、 基础整体稳定性验算 14十二、附图14一、工程概况现场在交通大厅K5区域南侧道路外侧有一处低跨平台区域,长度为 22米,宽度为7.5 米,平台面高度比景辉街路面低 1.7米,此平台区域东侧有一跨长度 3.3米,宽度为7.6米 的平台,东侧平台比西侧平台低 1.9米,此两处平台大部分防水及防水保护层均已经
2、施工完 成,拟在此区域内搭设集装箱,作为现场临时房使用,根据现场尺寸,此区域可以布置8个集装箱,拟布置两层,沿着集装箱楼梯北侧安装彩钢板围挡,并在中间位置设置一处出入口 大门。二、编制依据钢结构设计规范GB50017-2003钢结构工程施工质量验收规范GB50205-2001冷弯薄壁型钢结构技术规范 GB50018-2002建筑工程施工现场消防安全技术规范GB50720-2011施工现场临时建筑物技术规范 JGJ/T188-2009绝热用岩棉、矿渣棉及其制品 GB/T225975-2010彩色涂层钢板及钢带GB/T12754建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011建筑施工高处
3、作业安全技术规范JGJ80-91建筑地基基础设计规范 GB50007-2011建筑结构荷载规范GB50009-2012三、活动房参数1、底座底座四周为10#槽钢、内撑为8#槽钢590内撑间通过/ 50X 50的角钢连系,各杆件间 均通过焊接连成一体。底座平面尺寸:长 5980X宽3080X高27502、墙体2.1立柱活动房立柱为方钢管,钢管下端通过焊接与底座连接,上端与屋顶方梁焊接,方钢在角柱布置四根,在进深方向还均匀布置三根。2.2墙体墙体为50厚的绝热用岩棉、矿渣棉彩钢板,周边采用 50宽的“U型薄钢包边以形成 整体式围墙,彩钢板墙与底座等主要受力构件通过点焊连成一体。墙体高度2.7m。3

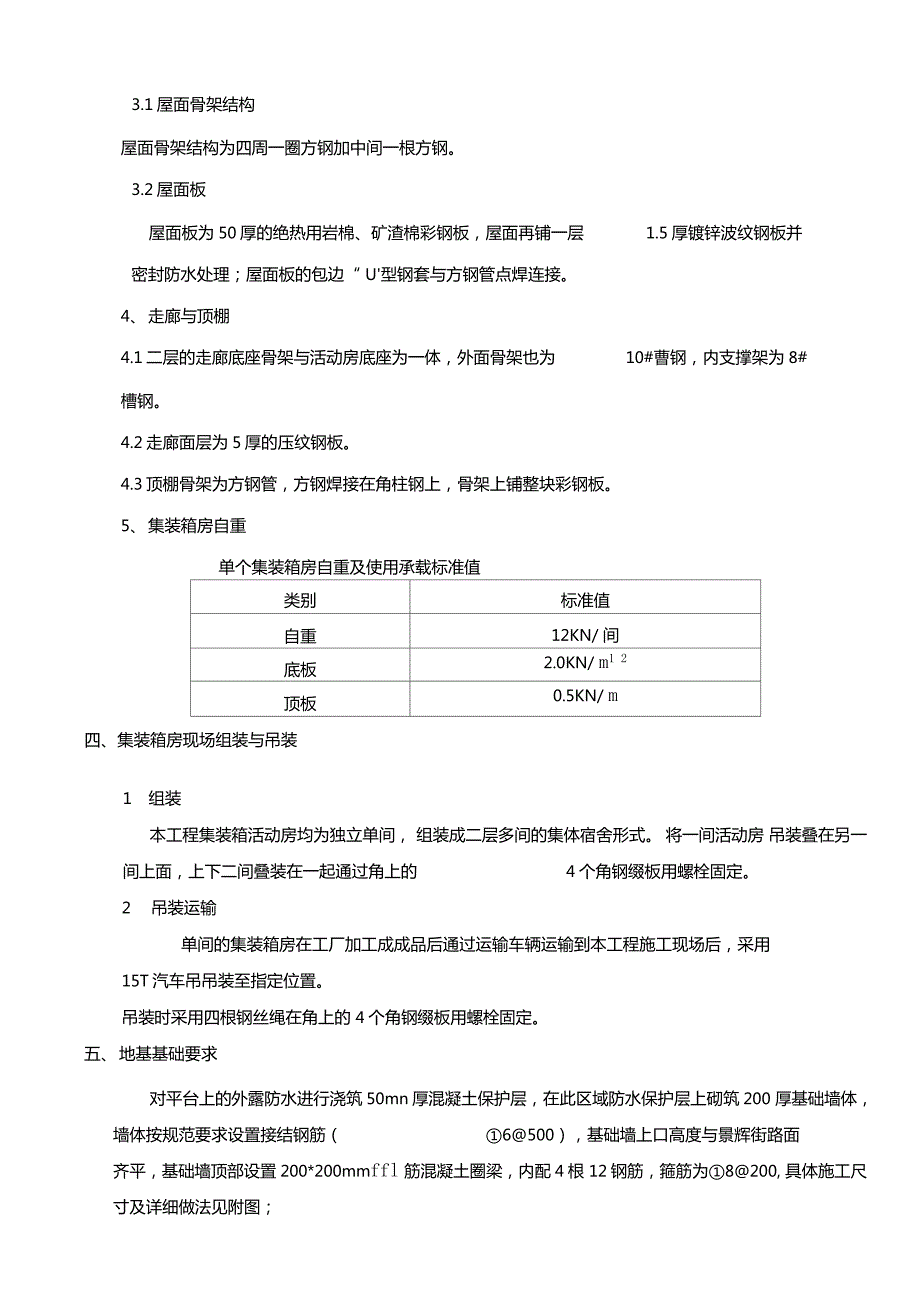

4、屋顶3.1屋面骨架结构屋面骨架结构为四周一圈方钢加中间一根方钢。3.2屋面板屋面板为50厚的绝热用岩棉、矿渣棉彩钢板,屋面再铺一层1.5厚镀锌波纹钢板并密封防水处理;屋面板的包边“ U型钢套与方钢管点焊连接。4、走廊与顶棚4.1二层的走廊底座骨架与活动房底座为一体,外面骨架也为10#曹钢,内支撑架为8#槽钢。4.2走廊面层为5厚的压纹钢板。4.3顶棚骨架为方钢管,方钢焊接在角柱钢上,骨架上铺整块彩钢板。5、集装箱房自重单个集装箱房自重及使用承载标准值类别标准值自重12KN/ 间底板2.0KN/ m组装本工程集装箱活动房均为独立单间, 组装成二层多间的集体宿舍形式。 将一间活动房 吊装叠在另一
5、间上面,上下二间叠装在一起通过角上的4个角钢缀板用螺栓固定。 吊装运输单间的集装箱房在工厂加工成成品后通过运输车辆运输到本工程施工现场后,采用15T汽车吊吊装至指定位置。吊装时采用四根钢丝绳在角上的 4个角钢缀板用螺栓固定。五、地基基础要求对平台上的外露防水进行浇筑50mn厚混凝土保护层,在此区域防水保护层上砌筑200 厚基础墙体,墙体按规范要求设置接结钢筋(6500),基础墙上口高度与景辉街路面齐平,基础墙顶部设置200*200mmffl筋混凝土圈梁,内配4根 12钢筋,箍筋为8200, 具体施工尺寸及详细做法见附图;顶板0.5KN/ m四、集装箱房现场组装与吊装六、现场布置1、本居住式集装
6、箱房是由自身具有防火、绝热性的岩棉、矿渣棉的彩钢板加工制作。2、根据现场尺寸,此区域东西共可以布置八个集装箱,拟按两层布置,楼梯设置在集装 箱北侧面东西两侧,沿着楼梯北侧边安装彩钢板围挡,并在中间位置设置出入口大门, 大门采用不锈钢焊接,并安装门禁系统;在围挡外侧及集装箱的北立面及西立面布置城 建标识及相关的宣传标语牌。3、消防、安防系统布置:在集装箱的一层和二层布置消防器材箱,每层布置两处,在出 入口大门内东侧布置一处消防器材展示台,并写好相关的宣传标语,在一层集装箱的东 西两侧楼梯位置各布置一处监控头。4、电气系统布置:总电源由本工程的配电房内接出,线路通过管廊负一层内预留的南北贯通的洞口
7、内通过,接至集装箱东侧边的二级配电箱内,在每层集装箱东侧均安装一台 分配电箱,室内分照明和插座两路线路进行供电,每个集装箱内考虑一个空调插座,一 个冬天取暖器的插座和四个普通电脑电源插座,每个集装箱内的照明安装两个方形LED吸顶灯,拟在外走道顶安装三个圆型 LED吸顶灯;5、给排水系统:在办公室区域单考虑一处洗手池,布置在一层西侧第二间门口附近,水 源由本工程的供水管网中接出管路通过管廊负一层内预留的南北贯通的洞口内通过,洗 手池的排水排入东三环市政管网内。6此区域范围内的卫生、安全均由我项目部负责,现场安排专人进行清理。七、加固防砸措施1、防砸措施:使用1米高48*3.5钢管焊接在集装箱的6
8、根立柱上,在1米高钢管最底 端向、上150mn和最顶端向下200mn搭设立平管,使用斜拉杆与两侧立柱下端的立平管 相连,防砸棚共两层,上层防砸,下层防雨,防砸层使用50mn厚木板进行满铺,并使用14#铁丝捆绑好;下侧防雨层,使用彩钢板进行满铺,使用自攻钉进行固定。2、防风加固措施:使用10#钢丝绳从集装箱顶部防砸棚钢管进行拉结,地面上焊接预埋 铁板,铁板上焊接14钢筋环,钢丝绳与钢筋环进行连接,所有连接点均使用3个钢丝绳扣扣牢,在钢丝绳下部位置连接 12#花篮螺杆,将钢丝绳张拉紧固。八、验收1、临建在安装施工完成后进行一次性验收2、 验收质量按施工现场临时建筑物技术规范(JGJ/T188)附录
9、C的规定执行。3、质量验收提供如下文件资料3.1设计图纸及施工方案3.2原材料、构配件的质量合格证及进场复验收报告、验收记录;3.3隐蔽工程验收资料3.4混凝土等地基强度报告4、集装箱房4.1各分项工程质量均符合质量标准;4.2质量控制资料和其他资料人间完整;4.3有关安全及功能的检验和复验结果符合要求。九、使用与维护1、使用1.1临时建筑使用应建立健全安全保卫,卫生防疫、消防、生活设施的使用和生活管理 等各项管理制度。1.2活动房应按照使用说明书的规定使用。1.3活动房超过设计使用年限时,应对房屋结构和围护进行全面检查,并对安全性能进 行评估,合格后方可继续使用。1.4定期对生活区住宿人员进
10、行安全、治安、消防、卫生防疫、环境保护等宣传教育。1.5应建立临时建筑防台防汛等灾害的应急预案,在风暴、洪水、雨雪来临前,组织全 面检查,并应采取可靠的加固措施。1.6集装箱房在使用过程中,不得更改原设计的使用功能。楼面的使用荷载不宜超过设 计值,当楼面的使用荷载超过设计值时,应对结构进行安全评估。1.7集装箱房在使用过程中,不得随意开洞、打孔或对结构进行改动,不得擅自拆除隔 墙和围护构件。1.8严禁擅自安装、改造和拆除临时建筑内的电线、电器装置和用电设备,严禁使用电 磁炉等大功率用电设备。1.9生活区内不得存放易燃、易爆、剧毒等化学危险品。1.10使用空调、采暖设备的临时建筑,其室内温度控制
11、应符合施工现场临时建筑物技 术规范(JGJ/T188)第8.3.3条、第8.3.4条的规定。2、维护2.1组织相关人员对临时建筑的施工情况进行定期检查、维护,并应建立相应的使用台 账记录。对检查过程中发现的问题和安全隐患,应及时采取处理措施。2.2周转使用规定年限内的活动房重新组装前,应对主要构件进行检查、维护,达到质 量要求的方可使用。2.3集装箱房配件的维护应符合下列规定:2.3.1承重架焊缝不得开焊,锈蚀严重的焊缝应进行除锈补焊;2.3.2构配件的活动链接部位维修后应涂抹防锈油保护;2.3.3当构配件和板材产生弯曲变形时,应及时修复或更换;2.3.4当门窗及配件出现断裂、损坏时,应及时修
12、复或更换。十、拆除与回收1、一般规定1.1临时建筑的拆除遵循“谁安装、谁拆除”的原则;当出现可能危及临时建筑整体稳 定的不安全情况时,应遵循“先加固、再拆除”的原则。1.2拆除施工前,施工单位应编制拆除施工方案、安全操作规程及采取相关的防尘降噪、 堆放、清除、废弃物等措施,并应按规定程序进行审批。对作业人员进行技术交底。1.3拆除施工前,应做好拆除范围内的断水、断电、断燃气等工作。拆除过程中,现场 用电不得使用被拆临时建筑中的配电箱。1.4拆除施工应符合环保要求,拆下的建筑材料和建筑垃圾应及时清理。楼面、操作平 台不得集中堆放建筑材料和建筑垃圾。建筑垃圾宜按规定清运,不得在施工现场焚烧。1.5
13、拆除施工区域周围应设置围栏、挂警示牌,并派专人监护,严禁无关人员逗留。当 遇到5级以上大风、大雾和雨雪等恶劣天气时不得进行临时建筑的拆除作业。1.6拆除高度在2m以上的临时建筑时,作业人员应在专门搭设的脚手架或稳固的结构部 位上操作,严禁作业人员站在待拆构件上作业。1.7拆除结束后,场地及时清理干净。十、计算书1防护棚计算书计算依据:1、 建筑施工扣件式钢管脚手架安全技术规范JGJ130-20112、 建筑施工高处作业安全技术规范 JGJ80-913、建筑地基基础设计规范 GB50007-20114、建筑结构荷载规范GB50009-20125、钢结构设计规范GB50017-2003、搭设参数立
14、杆纵距la(mm)1500立杆横距lb(mm)3000立杆步距h(mm)1080防护棚高度H(mm)1000防护层层数n1上下防护层间距h1(mm)500斜撑与立杆连接点到地面的距离h2(mm)100顶层水平钢管搭设方式钢管沿纵向搭设水平钢管间距a(mm)1500横向斜撑与顶层防护层连接点到立杆的距离X(mm)1500纵向外侧防护布置方式剪刀撑钢管类型 48X3扣件连接方式单扣件扣件抗滑移折减系数0.8立杆布置单立杆纵向水平杆计算方式二等跨连续梁立杆计算长度系数 gi1.3斜撑计算长度系数丘1.3计算简图:扣件钢管防护棚正面图寡焉葫层满铺脚丰板及夹板11FT11c二11扣件钢管防护棚_侧面图、
15、荷载设计防护层防护材料类型脚手板防护层防护材料自重标准值2gk1(kN/m )0.5栏杆与挡脚板类型栏杆、木脚手板挡板栏杆与挡脚板自重标准值g k2(kN/m)0.14纵向外侧防护荷载标准值g k3(kN/m)0.2高空坠落物最大荷载标准值Pk(kN)1三、纵向水平杆验算钢管抗弯强度设计值f(N/mm 2)2054钢管截面惯性矩I(mm )107800钢管弹性模量E(N/mm2)2060003钢管截面抵抗矩W(mm )4490承载力使用极限状态非格构柱q=1.2(gki 冶+0.033) =1.2 (0.5 *5+0.033)=0.94kN/m p=1.4Pk=1.4 为=1.4kN正常使用极
16、限状态非格构柱1q=gki 冷+0.033 =0.5 1為+0.033=0.783kN/mL4kM0.94kN/nO.WIR-1-也Lr彳1、抗弯验算2 2 2M max=max0.07qla +0.203pla, 0.125qla +0.094pla=max0.07 0.94 X.5 +0.203 X.4 沐.5,20.125 0.94 *5+0.094 1.4 1.5=max0.574 , 0.462=0.574kN m-CQr萨Mmax/W=0.574 10/4490=127.916N/mm 107800)+1.497 115003/(100 206000 107 800)=0.933m
17、mV = minl a/150, 10=min1500/150, 10=10mmVaxW v满足要求!3、支座反力计算承载力使用极限状态Rmax=1.25qla+0.688p=1.25 0.94 1.5+0.688 14=2.726 kN四、横向水平杆验算2钢管抗弯强度设计值f(N/mm )2054钢管截面惯性矩I(mm )1078002钢管弹性模量E(N/mm )2060003钢管截面抵抗矩W(mm )4490承载力使用极限状态非格构柱:F=1.2(gk1a+0.033)la=1.2 (0.5 X5+0.033) 15=1.41 kN p=1.4Pk=1.4 为=1.4 kN正常使用极限状态
18、非格构柱:1F=(gk1a+0.033)la=(0.5 X5+0.033) 15=1.175 kN1p =Pk=1 kN计算简图如下:1.41kN1.4kM1.41kN1.41kN(=M max/W=0.427 106/4490=95.003N/mm2w f=205N/mm满足要求!2、挠度验算vax=2.282mm 尸minmax(l 1, lb)/150, 10 = minmax(1500, 3000)/150, 10 =10mm满足要求!3、支座反力计算承载力使用极限状态Rmax=2.373 kN五、扣件抗滑承载力验算扣件连接方式单扣件扣件抗滑移折减系数0.8Rmax =2.373 kN
19、 Rc =0.8 X 8=6.4 kN满足要求!六、斜撑稳定性验算斜撑计算长度系数 &1.32钢管抗弯强度设计值f(N/mm )2054钢管截面惯性矩I(mm )107800钢管弹性模量E(N/mm2)2060003钢管截面抵抗矩W(mm )4490a =arctan( li/(H-h2)=arctan(1500/(1000-100)=59.036第1层防护层传递给斜撑荷载计算(1)横向斜撑验算承载力使用极限状态非格构柱:F=1.2(gk1a+0.033)la=1.2 X0.5 X5+0.033) X5=1.41 kNp=1.4Pk=1.4 为=1.4 kN横向斜撑计算简图如下:1.41kN1
20、4kM1.41kN1.41kN横向斜撑最大支座反力:R2max =1.186 kN横向斜撑轴向力:N21 = R2max/cos a=1.186/cos59.036 =2.306 kNN=N21=2.306 kN斜撑自由长度:h= (H-(n-1)h1-h2)/cosa=(1-(1-1) 0X-0.1)/cos59.036=1.749 m斜撑计算长度 l0=k p2h=1 X1.3 X.749=2.274 m长细比 入=0/i=2274.071/15.9=143.023 250满足要求!轴心受压构件的稳定系数计算:斜撑计算长度 lo=k 吃h=1.155*1.300*1.749=2.627m
21、长细比 入=o/i =2627/15.9=165.19查规范JGJ130-2011 表 A.0.6 得, = 0.259(T = N/( A) =2305.681/(0.259 X 424)=20.996N/mm2(r(3/1.5-1)/2+1 2=2 个NG1k=0.033L+0.015m=0.033 &499+0.015 2=0.246kN2、防护棚构配件自重N G2k防护层防护材料自重标准值 NG2k1= ngk1XlaXb/2=1 0.5 X.5 3/2=1.125 kN栏杆与挡脚板自重标准值 NG2k2=gk2 Xla=0.14 X.5=0.21 kN纵向外侧防护自重标准值 NG2k
22、3=gk3 Xla=0.2 X.5=0.3 kNNG2k= NG2k1+ NG2k2+ N G2k3=1.125+0.21+0.3=1.635 kN经计算得到,静荷载标准值:NGk= NG1k + NG2k=0.246+1.635=1.881 kN3、冲击荷载标准值NQkNQk=Pk=1 kN立杆荷载设计值:N=1.2NGk+ 1.4NQk=1.2 1.881+ 1.4 1=3.658 kN立杆的稳定性验算1、立杆长细比验算防护棚不同于落地脚手架,一般的落地架在主节点处有横向水平杆支撑,故立杆自由长 度取立杆步距;而防护棚在主节点处大多无横向水平杆支撑,立杆自由长度 h取值如下: 斜撑与立杆的
23、连接点到地面的距离h2=0.1m斜撑与立杆的连接点到下层防护层的距离H-(n-1)hi-h2=1-(1-1) 05-0.1=0.9m立杆自由长度h取上述两者的最大值0.9m立杆计算长度 l0=kpih=1xi.3 .9=1.17m长细比 入=0/i=1170/15.9=73.585 210满足要求!轴心受压构件的稳定系数计算:立杆计算长度 10=k p2h=1.155*1.300*0.900=1.351m长细比 入=0/i =1351/15.9=84.99查规范JGJ130-2011 表 A.0.6 得, = 0.6982、立杆稳定性验算(T = N/( A) =3657.711/(0.698X 424)=12.359N/mm2c 1447.8,故办公区基础墙承载力符合要求!4、基础整体稳定性验算本基础的宽高比大于 2,属于自稳结构,故可不进行稳定性验算;按照规范要求,基本 风压为0.7,层高小于3.5米,总高度小于18米时,可不考虑风荷载的影响。十二、附图T36879R MtHUK 粽 4TT*689 hn 1利鱼U砒剑 wyifrr2 ut心X4:集装箱基础平面布置图-:.-:集装箱基础剖面图丄制图审核图号004北京城建世集团有限责任公司景辉街西管廊道路哥大门HITitjiT注:设集装箱底层地面标高为士 0.000支 111p1=Pk =1 kN
