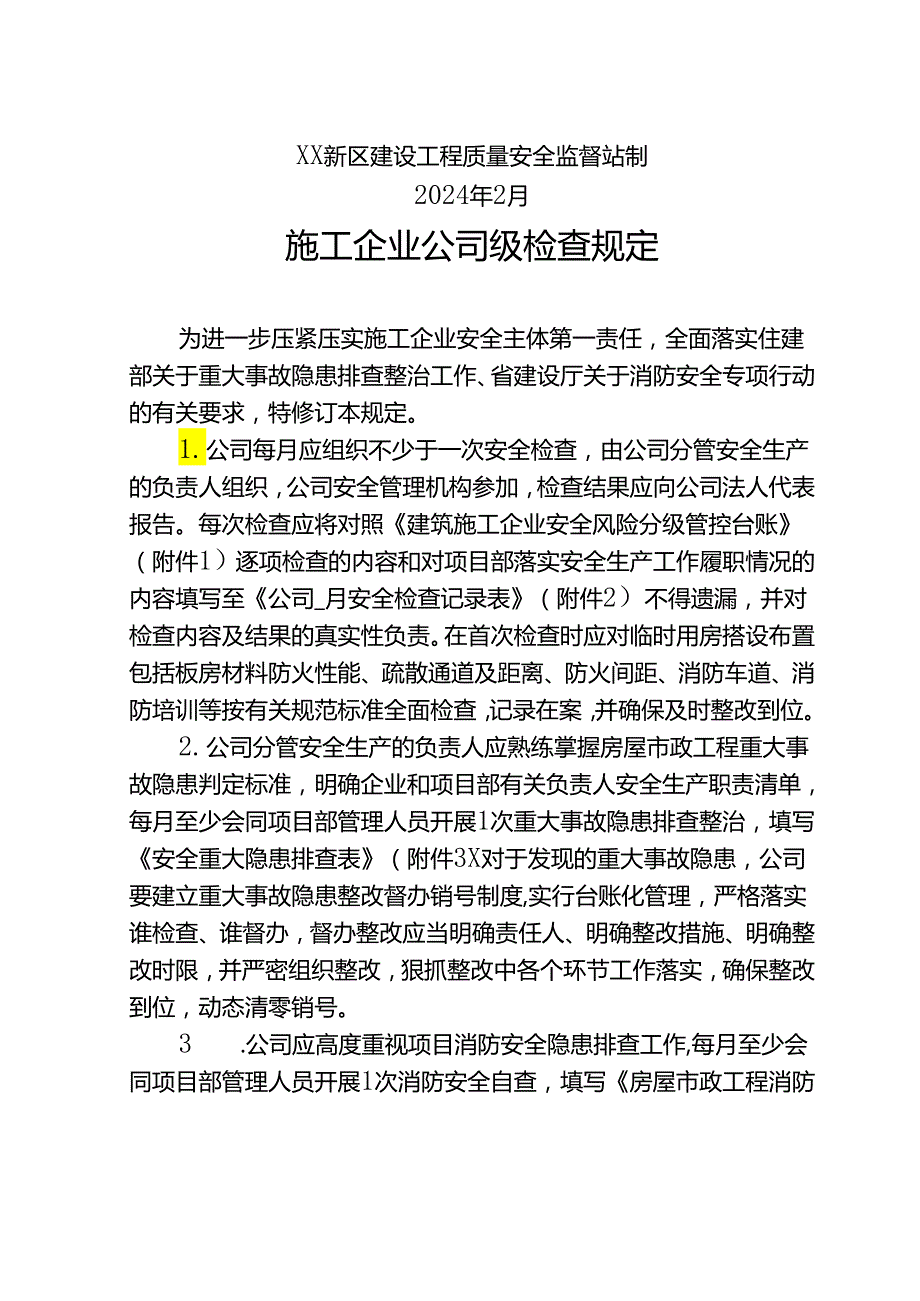

1、建筑施工安全生产风险分级管控和隐患排查记录台账(2024版)公司级项目名称:XX新区建设工程质量安全监督站制2024年2月施工企业公司级检查规定为进一步压紧压实施工企业安全主体第一责任,全面落实住建部关于重大事故隐患排查整治工作、省建设厅关于消防安全专项行动的有关要求,特修订本规定。1.公司每月应组织不少于一次安全检查,由公司分管安全生产的负责人组织,公司安全管理机构参加,检查结果应向公司法人代表报告。每次检查应将对照建筑施工企业安全风险分级管控台账(附件1)逐项检查的内容和对项目部落实安全生产工作履职情况的内容填写至公司_月安全检查记录表(附件2)不得遗漏,并对检查内容及结果的真实性负责。在

2、首次检查时应对临时用房搭设布置包括板房材料防火性能、疏散通道及距离、防火间距、消防车道、消防培训等按有关规范标准全面检查,记录在案,并确保及时整改到位。2.公司分管安全生产的负责人应熟练掌握房屋市政工程重大事故隐患判定标准,明确企业和项目部有关负责人安全生产职责清单,每月至少会同项目部管理人员开展1次重大事故隐患排查整治,填写安全重大隐患排查表(附件3X对于发现的重大事故隐患,公司要建立重大事故隐患整改督办销号制度,实行台账化管理,严格落实谁检查、谁督办,督办整改应当明确责任人、明确整改措施、明确整改时限,并严密组织整改,狠抓整改中各个环节工作落实,确保整改到位,动态清零销号。3 .公司应高度

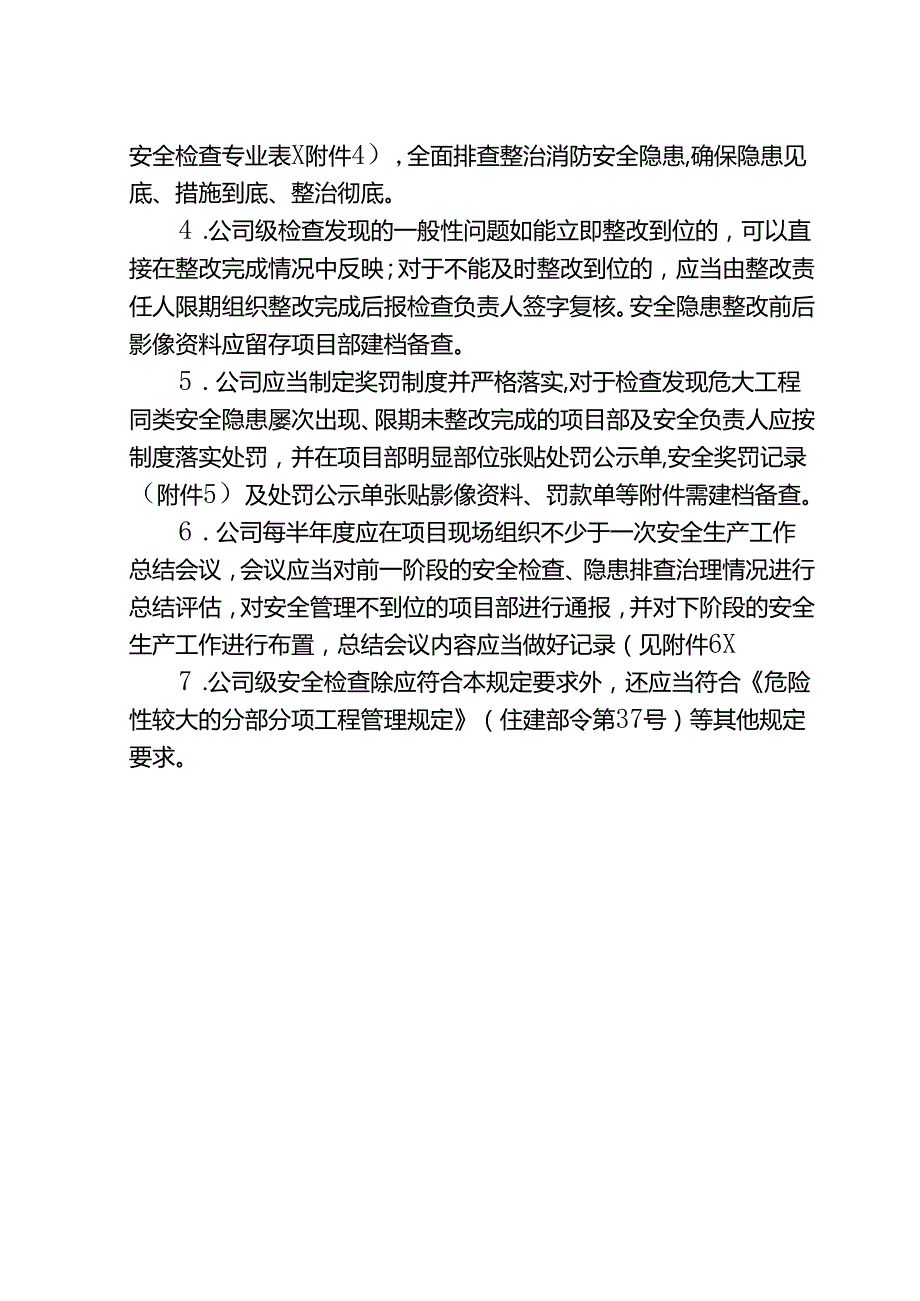

3、重视项目消防安全隐患排查工作,每月至少会同项目部管理人员开展1次消防安全自查,填写房屋市政工程消防安全检查专业表X附件4),全面排查整治消防安全隐患,确保隐患见底、措施到底、整治彻底。4 .公司级检查发现的一般性问题如能立即整改到位的,可以直接在整改完成情况中反映;对于不能及时整改到位的,应当由整改责任人限期组织整改完成后报检查负责人签字复核。安全隐患整改前后影像资料应留存项目部建档备查。5 .公司应当制定奖罚制度并严格落实,对于检查发现危大工程同类安全隐患屡次出现、限期未整改完成的项目部及安全负责人应按制度落实处罚,并在项目部明显部位张贴处罚公示单,安全奖罚记录(附件5)及处罚公示单张贴影像

4、资料、罚款单等附件需建档备查。6 .公司每半年度应在项目现场组织不少于一次安全生产工作总结会议,会议应当对前一阶段的安全检查、隐患排查治理情况进行总结评估,对安全管理不到位的项目部进行通报,并对下阶段的安全生产工作进行布置,总结会议内容应当做好记录(见附件6X7 .公司级安全检查除应符合本规定要求外,还应当符合危险性较大的分部分项工程管理规定(住建部令第37号)等其他规定要求。建筑施工企业安全风险分级管控清单项目名称:编制时间:年月日序号单位工程名称风险内容及部位风险等级计划实施起止时间1示例:1#楼1#楼开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程A2021.1-2021

5、322#、3#楼落地式钢管脚手架搭设:24mB2021.1-2021.33办公区、生活区、施板房材料燃烧性能、生活区用电、临时用房防火间距、疏散通道、现场临时消防设施配备等B2021.1-2021.3公司安全管理机构负责人:分管领导:企业公章:注:1.此表应在项目开工前进行编制,重点对项目实施过程中可能存在的A、B级风险源进行有效识别。如有遗漏或工程变更可在工艺施工前按照上表编制审核要求进行增补。消防安全隐患风险需按B级以上风险进行管控并识别到位。2.我公司已对本项目施工安全风险进行了全面和准确的识别,若随意填报或填报不实,愿承担相应责任,并接受相应处罚。附件2:公司月安全检查记录表检查时间

6、年月日单位工程名称分部分项名称/部位检查发现的问题及处理意见风险等级是否重大隐患整改完成时间及具体情况整改责任人(签字)检查负责人复核意示例:1#媵土方开挖1#楼未编制专项施工方案即进行施工,暂停施工,撤出作业人员A否X月X日,已编制专项施工方案并进行专家论证张三(手填)已完成整改2#楼落地式脚手架2#楼部位杆件未按照专项施工方案进行搭设,要求2日内整改到位B是由项目部XXX督办,X月X日,XX部位XX具体杆件已按照专项施工方案整改督办人手填)已完成整改3#楼1层高支模未编制专项施工方案即进行施工,暂停施工,撤出作业人员A是由公司XXX督办,X月X日,已编制专项施工方案并进行专家论证并报监理

7、审查通过督办人(手填)已完成整改生活区生活区消防板房之间的防火间距不符合规范要求,B否X月X日,完成拆除并重新搭设,间距大于规范张三(手填)已完成整改项目部落实安全生产工作履职情况存在的问题(包括但不限于安全行为、安全资料、现场实体安全及安全员上报安全隐患处理的整理闭合情况):公司检查负责人(签字):企业公章:检查参加人员(签字):注:首月检查内容应包含临时板房的材料防火性能、防火间距、疏散通道、宿舍烟感器安装、防盗窗拆除、食堂气改电等消防内容。附件3:安全重大隐患排查表项目名称:年月日序号隐患分类检查项目检查结果整改情况1施工管理1.建筑施工企业是否存在未取得安全生产许可证擅自从事建筑施工活

8、动;具体部位具体隐患内容X年X月XB,完成整改2.施工单位的主要负责人、项目负责人、专职安全生产管理人员是否存在未取得安全生产考核合格证书从事相关工作;3.建筑施工特种作业人员是否存在未取得特种作业人员操作资格证书上岗作业;4.危险性较大的分部分项工程是否存在未编制、未审核专项施工方案,或未按规定组织专家对超过一定规模的危险性较大的分部分项工程范围”的专项施工方案进行论证;2基坑1.对因基坑工程施工可能造成损害的毗邻重要建筑物、构筑物、和地下管线等,是否采取专项专项防护措施;2.基坑土方是否超挖且超挖后是否采取有效措施;3.深基坑施工是否经第三方监测;4.(1)支护结构或周边建筑物变形值是否超

9、过设计变形控制值;(2)基坑侧壁是否出现大量漏水、流土;(3)基坑底部是否出现管涌;(4)桩间土流失孔洞深度是否超过桩径;3模板1.模板工程的地基基础承载力和变形是否满足设计要求;2.模板支架承受的施工荷载是否超过设计值;3.模板支架拆除时,混凝土强度是否达到设计或规范要求;4脚手架1脚手架工程的地基基础承载力和变形是否满足设计要求;2.是否设置连墙件,连墙件是否整层缺失;3.附着式升降脚手架是否未经验收合格即投入使用4.附着式升降脚手架的防倾覆、防坠落或同步升降控制装置是否存在不符合设计要求、失效、被人为拆除破坏;5.附着式升降脚手架使用过程中架体悬臂高度是否大于架体高度的2/5或大于6米5

10、起重机械及吊装工程1.塔式起重机、施工升降机、物料提升机等起重机械设备是否未经验收合格即投入使用,或未按规定办理使用登记;2.塔式起重机独立起升高度、附着间距和最高附着以上的最大悬高及垂直度是否符合规范要求;3.施工升降机附着间距和最高附着以上的最大悬高及垂直度是否符合规范要求;4.起重机械安装、拆卸、顶升加节以及附着前是否对结构件、顶升机构和附着装置以及高强度螺栓、销轴、定位板等连接件及安全装置进行检查;5.建筑起重机械的安全装置是否齐全、失效或者被违规拆除、破坏;6.施工升降机防坠安全器是否超过定期检验有效期,标准节连接螺栓缺失或失效;7.建筑起重机械的地基基础承载力和变形是否满足设计要求

11、6高处作业1.钢结构、网架安装用支撑结构地基基础承载力和变形是否满足设计要求,钢结构、网架安装用支撑结构是否按设计要求设置防倾覆装置;2.单根钢桁架(屋架)安装时是否采取防失稳措施;3.悬挑式操作平台的搁置点、拉结点、支撑点是否设置在稳定的主体结构上,且未做可靠连接。7临时用电1.施工临时用电方面,特殊作业环境(隧道、人防工程,高温、有导电灰尘、比较潮湿等作业环境)照明是否按规定使用安全电压。8有限空间作业1.有限空间作业是否履行作业审批制度,是否存在未对施工人员进行专项安全教育培训,未执行先通风、再检测、后作业原则;2.有限空间作业时现场是否有专人负责监护工作。9拆除工程拆除施工作业顺序不

12、符合规范和施工方案要求的10暗挖工程1.作业面带水施工是否未采取相关措施,或地下水控制措施失效且继续施工;2.施工时是否出现涌水、涌沙、局部坍塌,支护结构扭曲变形或出现裂健,且有不断增大趋势,未及时采取措施。11其他是否使用危害程度较大、可能导致群死群伤或造成重大经济损失的施工工艺、设备和材料是否存在其他严重违反房屋市政工程安全生产法律法规、部门规章及强制性标准,且存在危害程度较大、可能导致群死群伤或造成重大经济损失的现实危险项目部(章):项目部检查人员:年月0施工单位(公章):公司检查人员:年月H督办闭合销号情况:项目经理:项目部():年月0督办闭合销号情况:公司安全负责人:施工单位(公章)

13、年月日附件4:房屋市政工程消防安全检查专业表项目名称:序号检查内容存在问题处理情况1消防安全责任和安全管理落实情况。消防安全专项方案的编制、审核和执行情况;开展消防安全隐患排查整治和消防应急救援演练情况;监理单位对施工现场消防安全专项方案审批情况,开展施工现场消防安全巡查,对发现的消防安全问题提出整改意见和建议并督促整改情况等。2工地内办公区及生活区防火。办公区及生活区建筑构件的耐火情况(彩钢板房应采用A级不燃材料);生活区是否存在宿舍与食堂、小卖部、电动自行车充电室混合设置;生活区用电设置是否符合要求,是否采用36V安全电压;电气线路是否穿管保护到位;未设置电动自行车专用存放和充电区域等。

14、3临时设施和蹄散通道。施工现场是否按规定设置临时消防给水设施;是否设置消防车辆临时通道并保持畅通;施工现场是否按要求设置消防疏散通道、应急疏散标志及应急照明设施等;是否违规锁闭、封堵、占用、堵塞安全出口及疏散通道;施工现场办公区、生活区是否存在影响逃生的防盗窗未拆除等。4易燃可燃物管理。施工现场可燃材料是否按要求正确存放、堆放;是否违规使用、储存易燃易爆等危化品等。5电焊等动火作业。动火作业前办理动火许可证、特种操作人员(电工、焊工等)持证上岗及岗前安全技术交底情况;焊接、切割热等动火作业前,对作业现场的可燃物进行清理,动火作业过程中设置好接火斗等防火设施,配备灭火器材,动火监护人进行现场监护

15、情况等6消防教育培训和救援演练。是否根据实际情况制定应急预案并定期开展救援演练;是否对全员进行消防安全常识及逃生自救技能培训;现场从业人员是否熟练掌握一懂三会”等。7发现的其他问题。施工项目部自检意见:项目经理(签字):年月0施工单位(公章):施工企业复查意见:安全负责人(安全总监)(签字):年月日监理机构(公章):监理机构复查意见:项目总监(签字):年月0建设单位(公章):建设单位复查意见:项目负责人(签字):年月日附件5:安全奖罚记录汇总表序号年奖罚对象奖罚事由奖罚种类被奖罚人签字月B1示例:XXXX项目部A、B级安全隐患屡次出现罚项目部5000元王二(手填)2XXXX项目经理A、B级安全

16、隐患屡次出现,没有采取处罚措施罚项目经理100o元赵五(手填)注:奖罚内容必须真实有效,被奖罚人必须本人签字。附件6:公司半年安全生产工作会议会议召开时间:上阶段安全检查问题总结及评估:示例:1.项目总结:周安全检查开展较好的项目有:镇江A项目、南京B项目、上海C项目。2.存在问题:A、B级风险等级的隐患即(超危工程和危大工程)隐患排查出的问题,未采取有效处罚措施,未对相关责任人进行处理。上阶段安全检查问题(重大事故隐患)通报及点评(应包括项目部落实安全生产工作履职情况):示例:1、镇江A项目电梯井普遍无防护,属于明显应发现而未发现的问题,巡查明显不到位;2、南京B项目现场文明施工亟待加强,要

17、求现场规划布置临时道路;3、上海C项目.4、上阶段检查共发现XXX处重大事故隐患,分别是XX项目的XX隐患问题,处理情况;下阶段施工生产安全风险点提醒及相关注意事项:示例:1.A、B级风险等级的隐患即(超危工程和危大工程),安监部做好和技术部联动,方案要求有针对性,及时进行审批,验收现场和方案一致;2.各项目要加强冬季施工管理,编制冬季施工方案,并组织冬季施工专项检杳和冬季施工安全教育公司参加人员(签字):项目经理(签字):项目其他参加人员(签字):建筑施工安全生产风险分级管控和隐患排查记录台账(2024版)项目名称:XX新区建设工程质量安全监督站制2024年2月项目级安全检查规定为进一步压紧

18、压实施工企业安全主体第一责任,全面落实住建部关于重大事故隐患排查整治工作、省建设厅关于消防安全专项行动的有关要求,特修订本规定。1.工程项目部应于工程开工前编制项目施工现场安全风险分级管控清单(附件1)和首季度的第一季度拟实施工程风险等级识别清单(附件2),附件1重点对项目存在的A、B级风险源进行有效识别并报公司技术负责人审批,附件2应对季度拟实施工程的A、B、CsD级风险源全数有效识别并报项目经理审核。工程项目部每周应组织不少于一次安全检查,由项目经理组织并参加,项目部安全生产管理人员共同参加,检查结果经项目经理签字确认,检查人员及实体要有影像资料。检查应对照第季度拟实施工程风险等级识别清单

19、附件2)逐项填写至项目部第一周安全检查记录表(附件3)不得遗漏,并对检查内容及结果的真实性负责。2 .项目部每月应至少开展1次重大事故隐患排查整治和1次消防安全自查,可配合公司共同开展或根据项目实际进度情况自行开展,对检查中发现的一般性问题如能立即整改到位的,可直接在整改完成情况中反映;对于不能及时整改到位的,应当由整改责任人限期组织整改完成后报项目部安全负责人签字复核;对于存在重大事故隐患的,应严格落实谁检查、谁督办,按期完成整改。安全隐患整改前后影像资料应留存建档备查。3 .项目部每周应开展不少于一次安全检查总结会议,并填写项目安全周会记录(附件41会议应当对上阶段安全检查、隐患排查闭合

20、情况进行梳理,对上阶段安全检查发现存在的安全隐患和安全员履职情况进行通报与点评,结合进度实施计划及风险识别要求对下阶段安全生产注意事项进行提醒,总结会议内容应当做好记录和会议签到,留有会议照片。4 .项目部应针对各施工班组制定奖罚制度并严格落实,对于同类安全隐患屡次出现、限期未整改完成或拒不整改的施工班组应处罚到位,直至退场,并做好记录填写安全奖罚记录汇总表(附件5X5 .项目部安全检查除应符合本规定要求外,还应当符合危险性较大的分部分项工程管理规定*住建部令第37号师其他规定要求。附件1:项目施工现场重大安全风险分级管控台账编制时间:年月曰序号单位工程名称风险内容及部位风险等级计划实施起止时

21、间1示例:1#楼1#楼开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。A2021.1-2021322#、3#楼落地式钢管脚手架搭设:24mB2021.1-202133办公区、生活区、施板房材料燃烧性能、生活区用电、临时用房防火间距、疏散通道、施工现场临时消防设施配备等B2021.1-20213.编制人及职务:盖章(项目部章):审核人(项目经理)签字:审核(公司技术负责人)签字:备注:注:1.此表应在项目开工前进行编制,重点对项目实施过程中可能存在的A、B级风险源进行有效识别。如有遗漏或工程变更可在工艺施工前按照上表编制审核要求进行增补。消防安全隐患风险需按B级以上风险进行管控

22、并识别到位。2.我项目部已对施工安全风险进行了全面和准确的识别,若随意填报或填报不实,愿承担相应责任,并接受相应处罚。附件2:项目第一季度拟实施工程风险等级识别清单编制时间:年月日序号工程内容及工程部位风险等级拟实施时间可能导致事故类型主要防范措施1示例;1#楼开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程.A2021.1-2021.3坍塌各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制专项施工方案,李四组织专家论证,王二进行安全交底,吴大定期检查验收22#楼24m落地式钢管脚手架搭设.B2021.1-2021.3坍塌高处坠落物体打击各工程项目应根据

23、项目具体情况采取相应有效的防范措施,包括但不限于如张三编制专项施工方案,李四组织专家论证,王二进行安全交底,吴大定期检查验收33#、4#、5#楼二层及以上主体结构与外架临边,楼梯口、洞口临边防护C2021.1-2021.3高处坠落各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制专项施工方案,李四组织专家论证,王二进行安全交底,吴大定期检杳验收44#楼现场施工照明D2021.1-2021.3触电各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制专项施工方案,李四组织专家论证,王二进行安全交底,吴大定期检查验收5办公区、生活区、施工区B2021.1

24、2022.3火灾各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制防火技术方案,李四编制消防安全责任制度,王二进行消防安全教育培训,吴大编制消防应急救援预案,组织消防应急演练编制人:审核人:(项目经理)职务:盖章(项目部章):注:1.此表应在工程正式开工前及施工过程中上季度末进行编制,对下季度施工计划中可能存在的各风险类别(A、B、C、D)的作业进行全数识别。如有遗漏可在工艺施工前按照上表编制审核要求进行增补,消防安全隐患风险需按B级以上风险进行管控并识别到位。主要防范措施一栏可附页说明。2.我项目部已对该季度现场施工安全风险进行了全面和准确的识别,若随意填报或填报不

25、实,愿承担相应责任,并接受相应处罚。项目部第周安全检查记录表检查时诃:年月日单位工程名称分部分项名称/部位检查发现的问题及处理意见风险等级否大故患是重事隐整改期限整改完成情况整改责任人(签字)项目部安全负责人复核(签字及复查时间)示例9楼土方开挖1#楼未编制专项施工方案即进行施工,要求整改并暂停施工,撤出作业人员A否5天已整改完成张三(手填)李四2021.3.11(手填)2#楼落地式脚手架2#楼XX部位XX杆件未按照专项施工方案进行搭设,要求整改B否2天已整改完成张三(手填)李四2021.3.10(手填)3#楼临边、洞口防护3#楼3层北侧电梯井口未设置防护门,要求立即整改C否立即已整改完成张三

26、手填)李四2021.3.8(手填)4#楼施工现场照明4#楼4层灯具外接头处未使用绝缘布包扎,要求立即整改D否0.5天已整改完成张三(手填)李四2021.3.10(手填)宿舍区宿舍区IOl醺有220v电压B否05天已整改完成张三(手填)李四2021.3.10(手填)5#楼外脚手架连墙件整层缺失C是1天由项目部XX督办,于X年X月X日完成整改督办人(手填)项目经理2021.3.10(手填)本人承诺:本记录表已严格按照第一季度拟实施工程风睑等级识别清单逐项检查并真实有效填写检杳记录。项目经理(签字):盖章:附件4:项目部第周安全周会记录会议召开时间:上阶段安全检查问题总结及评估:示例:上阶段排查安

27、全隐患13项,其中A级隐患1项,B级隐患3项,C级隐患6项,D级隐患3项,对照重大事故隐患标准判定为重大事故隐患*项,截止目前已完成整改11项,未完成整改2项,其中,重大事故隐患已(或未)整改销号,未完成整改的原因为:上阶段安全检查问题(含重大事故隐患)通报及点评(包括安全员履职情况):示例:1 .对3#楼木工班组多次未正确佩戴安全帽行为提出通报批评。对2#楼深基坑应加强基坑监测及降排水工作2 .本周自行(或随同公司)进行了重大事故隐患专项检杳,未发现有重大事故隐患。或对XX部位出现的XX隐患,判定属于重大事故隐患,XX负责整改销号处理情况:3 .安全员履职情况:4 .后续再教育情况下阶段施工

28、生产安全风险点提醒及相关注意事项:示例:下阶段6#楼高支模工程将要组织施工,做好安全技术交底工作,严格按照经专家论证通过的实施方案进行施工项目经理(签字)安全员(签字)与会相关人员(职务及签字):注:项目部周安全检查周会须有项目经理,安全员及各施工班组长参与并留有会议签到记录。附件5:项目部安全奖罚记录汇总表序号年奖罚对象奖罚事由奖罚种类被奖罚人签字月B1示例:XXXX10#楼瓦工班组瓦工施工人员未正确佩戴安全帽罚班组长50元王二(手填)2XXXX1#楼架子工班组架子工高空作业时未佩戴安全带罚班组长200元赵五(手填)注:奖罚内容必须真实有效,被奖罚人必须本人签字。建筑施工安全生产风险分级管控

29、和隐患排查记录台账(2024版)安全员级项目名称:XX新区建设工程质量安全监督站制2024年2月安全员巡查规定为进一步压紧压实施工企业安全主体第一责任,全面落实住建部关于重大事故隐患排查整治工作、省建设厅关于消防安全专项行动的有关要求,特修订本规定。1.项目部应根据工程特点、安全员数量、施工进度等现场实际情况,制定安全员巡查制度。安全员巡查制度要对安全员每日的巡查内容、巡查区域、巡查责任分工等做出要求,确保定期完成第一季度拟实施工程风险等级识别清单(附件1)中风险点的覆盖,确保做到职责明确,安全巡视无死角,并具有可操作性。2 .安全员应当每天在施工现场开展安全巡查,当安全员数量大于等于2人时,

30、应分清责任片区,职责明确。3 .安全员每日巡查应对照第一季度拟实施工程风险等级识别清单(附件1),将检查发现的隐患填写至安全员巡查日志(附件2)不得遗漏,并对检查内容及结果的真实性负责,隐患整改前后影像资料需建档备查。4 .安全员对巡查发现的安全事故隐患,应当立即处理;对发现的重大事故隐患以及不能及时处理的安全隐患,应当及时报告项目负责人和企业安全生产管理机构。同时对严重违章操作、同类安全隐患屡次出现、限期未整改完成或拒不整改的相关施工班组应提出处罚建议。处理情况应记入安全员巡查日志(附件2)05对于季度拟实施工程风险等级识别清单(附件1)中正在实施的风险等级为A、B级分部分项工程,安全员应当

31、对专项施工方案实施情况进行现场监督,对未按照专项施工方案施工的,应当要求立即整改,并及时报告项目负责人及企业安全生产管理机构。6.安全员应参与项目部与施工企业组织的各项安全检查及总结会议。项目第一季度拟实施工程风险等级识别清单编制时间:年月日序号工程内容及工程部位风险等级拟实施时间可能导致事故类型主要防范措施1示例;1#楼开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。A2021.1-2021.3坍塌各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制专项施工方案,李四组织专家论证,王二进行安全交底,吴大定期检查验收22#楼24m落地式钢管脚手架搭设.B

32、2021.1-2021.3坍塌高处坠落物体打击各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制专项施工方案,李四组织专家论证,王二进行安全交底,吴大定期检查验收33#楼、4#、5#二层及以上主体结构与外架临边,楼梯口、洞口临边防护C2021.1-2021.3高处坠落各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制专项施工方案,李四组织专家论证,王二进行安全交底,吴大定期检杳验收44#楼现场施工照明D2021.1-2021.3触电各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制专项施工方案,李四组织专家论证,王二进行安

33、全交底,吴大定期检查验收5办公区、生活区、施工区B2021.1-2022.3火灾各工程项目应根据项目具体情况采取相应有效的防范措施,包括但不限于如张三编制防火技术方案,李四编制消防安全责任制度,王二进行消防安全教育培训,吴大编制消防应急救援预案,组织消防应急演练编制人:审核人:(项目经理)职务:盖章(项目部章):注:1.此表应在工程正式开工前及施工过程中上季度末进行编制,对下季度施工计划中可能存在的各风险类别(A、B、C、D)的作业进行全数识S1.如有遗漏可在工艺施工前按照上表编制审核要求进行增补,消防安全隐患风险需按B级以上风险进行管控并识别到位。主要防范措施一栏可附页说明。2.我项目部已对

34、该季度现场施工安全风险进行了全面和准确的识别,若随意填报或填报不实,愿承担相应责任,并接受相应处罚。安全员巡查日志日期:年月日天气状况:当日主要施工内容和安全活动填写内容说明:1 .当日主要施工部位和施工内容。2 .当日进场施工班组以及作业人数、作业人员变动情况等;当日使用机械设备名称、作业内容等。3 .当日现场实施的高处作业、安装拆除作业、动火作业、交叉施工作业、基坑开挖、有限空间作业等。4 .当日参加的安全活动情况(如项目部安全会议、监理组织的工地例会,安全教育培训、安全验收、安全交底,项目部组织的周检查、专项检查,公司、主管部门组织的检查,应急演练等活动)。项目检查记录施工现场安全生产日

35、常检查情况填写内容说明:1 .检查发现的重大事故隐患及后续处理情况,消防安全检查情况。2 .焊接、切割热等动火作业前,对作业现场的可燃物进行清理,动火作业过程中设置好接火斗等防火设施,配备灭火器材,动火监护人进行现场监护情况3 .检查各种临边防护是否及时安装到位。4 .检查当日实施作业的安全管控措施情况。5 .检查分包单位现场安全生产管理情况,抽查分包单位安全员持证上岗情况。6 .其他检查内容。机械设备及临时施工用电检查情况填写内容说明:1 .检查当日实施的机械设备安拆、加节时安全管控措施情况。2 .检查当日进行吊装作业时安全管控措施情况。3 .检查现场机械设施设备使用状态是否良好,设备检测、

36、维保等是否按照计划实施。4 .检查当日现场使用的各种设备用电是否符合规范。5 .其他检查内容。现场作业人员违规违章行为纠正或查处情况填写内容说明:1 .抽查特种作业人员持证上岗情况。2 .对现场作业人员违规违章行为纠正或查处,记录违规违章人员姓名、违规违章行为、所在班组,时间地点等。3 .其他检查内容。危险性较大工程安全专项施工方案实施情况填写内容说明(根据当日实施的情况填写):1 .记录当日危大工程名称作业内容、作业班组等。2 .检查施工现场危险区域是否设置安全警示标志,施工作业人员实名登记情况。3 .确认施工现场管理人员向作业人员进行安全技术交底情况(交底内容、交底人和接受交底人签字等)。

37、4 .现场监督专项施工方案实施情况。5 .记录当日参加的危大工程验收名称和验收结果。6 .其他检查内容。当日检查需限期整改的安全隐患一览表(项目安全隐患排查、处理实现信息化,记录可查询的,可不填写此表)序号部位安全隐患(是否是重大事故隐患要说明)及处理措施(可加附件)限期整改期限限期整改责任人复核整改情况/复核日期1基坑变形超设计允许值,属于重大事故隐患,该部位已停工并报设计院复核处理2345当日的处罚建议本人承诺:本人今日巡查及整改复核内容真实有效,如有弄虚作假填报不实,自愿承担相应责任,并接受相应处罚。专职安全员签字:备注:1.安全员按照项目安全工作分工范围,根据当日实施的作业内容,如实填写安全员巡查日志;2 .安全员巡查日志每周定期交项目部资料员归档。3 .对检查中发现的安全事故隐患,安全员应当立即处理;重大事故隐患以及不能处理的,应当及时报告项目负责人和企业安全生产管理机构。
