保温节能专项施工方案1完整版.doc

上传人:田海滨 文档编号:40092 上传时间:2025-07-09 格式:DOC 页数:11 大小:499.12KB
下载 相关 举报
保温节能专项施工方案1完整版.doc_第1页
第1页 / 共11页
保温节能专项施工方案1完整版.doc_第2页
第2页 / 共11页
保温节能专项施工方案1完整版.doc_第3页
第3页 / 共11页
保温节能专项施工方案1完整版.doc_第4页
第4页 / 共11页
保温节能专项施工方案1完整版.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

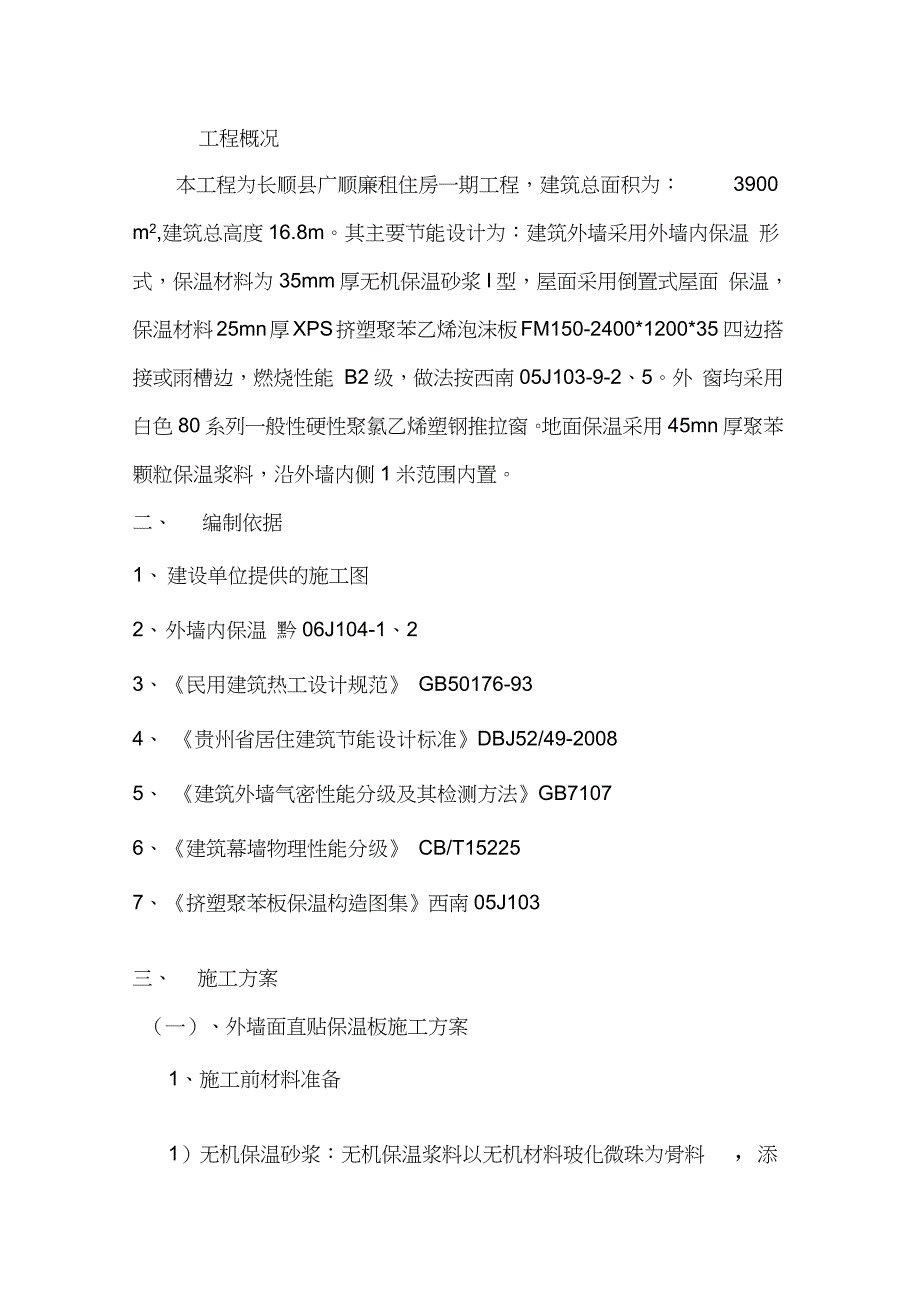

1、工程概况本工程为长顺县广顺廉租住房一期工程,建筑总面积为:3900m2,建筑总高度16.8m。其主要节能设计为:建筑外墙采用外墙内保温 形式,保温材料为35mm厚无机保温砂浆I型,屋面采用倒置式屋面 保温,保温材料25mn厚XPS挤塑聚苯乙烯泡沫板FM150-2400*1200*35 四边搭接或雨槽边,燃烧性能 B2级,做法按西南05J103-9-2、5。外 窗均采用白色80系列一般性硬性聚氯乙烯塑钢推拉窗。地面保温采用 45mn厚聚苯颗粒保温浆料,沿外墙内侧1米范围内置。二、编制依据1、建设单位提供的施工图2、外墙内保温 黔06J104-1、23、民用建筑热工设计规范 GB50176-934

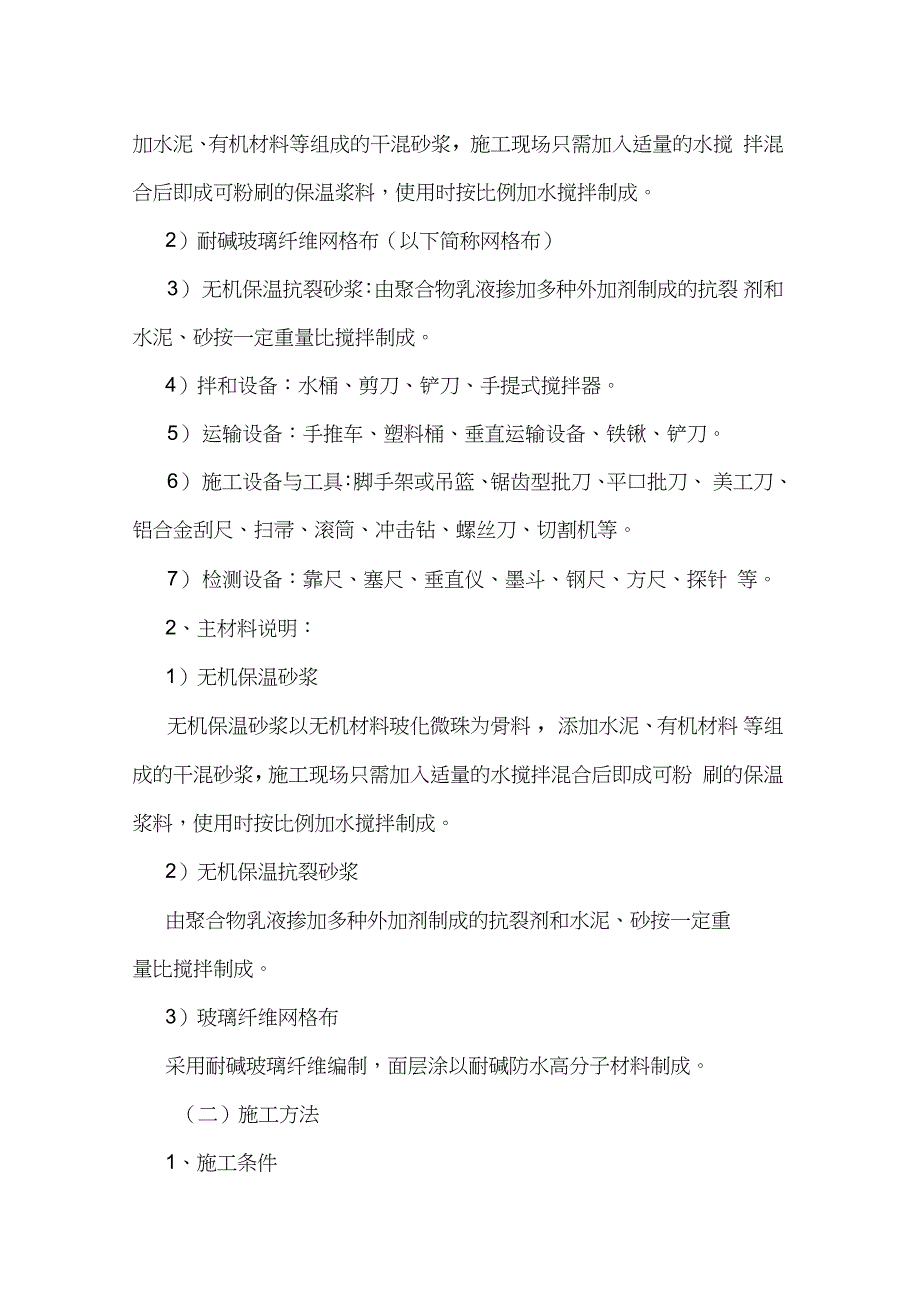

2、 贵州省居住建筑节能设计标准DBJ52/49-20085、 建筑外墙气密性能分级及其检测方法GB71076、建筑幕墙物理性能分级 CB/T152257、挤塑聚苯板保温构造图集西南05J103三、施工方案(一)、外墙面直贴保温板施工方案1、施工前材料准备1)无机保温砂浆:无机保温浆料以无机材料玻化微珠为骨料,添加水泥、有机材料等组成的干混砂浆,施工现场只需加入适量的水搅 拌混合后即成可粉刷的保温浆料,使用时按比例加水搅拌制成。2)耐碱玻璃纤维网格布(以下简称网格布)3)无机保温抗裂砂浆:由聚合物乳液掺加多种外加剂制成的抗裂 剂和水泥、砂按一定重量比搅拌制成。4)拌和设备:水桶、剪刀、铲刀、手提

3、式搅拌器。5)运输设备:手推车、塑料桶、垂直运输设备、铁锹、铲刀。6)施工设备与工具:脚手架或吊篮、锯齿型批刀、平口批刀、 美工刀、铝合金刮尺、扫帚、滚筒、冲击钻、螺丝刀、切割机等。7)检测设备:靠尺、塞尺、垂直仪、墨斗、钢尺、方尺、探针 等。2、主材料说明:1)无机保温砂浆无机保温砂浆以无机材料玻化微珠为骨料 ,添加水泥、有机材料 等组成的干混砂浆,施工现场只需加入适量的水搅拌混合后即成可粉 刷的保温浆料,使用时按比例加水搅拌制成。2)无机保温抗裂砂浆由聚合物乳液掺加多种外加剂制成的抗裂剂和水泥、砂按一定重量比搅拌制成。3)玻璃纤维网格布采用耐碱玻璃纤维编制,面层涂以耐碱防水高分子材料制成。

4、二)施工方法1、施工条件1)必须经过有关部门进行结构验收合格后方可进行内保温施工。2)门窗框已安装完毕并经验收合格。有完好的保护膜。3) 管道穿越的墙洞,应及时安放套管并用1:3水泥砂浆(外墙应 用玻化微珠保温浆料)填塞密实;暗埋管线、线槽盒、消火栓箱、配 电箱安装完毕,并对露明部分进行保护。4)根据室内高度制作施工高凳,架子要离开墙及墙角200250mm5)外墙内保温施工示意图及节点详图J n waooooooaoc eaoeoocoQocV 口 口 cloo o 口口口 c c c &- u c c c c c 保溫浆料抗裂陟浆 压入玻纤网格布OOQ _ 】!叮_ll 口c口 -L.:二

5、 一0 0COCOAcJF 7 口OGO ooooc O0OO0 SOQOO OOCOOC ooooo / OCOOQ wooooo oooo OA -ooooo 00002 wooooo / o000 0c cccco oooooc 几 vooooo O0OOOC、疙包咎网格接M 50aoocon -OOQOO ooooon 50000 ooooon -ooooo ooooon -ooooo ooooon -ooooo ooooon 60 0 00 ooooon 30000 ooooon -COOQC ooooon -ooooo ooooon -ooooo ooooort -ooooo-15

6、厚胶粉聚苯颗粒保ifl浆料、转角处网格布搭接事2002、施工工序1)无机外墙内保温按下列程序施工:基层墙体找平处理-砼墙体基层涂刷界面砂浆-吊垂直、套方、弹抹灰厚度控制线f打点、冲筋f抹第一遍保温浆料(20厚)晾置24h后抹第二遍保温浆料(10厚)-晾置干燥,保温层验收-抹抗裂 砂浆,铺压玻纤网布或钢丝网-抗裂防护层验收-刮柔性耐水腻子或 贴瓷砖-保温施工整体验收3、工艺流程1)基层处理基层找平墙面、外墙四角、洞口等处的表面平整及垂直度均应满 足有关施工验收规范的要求。按垂直、水平方向,在墙角、阳台栏板 等处,弹好厚度控制线。2)墙面打灰饼根据保温层厚度,所打灰饼厚度用保温浆料直接冲筋。3)抹

7、保温浆料先将35-40Kg水倒入砂浆搅拌机内,然后倒入无机保温继续搅拌 3 分钟,搅拌均匀倒出,该保温浆料应随搅随用,一般应在 4小时内用 宀兀。保温层料因设计厚度为3045伽,故采用分层操作,第一次厚度20mn左右,头遍注意压实、抹平,门窗洞口,阴阳角出应保证方正及垂直度;第二遍为20伽左右,两遍相距24小时以上。卫生间、厨房外 墙内侧多铺设一道低碳镀锌钢丝网,打锚固钉双向50固定在主体墙 体上,网孑L 12.7*12.7mm,丝径0.9mm4)抹抗裂砂浆在保温浆料上抹抗裂砂浆,厚度控制在 3-5mm用铁抹子将网格 布压入抗裂砂浆内,网眼砂浆饱满度要求达到100%网格布搭接宽度 不小于50m

8、m网格布的边缘严禁干搭接,必须嵌在抗裂砂浆中。阴角 出网格布要压槎搭接50mm阳角处应搭接200mm搭接处网眼砂浆 饱满度两层都要求达到100%同时要抹平、找直保持阴阳角处的方正 及垂直度。厨房与卫生间(贴面砖)部位,钢丝网按墙体尺寸事先裁好,抹 抗裂砂浆一般分两遍完成,第一遍厚度 2伽左右,随即抹竖向铺贴钢 丝网,用锚钉锚固,搭接宽度不应小于50伽。先压入一侧,抹抗裂砂 浆,再压入另一侧,严禁干搭。钢丝网铺贴要平整无褶皱,饱满度应 达到100%随即抹第二遍找平抗裂砂浆,厚度小于 2mm左右,抹平压 实、平整。5)按内墙装修设计要求刮腻子。4、质量标准1)主控项目所用材料品种、质量、性能应符合

9、设计要求和本规程规定性能指 标。保温层厚及构造做法应符合建筑节能设计要求。保温层与墙体以及各构造层之间必须粘接牢固,无脱层、空鼓及 裂缝,面层无粉化、起皮、爆灰。2)一般项目表面平整、洁净,接茬平整、线角顺直、清晰,毛面纹路均匀一 致。边角符合施工规定,表面光滑、平顺、门窗框与墙体间缝隙填塞 密实,表面平整。孔洞、槽、盒位置和尺寸正确、表面整齐、洁净, 管道后面平整。3)外墙内保温抹灰允许偏差量及检验方法:允许偏差量及检验方法单位:mm项目允许偏差(mm检验方法保温层抗裂层立面垂直45用托线板检验表面平整43用2m靠尺和塞尺检验阴阳角垂直43用2 m托线板检验阴阳角方正43用20cm方尺和塞尺

10、检验保温层厚度不允许有负偏差探针、钢尺检查5 、质量保证措施本工程质量目标设计:合格。严格遵守建筑工程施工技术规程、建筑工程质量检验与评 定标准。本工程为监理制,严格按照监理程序办事,对每道工序进行检查 验收,做到资料齐全无误。建立健全质量保证体系,严格把关克服质量通病,质保体系内部 执行三检制,即自检、互检、交接检制度。合格后报甲方及监理工程 师验收。6 、实现质量目标的措施1 )项目经理主管工程质量,严格要求施工人员按图纸设计及施工 规范施工,严禁违章施工。2 )严格执行材料管理制度,不合格及未抽检材料不准进入施工工 地,发挥各级质量员的作用,将质量事故消灭在萌芽状态。3 )施工过程中,加

11、强对原始资料的收集、整理,做到工程完工后 资料完全无误。4 )严格执行质量事故报告制度,出现质量事故要在24小时之内逐 级上报,在施工过程中执行奖罚制度。7 、成品保护及安全注意事项1 )门窗框残存砂浆应及时清理干净。严禁蹬踩窗台,防止损坏棱 角。2 )拆除架子时应轻拆轻放,防止撞坏门窗、墙面和口角。3 )应保护好墙上的埋件、电线槽、盒、水暖设备和预留孔洞等。4 )严禁使用过时灰。各构造层硬化前禁止水冲、撞击和挤压。5 )严禁在地面上直接倒玻化微珠保温浆料和抗裂砂浆。6 )施工人员应遵守安全规程。新工人必须经过技术培训和安全教 育方可上岗。8 、材料节约措施1 )不断提高专业操作技能,严格按施

12、工程序进行操作,坚持每道 工序的检验,避免返工事故的发生。2 )坚持执行限额领料制度,严格依照材料消耗定额考核生产、安装施工。3 )施工现场设材料库房,对材料进场严格管理,加强保卫,防止 丢失;每天清点材料数量,检查材料是否破损,杜绝不合格材料使用。9 、安全及文明施工措施1 )施工人员必须戴好安全帽,2米以上属高空作业必须系好安全 带及安全锁。2 )施工人员不准酒后上岗,不准带病作业。3 )施工人员认真学习安全操作规程,提高安全意识,重点很抓违 章操作的现象,坚持做到每道工序有安全交底。4 )工地现场安装标准电箱;电器设备使用前进行彻底检查,电源 线使用前进行摇测,有故障的设备及破皮、漏电的

13、电源线必须修好后 使用。5 )各种运输车辆严格管理,不超载、不遗洒、不扬尘,文明驾驶, 遵守交通法规。6 )完工后将材料堆码整齐,工作现场清理干净,电器设备及工具 回收入库,锁好电源闸箱。7 )施工作业面上码放材料按150kg/m2计算,不准超荷堆放,防止 破坏结构。10、其它注意事项1 )各种材料应分类存放并挂牌标明材料名称。2 )暑天施工时,若砂浆凝结过快,安排不同作业面的作业时间, 尽量避开日光爆晒时段。3)应对尚未达到一定强度的保温层面实施保护措施,如用塑料薄 膜覆盖等措施。4)网格布裁剪应尽量顺经纬线进行。5 )拌制粘接剂和聚合物砂浆用电动搅拌器,用毕清理干净。6 )应严格遵守有关安全操作规程,实现安全生产和文明施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑节能

宁ICP备18001539号-1
