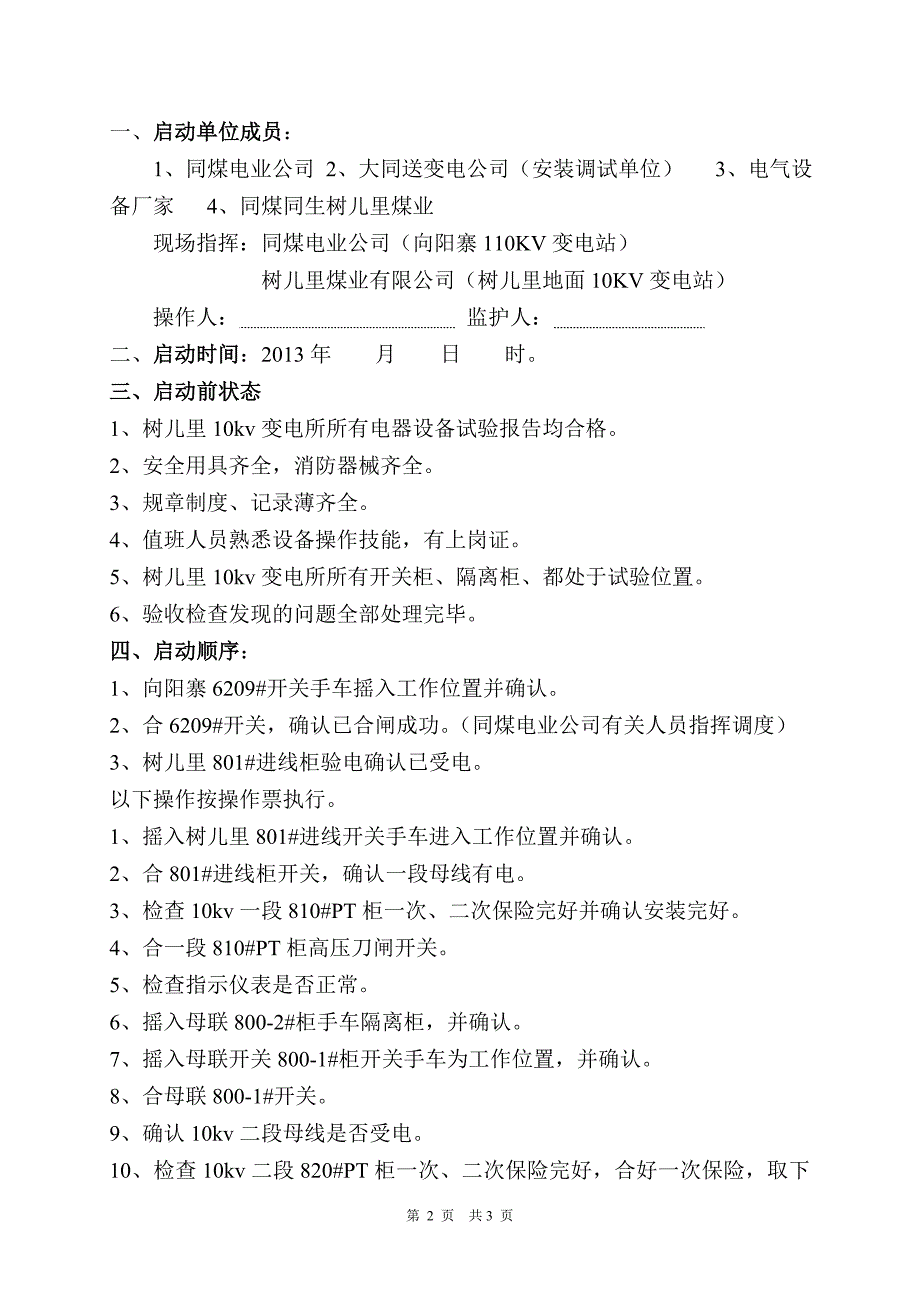

1、树儿里10kv变电所投运启动程序 审核: 校核: 编制:一、 启动单位成员:1、同煤电业公司 2、大同送变电公司(安装调试单位) 3、电气设备厂家 4、同煤同生树儿里煤业现场指挥:同煤电业公司(向阳寨110KV变电站) 树儿里煤业有限公司(树儿里地面10KV变电站)操作人: 监护人:二、 启动时间:2013年 月日时。三、 启动前状态1、树儿里10kv变电所所有电器设备试验报告均合格。2、安全用具齐全,消防器械齐全。3、规章制度、记录薄齐全。4、值班人员熟悉设备操作技能,有上岗证。5、树儿里10kv变电所所有开关柜、隔离柜、都处于试验位置。6、验收检查发现的问题全部处理完毕。四、启动顺序:1、

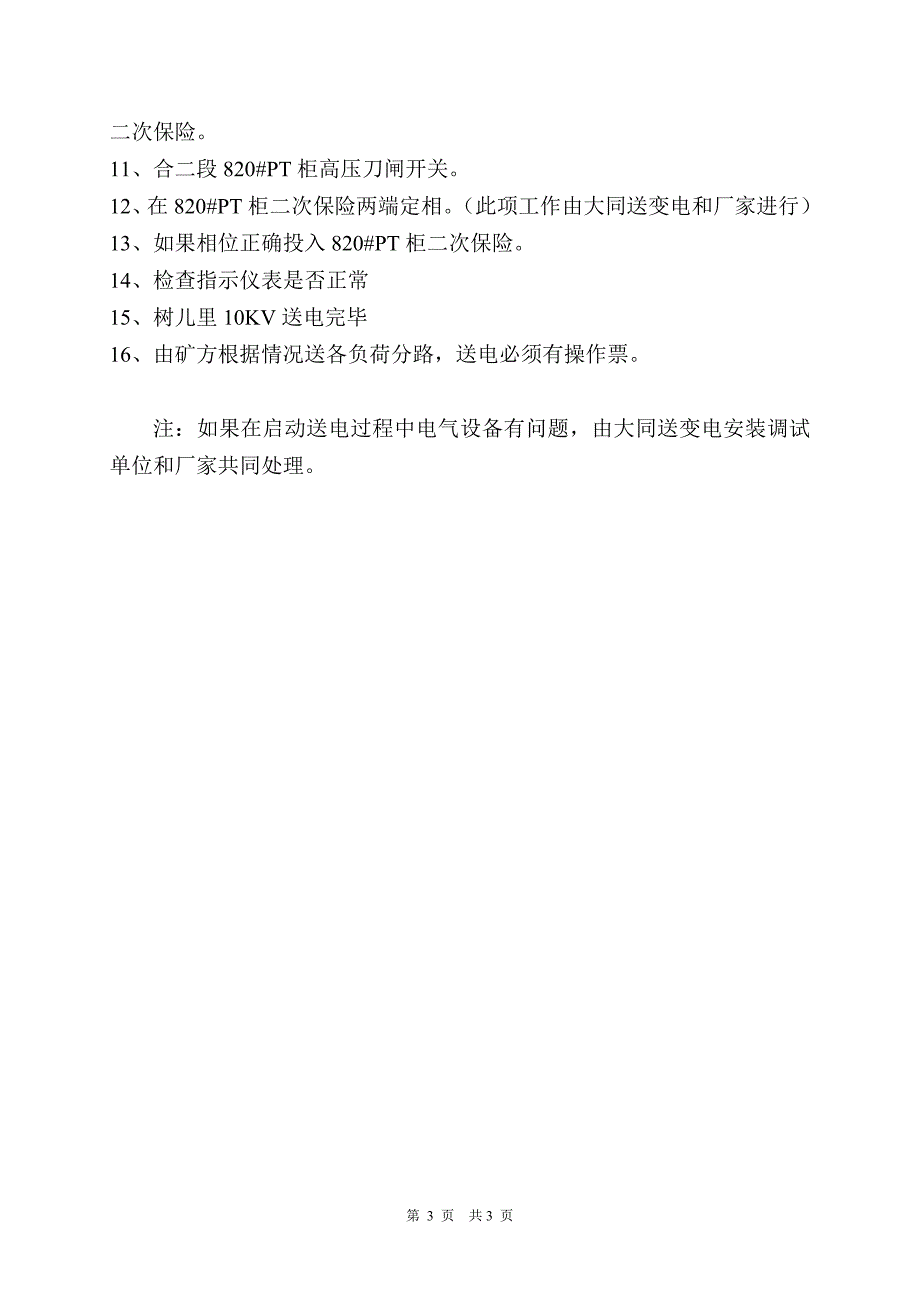

2、向阳寨6209#开关手车摇入工作位置并确认。2、合6209#开关,确认已合闸成功。(同煤电业公司有关人员指挥调度)3、树儿里801#进线柜验电确认已受电。以下操作按操作票执行。1、摇入树儿里801#进线开关手车进入工作位置并确认。2、合801#进线柜开关,确认一段母线有电。3、检查10kv一段810#PT柜一次、二次保险完好并确认安装完好。4、合一段810#PT柜高压刀闸开关。5、检查指示仪表是否正常。6、摇入母联800-2#柜手车隔离柜,并确认。7、摇入母联开关800-1#柜开关手车为工作位置,并确认。8、合母联800-1#开关。9、确认10kv二段母线是否受电。10、检查10kv二段820#PT柜一次、二次保险完好,合好一次保险,取下二次保险。11、合二段820#PT柜高压刀闸开关。12、在820#PT柜二次保险两端定相。(此项工作由大同送变电和厂家进行)13、如果相位正确投入820#PT柜二次保险。14、检查指示仪表是否正常15、树儿里10KV送电完毕16、由矿方根据情况送各负荷分路,送电必须有操作票。 注:如果在启动送电过程中电气设备有问题,由大同送变电安装调试单位和厂家共同处理。第 3 页 共3 页

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 能源与动力工程

宁ICP备18001539号-1
