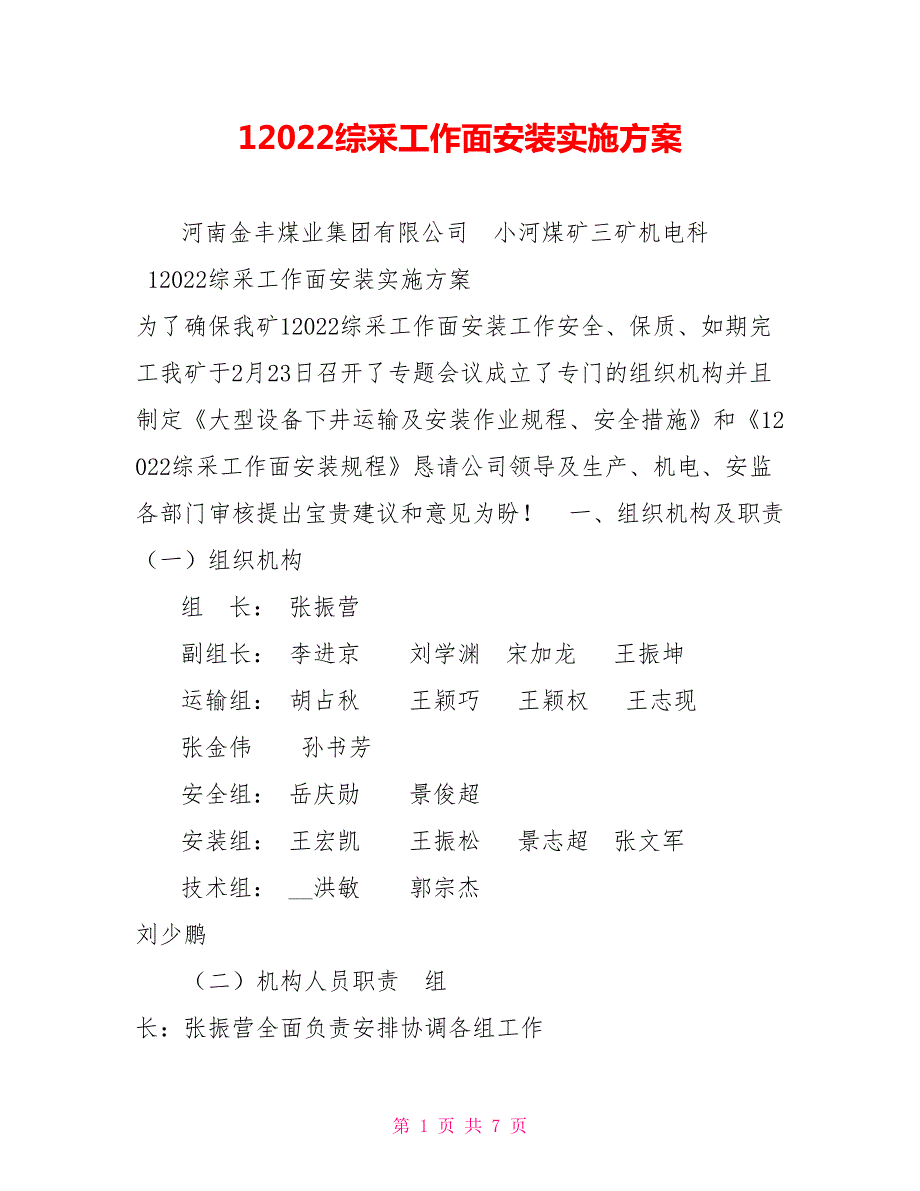

1、12022综采工作面安装实施方案河南金丰煤业集团有限公司 小河煤矿三矿机电科 12022综采工作面安装实施方案 为了确保我矿12022综采工作面安装工作安全、保质、如期完工我矿于2月23日召开了专题会议成立了专门的组织机构并且制定大型设备下井运输及安装作业规程、安全措施和12022综采工作面安装规程恳请公司领导及生产、机电、安监各部门审核提出宝贵建议和意见为盼! 一、组织机构及职责 (一)组织机构组 长: 张振营副组长: 李进京 刘学渊 宋加龙 王振坤运输组: 胡占秋 王颖巧 王颖权 王志现张金伟 孙书芳安全组: 岳庆勋 景俊超安装组: 王宏凯 王振松 景志超 张文军 技术组: _洪敏 郭宗杰

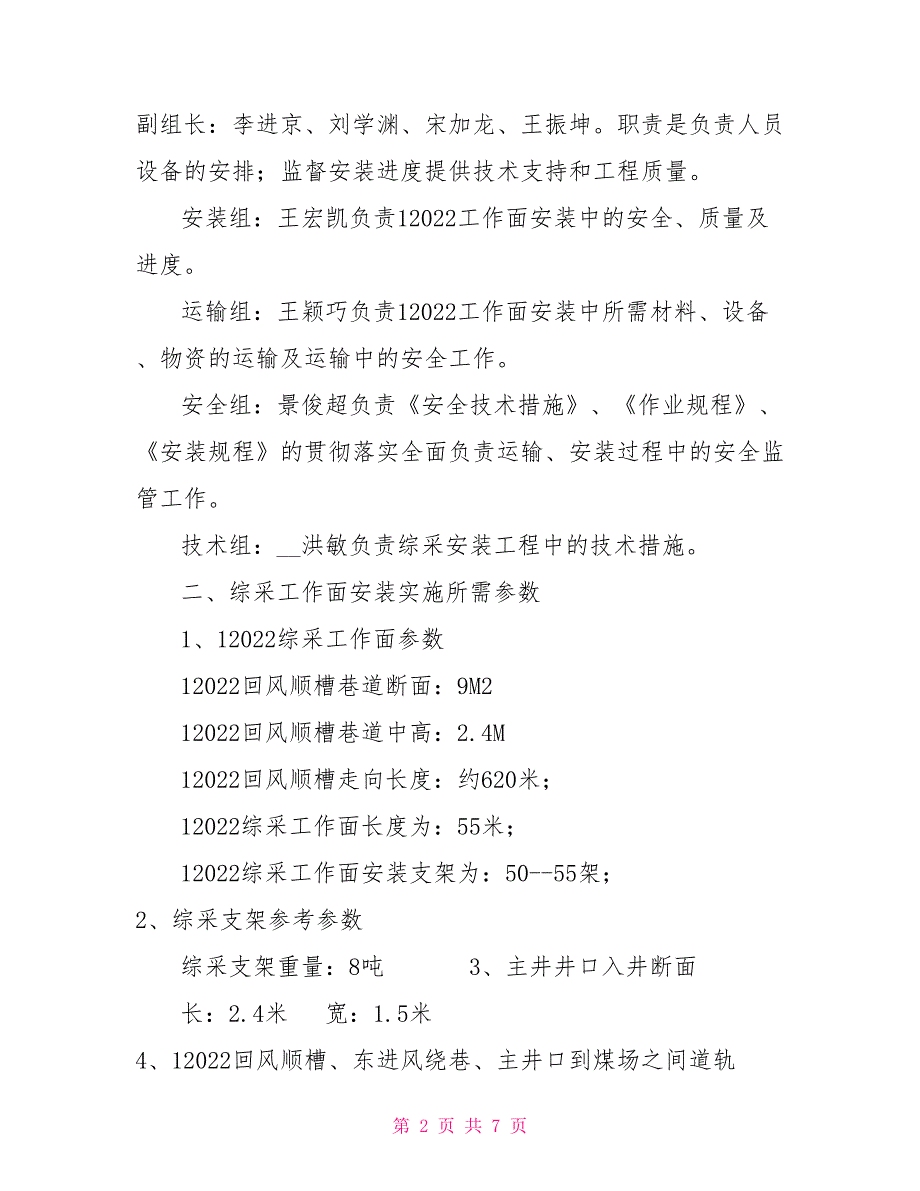

2、 刘少鹏 (二)机构人员职责 组 长:张振营全面负责安排协调各组工作 副组长:李进京、刘学渊、宋加龙、王振坤。职责是负责人员设备的安排;监督安装进度提供技术支持和工程质量。 安装组:王宏凯负责12022工作面安装中的安全、质量及进度。 运输组:王颖巧负责12022工作面安装中所需材料、设备、物资的运输及运输中的安全工作。 安全组:景俊超负责安全技术措施、作业规程、安装规程的贯彻落实全面负责运输、安装过程中的安全监管工作。 技术组:_洪敏负责综采安装工程中的技术措施。 二、综采工作面安装实施所需参数1、12022综采工作面参数12022回风顺槽巷道断面:9M212022回风顺槽巷道中高:2.4M

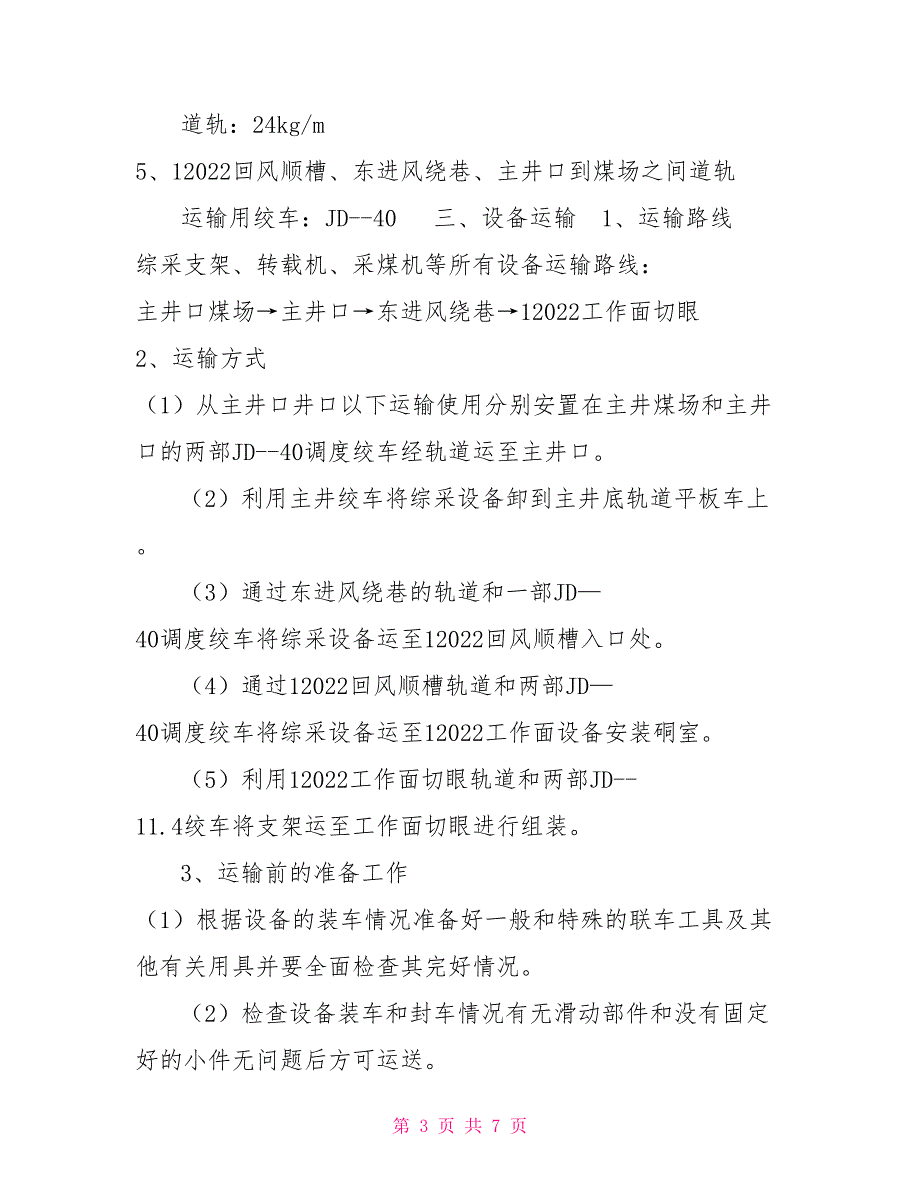

3、12022回风顺槽走向长度:约620米;12022综采工作面长度为:55米;12022综采工作面安装支架为:50-55架; 2、综采支架参考参数综采支架重量:8吨 3、主井井口入井断面长:2.4米 宽:1.5米 4、12022回风顺槽、东进风绕巷、主井口到煤场之间道轨道轨:24kg/m 5、12022回风顺槽、东进风绕巷、主井口到煤场之间道轨运输用绞车:JD-40 三、设备运输 1、运输路线 综采支架、转载机、采煤机等所有设备运输路线: 主井口煤场主井口东进风绕巷12022工作面切眼 2、运输方式 (1)从主井口井口以下运输使用分别安置在主井煤场和主井口的两部JD-40调度绞车经轨道运至主井口

4、 (2)利用主井绞车将综采设备卸到主井底轨道平板车上。 (3)通过东进风绕巷的轨道和一部JD40调度绞车将综采设备运至12022回风顺槽入口处。 (4)通过12022回风顺槽轨道和两部JD40调度绞车将综采设备运至12022工作面设备安装硐室。 (5)利用12022工作面切眼轨道和两部JD-11.4绞车将支架运至工作面切眼进行组装。 3、运输前的准备工作 (1)根据设备的装车情况准备好一般和特殊的联车工具及其他有关用具并要全面检查其完好情况。 (2)检查设备装车和封车情况有无滑动部件和没有固定好的小件无问题后方可运送。 (3)检查阀组、立柱和各种千顶、胶管液压元件的进出口是否封堵好(对仪表和

5、易损部件要派专人运送以免损坏丢失)。 (4)检查运送的设备顺序号是否符合设计编号要求。 (5)地面和井下大巷运送较长设备和液压支架时使用特制连杆车车速不得超过2m/s并且要运行平稳无特殊情况不准急刹车防止碰撞。 (6)斜巷、顺槽中运输前必须检查通信、信号装置保证其完好。 (7)运送设备前要对轨道、钢丝绳、绞车的连接装置、安全设施等进行全面检查无问题方可运送。 4、设备运输 (1)在井筒和斜巷中使用绞车运送综采设备时必须配备技术熟练的专职绞车司机、把钩工和信号工绞车开动后其他人员要躲到安全地点避免断绳伤人。 (2)运输前绞车首先试验声光信号信号使用声光电铃指挥规定为“一停、二拉、三松、四慢拉、五

6、慢松”听不清信号不准开车。 (3)开车前绞车司机必须联系好信号并掌握好绞车速度在井筒和斜巷中一律慢速输送必须找好重心。避免出现拔河或跳绳现象。 (4)每部车场和摘挂钩地点均设挡车器挡车车辆在车场或摘挂地点停稳后及时用铁马将车挡稳挡牢先挂钩再摘钩车辆运走后及时将放入道心使挡车装置处于常闭状态。 (5)平巷或起伏不平的小坡度巷道使用两台绞车对拉时信号必须明确两台绞车松、拉速度必须密切配合严防断绳事故发生。 (6)斜巷、斜坡运输作业时必须严格执行“一坡三挡”和“行人不行车、行车不行人”制度同地在坡的上下方设好警戒警戒人员要站在安全地点或躲避硐室内。 (7)车辆过风门时严禁同时打开两道风门过风门后将风

7、门立即关闭并注意不要碰手碰脚。 (8)运输途中严禁放飞车或不带电放车严禁趴、蹬车。 (9)绞车钢丝绳每班由专职维护工检查维护及时反馈钢丝绳的磨损情况不合格的钢丝绳必须及时更换。 5、设备卸车 设备运输到位后小型部件采用人工卸车卸车后抬运到指定的地点码放整齐注意人工抬运时要有专人指挥配合一致通肩、同起、同放防止碰手碰脚事故发生;大型设备要用导链或滑轮配合绞车进行卸车悬挂导链、滑轮要选择可靠稳固的悬挂点绞车开启后人员要躲开滑轮崩脱的方向和钢丝绳断裂的波及范围。 三、安装安全注意事项 1、安装设备前观察好巷道的顶板及两帮支护情况严格执行 “敲帮问顶”制度如有伞檐或片帮煤时先处理掉隐患再进行作业。 2

8、使用导链起吊时导链的起吊能力必须大于设备的重量严禁超载起吊悬挂导链使用18.5mm的绳套或40型锚链悬挂导链要选择牢固的棚子严禁在原有支护的锚杆下起吊设备。 3、使用单体液压支柱调向或辅助安装其它设备时必须采用远距离供液液压支柱两头应垫好衬木并由专人指挥保证作业人员的安全。 4、用绞车拖拉支架或其它设备时人员要躲开支架或设备周围及钢丝绳断绳的波及范围。 5、支架完好后应及时窜联高、底压管关闭平面截齿阀将支架操作手柄打到零位防止自降。 6、升降支架时除支架工以外其余人员要离开支架周围5米以外。 7、安装电气设备时作业人员必须持证上岗非专业电工不得安装电气设备。设专人看管停电开关并悬挂“有人工作

9、严禁送电”的警示牌停、送电由作业电工亲自负责并坚持“谁作业谁停电谁送电”的原则其它人员不得私自自停、送电严禁带电检修、搬迁和拆除电气设备。 8、乳化液配比浓度保证在3%5%泵站压力不小于30Mpa不得开清水泵。 9、工作面每8架支架安装一盏照明灯皮带巷与轨道巷每50m在进水管安装一个洒水三通。 10、铺设管路前先检查钢管的完好情况及是否畅通逐段铺开后用螺栓联接齐全紧固法兰盘的皮垫装正连接好后按2#管在上3#管在下的顺序用8#铁丝吊挂在煤帮管路间距轨道巷400mm皮带巷300mm最下面的管路距底板1000mm要求管路吊挂整齐不跑漏水。 11、悬挂电缆必须保持平直、正齐并在承受意外重力时能自由坠落悬挂高度应使电缆在有矿车掉道时不至于落在矿车或输送机上。 12、电缆上严禁悬挂任何物件带电电缆不得盘圈或盘成8字。 22第 7 页 共 7 页
