DB4202T382024FDIS城市道路挖掘与修复管理规范.docx

上传人:奥沙丽水 文档编号:425277 上传时间:2025-07-20 格式:DOCX 页数:20 大小:50.58KB
下载 相关 举报
DB4202T382024FDIS城市道路挖掘与修复管理规范.docx_第1页
第1页 / 共20页
DB4202T382024FDIS城市道路挖掘与修复管理规范.docx_第2页
第2页 / 共20页
DB4202T382024FDIS城市道路挖掘与修复管理规范.docx_第3页
第3页 / 共20页
DB4202T382024FDIS城市道路挖掘与修复管理规范.docx_第4页
第4页 / 共20页
DB4202T382024FDIS城市道路挖掘与修复管理规范.docx_第5页
第5页 / 共20页
点击查看更多>>
资源描述

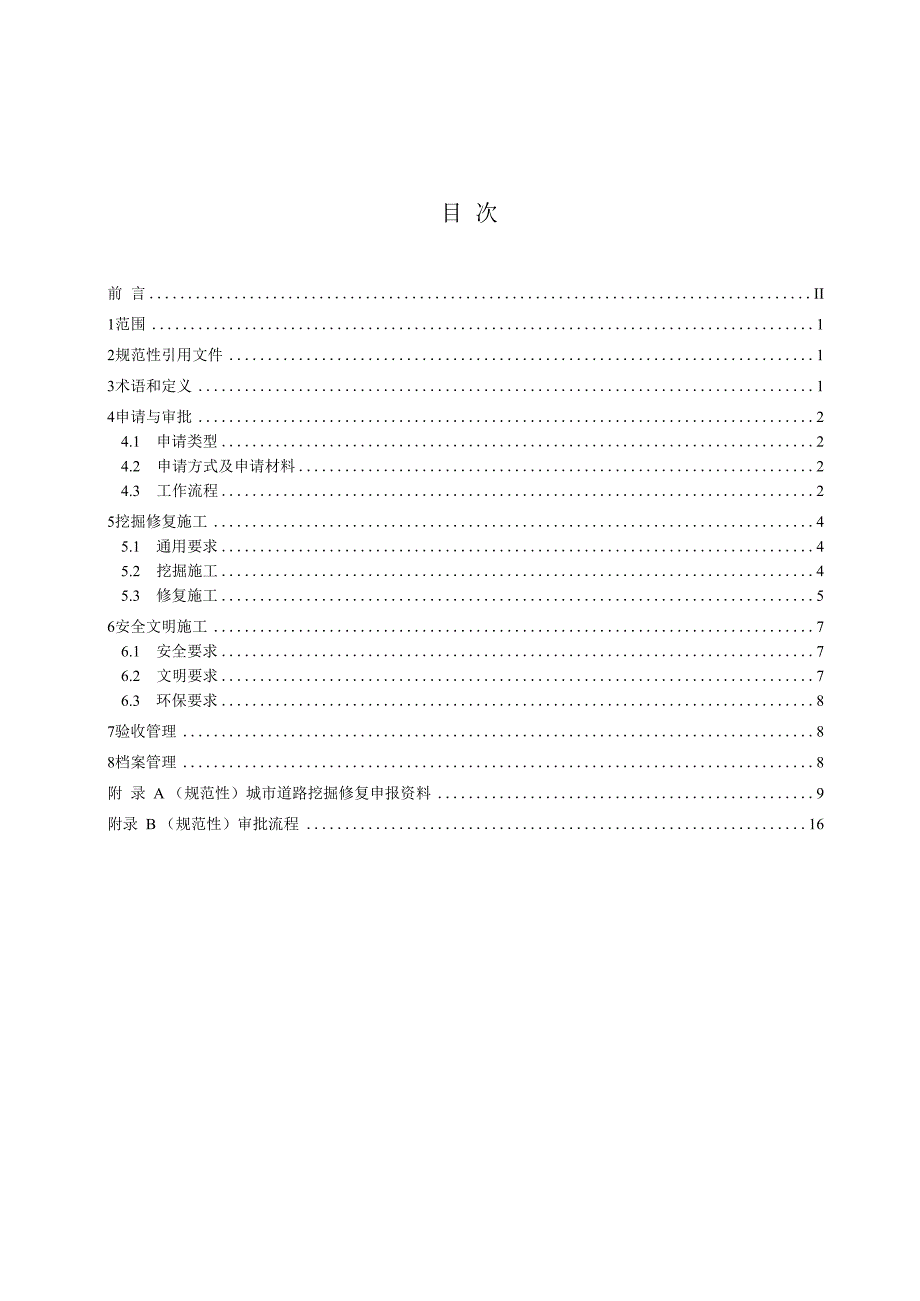

1、ICS 93.080.01CCS P51DB4202黄 石 市 地 方 标 准DB 4202/T 382024城市道路挖掘与修复管理规范布发03-9-4202布24-9-30实施黄石市市场监督管理局发布目 次前 言II1范围12规范性引用文件13术语和定义14申请与审批24.1 申请类型24.2 申请方式及申请材料24.3 工作流程25挖掘修复施工45.1 通用要求45.2 挖掘施工45.3 修复施工56安全文明施工76.1 安全要求76.2 文明要求76.3 环保要求87验收管理88档案管理8附 录 A (规范性)城市道路挖掘修复申报资料9附录 B (规范性)审批流程16-XX.-a刖百本文

2、件按照GB/T 1.12020标准化工作导则第1部分:标准化文件的结构和起草规则的规定 起草。本文件由黄石市市政公用局提出。本文件由黄石市城市管理执法委员会归口。本文件起草单位:黄石市市政公用局、湖北省标准化与质量研究院、黄石市信息与标准化所、湖北 理工学院、武汉市政工程设计研究院有限责任公司、中交第二公路勘察设计研究院有限公司。本文件主要起草人:周泽良、蔡国鹏、孟凯、李涛、黄国平、胡泉、胡金辉、黄焜、李姻靖、曹磊、 杨琪、张云辉、毛羿飞、陈合龙、王俊、许银行、许天会、黄洪超。本文件实施应用中的疑问,可咨询黄石市城市管理执法委员会,联系电话:0714-6212869,邮箱: 113268522

3、5o对本文件的有关修改意见建议请反馈至黄石市市政公用局,联系电话:0714-657 0882,邮箱:1455225036。城市道路挖掘与修复管理规范1范围本文件规定了城市道路挖掘与修复的申请与审批、挖掘修复施工、安全文明施工、验收管理和档案 管理要求。本文件适用于对城市道路开展挖掘与修复的实施和管理。2规范性引用文件下列文件中的内容通过文中的规范性引用而构成本文件必不可少的条款。其中,注日期的引用文件, 仅该日期对应的版本适用于本文件;不注日期的引用文件,其最新版本(包括所有的修改单)适用于本 文件。GB 5768道路交通标志和标线GB 12523建筑施工场界环境噪声排放标准GB 50763无

4、障碍设计规范GB 51038城市道路交通标志和标线设置规范CJJ 1城镇道路工程施工与质量验收规范CJJ 36城镇道路养护技术规范DB42/T 159基坑工程技术规程DB42/T 1713-2021城市道路路面维修养护技术规程3术语和定义CJJ 1界定的以及下列术语和定义适用于本文件。3.1城市道路urban road城市供车辆、行人通行的,具备一定技术条件的道路、桥涵、隧道及其附属设施。3.2道路挖掘 road excavation对城市道路进行开挖、顶管等临时占用、影响道路功能的行为。3.3掘路修复 rehabilitation of excavated roads完成埋设或维修地下管线工

5、作之后,对开挖的道路沟槽进行修复,包括路基、路面结构层及附属设 施(标志、标线等)修复。3.4水泥混凝土面层 cement concrete surface course用水泥混凝土铺筑的道路面层。3.5沥青面层bituminous surface course用沥青作结合料铺筑道路面层的统称。3.6人行道sidewalk路侧带上专供行人通行的部分。3.7附属设施 road-affiliated facilities用于保证公路运行安全、方便车辆和行人通行而建设的各种设施和建筑物,主要包括路标、标线、 路灯、隔离栏、护栏、防眩板等。4申请与审批4.1 申请类型4.1.1 计划申请建设单位应按照

6、城市道路运行(管养)行政主管部门(以下简称“行业主管部门”)要求在规定时间 内提交下一年度城市道路占用挖掘计划经行业主 部门组织相关职能部门 及各县(市、区)道路管理部门对道路挖掘计划进在集中会审后,将审核过的开挖路段线筹方案通知到各建设单位,经双方确认, 作为下一年度办理道路挖扩许可的依折4.1.2 紧急申请9紧急申请适用于紧怎抢修抢险类工程,无需申报道路挖掘划,申请人可先行施工,同时通知辖区 道路管理部门和交管所们。施工前应确保周边构筑物及管线设施安全,并在施工开姊后24小时内补办 城市道路挖掘许可手蛎,纳入监管。4.1 . 3临时申请临时申请用于办理除1. 1、4. 1.2外的道路挖掘需

7、求,如:计划需要增补或爽期、按照上级文件 要求新增的重点工程项口等。行业主管部门应设置道路挖掘计划调整的申办渠道利申办周期。4.2 申请方式及申请材料道路挖掘申请可分为线线下两(方式,申请人应在规君时间内向辖区道路管理部门提交全套申 请资料。申请人应根据申请类型提交对应申请材料,材料清单及常用模板参见附录A。4.3 工作流程4.4 3.1计划挖掘工作流程计划挖掘处置流程如图1所示,分为计划申报和计划执行两个阶段。图1计划挖掘工作流程不同阶段工作流程和要求如下:a)计划申报:申请人在规定时间内提交的下一年度城市道路挖掘计划内容包括但不限于:项目名 称、建设单位、施工单位、挖掘路段及点位、施工内容

8、施工工艺、施工时间等。城市道路挖 掘计划表详见表1;表1城市道路挖掘计划表黄石市城市道路挖掘计划表(XXXX年1月-12月)序号项目名称建设单位施工单位挖掘路段及点位施工内容施工工艺计划开工日期计划完工日期注:新建、改建、扩建的城市道路交付使用后5年内,经大修的城市道路竣工后3年内不得挖掘,因特殊情况需要挖 掘的,需经县级以上城市人民政府批准。b)计划执行:申请人应在项目实施前将道路挖掘申请材料提交至辖区道路管理部门,道路管理部 门核对申报项目是否纳入年度道路挖掘计划,未纳入年度计划的项目一般情况下不予受理挖 掘道路许可申请,受理项目审批流程参见附录B。施工完成后,申请人应组织施工单位及辖区

9、 道路管理部门对道路恢复质量进行验收。4. 3.2紧急挖掘工作流程紧急挖掘处置流程如图2所示,应分为事前、事中、事后三个阶段,审批流程参见附录B。具体工作 流程和要求如下:a) 事前报告。申请人可先行施工,同时通知辖区道路管理部门和交管部门,做好现场施工安全防 护措施;b) 事中报送审批。在施工开始后24小时内按照4. 2要求提交申报资料;c) 事后监督管理。验收流程和要求参照4. 3. Io事前阶段 (紧急申请)事中阶段 (报送审批)事后阶段 (监督管理)申请单位 电话报告申请单位 提交申报材料申请单位 提交验收申请受理单位 审批受理单位 组织验收图2应急挖掘工作流程4. 3. 3临时挖掘工

10、作流程临时挖掘处置流程如图3所示,应根据申请内容提交相应资料进行申报,工作要求如下:a)已纳入年度计划但需要调整实施期限(如:延期开工、延长施工时间等)的项目,在本文件4. 3. 1基础上提交延期办理申请;b)临时增加的项目应由受理部门根据提交申报材料进行会议审定,确定是否纳入增补计划,同意新增的,后续工作流程参照4. 3. 1执行。临时申请提交计划期限调整提交增补计划受理单位审批受理单位审批织只验收图3临时控掘工作流程5挖掘修复施工S5.1通用要求5.1.1 掘路前,建设单立应根据地下管我状况制定施工方案及施工期间交通组织方案,并按照第4章 要求办理城市道路挖捆审批手续。5.1.2 挖掘修复

11、施工技术要求应符合3 6第11章规定,材 料技术要求应符合dJ 1的相关规定。5.1.3 开挖深度超过5m或开挖深度卡超过5m但现场地质情兄和周围环境较为食杂的城市道路掘路作业应依据DB42/T 59 第。11节要求执行5.1.4 建设单位应承怛城市道路挖掘复质保期内保修责任。5. 2 挖掘施工5.1.1 施工现场不宜堆料。符合修复材料要求的开挖原土和路面铳刨料应按照施工方案划定的区域堆 放。5.1.2 掘路应满足下列规定:a)掘路施工时,应注意保护并修复原有排水设施,不得对原有排水设施造成破坏;b)开挖前应采用切割机进行路面分离,不得扰动或破坏沟槽周边区域的路面结构;c)机械开挖底预留200

12、 mm300 mm层,由人工开挖至基底;d)沟槽开挖宽度应符合设计要求;设计无要求时,沟槽底部的开挖宽度应不小于80Omm;深层开 挖的沟槽或邻近路段重型车辆较多的沟槽应依据DB42/T 159相关要求确保沟槽稳定。当不能 满足要求时须采用特殊材料回填以满足道路功能的要求;e)掘路范围内不符合标准的土壤(淤泥、腐蚀土及有机物质等)应挖除,若遇软弱地层,应采取相 应措施进行加固处理;f) 挖掘施工过程中出现积水超过10 Cm时应采取挖掘排水沟、使用抽水设备等措施将水排出或引 流。5.1.3 回填应满足下列规定:a)因掘路开挖形成的沟槽,必须采取两侧对称、分层夯实回填的方式,分层回填厚度不得大于2

13、00 mm;b)掘路沟槽回填时,不应使用淤泥、沼泽土、泥炭土、冻土、有机土以及含生活垃圾的土;C) 掘路范围的沟槽回填材料应结合碾压条件、管线情况进行合理选择,沟槽较窄、结构物周边等 不易压实的区域应采用砂、砂砾石、石屑、级配碎石或低标号混凝土等回填;d)车行道、人行道范围内沟槽回填材料应有所区别,车行道应采用砂砾石、石屑、级配碎石、低 标号混凝土等材料,人行道可使用上述材料及合格土;e) 回填压实应满足DB421713-2021 中12. 2. 8要求。5.2.4 不应在道路面层中直接埋设各种管线。掘路埋设各种管线的管顶最小埋设深度,车行道范围应 为路面以下700 mm,人行道范围应为路面以

14、下400 mm,不满足要求时应采取加固措施。5.2.5 特殊地段、横穿主次干道或长度超过200m的挖掘道路工程,道路挖掘施工宜采用分段施工的 方法。5.2.6 挖掘交叉路口或者横穿道路敷设地下管线宜采取夜间分段施工方式,并采用符合安全要求的防 滑钢板覆盖加减速条固定的措施,确保机动车、非机动车和行人通行安全。5.2.7 在学校、医院、商场和沿路房屋前的行人出入处,应当设置临时通道。5.2.8 对水、电、气、热等各类管线横穿城市快速路、主干道和重要交通路口的项目,应使用顶管、 定向钻等非开挖技术。5. 3修复施工5.3.1 车行道基层修复基层修复应符合DB42/T 1713-2021中12. 3

15、以及下列规定:a)修复施工应在管线工程验收合格后进行,道路修复应满足城市道路使用功能和结构安全的要 求,所采取的基层、面层结构不应低于原结构强度。基层表面应平整、密实,拱度应与面层一 致;b)基层修复前应先检验垫层是否铺筑平整、坚实、粗细均匀,其质量标准及允许偏差应符合表2 的规定表2垫层质量标准及允许偏差序号项目标准及允许偏差检查频率检验方法范围应测点数1宽度不小于标准沟槽宽度50m3用钢尺量2厚度不小于规定厚度50m3开挖样洞用钢尺量3压实干密度大于 2. 15g Cm350m3灌砂法c)路面基层修复可根据碾压条件、开放交通时间和下部管线分布等条件,选择柔性、半刚性和刚 性材料:1)柔性材

16、料宜用于需要及时、快速恢复交通的掘路工程,柔性基层可采用粗粒式沥青混凝土、 沥青稳定碎石和级配碎石等;2)半刚性材料宜用于可封闭部分道路的掘路工程,且沟槽尺寸能满足压路机碾压宽度的要 求。用于掘路修复的半刚性基层可采用二灰稳定粒料或水泥稳定粒料等;3)采用水泥混凝土进行基层修复的,其强度不应低于C20且应满足相应层位的强度要求,水 泥混凝土基层应按照要求进行接缝布置;d) 雨季应合理控制施工段落,应当天摊铺,当天碾压成型;e)掘路修复工程的基层质量标准及允许偏差应符合表3要求。表3大型工程基层质量标准及允许偏差序号项目标准及允许偏差检验频率检验方法范围应测点数1压实度三98%50m3灌砂法2平

17、整度15 mm20m3用3m直尺量取最大值3宽度不小于标准沟槽宽度50用尺量4厚度+Omm50m3开挖样洞用钢尺量5. 3. 2车行道路面面层修复y路面面层修复应满足下列要求:a)沥青混凝土路面师向挖掘宽度单车道元1/2时,面层宜全车道修复;b) 水泥混凝土路面花掘宽度三足面板宽13时,面层应整板修复;c) 路面面层修复不应小于原有面层厚度;d)修复路面与厢邻原路面接缝应平顺、紧密,相邻高差应控制在5 mm内,修复的路面与原路面 应撒布料结影;e)挖掘埋设各和地下管线的检查井应采取防沉降措施,宜采用宽边防沉降窖井盖座,井盖应采取 防坠落和防响动措施;f)对雨水口及各检查井等周边压路机不易压实处

18、应入工补充夯实,角保沥青面层与各类井盖 框、平石和兵地建(构)筑物 接紧密平顺;g)道路修复施工结束后,应恢复挖掘破坏的标志标线和其他附属设施;h) 沥青混凝土路面和水泥混凝土露面面层修复应符合B42/T 1713-2021中12. 4. 1和12. 4. 2的 要求。5. 3. 3人行道修复人行道修复应满足下列要求a)人行步道砖或其他材料,应按原样恢复,在步砖质量较好情况下应优先采用原砖进行重新铺装;b)当人行道掘路工程破坏原有盲道、斜坡道等无障碍设施时应对无障碍设施按原宽度、材质、颜色进行恢复,不应中断盲道;因管线埋设导致盲道调整,应按照GB 50763进行人行道无障 碍设计并实施;c)

19、站石应保持稳固、直顺。发生挤压、拱胀变形应调整并及时勾缝。砌筑站石应采用C15碎做基 础背填,更换站石的规格、材质应与原站石一致;d)人行道基础维修质量验收标准应符合表4的规定。表4人行道基础维修质量验收标准项目标准及允许偏差检验频率检验方法(取最大值)范围应测点数平整度10mm3m直尺表4人行道基础维修质量验收标准(续)项目标准及允许偏差检验频率检验方法(取最大值)范围应测点数厚度+10 mm钢尺宽度不小于设计规定钢尺横坡+ 0. 3%水准仪压实度(重型击实)路床90%环刀法基层三93%灌砂法5.3.4其他附属设施修复其他附属设施修复应符合下列规定:a)路灯、广告、灯箱等构筑物基础部分,应将

20、原碎砖、水泥清除,重新调整补齐,基础根部缝隙 用水泥抹平;b)道路附属设施应加强日常巡查,保持整齐、清洁、完好无缺损,对影响交通通行及安全的损坏 情况应在24 h内修复,对短时难以处理的情况应采取临时措施进行简单处置,确保交通安全 和通畅。6安全文明施工6. 1安全要求6.1.1 施工作业现场应设置明显安全标志,如:施工现场的进出口、转角处以及附近公交车站处等易 出现交通事故的位置要单独设置提示警示牌及通透型围挡。应设置悬挂夜间警示灯,并在围挡四周做好 反光警示标志。6.1.2 施工作业现场的作业车辆须经过安全检查,合格后方能使用,同时应配置警示标、灯具,其规 格、颜色品种、性能应符合GB 5

21、768的相关规定。6.1.3 施工作业人员上岗前应进行安全技术培训。进入施工作业现场内的人员,必须穿戴具有反光功 能的安全标志服和防护帽。6.1.4 当遇大雾、大雨、冰雪天气时,应暂停施工作业。在应急抢险、排除道路积水、消除冰雪时, 在征得交管部门同意后,可封闭交通。6.1.5 检查井井盖开启之后,应立即采取安全措施。作业现场、检查井及管道内严禁明火,车辆、行 人不得进入作业区。6.1.6 道路挖掘修复施工应满足CJJ 36对作业安全防护的要求。6.1.7 施工期间在城市道路下发现有未探明的供水、排水、燃气、热力、供电、通信、消防等设施, 应及时通知有关管理单位并采取保护措施,严禁损坏或擅自移

22、动位置。6.1.8 经批准挖掘城市道路的,应当按照批准的位置、面积、期限挖掘。需要移动位置、大面积、延 长时间的,应当提前办理变更审批手续。6.2 文明要求6.2.1 道路挖掘修复施工应以文明施工为原则,规范布置警告、警示及文明施工告知铭牌,不应随意 封闭交通。6.2.2 施工作业人员应按规定统一着装,作业时不穿拖鞋、不赤膊,养护施工作业时不大声喧哗。6.2.3 施工现场应实行封闭式管理,围档要求具体如下:a)围挡颜色宜采用深绿色或加挂绿网,确保无污染和油漆脱落。施工单位须做好现场围挡的维护、 保洁工作,保持围挡清洁,无乱张贴、乱涂写、乱刻画;b)市区主要路段的施工现场围挡高度不应低于2. 5

23、m,一般路段围挡高度不应低于1.8m。距离交 通路口20m范围内、施工现场的进出口、转角处以及附近公交车站处等易出现交通事故的占 据道路施工设置的围挡,其0.8m以上部分应采用通透性围挡,不得影响行车视距;c)施工围挡受施工条件限制,占用道路过多,严重影响交通的,应当增设施工临时便道,方便行 人、车辆通行;d)因围挡需临时改道、变道的,应当设直指示引导标志;e)围挡底座高度应不低于0. 2 m,应预留雨水排放通道;f)围挡不得用于挡土、承重、不得倚靠围挡堆物、堆料。6.2.4 挖掘修复施工作业不直及有道、检查井、消防栓、雨水口和边沟等设施。6. 2.5施工泥浆应集中储存、及时外运,禁止泥浆污染

24、路面或将泥浆直接排入城市排水管网。6.3环保要求6. 3.1施工维修过程中的力/强车辆、施工机械的管理,定期业行维修保养、年检,杜绝废气、噪声超 标现象,不应使用降尘装置失效的机具设备。7. 3.2裸露的空地和集中堆放的土方、渣土、砂堆、灰堆等堆物堆料应采取绿化、团化或覆盖等措施, 无暴露的生活垃圾8. 3.3路面修复市, 取初步硬化目西水配合、密目安全国覆盖等方式,方止产生扬尘。9. 3.4不应直接在璐响和人行道上拌和砂浆与混凝土等材料,施工单位应定时洒水降尘。10. .5 运输砂石上方渣土和垃圾车辆车箱封闭严密,防止运输泄落抛撒,6. 3.6废旧材料耳 粗再生技术进行回收利用,不可再生材料

25、应选择适宜的地点废弃或填埋。6.3.7 施工噪声应符否B 12523的规定验收要求。7验收管理7.1 掘路修复中沥青路面、水泥路面人行道的施工质量验收标准应符合CJJl第18章规定。7.2 道路挖掘恢复工程质量保像期为年,质保期内恢复路面出现破损、下沉、塌陷等问题,道路管理 部门发现后应立即督促建设单位进行返工维修处理。7.3 道路(车行道、人行道及配毛设施挖掘后的恢复必须和同边设施整体的材质、图案、颜色一致。7.4 掘路修复施工结束后,配套交通标志、标线等交通安全设施应按照GB 51038要求恢复原状。8档案管理8. 1道路管理部门应建立健全道路挖掘修复档案管理制度,实行集中统一管理,配备专

26、兼)职档案 资料管理人员。8.2 道路挖掘修复档案应真实、准确、完整,并及时归档。8.3 道路挖掘修复档案应包括挖掘审批资料、管线施工过程资料、检查验收资料等。8.4 挖掘修复档案应以每条道路为单位建立,建立数字化档案。8.5 行业主管部门应建立城市道路信息化管理平台,进行挖掘修复信息化管理。8.6 各区道路管理部门应每月汇总审批项目后以清单方式报行业主管部门备案。附录A(规范性)城市道路挖掘修复申报资料A. 1申报提交资料清单城市道路挖掘申报应按照表A. 1要求提交。表A. 1城市道路挖掘申报资料清单序号名称备注1城市道路占用挖掘申请表原件2法定代表人身份证(或法人代表人委托书)复印件(委

27、托书需原件)3营业执照或法人证书复印件4施工单位资质证书复印件5施工组织设计方案原件(含施工范围示意图)6建设工程规划许可证/交通疏导方案/结构安全评估报告及保护方案/综 合管线安全保护方案等原件(根据项目类型选择性提供)7承诺书原件8供电、供热、燃气、排水等综合管线单位现场确认书原件注:线上申请时,需要上传盖章扫描电子版A.2城市道路挖掘申请表城市道路挖掘申请表应使用表A. 2提供样式。城市道路占用挖掘申请表申请单位:法定代表人:填表时间:表A2城市道路挖掘申请表(续)填表说明L本申请表适用于因各种工程项目需要临时占用(挖掘)城市道路的申请。2 .填报内容必须客观真实。3 .表中“申请单位”

28、是指工程建设单位或个人名称,应为全称。如是企业、公 司其名称应与市场监督管理部门注册批准的名称相符。4 .表中“施工单位”是指具体实施工程的单位名称,即在市场监督管理部门注 册批准的名称(全称)。5 .表中“占用(挖掘)地点”请准确填写,具体到路、街和门牌号,如无门牌 号,应写明参照物。6 .表中“设施种类”请按市政管理部门核定的设施名称填写,如路面(沥青混 凝土路面、水泥混凝土路面)、人行道(彩砖、花岗岩、透水砖)、站卧石等。7 .表中申请占挖道原因须详实填写。8 .因管线建设、道路改建及大型工程建设需要对道路实施挖掘施工的,还应提 交以下文件的复印件并加盖公章:(1)规划部门核发的建设工程

29、规划许可证(2)施工设计图(施工设计图中必须有明确的掘路恢复标准)(3)附件、附图等相关资料。9 .因道路挖掘施工项目涉及影响交通出行安全的,申请单位应编制交通疏导方 案,并报市公安交巡警部门审查通过;涉及影响城市桥梁、隧道、涵洞、渠道等结 构设施安全的,申请单位应组织有资质的单位进行安全评估,并制定安全保护方案; 涉及影响燃气热力、电力通信、雨水污水等地下综合管线安全的,申请单位应与管 线产权部门共同编制安全保护方案。10 .综合管线现场确认书经现场踏勘后提交。表A 2城市道路挖掘申请表(续)城市道路临时占用挖掘申请表巾 请 单 位单位名称(公章)单位地址法定代表人身份证号码(附身份证复印件

30、统一社会信用代码(附营业执照或法人证书复印件)项目负责人联系电话施 工 单 位单位名称(占道项目可以不填)施工资质(附施工资质证书)项目经理联系电话申请占(挖)道原因占(挖)道地点占(挖)设施种类占(挖)道范围长7匕宽米,共计平方米。占(挖)道时间开始时间年月日结束时间年月日根据项目特点需要提供的 相关资料建设工程规划许可证、施工设计图、交通疏导方案、结构安 全评估报告及保护方案、综合管线安全保护方案等。表A2城市道路挖掘申请表(续)以下由审批部门填写区城管局意见:(签章)年月日公安交通管理部门意见(如有需要):(签章)年月日相关部门意见(如有需要):(签章)年月日A. 3城市道路挖掘承诺书

31、城市道路挖掘承诺书应使用表A.3提供样式。表A.3城市道路挖掘承诺书城市道路临时占用挖掘承诺书(审批单位)1本单位因 (占挖道原因)拟在(项目地点)实施 (项目名称),(口占用口挖掘)道路范围长_米,宽 米,共计 平方米,占(挖)道时间为 年 月 日至年月日。本单位承诺严格遵守国家、省和市相关法律法规要求,具体如下:一.我单位所填报的信息完整、真实、准确,所提供的书面材料完整、合 法、有效。二.在占用挖掘城市道路期间,我单位将做好现场安全文明施工管理工作, 严格按照我市相关标准规范要求设置围挡设施,做好现场清洁、降尘、防噪音、 防抛洒等措施,不扰民,保证行人、车辆交通安全畅通,施工渣土及时清运

32、等。三.施工现场安全管理由本单位全面负责,严格按照安全标准规范组织施 工,采取必要的安全防护措施,消除安全事故隐患。现场严格按照执行国家规 定设置安全警示牌、警示灯等标志标牌。如发生任何由于临时占用城市道路期 间出现的安全问题,我单位自愿承担相关法律责任。四.道路挖掘沟槽回填及路面恢复严格按照国家相关技术标准及规范施工, 自工程竣工验收合格一年内承担质量缺陷维修责任,在质保期内负责对开挖位表A.3城市道路挖掘承诺书(续)置出现质量问题的部位无偿进行修复,保证修复质量满足工程验收规范及设计 文件要求。五.在临时占用城市道路期间保证市政设施完好,如有损坏按原状恢复或 照价赔偿。六,本单位严格按照许可证规定的时间、地点、范围占用挖掘城市道路。七.本单位严格遵守城市管理有关法律法规规定,自愿接受城市管理部门 的依法检查和监督,若违背承诺自愿接受处罚,并承担相应的法律责任。申请单位(名称、盖章):法定代表人(签章):日期:一年月日附录B(规范性)审批流程图B.1给出了城市道路挖掘书面申报审批工作流程。签发许可证结束图B.1申报审批流程图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

宁ICP备18001539号-1
