勘察设计工作计划安排.doc

上传人:田海滨 文档编号:46780 上传时间:2025-07-09 格式:DOC 页数:3 大小:55KB
下载 相关 举报
勘察设计工作计划安排.doc_第1页
第1页 / 共3页
勘察设计工作计划安排.doc_第2页
第2页 / 共3页
勘察设计工作计划安排.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

1、勘察设计工作计划安排1、勘察设计计划工作安排根据招标文件技术、工期要求,本项目初步设计按四步骤进行,即准备工作初测外业初步设计设计评审。1.1 准备工作收集本项目工程可行性研究报告、有关文件、不同比例尺地形图、地质图等资料,熟悉研究项目区的情况;充分考虑公路沿线地方的实际情况,组织院参加过多条高等级公路勘察、设计和后续服务的老工程师编写本项目初测、初步设计原则及技术规定;在1:10000地形图上布设路线方案,通过平、纵、横设计及构造物布设,研究出调整方案及有关路段有价值的比较方案;组织各分项负责人及技术骨干进行路线踏勘调查,对拟定的路线方案进行比较选择及核定;在1:2000地形图上进行纸上定线

2、通过平、纵、横设计及构造物布设,研究提出外业调查的路线方案及有价值的比较方案。1.2 初测外业组织地质人员及道路地质组开展区域地质调绘,确定合理的路线方案。结合1:2000地形图上布设的路线方案,进行全线路线核查,收集沿线路网、城市发展、水利、电力等规划资料,在此基础上对纸上定线确定的路线方案进行优化调整,初步确定需要深入勘察的路线方案,包括同等深度比较的方案;广泛征询沿线地方政府及有关部门对路线方案的意见,并及时向发包方进行方案汇报,接受发包方的指导;根据发包方的审查意见,对路线方案进行修改调整,分专业组开展勘测与调查,收集内业设计所需的全面详实的资料;在此基础上各专业组初拟设计方案;提供

3、构造物、不良工程地质、取弃土场等勘探钻孔位置,开展地质初勘工作;进行沿线通信管道、供电可行性、紧急救援及服务系统等情况调查;与沿线有关部门或单位签定有关协议与意向书;各专业组外业工作进行自查自检,申请并通过院外业检查验收,在此基础上向发包方申请初测成果验收;根据验收意见进行补充外业调查和勘测,通过最后检查确认无方案和资料遗漏后结束外业工作。根据外业调查资料,各专业进行分项工程方案设计,对多方案比较的分项工程作出技术经济论证;1.3 初步设计工作项目负责人根据项目的具体情况和外业调查资料,结合发包方初测成果验收意见,调整初步设计原则和总体设计方案,编制补充技术规定;各专业进行分项工程方案设计,绘

4、制工程图表、计算工程数量,对多方案比较的分项工程作出技术经济论证;编写设计说明书,详细阐述设计标准、工程规模、自然地理概况、总体设计思想、各分项工程设计概况、交通工程、环境保护措施、筑路材料、总体施工方案与重点工程施工方法、概算编制原则、依据计算说明等情况;设计内部审查与质量检查验收;成图与出版。1.4 初步设计评审编制初步设计汇报提纲,制作汇报投影,为发包人或交通厅审查进行技术准备,并绘制有关汇报用图及音像资料;根据审查意见进行必要的修改。2、计划安排根据本项目招标文件总体要求,投标人通过对本项目前期工作的研究、项目基础资料的掌握及本项目特点、重点、难点分析理解,有把握在招标文件要求的工期内

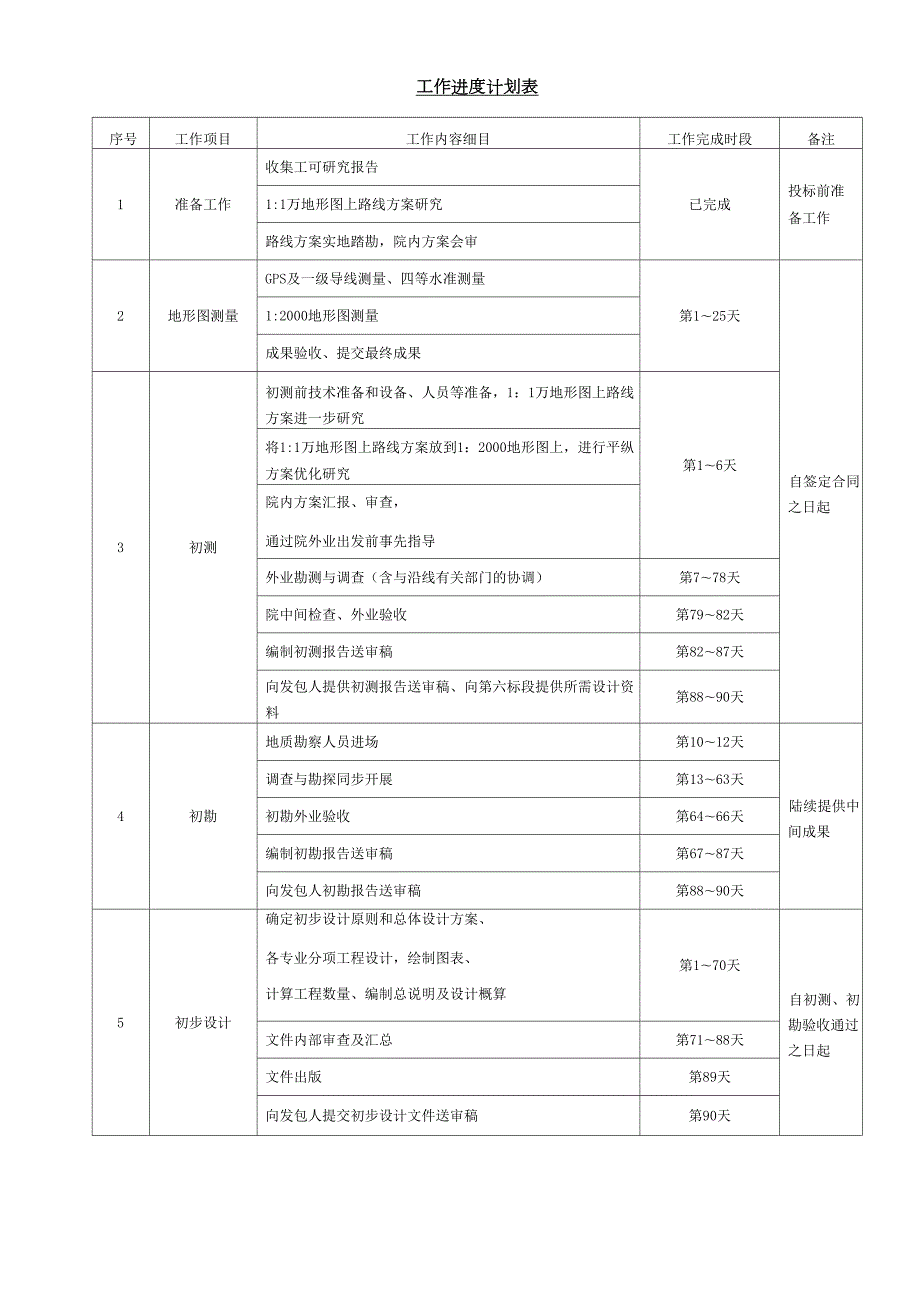

5、完成初步设计和施工图设计。根据招标文件要求,本项目勘察设计工作进度计划见下表工作进度计划表序号工作项目工作内容细目工作完成时段备注1准备工作收集工可研究报告已完成投标前准备工作1:1万地形图上路线方案研究路线方案实地踏勘,院内方案会审2地形图测量GPS及一级导线测量、四等水准测量第125天自签定合同之日起1:2000地形图测量成果验收、提交最终成果3初测初测前技术准备和设备、人员等准备,1:1万地形图上路线方案进一步研究第16天将1:1万地形图上路线方案放到1:2000地形图上,进行平纵方案优化研究院内方案汇报、审查,通过院外业出发前事先指导外业勘测与调查(含与沿线有关部门的协调)第778天院中间检查、外业验收第7982天编制初测报告送审稿第8287天向发包人提供初测报告送审稿、向第六标段提供所需设计资料第8890天4初勘地质勘察人员进场第1012天陆续提供中间成果调查与勘探同步开展第1363天初勘外业验收第6466天编制初勘报告送审稿第6787天向发包人初勘报告送审稿第8890天5初步设计确定初步设计原则和总体设计方案、各专业分项工程设计,绘制图表、计算工程数量、编制总说明及设计概算第170天自初测、初勘验收通过之日起文件内部审查及汇总第7188天文件出版第89天向发包人提交初步设计文件送审稿第90天

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

宁ICP备18001539号-1
