建筑工程项目索赔工作中五种方式的比较.docx

上传人:飞猪 文档编号:489239 上传时间:2025-07-29 格式:DOCX 页数:1 大小:14.25KB
下载 相关 举报
建筑工程项目索赔工作中五种方式的比较.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

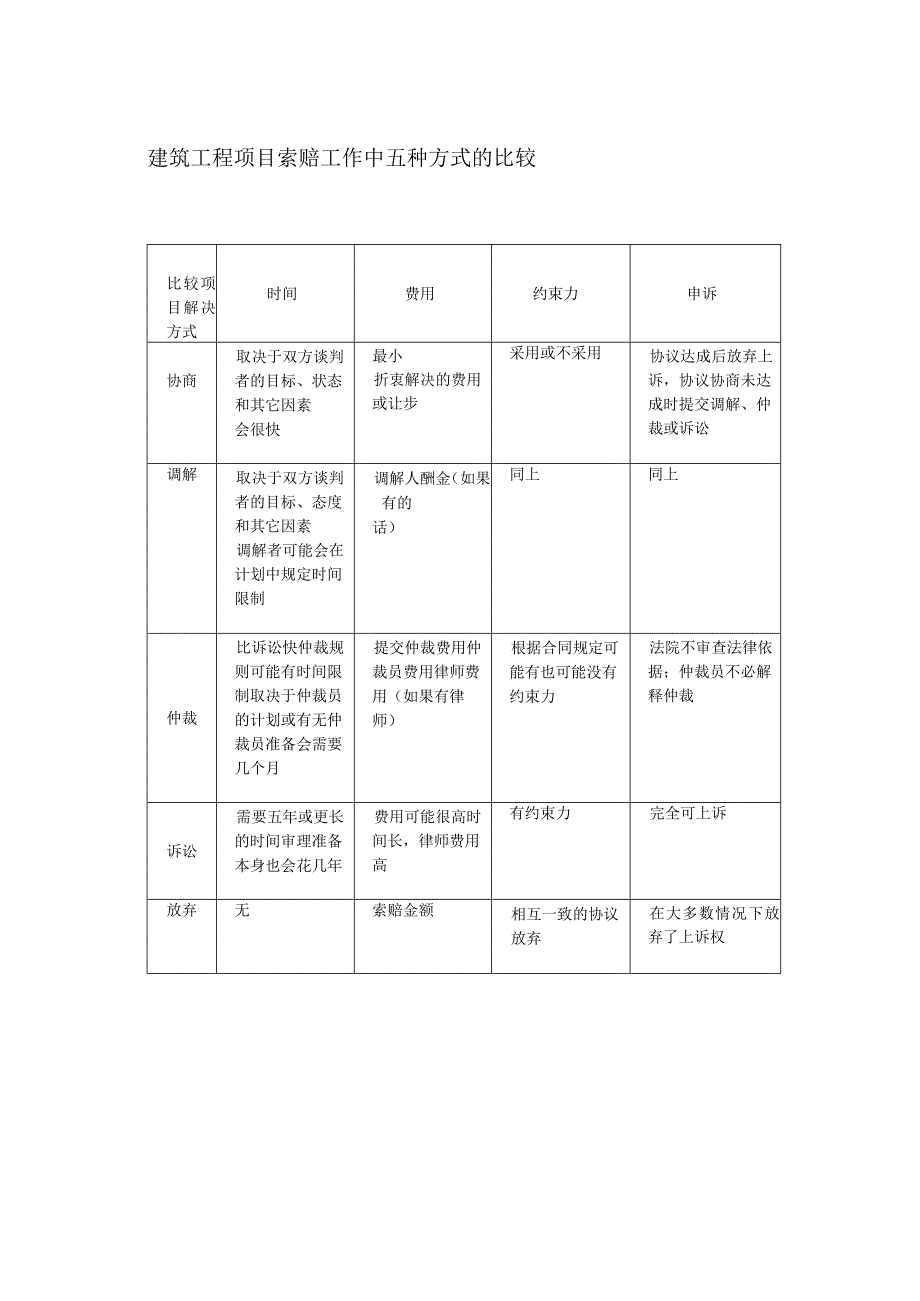

建筑工程项目索赔工作中五种方式的比较比较项目解决方式时间费用约束力申诉协商取决于双方谈判者的目标、状态和其它因素会很快最小折衷解决的费用或让步采用或不采用协议达成后放弃上诉,协议协商未达成时提交调解、仲裁或诉讼调解取决于双方谈判者的目标、态度和其它因素调解者可能会在计划中规定时间限制调解人酬金(如果有的话)同上同上仲裁比诉讼快仲裁规则可能有时间限制取决于仲裁员的计划或有无仲裁员准备会需要几个月提交仲裁费用仲裁员费用律师费用(如果有律师)根据合同规定可能有也可能没有约束力法院不审查法律依据;仲裁员不必解释仲裁诉讼需要五年或更长的时间审理准备本身也会花几年费用可能很高时间长,律师费用高有约束力完全可上诉放弃无索赔金额相互一致的协议放弃在大多数情况下放弃了上诉权
