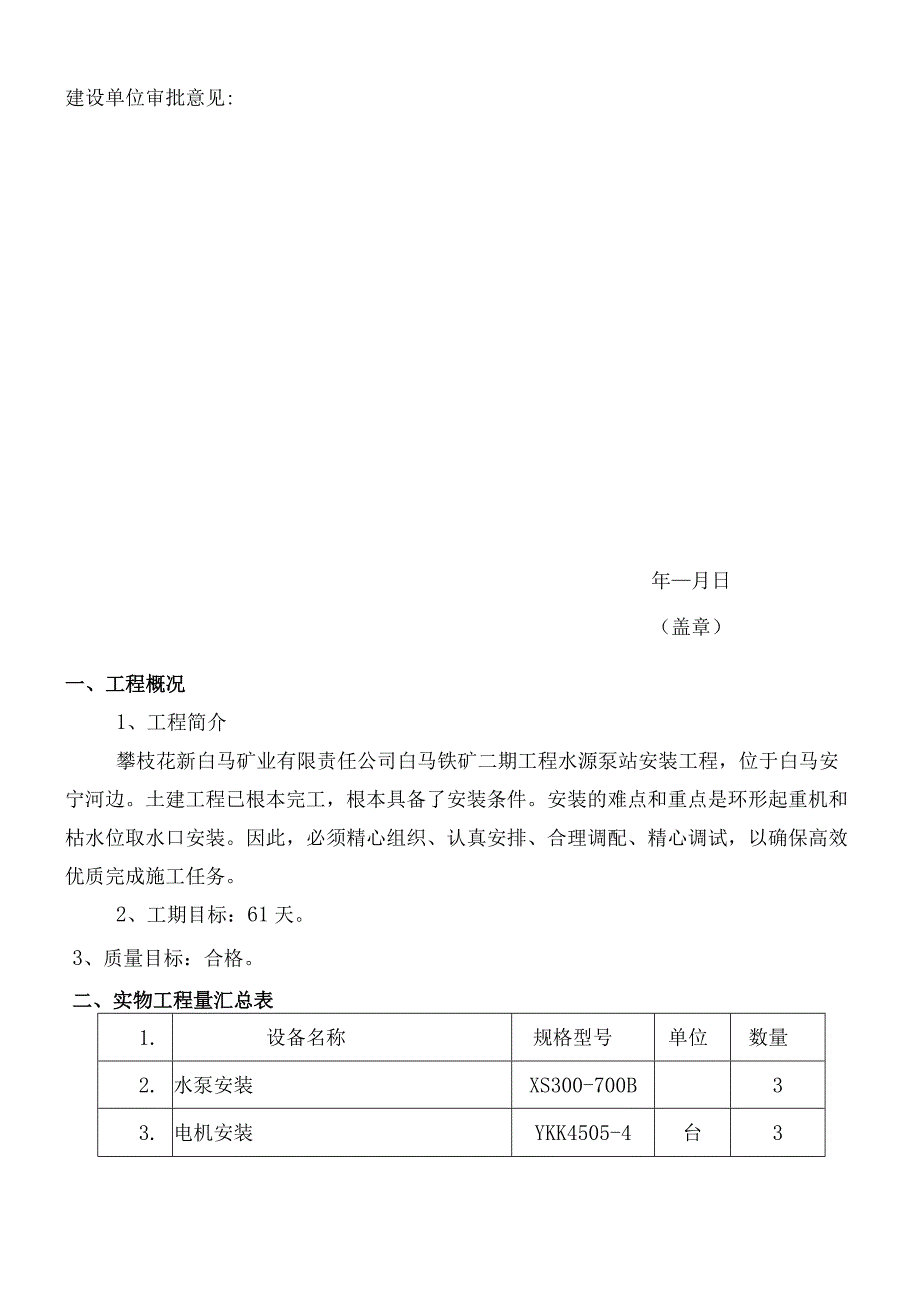

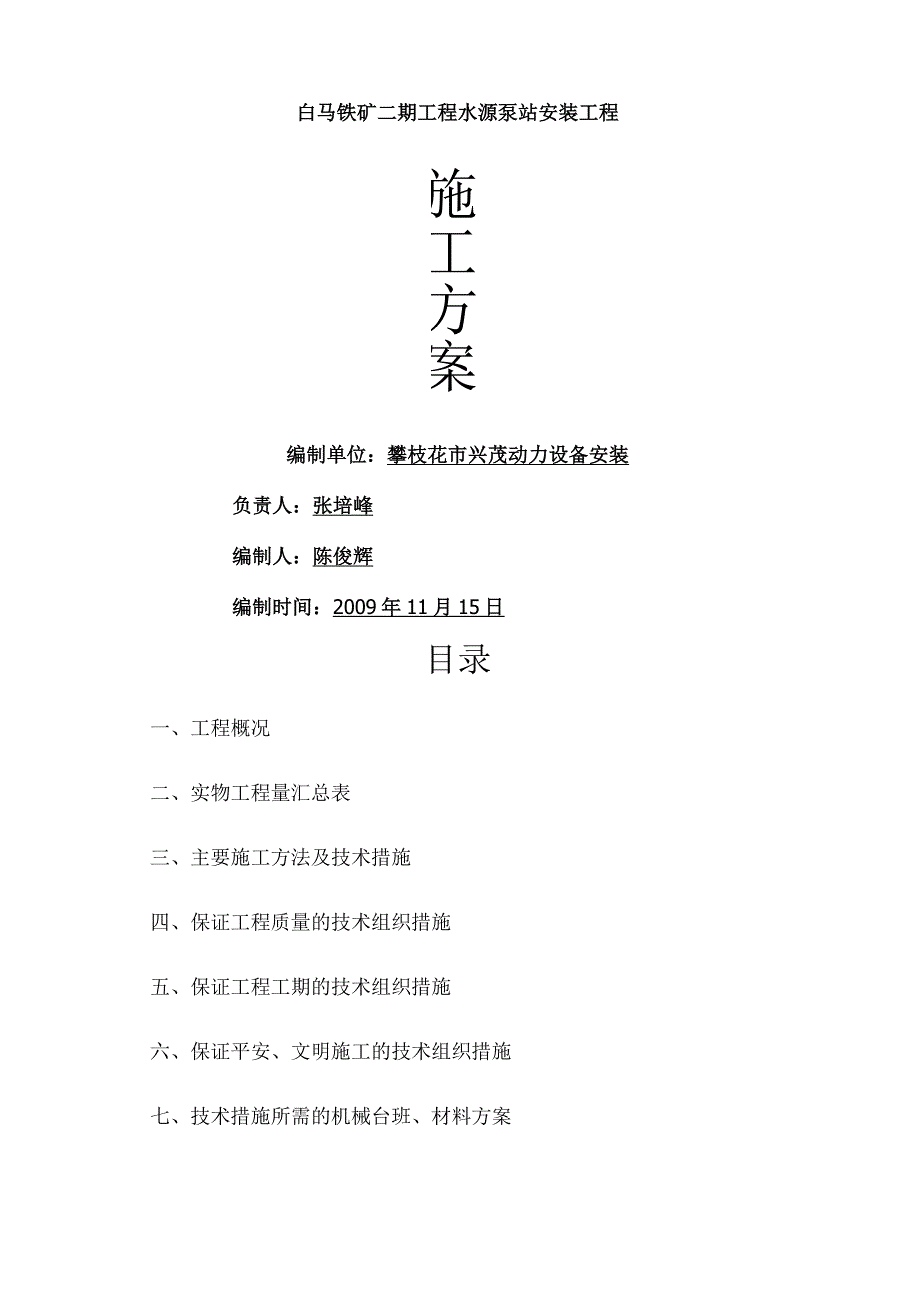

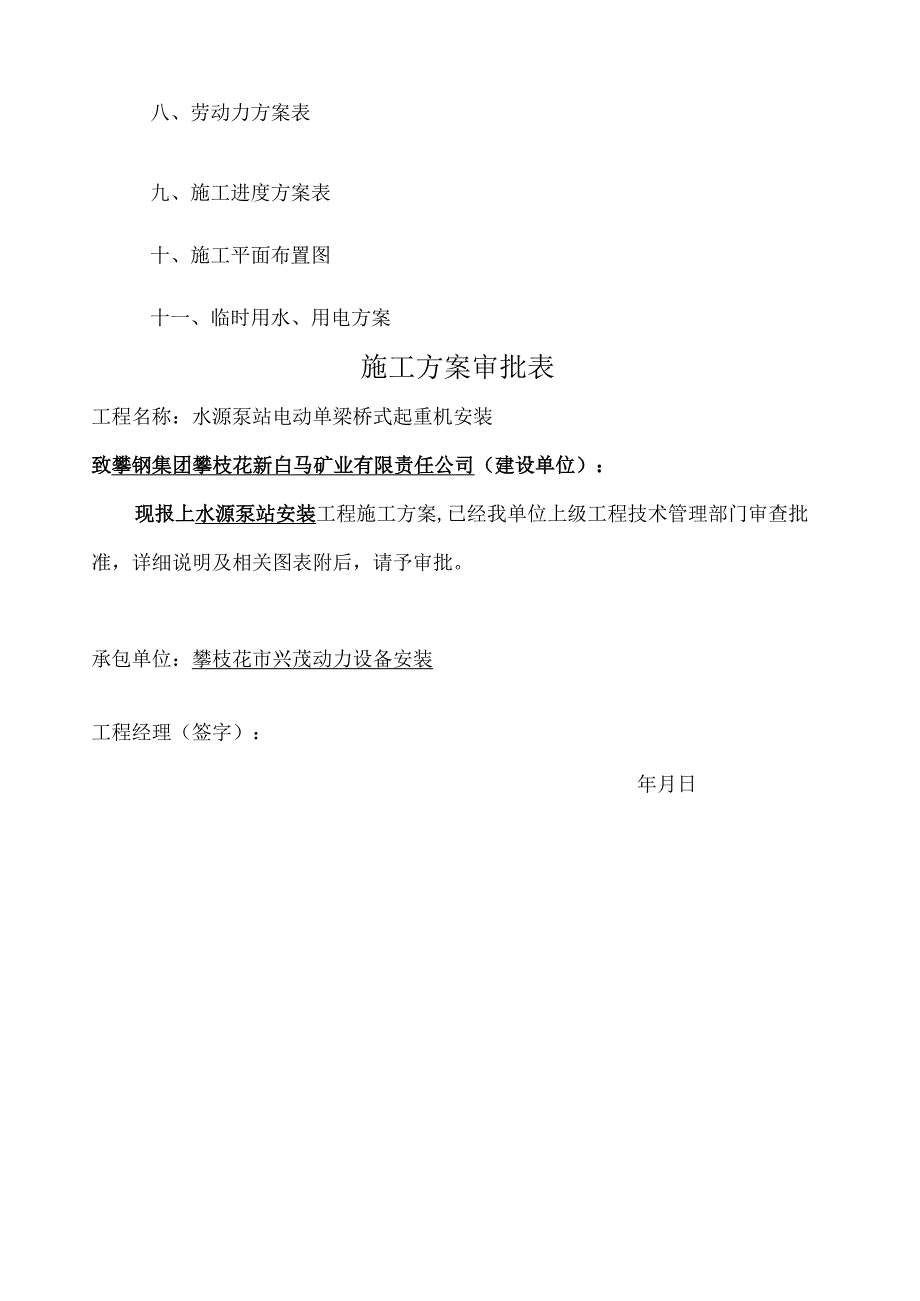

1、白马铁矿二期工程水源泵站安装工程施工方案编制单位:攀枝花市兴茂动力设备安装负责人:张培峰编制人:陈俊辉编制时间:2009年11月15日目录一、工程概况二、实物工程量汇总表三、主要施工方法及技术措施四、保证工程质量的技术组织措施五、保证工程工期的技术组织措施六、保证平安、文明施工的技术组织措施七、技术措施所需的机械台班、材料方案八、劳动力方案表九、施工进度方案表十、施工平面布置图十一、临时用水、用电方案施工方案审批表工程名称:水源泵站电动单梁桥式起重机安装致攀钢集团攀枝花新白马矿业有限责任公司(建设单位):现报上水源泵站安装工程施工方案,已经我单位上级工程技术管理部门审查批准,详细说明及相关图表

2、附后,请予审批。承包单位:攀枝花市兴茂动力设备安装工程经理(签字):年月日建设单位审批意见:年月日(盖章)一、工程概况1、工程简介攀枝花新白马矿业有限责任公司白马铁矿二期工程水源泵站安装工程,位于白马安宁河边。土建工程已根本完工,根本具备了安装条件。安装的难点和重点是环形起重机和枯水位取水口安装。因此,必须精心组织、认真安排、合理调配、精心调试,以确保高效优质完成施工任务。2、工期目标:61天。3、质量目标:合格。二、实物工程量汇总表1.设备名称规格型号单位数量2.水泵安装XS300-700B33.电机安装YKK4505-4台34.潜水泵安装台25.潜水搅动耐磨泥浆泵安装台16.加长杆电动蝶阀

3、安装台67.电动环型起重机安装台18.电动蝶阀安装台69.功能水泵控制阀安装台310.软密封闸阀安装811.焊管制作、安装920X10m5.512.焊管制作、安装820X9m1.513.焊管安装478X8m2014.焊管安装426X8m15015.焊管安装DN15-DN150m14816.管件制作、安装个6817.法兰各种规格付2918.阀门井座219.取水口个6三、主要施工方法及技术措施1水泵安装:1.1施工工艺流程开箱检查f根底复测f倒运f吊装f就位f初平f灌浆f精平f试运转f试车f交工验收1.2施工前准备:1)对施工作业班组进行详细的技术、平安交底;2)做好施工质量检查记录表格;3)施工

4、中及时收集、保存好材料、设备的合格证、资料文件;4)准备好吊装用的材料、机具;5)组织精悍队伍,集结施工力量,组织劳动进场;6)准备好安装用的框式水平、水准仪、经纬仪等工具。1.3开箱检查在安装前需对设备进行开箱验收,具体有以下内容:在设备开箱后检查磁选机规格是否与设计相符、各零部件的数量、外观有无损伤、裂纹、锈蚀、零部件质量是否符合产品技术要求,随机技术资料以及产品合格证是否齐全。1.4验收根底检查设备的根底中心、标高是否满足设计要求,预留孔洞及预埋件是否满足要求。设备根底检查的具体方法为在根底四周设置线架,线架由Dg50钢管现场制作,需用钢管30米,在纵横中心线上拉起605mm细钢丝线,并

5、挂上线锤,拉线所需重物在现场实际情况下各采用20槽钢0.5米。以挂好的中心线复测各根底及其地脚螺栓的平面位置,以事先投影到根底侧面的标高点复测各根底及其地脚螺栓的标高,检查是否与设计图纸所给的尺寸相符。1.5倒运环型起重机安装好后配合25T汽车吊把3台水泵及电机吊运至-9.65米,并把水泵进水口也吊运就位。6水泵安装工作应由钳工和管工共同完成。1.7安装前应检查预制根底的尺寸,标高等应和设计要求、水泵实际尺寸一致,满足施工要求。1.8水泵在安装前应检查其型号、扬程、规格、流量,电动机的型号、功率、转速是否符合设计要求。叶轮不能有摩擦,内部应清洗,水泵配件应齐全。1.9安装时,先在根底上弹出十字

6、中心线、泵座四边画出轮廓线。地脚螺栓处的四周应铲平,使之在同一水平面上。1.10将泵吊起穿入地脚螺栓,对准根底的中心线及泵座的中心线放在根底o1. 11地脚螺栓的不铅垂度不应超过10/1000,最外沿离灌浆孔壁不应大于15mn,底端不应碰孔底,油脂及油污应去除干净。螺纹应除油脂并包好。1.12螺帽、垫圈、设备之间应接触良好应接触良好,松紧适度。拧紧后,每一组垫铁均应被压紧。每组垫铁应焊接成一个整体。1.13水泵安装纵向水平偏差0.l1000mm,横向水平偏差0.21000mmo1. 14试车试车以业主为主,施工单位配合。2、管道制作、安装:严格按国标和公司内工艺标准要求进行,关键部件在公司内制

7、造厂完成,运至现场安装,其它件现场制造。2.1管道制作1)用半自动切割机切割下料,坡口加工按标准要求进行;管子、管件的坡口形式和尺寸应符合下表的规定。2)管子的卷制在基地内滚板机上进行,考虑到运输问题分段卷制,管子卷制完成,将其组对成6m一段,焊好箍筋。3)在管口两端加设米字型支撑,支撑时,必须保证椭圆度误差,支撑用料:角钢L50*5及=6钢板。4)制作好这部份构件后,应除锈,底漆,中间漆刷完,面漆涂装一遍,待安装完毕后再进行面漆涂装一遍。2. 2卷管的检验应符合以下要求:卷管组对两缝间距大于100mIn,支管外壁距纵,环向焊缝不应小于50mm。卷管对接纵缝间的错边量不应超过壁厚的10%且不于

8、1mm,如超过规定值,那么应先两相邻偏差值较小的管子对接。卷管的周长偏差及椭圆度应符合下表规定:公称直径O.24m=1.44M31.2 1:2水泥砂浆抹灰及撤除:3mlm4+2mlm4+3m2m=26m21.3 潜水泵(出口直径65mm)台班:63天X1天/台班二63个台班1.4 给水管安装、撤除65X3.5mm=20OnI2、生活用水(见施工平面图):由附近居民房接点,设施材料、工程量如下:2. 1给水管安装、撤除DN203.5mm=800m3、生产用电(见施工平面图):由附近电源(由甲方指定电源点)接点,设施材料、工程量如下:3.1铝芯电缆3X95+1X70敷设、撤除3000m3.2G190X6m水泥电杆安装、撤除3.3 电杆安装土石方开挖(土石比:6:4)3.4 外运5千米、回填50根60M360M3
