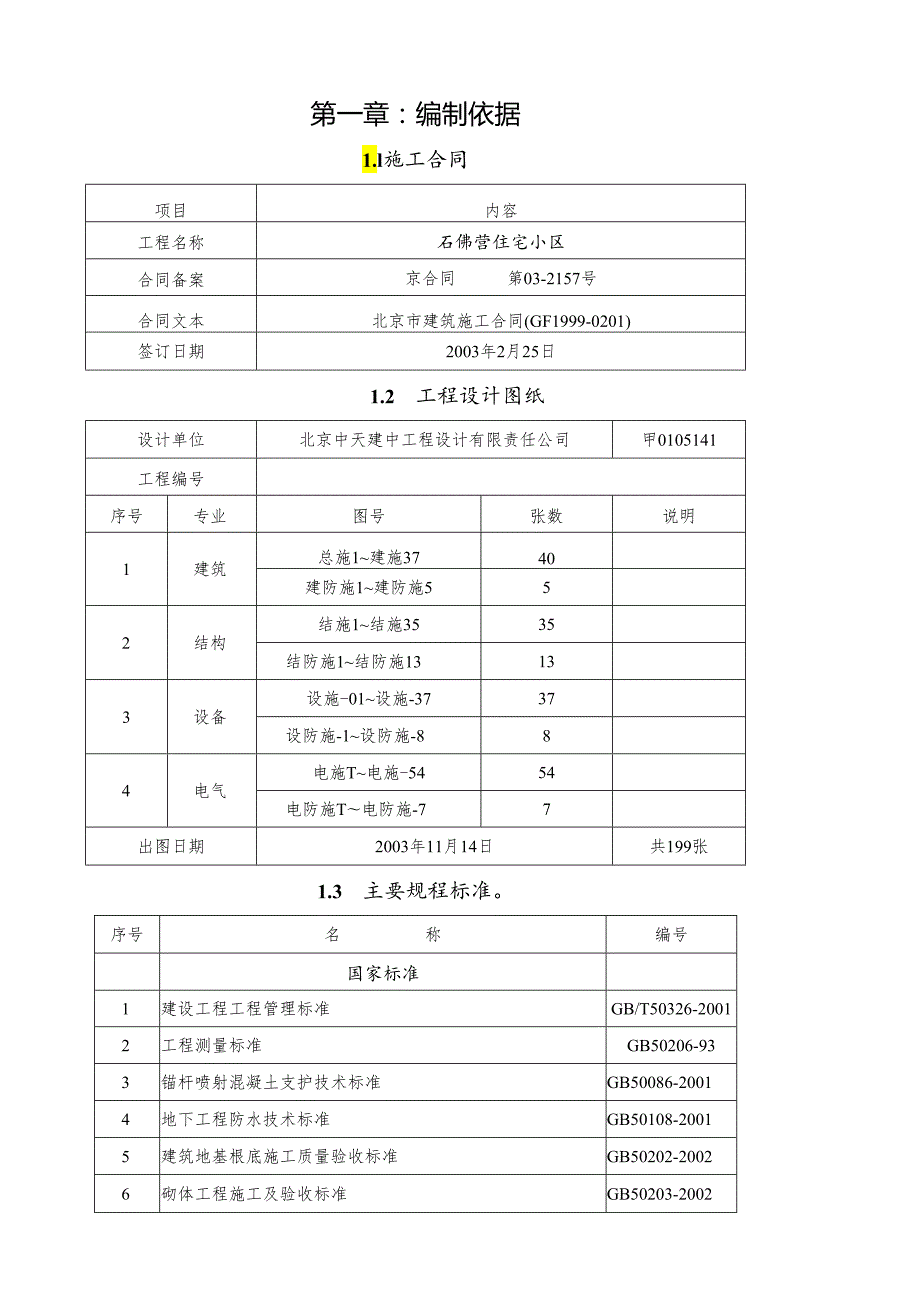

1、第一章:编制依据1.l施工合同项目内容工程名称石佛营住宅小区合同备案京合同第03-2157号合同文本北京市建筑施工合同(GF1999-0201)签订日期2003年2月25日1.2 工程设计图纸设计单位北京中天建中工程设计有限责任公司甲0105141工程编号序号专业图号张数说明1建筑总施1建施3740建防施1建防施552结构结施1结施3535结防施1结防施13133设备设施-01设施-3737设防施-1设防施-884电气电施T电施-5454电防施T电防施-77出图日期2003年11月14日共199张1.3 主要规程标准。序号名称编号国家标准1建设工程工程管理标准GB/T50326-20012工程
2、测量标准GB50206-933锚杆喷射混凝土支护技术标准GB50086-20014地下工程防水技术标准GB50108-20015建筑地基根底施工质量验收标准GB50202-20026砌体工程施工及验收标准GB50203-20027混凝土结构工程施工及验收标准GB50204-20028屋面工程质量施工验收标准GB50207-20029地下防水工程施工质量验收标准GB50208-200210建筑地面施工质量验收标准GB50209-200211建筑装饰装修工程质量验收标准GB50210-200212组合钢模板技术标准GB50214-200213建筑给水排水采暖工程施工质量验收标准GB50242-20

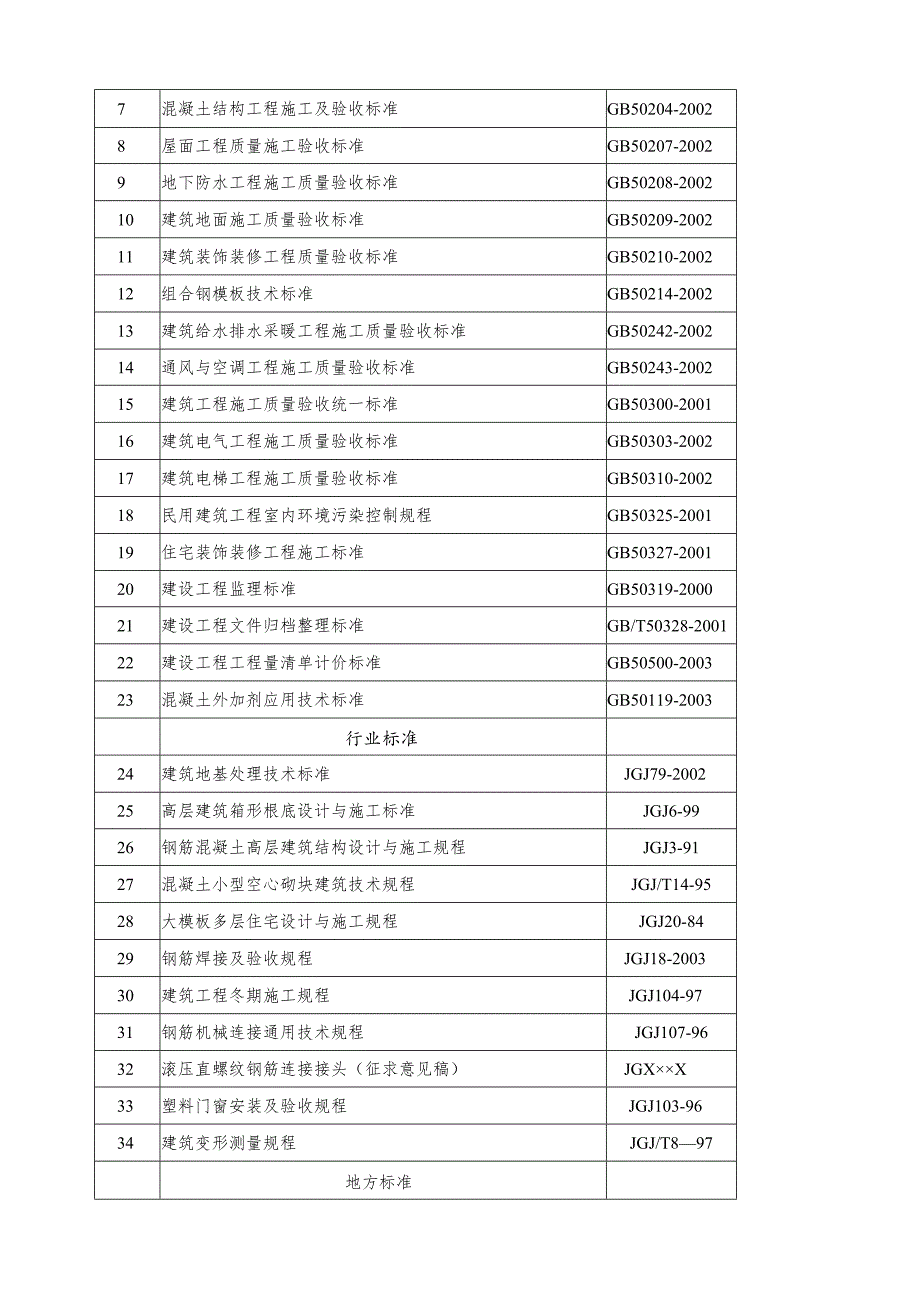

3、0214通风与空调工程施工质量验收标准GB50243-200215建筑工程施工质量验收统一标准GB50300-200116建筑电气工程施工质量验收标准GB50303-200217建筑电梯工程施工质量验收标准GB50310-200218民用建筑工程室内环境污染控制规程GB50325-200119住宅装饰装修工程施工标准GB50327-200120建设工程监理标准GB50319-200021建设工程文件归档整理标准GB/T50328-200122建设工程工程量清单计价标准GB50500-200323混凝土外加剂应用技术标准GB50119-2003行业标准24建筑地基处理技术标准JGJ79-2002
4、25高层建筑箱形根底设计与施工标准JGJ6-9926钢筋混凝土高层建筑结构设计与施工规程JGJ3-9127混凝土小型空心砌块建筑技术规程JGJ/T14-9528大模板多层住宅设计与施工规程JGJ20-8429钢筋焊接及验收规程JGJ18-200330建筑工程冬期施工规程JGJ104-9731钢筋机械连接通用技术规程JGJ107-9632滚压直螺纹钢筋连接接头(征求意见稿)JGXX33塑料门窗安装及验收规程JGJ103-9634建筑变形测量规程JGJ/T897地方标准35商品混凝土质量管理规程DBJO1-6-9036建筑工程施工测量规程DBJO1-21-9537建筑安装分项工程施工工艺规程DBJ

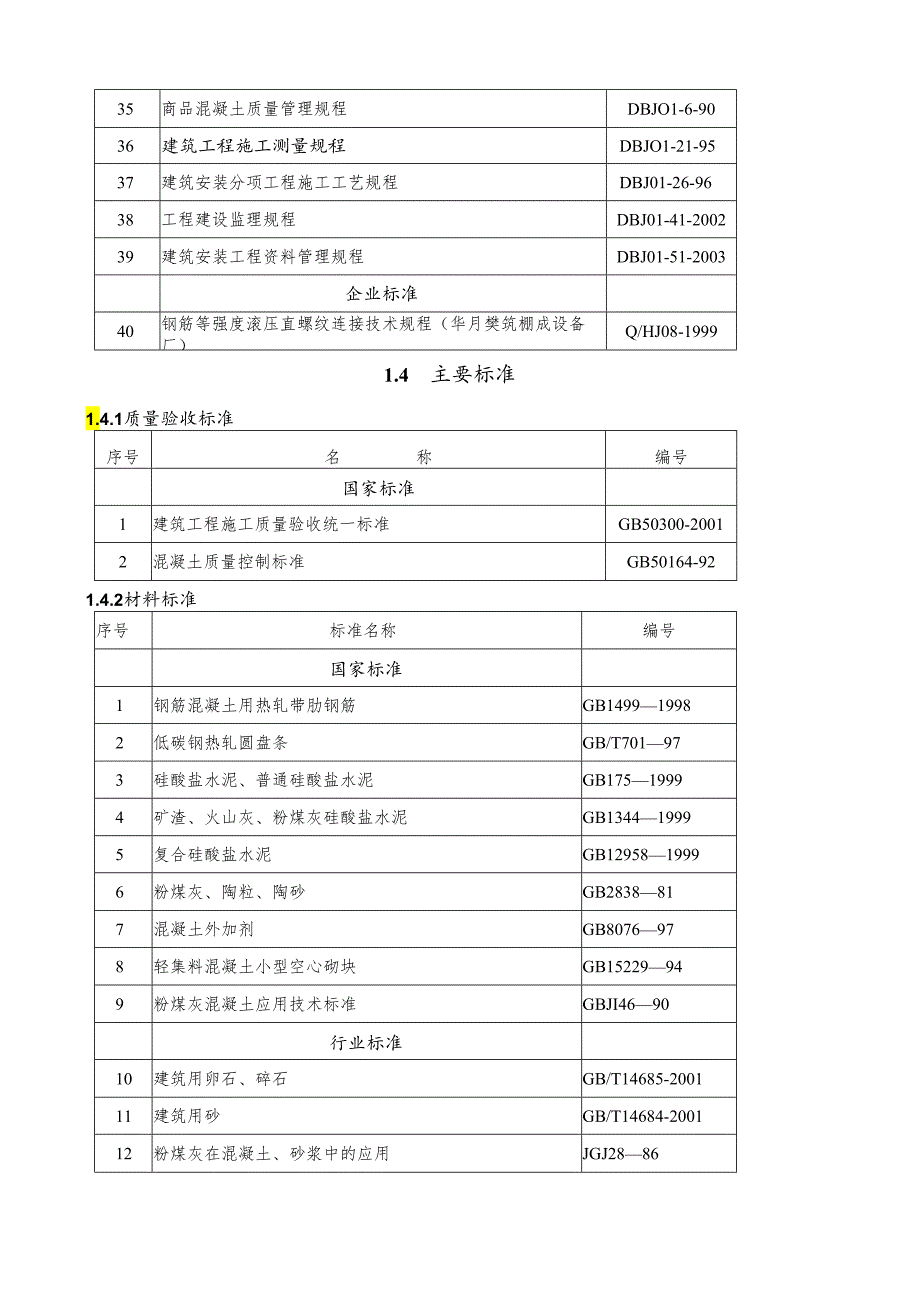

5、01-26-9638工程建设监理规程DBJ01-41-200239建筑安装工程资料管理规程DBJ01-51-2003企业标准40钢筋等强度滚压直螺纹连接技术规程(华月樊筑棚成设备厂)Q/HJ08-19991.4 主要标准1.4.1质量验收标准序号名称编号国家标准1建筑工程施工质量验收统一标准GB50300-20012混凝土质量控制标准GB50164-921.4.2材料标准序号标准名称编号国家标准1钢筋混凝土用热轧带肋钢筋GB149919982低碳钢热轧圆盘条GB/T701973硅酸盐水泥、普通硅酸盐水泥GB17519994矿渣、火山灰、粉煤灰硅酸盐水泥GB134419995复合硅酸盐水泥GB1
6、295819996粉煤灰、陶粒、陶砂GB2838817混凝土外加剂GB8076978轻集料混凝土小型空心砌块GB15229949粉煤灰混凝土应用技术标准GBJI4690行业标准10建筑用卵石、碎石GB/T14685-200111建筑用砂GB/T14684-200112粉煤灰在混凝土、砂浆中的应用JGJ288613混凝土拌合用水标准JGJ638914混凝土防冻剂JC4759215混凝土泵送剂JC4739216混凝土膨胀剂JC476199817PVC塑料窗JG/T3018941.5 主要图集序号名称编号1建筑物抗震构造详图03G3292混凝土结构施工图平面整体表示方法制图规那么和构造详图OOGlO
7、l3建筑构造详图88J188J124建筑构造通用图集88JX1-88JX35工程做法88JI-Xl6屋面88J5Xl7常用木门钢木门京95-J618框架结构填充空心砌块构造图集京94SJ199木质防火门图集华北91SJ210建筑设备施工安装通用图集91SB1-91SB9等11建筑电气通用图集92DQ1-92DQ13等12五级人防通风采光窗井通用图集JSJT-15013五级人防钢筋舲防护密闭门门框墙通用图集JSJM1614六级人防钢筋粒防护密闭门门框墙通用图集JSJT-22815悬板活门、扩散箱选用图集JSJT-2411.6主要法规1.国家法律序号法律名称发布日期1中华人民共和国建筑法1997年
8、11月1日2建设工程质量管理条例2000年1月10日3中华人民共和国产品质量法2000年7月8日4中华人民共和国计量法1985年9月6日5中华人民共和国环境保护法1989年12月26日6中华人民共和国合同法1999年3月15日7中华人民共和国消防法1998年4月29日8中华人民共和国水污染防治法1996年5月25日9中华人民共和国固体废物污染环境防治法1995年10月30日10中华人民共和国环境噪声污染防治法1996年10月29日11中华人民共和国节约能源法1997年11月1日12中华人民共和国大气污染防治法2000年4月29日13中华人民共和国平安生产法2002年6月29日2.法规类文件(1
9、)关于印发北京市建设工程施工试验实行有见证取样和送检制度的暂行规定的通知,京建法1997172号。(2)关于印发北京市建设工程施工试行有见证取样和送检制度的暂行规定的补充通知,京建法199850号。(3)关于印发“预防混凝土工程碱集料反响技术管理规定(试行)”的通知,京建科1999230号。(4)关于建筑业进一步推广应用IO项新技术的通知,建设部建建1998200号。(5)房屋建筑工程和市政设施工程竣工验收暂行规定,建建2000142号(6)房屋建筑工程和市政设施工程竣工备案管理暂行方法,第78号,2000年4月7日。(6)房屋建筑工程质量保修方法,第80号,2000年6月30日。(7)北京市
10、建设工程质量监督工作暂行规定,(2000)质监总站第59号。(8)北京市工程竣工验收备案管理规定(2000)质监总站第36号。(9)北京市住宅工程实行初装修竣工质量核定规定(试行)(97)质监总站第108号。(10)其它相关文件。1.7主要平安法规序号法规名称编号1建筑平安生产监督管理规定(建设部第13号令)1991年7月9日2建筑工程施工现场管理规定(建设部第15号令)1991年12月5日3国营建筑企业平安生产工作条例城劳字1983333号4北京市特种作业人员劳动平安管理方法1997年12月31日5建设工程施工现场供用电平安标准GB50194-936建筑塔式起重机平安规程GB5144-857
11、施工现场临时用电平安技术标准JGJ46-888建筑施工平安检查标准JGJ59-999建筑施工高处作业平安技术标准JGJ80-9110建筑机械使用平安技术规程JGJ33-8611北京市消防条例1998年9月17日12建筑安装工人平安技术操作规程80建工劳字第24号13北京市建筑施工现场平安防护标准京建施20031号14北京市建设工程施工现场场容卫生标准京建施20032号15北京市建设工程施工现场环境保护标准京建施20033号16北京市建筑施工现场保卫消防标准京建施20034号17北京市建设工程施工现场生活区设置和管理标准DBJ01-72-200318建筑施工扣件式钢管脚手架平安技术标准JGJ13
12、0-200119建筑工程平安生产管理条例(国务院令393号)2003年11月24日20北京市建筑工程施工平安操作规程IBJOI-62-2002第二章:工程管理目标筹划与组织2.1 质量目标根据“建筑物合理使用寿命周期内,确保主体结构平安可靠和使用功能,并持续地满足顾客的需要”的原那么,并结合实现我公司的质量方针“全面预控,树百年大计,信守承诺,筑精品工程”的要求,本工程的质量管理目标确定为:合格工程,企业内部按照结构长城杯工程的标准来要求。2.2 工期目标开工日期:2004年3月24日;竣工日期:2005年8月18Bo总工期:513天。2.3 平安目标确保无重大工伤事故。坚决杜绝死亡事故,严格
13、控制轻伤频率在2.5%。以内。2.4 环保与文明施工目标满足IS014001国际环保认证的要求,创北京市建筑工程文明平安施工样板工地。2.5 造价控制目标严格控制各项本钱支出,杜绝决策失误和各项浪费,优质高效地完成工程的建设,保证业主的预期投资效益。2.6 信息化施工管理目标本工程的施工中,计算机管理使用我建筑工程公司MIS管理系统和工程管理系统,通过这两个系统的应用,实施企业的计算机管理,可有效地提高生产、技术质量、经营、材料设备、人事、财务、平安保卫等信息的计算机管理水平。建筑安装工程技术资料管理使用北京市建设工程质量监督总站监制的建筑工程资料管理系统。统一执行2003版的建筑工程资料管理
14、规程(DBJ01-51-2003)在工程经理部内设立电脑室,通过我公司MIS系统联网,保持工程经理部与公司的信息交换。工地配备电脑6台,打印机2台,复印机1台,并配套其它外部设备。2.7 工程管理组织机构及职能分配我公司实行“分权集中”式管理,权力和责任已下放到每个职能人员,并把工程经理部摆在了窗口位置,来实现为社会效劳的宗旨。公司高层领导主要是制定企业开展目标,调整处理各部门之间的边界问题。我公司高层为中层效劳,各部门为工程经理部效劳,在进行效劳的同时又有相对的约束力。在健全各项规章制度的根底上,保证体制的健康运行,使施工管理工作趋向于完善。为确保全面履行对业主的承诺,我公司将调派具有大型住
15、宅建筑施工管理经验的工程技术人员和管理人员组本钱工程的工程经理部,通过公司总部的有效控制和全面的效劳支持,实现对工程全方位的组织管理。此外,工程经理部将协助业主进行周边居民的协调,并密切配合当地政府部门的工作,以确保工程施工顺利进行。第三章:工程概况3.1建筑设计简介序号项S内容2建筑特点本工程总建筑面积39095i112,建筑总高50.IOm,住宅总户数382户。地上为两幢板连塔式住宅楼。南幢板楼8层,塔楼18层;北幢板楼9层,塔楼18层。两幢住宅楼地下为2层,并在地下二层通过地下车库连成一体。其中地下二层北幢塔楼范围和地下车库局部为人防。地下车库局部战时为物资库,六级人防。北幢塔楼下人防平
16、时为人员活动室,战时为普通人员掩蔽室,五级人防。地下二层除人防外为储藏间和设备用房;地下一层为自行车库、储藏间和设备用房。本工程为二类建筑,地上局部耐火等级二级,地下局部为一级。地下车库停车158辆,为11类车库。3建筑面积总建筑面积(m2)39095占地面积(m2)7360地下建筑面积(m2)7947地h筑面积(m2)31148标准层建筑面积(m2)1942基底占地面积H)?83194建筑层数地上8、9/18层地下1/2层5建筑层高地下局部层高(m)地下二层3.00地下一层3.40地上局部层高(m)1-18层2.70机房层5.00水箱间层3.006建筑高度绝对标高(m)0.000=35.90
17、室内外高差(m)0.90基底标高(m)-8.010基坑深度(m)7.110檐口标高(m)49.20建筑总高(m)50.107建筑平面横轴编号121纵轴编号AW东西向总长(m)59.420南北向总长(m)140.0008防火抗震建筑等级二级,耐火等级为二级,抗震设防烈度8度9墙体材料墙面保温钢筋混凝土剪力墙,非承重墙为200厚陶粒空心砌块,100厚陶粒空心条板。外墙外保温:50厚增强水泥聚苯复合保温板、10厚空气层1住宅,有人防及地下车库;北楼首层有配套商业用房。建筑功能10外装修外墙装修涂料门窗工程塑钢窗屋面工程不上人平屋面出入口花岗岩台阶11内装修顶棚大白浆、耐擦洗涂料、纸面石膏板吊顶。地面
18、工程水泥砂浆、细石混凝土、地砖、花岗岩、抗静电活动地板。内墙大白浆、耐擦洗涂料、釉面砖、花岗岩门窗工程防火门、三防户门、钢框木门、电控防盗防火门、推拉木门、推拉塑钢门、人防专用门窗等。12垂直交通楼梯现浇钢筋混凝土,8座电梯10部防水工程地下防水等级地下防水等级为二级屋面SBS防水。3mm+3mm两层厕浴间聚氨酯涂膜防水层屋面防水等级屋面防水等级为二级平台、汽车坡道无要求3.2结构设计简介序号项目内容1结构形式根底结构形式住宅局部为筏板根底、地下车库为独立柱基加防水底板主体结构形式住宅楼为全现浇剪力墙,地下车库全现浇板柱结构楼盖结构形式普通钢筋混凝土屋盖结构形式普通钢筋混凝土2土质、水位建筑场
19、地土类别11类地下水位标高地下水位较低,不需要降水地下水质无侵蚀性3地基持力层土质类别粘质粉土、砂质粉土地基承载力260Kpa4地下室外防水结构自防水S8级防水混凝土材料防水SBS改性沥青防水卷材3+3mm构造防水止水钢片、遇水膨胀橡胶条5混凝土强度等级部位:垫层ClO部位;柱、墙、梁、板C35、C30、C256抗震类别工程设防烈度8度框架抗震等级车库板柱结构为三级剪力墙抗震等级南楼、北楼地下二层抗震等级为四级、地下一层以上为二级。7钢筋类别非预应力筋及等级HPB235.HRB335滚压直螺纹用于筏基底板、框架梁等搭接绑扎用于一般部位焊接电渣压力焊用于墙柱;对焊用于水平构件;电弧焊用于其他部位
20、9结构断面尺寸mm根底底板厚度500/700,防水底板400外墙厚度地下300,地上200内墙厚度200柱断面尺寸550X550梁断面尺寸200X400-1500楼板厚度400/300/200/180/150/12010楼梯、坡道结构形式楼梯结构形式板式坡道结构形式圆弧型坡道、板式结构11结构跄工程预防碱集料反响管理类地下结构混凝土按IIb类工程采取碱集料反响预防措施,地上结构按I类工程考虑。12人防设置等级地下车库局部战时为物资库,六级人防。北幢塔楼下人防平时为人员活动室,战时为普通人员掩蔽室,五级人防。13建筑沉降观测待确定。14需要深化设计待确定3.3专业设计简介序号工程设计要求及系统
21、作法1采暖水系统采暖热源采暖热源为8560C的热水,由市政热力管网供给。北楼采暖系统工作压力为007MPa,南楼采暖系统工作压力为006MPao采暖系统住宅采暖系统为水平串联单管跨越式系统,每户均从供回水立管接出供水回水。并设锁封调节阀及热计量装置。户内管道埋设在楼板垫层内。共用立管,每户热计量表及其附属设备均设于管井内。一层商业局部为下供下回双管异程式系统,供回水干管设干地下一层顶板下散热器钢制高频焊散热器2通风变配电间、库房、水泵房、卫生间有通风设计。3烟系统系统做法地下车库平时排风和消防排烟合用一个系统,排风量按每辆车30(W7h计算,排烟量按换气次数六次计算。补风机风量不小于50%的排
22、烟量。排烟及补风机均设于专用机房内。4消防系统消系统室外消火栓用水量:151.s,由市政管网提供;室内消火栓用水量:201.so消火栓系统与生活系统独立设置,消火栓系统采用水泵水箱联合加压供水。消防水池水泵房设在地下二层人防外,由楼南引来一条DNlOO给水管入水池,水池有效容积240m3o在屋顶设置消防水箱及增压装置,消防水箱有效容积18m3,在地下二层水泵房内设置两台消防水泵。消火栓系统分别在地下一层、地下二层和顶层成环,室外两套水泵结合器接在消防环管上。每层消防电梯前室均设有1只消火栓,住宅塔楼局部每个楼梯间内设2只消火栓。消火栓在八层以下使用减压稳压型。板楼每个楼梯间设1只双栓双出口消火
23、栓,消火栓均暗装。喷淋系统按中危险II级设计,喷淋用水量281.s.报警方式为预作用式。喷淋系统只在地下二层车库、人员活动室局部及地下一层自行车库局部设置,采用水泵水箱联合加压方式供水。在地下二层水泵房设置两台喷淋水泵,屋顶设置消防水箱。5给排水系统生活量最高日用水量316M最高日最大时用水量33i分区地下二层至四层为低区,五层以上为高区。高区生活给水设计流量为101.s,由设于地下二层生活水泵房内的变频供水设备提供。污水排放日污水排出量为285m3,地上局部污水直接排出。地下层污水经潜污泵提升排出。6设备工程管道材质送风管镀锌钢板消防烟管普通钢板采暖供回水干管、立管热镀锌钢管、螺纹连接、玻璃
24、棉管壳保温;埋地管道采用PP-R管。生活给水无规共聚聚丙烯PP-R管污水管排水立管采用螺旋UPvC管,粘接;地下排水横管为机制排水铸铁管,承插水泥接口;地下有压排水管采用热镀锌钢管,丝接。消火栓管焊接钢管、焊接。喷淋管热镀锌钢管、法兰连接。雨水管承压UPVC管,粘接。7供配电负荷等级本工程为一类高层建筑,消防用电和地下车库机械停车设备为一级负荷;生活水泵、楼梯间照明为二级负荷,其他为三级负荷。消防用电和地下车库机械停车设备用电采用双路电源末端互投的供电方式。生活水泵在水泵房设双电源互投柜,楼梯间照明引自应急照明箱,火灾时在消防控制室可强切至燃亮状态电源本工程电源北板楼采用4路低压电缆引入(3光
25、1力);南板楼采用5路低压电缆引入(3光2力);北塔楼采用5路低压电缆引入(4光1力);南塔楼采用5路低压电缆引入(4光1力)。电源入户处分别做重复接地。人防区地下二层车库及北塔楼地下二层变电室。动力配电及公共照明单独设表计量,所有户型均按6KW/户设计。8照明灯具住宅为白炽灯吸顶安装,水箱间、水泵房采用防潮灯具。地下一层自行车库及配电室、弱电机房、电梯机房等采用荧光灯;人防区灯具链吊安装,楼梯间、前室及公共走廊的照明引自应急照明箱,火灾时可在消防控制室强切至燃亮状态。配管穿线照明回路采用BV-22.5,插座回路采用BV-32.5,均为穿钢管结构层内暗敷。人防区内有电缆桥架、金属线槽。9弱电综
26、合布线系统南北塔楼地下一层设弱电室,内设总配线架,从总配线架至分配线箱的配线穿竖井内的弱电线槽,从分配电箱再到住户。每户起居室、主卧、辅卧室各设出线口。设备间子系统、干线子系统及管理子系统由甲方另行委托。有线电视系统有线电视信号电缆从室外埋地引入至南北塔楼弱电间,在地下一层沿电缆桥架敷设至竖井,再经各单元电气竖井纵向引上,每户设户内分配器箱。对讲门禁系统首层各单元入口处设对讲总机,各户内设对讲分机。消防中心本工程属一级防火保护对象,设计采用控制中心报警系统。消防控制中心设在北板楼的地下一层。火灾探测器住宅局部各层电梯前室设感烟探测器,在设备用房10报警等处设编码型光电感烟探测器,在车库设感温探
27、测系统器。消系统系统接到消火栓按钮报警后,联动启动消火栓泵。消防中心可手动启动消火栓泵。喷淋系统设备专业选定的是预作用自动喷水灭火系统。消防值班室能显示水流指示器的报警信号和喷淋管道上信号蝶阀的开闭状态。当系统接到火灾报警信号后,联动翻开预作用阀,预作用阀上的压力开关动作后联动启动喷淋泵运行,消防中心也可手动启动喷淋泵。防帘门车库出入口处卷帘门的任一侧感烟探测器报警后,卷帘门下降至距地面1.80m处,感温探测器报警后,卷帘门下降到底。作为防火分区分割的卷帘门,其两侧任一探测器报警,均下降到底。防烟风机消防值班室接到火灾报警信号后,切断诱导风机电源,停止报警部位所在防火分区的排风机,联动翻开本防
28、火分区的排烟口、排烟防火阀和对应的排烟风机。当排烟风机入口处的防火阀动作后,停止该排烟风机,并向消防控制室反响信号,连锁对应的送风机停止。接地消防控制室与建筑共用接地系统。11防雷与接地系统型式本工程属三类防雷建筑,屋顶设避雷带作为接闪器本工程接地型式为TN-S系统,电气与防雷接地共用联合接地,总接地电阻不大于0.5欧。等电位连接在四栋楼的地下一层均设总等电位连接端子箱,住宅卫生间做局部等电位连接。浪涌保护器每路电源及电梯机房层各配电箱母线上设置浪涌保护器。3.4 地下一层平面图、标准层平面图、剖面图地下一层平面图、标准层平面图、剖面图详附图。3.5 施工特点本工程的质量管理目标为合格工程,结
29、构工程按清水混凝土标准要求。同时,水电专业的设备安装工作量相对来说比拟大。由于工程质量管理目标较高,必须做好施工过程的筹划工作,根据IS09000:2000版标准要求,建立严密的质量保证体系,必须按照程序文件标准运作,严格过程控制,通过“过程精品”来确保工程精品的实现。建筑物体量较大,施工工期较长。本工程定额工期695天,合同工期513天,方案控制工期513天;方案控制工期是定额工期的73.8%。假设要按时完成施工任务,需要周密地做好施工进度方案并在实施过程中调整与控制,做到日保周、周保月,月保总进度。其中:在主体结构施工期间,及时地插入二次结构工程和外墙外保温工程是确保按期交工的关键,一定要
30、妥善安排。此外,施工现场用地并不宽裕,材料运输必须有方案地进行。1.3.3地下车库出入口根底工程施工开始时正是2004年的冬期,车库根底底板的施工正在12月下旬天气比拟寒冷的时期。因此,必须做好冬期施工的各种准备工作。验槽合格后立即浇筑垫层混凝土。并做好防冻保温工作。工程相邻居民区,有噪音的作业必须限制在每天的6:0022:00之间。由于限制作业时间,施工进度会受一定的影响,在安排施工进度方案时,要留有一定的余地,合理方案每个施工过程的开始和结束的具体时间,争取在尽量减少扰民或不扰民的前提下,保证总进度方案的实施。要高度重视环境保护工作,防止噪声污染、粉尘污染和光污染。第四章:施工部署41施工
31、部署原那么加强现场的施工组织领导工作,建立工程经理部有权威性的统一指挥,协调设计与施工,总包与分包各方面的关系,以适应多变的客观条件,保证施工生产按预定的要求进展。贯彻公司的质量方针,在调集优秀的管理人员,选择有质量保证的分供方,配备优秀的劳务队的根底上,加强工程质量保证体系的标准运作。同时,优先采用先进技术和设备,以节约本钱、提高工效、保证质量。通过严格的质量管理和全新的场容形象,确保施工管理目标的实现。以土建为主体,以结构为先导。针对多分区高层建筑可为施工提供较大的空间和较多的作业面的特点,施工中充分利用时间和空间,合理地安排平行流水和立体交叉作业。要尽量扩大工作面,利用空间来争取时间。同
32、时充分利用有利条件,努力推行工业化、标准化施工。在装修及设备安装工程施工中,以设备保功能。以装修保观感,做好过程精品的施工质量控制。4.2施工进度总控制方案4.2.1 施工阶段划分1 .土方开挖与护坡33天2 .地下结构86天3 .主体结构174天4 .2004年冬期停工50天5 .屋面隔墙、二次结构30天6 .装修及设备安装100天7 .收尾调试、竣工验收40天合计:513天开工日期:2004年3月180;竣工日期:2005年8月12日。4. 2.2施工进度总控制方案详后附图表。4.3 施工流向和施工顺序本着“先地下、后地上;先结构,后装修;先土建,后设备”的原那么,确定施工流向和施工顺序如
33、下:施工队伍进场后,先行安排平整场地、定位放线及搭建临时用房,在此期间给建设单位办理各种报批手续留出时间;条件许可后,进行挖土护坡作业。随着基坑开挖与护坡全面完成,在钎探验槽后开始地下结构的施工。在2004年7月25日前完成全部地下结构工程;同时完成主体工程所用大模板的制作加工。地下结构的施工分为南塔楼、北塔楼、南板楼、北板楼、车库五大施工段进行。分别以I、II、III、MV命名。2004年7月下旬至2005年1月上旬为主体结构施工期,组织两个施工队,在1-9层结构施工时,北塔楼为第一条生产线的主线,分为3个流水段;南塔楼为第二条生产线的主线;分为3个流水段。每条生产线各配1段的大模板,共配2
34、段的大模板。北板楼和南板楼分别为第一、第二条生产线的副线,配备1段的大模板,这样就必须做好进度协调的控制工作,使两条生产线均衡、有节奏地进行施工。在施工顺序上,北塔楼和北板楼始终处于优先位置,即北塔楼一北板楼一南塔楼一南板楼。初步估算:1-9层施工中,每层占用工期9.5天,加上首层模板拼装19天,9.5X9+15=104天;10-18层施工中,每层占用工期6天,加上机房层16天,6X9+16=70天,总计174天完成主体结构施工。在根底施工和主体结构加层施工期间为自下而上流水。流水段划分详附图。针对施工工期较紧的情况,必须高度重视二次结构工程和外墙外保温工程的插入施工,在结构施工到六层模板拆出
35、来以后,插入外墙外保温工程的施工,并立即插入下面各层的通风道、隔墙板、阳台栏板、填充墙的施工,并依次向上延伸。尽量争取结构到顶后不久,外墙外保温和二次结构根本到顶。真正做到利用空间来争取时间,为装修与设备安装的顺利进行创造有利条件。要实现这一目标,必须考虑外脚手架不在门窗口做连接点,外脚手架的连墙点另行用埋件设置。2005年1月11日至2月22日为冬期停工。2005年2月23日复工,坚决地将内外装修调整为自上而下的竖向流水,在空间上,按自然形成的格局,南塔楼、南板楼、北塔楼、北板楼和地下车库分别为独立装修大流水段,按单元组织流水施工。接下来的是装饰与设备安装工程的全面展开。争取在2005年7月
36、20日左右完成装修与设备安装工程的主要施工。最后预留40天左右的收尾、清理、调试、验收时间。在施工过程中,要有意识地加快北板楼的结构施工和外装修的进度,为两个汽车坡道和人防出入口的结构施工创造条件。4.4 施工机械选择本工程使用的垂直运输机械为:F0/232B或QTZ150级塔式起重机2台,塔式起重机的臂长1台为50m,另1台为55m,臂端起重量为2.301以上,北塔始终高于南塔5.Om以上。此外,配备SCD200/200双笼施工外用电梯2台,SCDlOO单笼施工外用电梯2台。本工程使用的防水混凝土和普通混凝土均采用预拌的商品混凝土,现场准备2台HBT401055S混凝土输送泵,125泵管40
37、0m。此外还需要准备:砂浆搅拌机2台,电焊机8台,电锯电刨各3台,钢筋切断机1台,钢筋弯曲机1台,卷扬机1台,套丝机2台,手持电开工具24台。上述机械中不包括护坡、土方和专业施工机械。塔吊的吊次分配见下表,由于大模板方案仍在继续完善和调整之中,所以,本表给出的数值仅供参考。吊次分配计算吊运工程流水段塔楼板楼I11mIVVVI支大模板676191565246拆大模板落地27落地11落地26落地4落地6落地46角模50块/13吊32/850/1342/1142/1133/9楼梯模2222钢筋444444楼板支撑444444木方333333多层板222222升架子977788杂项吊运666666小计
38、1371091529998130合计每层总吊次725吊4.5模板、脚手架配置模板配置:地下结构墙体模板使用600系列中型组合钢模板。地下车库框架柱模板使用竹胶合板模板,100XlOO木方竖楞间距小于25Omm,12号槽钢柱箍。地上结构墙体使用组合式大模板,所有梁板及楼梯构件均使用竹胶合板模板。主体结构施工时,北塔楼与北塔楼各配用1段的大模板,南板楼和南极楼配1段的大模板。梁板模板各楼均准备3层,保证施工期间能够合理周转。南、北楼分别为两条施工生产线,由两个独立的施工队进行施工。因此,南北塔楼模板相互独立,分别加工两套模板,共791X2=1582i考虑到模板加工本钱、场地限制和塔吊吊次等影响因素
39、南北板楼为平端结构,因此,南北板楼加工一套模板,局部结构不一样的部位加异型模板,施工时和塔楼保持错层施工,加工数量约60Onl2。角模加工数量约20011A总计模板加工数量240Om2。.4.5.2地下结构施工脚手架配置:全部地下结构施工使用扣件式钢管脚手架,搭设高度8.65m,脚手架宽1.05m,立杆纵距1.20m,大横杆间距1.80m,小横杆间距1.oOnb做好剪刀撑和必要的斜撑。主体结构施工脚手架主楼的外墙外模使用三角挂架,外附钢管架总高8.Om左右,除满足支模作业外,还可以提供一层外墙飘窗挑台的作业面。墙体施工使用大模板自带的操作平台。楼板校浇筑时使用铁凳木脚手板花铺的马道供人员行走
40、地下一层墙体施工时,在室外地坪以上的部位,预留好三角挂架上部的穿墙勾头螺栓眼,以利首层支模时使用。外装修施工脚手架因为本工程外墙外保温板的安装需要,外装修施工脚手架采用双排(受飘窗和阳台凸出的影响,需要局部为三排)扣件式钢管脚手架,落地搭设。脚手架高59.40m,每步高1.80m,共33步。脚手架宽1.05m,内立杆距外墙面0.35m;立杆纵距1.50m(40m以下为双钢管做立杆),大横杆间距1.8Om,小横杆间距1.0叫剪刀撑与水平面夹角60,沿外立面通长布置,每组剪刀撑间距不大于7根立杆;外脚手架不在门窗口做连接点,外脚手架的连墙点另行用埋件设置,连墙点水平间距为不大于6.Om,竖向间距
41、为一个楼层高度(2.70m)。脚手架计算书和具体的搭设方法详见脚手架搭设施工方案。内装修施工脚手架内装修施工使用铁(木)高凳和活动平台架子,地下室、电梯机房可辅以满堂钢管架子。电梯安装用的井筒内脚手架用钢管搭设,可与电梯安装单位协商,按其要求进行。4.6 劳动组织本工程施工采用工程法管理,现场成立工程经理部。工程经理部下设办公室、生产技术组、平安环保组、材料设备组,下设假设干施工队。各施工队由施工队长1人,技术员1人,质量检查员1人,平安员1人(兼职)及操作班组组成。初步估算本工程总用工206000工日,方案控制工期513天,有效工作日436天,平均每天投入472人,顶峰时可到达580人左右。
42、4.7 施工运输1 .7.1土方运输:本工程地下车库土方开挖4300011A重约70950吨,运输时间假设为30天,平均每天2365吨,用15吨自卸汽车外运,每天158车次,以每天运输16小时考虑,平均每6分钟各进出一个车次,因此,必须作好现场的车辆调度和交通管理。回填土约5000m3,在现场存300011f,剩余的200011f需要回运,要提前联系土源,组织好入场运输。4 .7.2混凝土运输:混凝土通过商品混凝土搅拌站用搅拌车运到现场,通过设在现场的2台拖式混凝土泵输送至工作面,混凝土泵管路的布置在对现场进一步考察并研究结构情况后确定。4.73垂直运输:F0/23B或QTZl50级塔式起重机
43、2台,SCD200/200施工外用电梯2台,SCDlOO单笼外用电梯2台。4.8分部工程工艺流程4.8.1地下结构地下结构施工在竖向分为三个高度,其工艺流程如下:竖向第一高度(底板)垫层一砌保护墙一防渗灰土-抹找平层-做防水层一保护层一底板钢筋一墙、柱插铁一支墙(导墙)、柱模一底板混凝土-拆模一养护。竖向第二、第三高度分别为地下二层,地下一层,其工艺流程为:墙柱扎筋一墙柱模板一墙柱混凝土f墙柱拆模一梁板模板f梁板扎筋一梁板混凝土-墙外找平层一立面防水层一做保护层一防渗灰土。上述工艺流程中只列出通用工程,未包括后浇带的施工,也没有包括传递外脚手架荷载的模板支撑设置。1.1.1 8.2主体结构工艺流程:墙扎筋一墙
