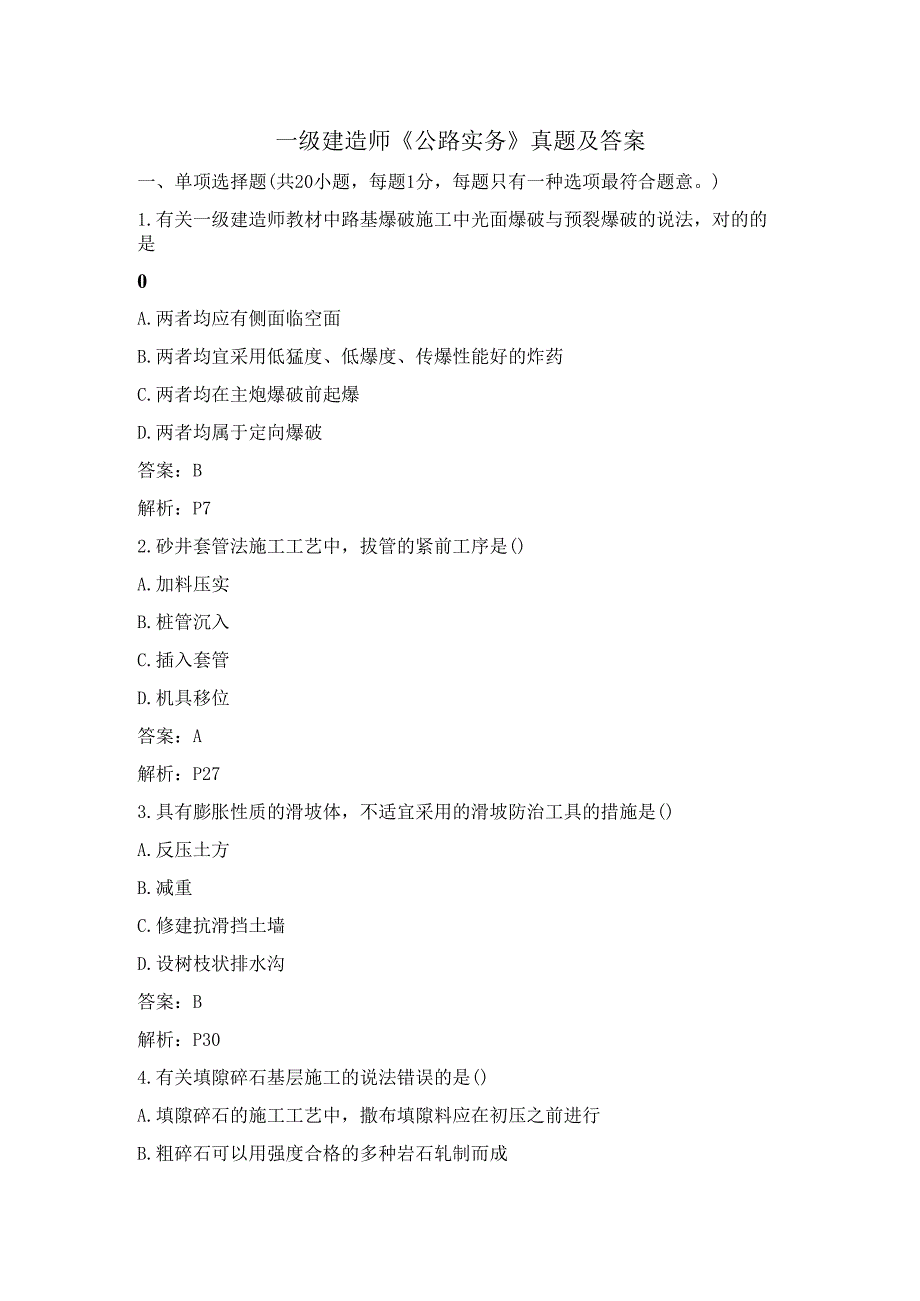

1、一级建造师公路实务真题及答案一、单项选择题(共20小题,每题1分,每题只有一种选项最符合题意。)1.有关一级建造师教材中路基爆破施工中光面爆破与预裂爆破的说法,对的的是0A.两者均应有侧面临空面B.两者均宜采用低猛度、低爆度、传爆性能好的炸药C.两者均在主炮爆破前起爆D.两者均属于定向爆破答案:B解析:P72.砂井套管法施工工艺中,拔管的紧前工序是()A.加料压实B.桩管沉入C.插入套管D.机具移位答案:A解析:P273.具有膨胀性质的滑坡体,不适宜采用的滑坡防治工具的措施是()A.反压土方B.减重C.修建抗滑挡土墙D.设树枝状排水沟答案:B解析:P304.有关填隙碎石基层施工的说法错误的是(
2、)A.填隙碎石的施工工艺中,撒布填隙料应在初压之前进行B.粗碎石可以用强度合格的多种岩石轧制而成C.粗碎石可以用稳定的矿渣轧制而成D.填隙料可以采用石屑或最大粒径不不小于IOmm的砂砾料或粗砂答案:A解析:P585.沥青混合料中掺和的矿物纤维稳定剂宜采用()制造A.石灰岩B.玄武岩C.花岗岩D.页岩答案:B解析:P796 .采用滑模摊铺机施工法铺筑持续配筋混凝土路面时,布料最适合采用()A.正向上料的挖掘机B.侧向上料的推土机C.正向上料的装载机D.侧向上料的供料机答案:D解析:P967 .有关一级建造师教材桥梁扩大基础特点的说法,错误的是()A.重要承受压力8 .不能承受弯矩作用C.合用于地
3、基承载力很好的土层D.由地基反力承担上部荷载答案:B解析:P1138.采用悬臂挂篮法浇筑桥梁上部构造混凝土时,需防止因后浇筑混凝土的重力引起挂篮变形,导致先浇筑的混凝土开裂,下列措施中,不能起到防止作用的是()A.根据混凝土重量变化调整吊带高度8 .采用预抬高挂篮的后支点法C.水箱法中保持水箱水量不变D.混凝土一次浇筑法答案:C解析:P1809 .下列隧道支护措施中,不属于超前预支护措施的是()A.搭设管棚B.周围预注浆C.径向注浆D.超前小导管注浆答案:C解析:P226-22710.有关公路监控系统重要设备安装通用规定的说法,对的的是()A,设备开箱检查须由业主、承包方和监理共同参与B.室内

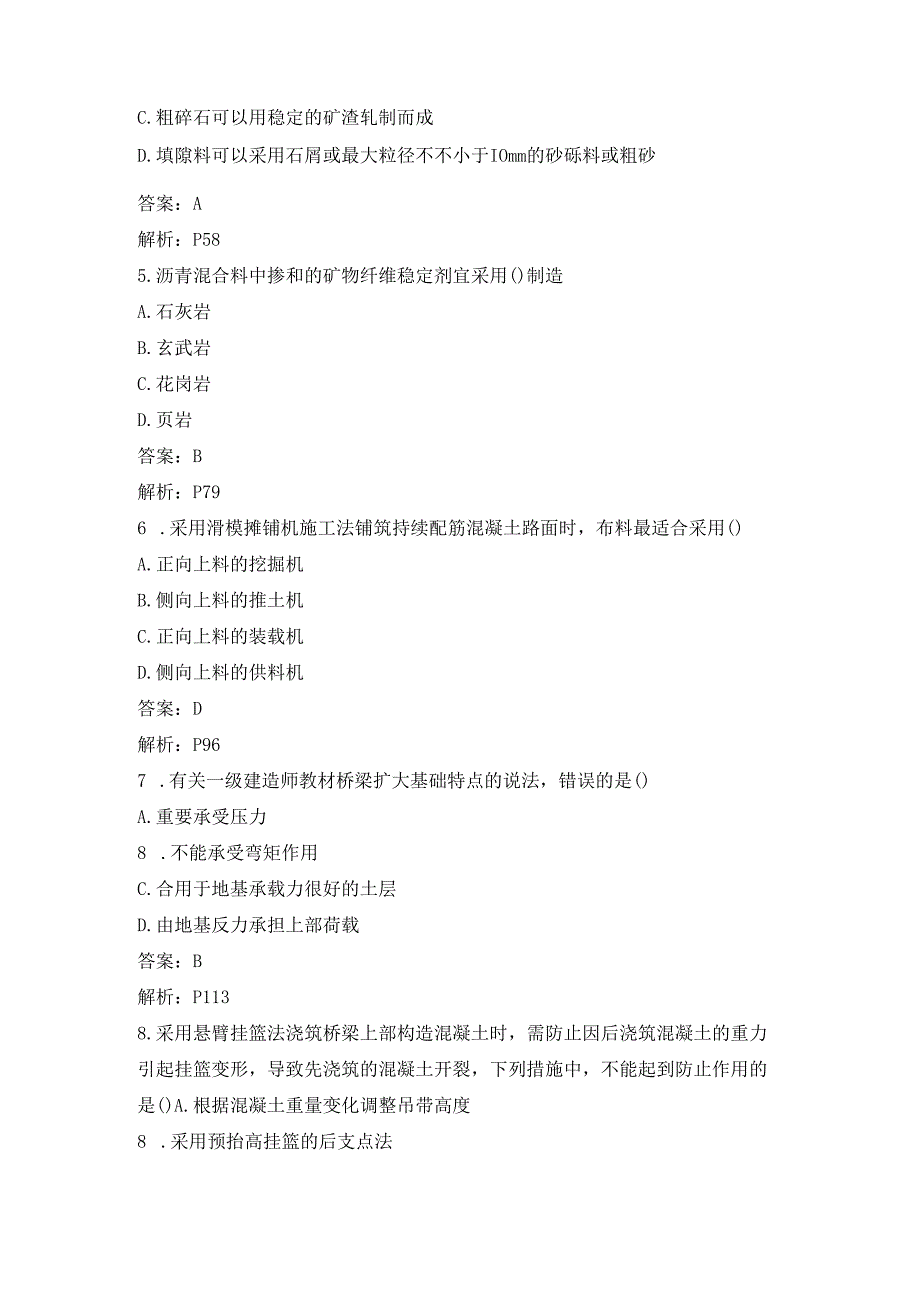

4、布缆线,一般均在防静电地板下交叉排列C.店里电缆和信号电缆应同槽布设D,焊接应采用腐蚀剂焊接答案:A解析:P25611.根据一级建造师考试科目中流水施工组织原理,异步距异节拍流水实质上是按无节拍流水组织,引入流水步距概念目的的就是为了()A.计算流水工期B.消除流水施工中存在的窝工现象C.记录资源需要量D.分析流水强度答案:A解析:P28612.根据公路工程质量检查评估原则,下列检测项目中,不属于沥青混凝土桥面铺装施工质量检查实测项目的是()A.弯沉值B.厚度C.平整度D.抗滑构造深度答案:A解析:P30513.有关朱钻孔灌注桩基础施工安全控制要点的说法,错误的是()A.各类钻机在作业中,应由
5、本机或机管负责人置顶的操作人员操作B.采用冲击钻孔时,应随时检查选用的钻锥、卷场机和钢丝绳的损伤状况C.钻机停钻,钻头应置于孔内D.钻孔过程中,必须设专人按规定指标保持孔内水位的高度及泥浆的稠度答案:C解析:P31814.某瓦斯隧道,凿岩台车操作平台的告诉为3.5Iib在平台上进行凿岩作业,属于()高处作业。A. I级B. 11级Cul级D.IV级答案:B解析:P33415.根据一级建造师考试科目公路工程建设项目招标投标管理措施(交通运送部令第24号),公路工程建设项目在(),方可开展施工招标。A.施工许可证办理B.初步设计文献同意后C.可行性研究文献同意后D.施工图设计文献同意后答案:D解析
6、P36416.投标报价计算时,所填入的工程量清单的单价包括人工费、材料费、机械使用费、其他工程费、间接费、利润和税金以及风险金等所有费用,构成基础单价。此种措施称为()。A.工料单价法B.基价计量法C.综合单位法D.清单计价法答案:C解析:P37717.有关控制供料成本措施的说法,错误的是()。A.控制施工现场运送损耗B.控制采购及保管费C.控制实际采购价低于预算中的材料原价D.控制实际发生的运杂费低于预算运杂费答案:A解析:P44418.下列施工机械中,不合用开挖沟的是()。A.平地机B.铲运机C.推土机D.挖掘机答案:B解析:P446-44719.根据公路工程施工分包管理措施,下列情形属
7、于分包的是()A.承包人将承包的所有工程分解后以分包的名义分别发包给他人的B.分包人以他人名义承揽分包工程的C.未列入投标文献但因工程变更增长了有特殊技术规定的专题工程,且按规定不必再进行招标的,经发包人书面同意,进行分包的D.发包人将某分项工程直接进行发包的答案:B解析:P486-48720.根据公路施工企业信用评价规则,下列有关信用评价等级的说法,错误的是()。A.公路施工企业资质升级的,其信用评价等级不变B.企业分立的,按照新设置企业确定信用评价等级,但不得高于原评价等级C.企业合并的,按照合并前信用评价等级较高企业等级确定D.联合体参与投标时,其信用等级按照联合体各方最低等级认定答案:

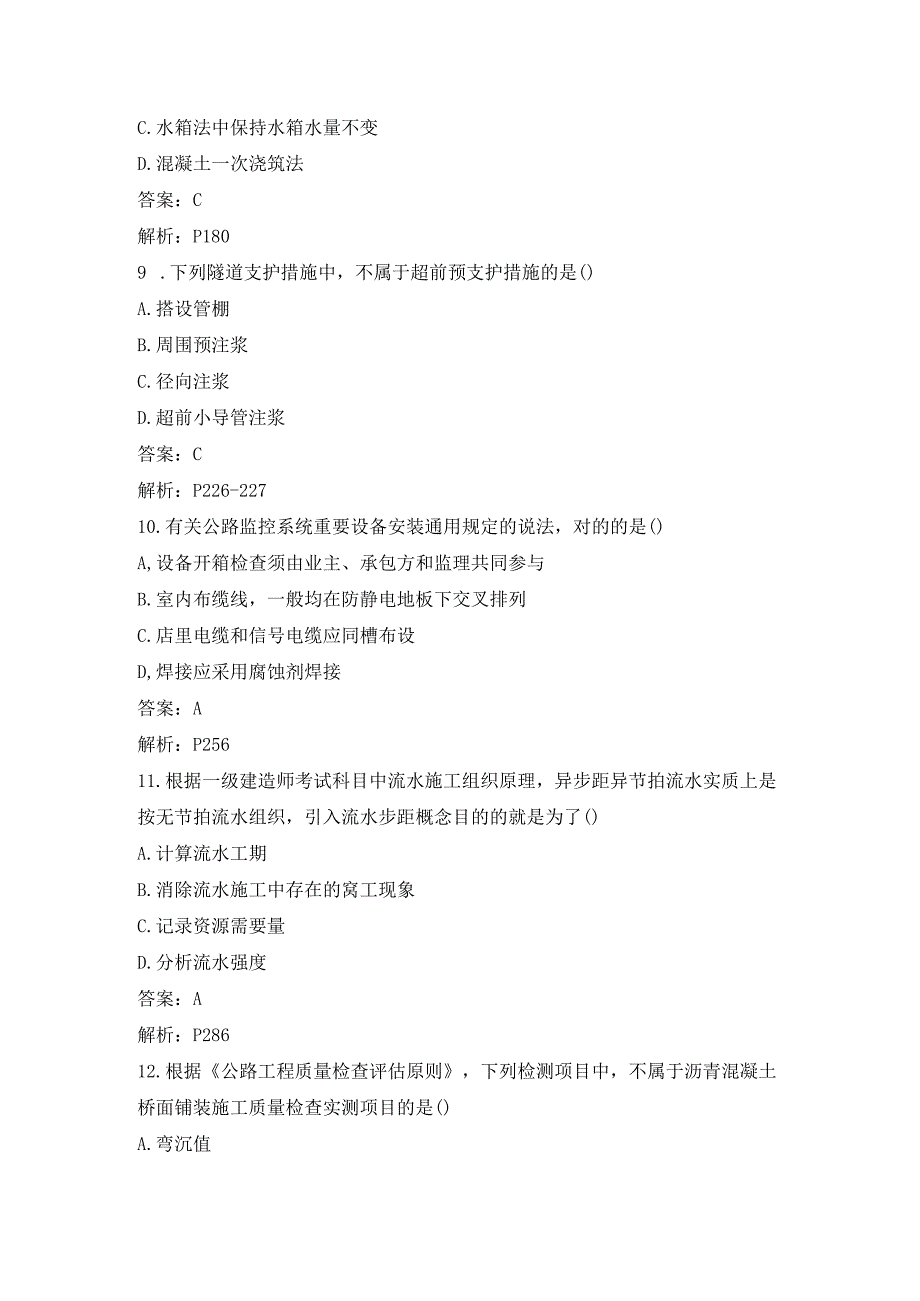

8、C解析:P492二、多选题(共10小题,每题2分,错选不得分,少选每个选项得0.5分)21.路基设施一级建造师考试真题中,深孔爆破的判断根据有()。A.炮孔成水平或者略有倾斜B.孔径不小于75mmC.深度在5m以上D.采用延长药包E.采用一次烘膛答案:BCD解析:P622 .有关路基冬期施工的说法,对的的有()。A.冬期填筑的路堤,每层每侧应超填并压实B.挖填方交界处,填土低于Im的路堤都不应在冬期填筑C.当路堤填至路床底面时,应碾压密实后停止填筑D.当日填的土必须当日完毕碾压E.挖方边坡不应一次挖到设计线答案:ABDE解析:P1923 .煤肝石、高炉矿渣、钢渣用于修筑基层或底层之前应崩解稳定
9、为评价混合料性能,宜采用的试验有()。A.强度试验B.模量试验C.级配试验D.温度收缩试验E.干湿收缩试验答案:ABDE解析:P5324.下列桥梁设计计算荷载中,属于偶尔作用的有()。A.船舶的撞击作用B.汽车制动力C.汽车撞击作用D.地震作用E.冰压力答案:AC解析:P12125.有关一级建造师考试真题隧道施工爆破作业安全技术规定的说法,对的的有()oA.洞内爆破必须统一指挥,由专业人员进行作业B.爆破加工房应设在洞口50m以外的安全地点C.发既有“盲炮”时,必须由原爆破人员按规定处理D.可用自卸汽车运送爆破器材E.装炮时,应使用木质炮棍装药,严禁火种答案:ABCE解析:P34126.热拌
10、沥青混合料配合比设计应通过目的配合比设计、生产配合比设计及生产配合比验证三个阶段以确定沥青混合料的()。A.材料品种B.配合比C.渗水系数D.矿料级配E.最佳沥青用量答案:ABDE解析:P29327.有关安全带使用说法,对的的有()。A.安全带应低挂高用B.安全带的安全绳与悬吊绳应共用连接器C.安全带的安全绳可作为悬吊绳D.安全带的安全绳严禁打结使用E.安全带的安全绳上严禁挂钩答案:DE解析:P33528 .根据公路工程建设项目招标投标管理措施(交通运送部令第24号)可以不进行招标的情形有()。A.需要采用不可替代的专利或者专有技术B.采购人自身具有工程施工或者提供服务的资格和能力C.需要向原
11、中标人采购工程或者服务,否则将影响施工或者功能配套规定D.新增配套工程估算100O万元,原中标单位具有施工能力E.已通过招标方式选定的特许经营项目投资人依法可以自行施工答案:ABCE解析:P36229 .有关项目部驻地选址的说法,对的的有()。A.可设在靠近项目现场的中间位置B.可设在独立大桥下C.应设在离集中爆破区300m以外D.可设在互通匝道区E.应设在周围无高频、高压电源的位置答案:ABDE解析:P42430,下列一级建造师公路施工企业类别中,包括“三级资质”企业等级的有()。A.公路工程施工总承包企业B.公路路面工程专业承包企业C.公路隧道工程专业承包企业D.公路交通工程专业承包企业(
12、公路安全设施分项)E.公路交通工程专业承包企业(公路机电工程分项)答案:ABC解析:P466三、案例分析题案例一某施工单位承建了一座高架桥,该桥上部构造为30Cm跨径的预应力小箱梁构造,共120片预制箱梁。施工协议签订后,施工单位根据构件预制场的布设规定,立即进行了箱梁预制场的选址和规划,并编制了梁场布置方案,在报经企业技术负责人审批后实行,方案规定在梁板预制完毕后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图如下图:预制场设5个制梁台座(编号-5),采用一套外模、两套内模。每片梁的生产周期为10天。其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模
13、板拆除)2天,C工序(混凝土养生、预应力张拉与移梁)6天。5个制梁台座的制梁横道图如下:O24681012H1618【问题及答案】1 三个区各是什么?答案:D-制梁区;E-存梁区;F-材料加工区。2 .T梁上还应喷涂什么标志?拌合站标志?答案:T梁上还应喷涂:张拉时间、施工单位、部位名称。拌合站标志:拌合站简介牌、混凝土配合比牌、材料标志、操作规程、消防保卫牌、安全警告警示牌。3 .计算最短期流水施工工期。答案:施工工期工(工期1)+10=129天。4 .梁场方案审批方式对的吗?答案:不对的。编制了梁场布置方案,应报经监理工程师审批后实行。案例二一级建造师中某施工单位承建了一段路基工程,其中K
14、18+220-K18+430设置了一段挡土墙,路基填方高度为11m0挡土墙横断面示意图如下:挡土墙施工流程为:施工准备(含构件C预制)一测量放线一工序A-地基处理一排水沟施工一基础浇筑一构件C安装一工序B一填料填筑与压实一墙顶封闭。路基工程施工前项目部进行了技术交底,技术交底工作由项目经理组织,项目总工程师主持施工,向项目部,分包单位的全体施工技术人员和班组进行交底,交底人员和参与人员双方签字确认。技术交底记录部分内容如下:(1)筋带采用聚丙烯土工带,进场时检查出厂质量证明书后即可用于施工,聚丙烯土工带的下料长度去设计长度。聚丙烯土工带与面板的连接,可将土工带一端从面板预埋拉纤或预留孔中穿过,
15、折回与另一端对齐,并采用筋带扣在前段将筋带扎成一束。填土分层厚度及碾压遍数,应根据拉筋间距、碾压机具和密实度规定,通过试验确定。为保证压实效果,所有填筑区域均使用重型压实机械压实,严禁使用羊足碾碾压。填料摊铺,碾压应从拉筋尾部开始,平行于墙面碾压,然后向拉筋中部逐渐进行。再向墙面方向进行。严禁平行于拉筋方向碾压,碾压机其不得在挡土墙范围内调头。【问题及答案】1 .一级建造师考试中按照挡土墙设置的位置和构造型式划分,分别写出该挡土墙的名称。答案:路堤挡土墙、加筋土挡土墙。2 .写出挡土墙施工流程中工序A,工序B与图中构件C的名称,写出挡土墙施工流程中必须交叉进行的工序。答案:A-基槽开挖;B-筋
16、带铺设;C-墙面板。3 .项目部组织技术交底的方式与否对的?阐明理由。答案:不对的理由:技术交底工作应分级进行、分级管理。凡技术复杂(包括推行新技术)的重点工程、重点部位,应由总工程师向主任工程师、技术队长及有关职能部门负责人交底。施工队一级的技术交底,由施工技术队长负责负债向技术员、施工员、质量检查员、安全员以及班组长进行交底。施工员向班组的交底工作,是各级交底的关键。4 .逐条判断技术交底记录内容与否对的,并改正错误。答案:(1)条不对的。还应当检查出厂合格证。并且筋带进场后还应进行抽样检查。条对的条不对的。在距墙背Inl以内,应使用小型机具扎实或人工扎实,不得使用重型压实机械压实。条不对
17、的。碾压应从拉筋中部开始,平行于墙面碾压,然后向拉筋尾部逐渐进行,再向墙面方向进行。案例三某施工单位在北方平原地方承建了一段长152km单位双向车道高速公路的路面工程,路面构造设计示意图如下:路而给梅小.为保证工期,施工单位采用2台滑模摊铺机分左右幅同步组织面层施工,对行车道与硬路肩进行整体滑模摊铺。施工中发生如下事件:事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。事件二:滑模摊铺机起步时,先启动捣固棒,在23min内调整带合适捣鼓频率,是进入挤压板前缘和物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模机未配置自动插入装置(DBI),传
18、力杆无法自动插入。事件三:建工单位配置的每台摊铺机的摊铺速度为100nlh,时间运用系数为0.75,施工单位还配置了专门的水泥混凝土搅拌站,搅拌站生产能力为450m2h(滑模摊机生产率公式为:Q=100OhBVPKB(IIl3h),公式中h为摊铺厚度,B为摊铺宽度)。事件四:施工单位按2km路面面层划分为一种分项工程,并按公路工程质量检查评估原则进行检查和评估。分项工程的质量检查内容还包括基本规定、实测项目、外观鉴定和质量保证资料四个部分。K0+000K2+000段路面面层满足基本规定,且资料检查齐全,但外观鉴定期发现1处外观缺陷,需扣1分。该分项工程的实测项目得分表如下:序号实测项目得分值权
19、值检测工具或措施1弯拉强度A973钻芯劈裂法2平整度9923m直尺测得k(min)3板厚度A983钻芯取样法4抗滑构造深度952铺砂法5相邻板间的高差962抽量6纵横缝顺直度921拉线7路面中线平面偏位941经纬仪8路面宽度961抽量9纵断高程951水准仪10路面横坡951水准仪【问题及答案】1 .改正事件一中的错误。答案:滑模摊铺前,应架设了单项坡双线基准线。2 .事件二中传力杆应采用什么措施施工?对传力杆如下的混凝土怎样振捣密实?答案:前置支架法。传力杆如下的混凝土宜在摊铺前采用手持振动棒振实。3 .施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?阐明理由。答案:能满足。理由:一
20、台滑模摊铺机生产率Q=100OhBVPKB(m3h)=10000.24mX(2.5+8.5)m(100/1000)km0.75=198m3/h;两台滑模摊铺机生产率:198m3hX2=396m3h;两台滑模摊铺机生产率396m3不不小于450m3h,故能满足滑模摊铺机的生产率。4 .写出表中K的含义。平整度的检测除了表格中提及的直尺外,还可以采用什么仪器?答案:K-最大间隙。持续平整度仪法和车载式颠簸合计仪法。5 .计算分项工程(K0+000K2+000段路面面层)的评分值(计算成果保留一位小数),并评估该分项工程的工程质量等级。答案:(1)分项工程得分=(检查项目得分X权值)检查项目权值=9
21、7X3+99X2+98X3+95X2+96X2+92X1+941+96l+951+95X1/(3+2+3+2+2+1+1+1+1+1)=96.3o分项工程评分值二分项工程得分-外观缺陷减分-资料不全减分=96.3-1-0=95.3,不小于75分,故质量评估为合格。案例四一级建造师考试中某施工单位承建了某双线五跨变截面预应力混凝土持续钢构梁桥,桥长612m,跨径布置为81m+3X150m+8111,主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最高度60m,主桥0号、1号块采用单箱单室构造,顶板宽12m,翼板宽3m,主桥桥位于河道宽550m,水深0.84m,河床重要为砂土何砂砾。施工中
22、发生如下事件:事件一:根据本桥的地质,地形和水文状况,施工单位主桥上部构造采用悬臂浇筑施工法,其中0号,1号采用托架法施工,悬臂端托架布置示意图如下:注图中尺寸单位均以cm为单位事件二:项目部编制了该桥臂浇筑专题施工方案,重要内容为:工程概况、编制根据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专题方案编制完毕后,由项目组织审核,项目总部签字后报监理单位。事件三:。号,1号块混凝土施工拟采用两次浇筑方案:第一次浇筑高度5.27Iib重要工艺流程为:托架及平台拼装一安装底模及外侧模一E一安装底板、腹板、模隔板钢筋一安装竖向预应力管道及预应力筋、埋设预埋件一F一浇筑混凝土一养护
23、第二次浇筑高度4m,重要工艺流程:G内侧模加高一安装内支架及顶板、翼板模板一H一安装纵向预应力管道一安装横向预应力管道及预应力筋、埋设多种预埋件一浇筑混凝土一养护。事件四:施工单位采用墩侧塔吊运送小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和,混凝土罐车运送,输送泵泵送混凝土入模浇筑。【问题及答案】1 ,写出图中A、B的名称。答案:A-支撑托架(或扇形托架),B-底模。2 .根据本桥构造,施工单位在悬臂施工过程中与否需要临时固结措施?阐明理由。答案:不需要采用临时固结措施。由于持续刚构造梁桥的梁与桥墩是刚性连接,是固结在一起的,故不需要临时固结。3 .时间二C,D的内容是什么
24、专题施工方案审批流程与否对的?如有错误则改正。答案:(I)C-计算书,D-有关图纸。不对的。专题方案编制完毕后,施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字,并报监理单位由项目总监理工程审核签字。4 .指出事件三中工艺流程E、F、G、H的名称。答案:E-预压机调整底模标高,F-安装内模板,G-新旧混凝土结合面凿毛洗净,H-安装顶板、翼板钢筋。5 .事件四施工单位采用的施工机械设备哪些属于特种设备?特种设备持证规定有哪些?答案:(1)特种设备包括:塔吊、专用电梯、输送泵。特种设备持证的规定:特种设备使用单位应当在设备投入使用
25、前或者投入使用后30d内到设备所在地市以上的特种设备安全监督管理部门办理特种设备使用登记。特种设备停用、注销、过户、迁移、重新启用应到特种设备安全监督管理部门办理有关手续。特种设备作业人员必须持证上岗。作业人员必须与企业办理聘任手续并到有关部门立案。案例五一级建造师教材中某公路隧道设计为双向四车道分离式隧道,沥青混凝土路面,隧道协议总工期为36个月。左右隧道分别长4855m,中线间距30IIb隧道最大埋深850m,纵坡为3%人自坡,其地质条件为:岩性为砂岩、石灰岩、局部有煤系地层;瓦斯含量低,属瓦斯隧道;穿越Fl、F2、F3三条断层;地下水发育。左右洞围堰级别均为11级3415m,III级54
26、0m,IV级310m,V级590m。在距进口2100m(对应里程K27+850)处设计了一座斜井,斜井长450m,向下纵坡58%,隧道纵断面示意图及平面图布置示意图分别如下图:(图1、图2)施工中发生如下事件:事件一:施工单位进场后,经现场调查发现,进口处为深沟,且跨越桥台位于隧道洞口。经综合考虑,施工单位提出了设计变更方案,在距进口28Om处增设一条长150m的横洞(见图二)事件二:一级建造师教材中施工单位根据地质条件和施工水平,采用钻爆法开挖施工,无轨运送,施工计划进度指标为:II级围岩开挖支护130m月,III级围岩开挖支护90m月,IV级围岩开挖支护70m月,V级围岩开挖支护30m月,
27、二次衬砌144m月,施工准备3个月,二次衬砌及沟槽施工结束滞后于开挖支护1个月,路面铺筑及交通,机电工程施工2个月,横洞施工4个月,斜井施工6月,不确定原因影响工期1个月。进出洞口所增长的时间已综合考虑,不再单独计算。事件三:根据现场状况,有关单位拟保留横洞而取消斜井。【问题及答案】1 .在有斜井和横洞的状况下,本隧道最多有几种开挖面同步施工?并在平面布置示意图上用箭头标明掘进方向(须在答题纸上复制平面布置示意图作答)。答案:本隧道最多有10个开挖面同步施工。2 该隧道施工的每个工作面需要配置哪些重要开挖及初期支护机械设备?(至少回答6种设备)答案:钻孔机械(凿岩机)、装药台车、凿顶级清底机械
28、装载机、自卸汽车、锚杆台车、混凝土喷射机等。3 .分析事件一中施工单位提出增设进口横洞的理由。答案:进口处为深沟,且垮勾桥台位于隧道洞口,因此进洞口处没有人员和机械工作面,不便于从进口施工,故增设横洞,从横洞处进行作业。4 .根据事件二给出的条件,在事件三中保留横洞而取消斜井的状况下,计算隧道施工最短工期。(计算成果以月为单位,保留一位小数)答案:无5 .根据提供的地质信息,本隧道由地质引起的重要施工安全危险源有哪些?答案:塌方、突水突泥、瓦斯爆炸、火灾、窒息。有关优路:优路教育品牌重要从事工程行业职业(执业)资格认证培训业务,包括:建设工程类执业资格考前培训,如一级建造师、二级建造师、造价工程师、安全工程师、征询工程师、一级消防工程师、二级消防工程师、环境影响评价师、监理工程师等认证培训。更多一级建造师考试信息、免费资料、免费课程请关注优路教育一级建造师考试频道!
