资源描述

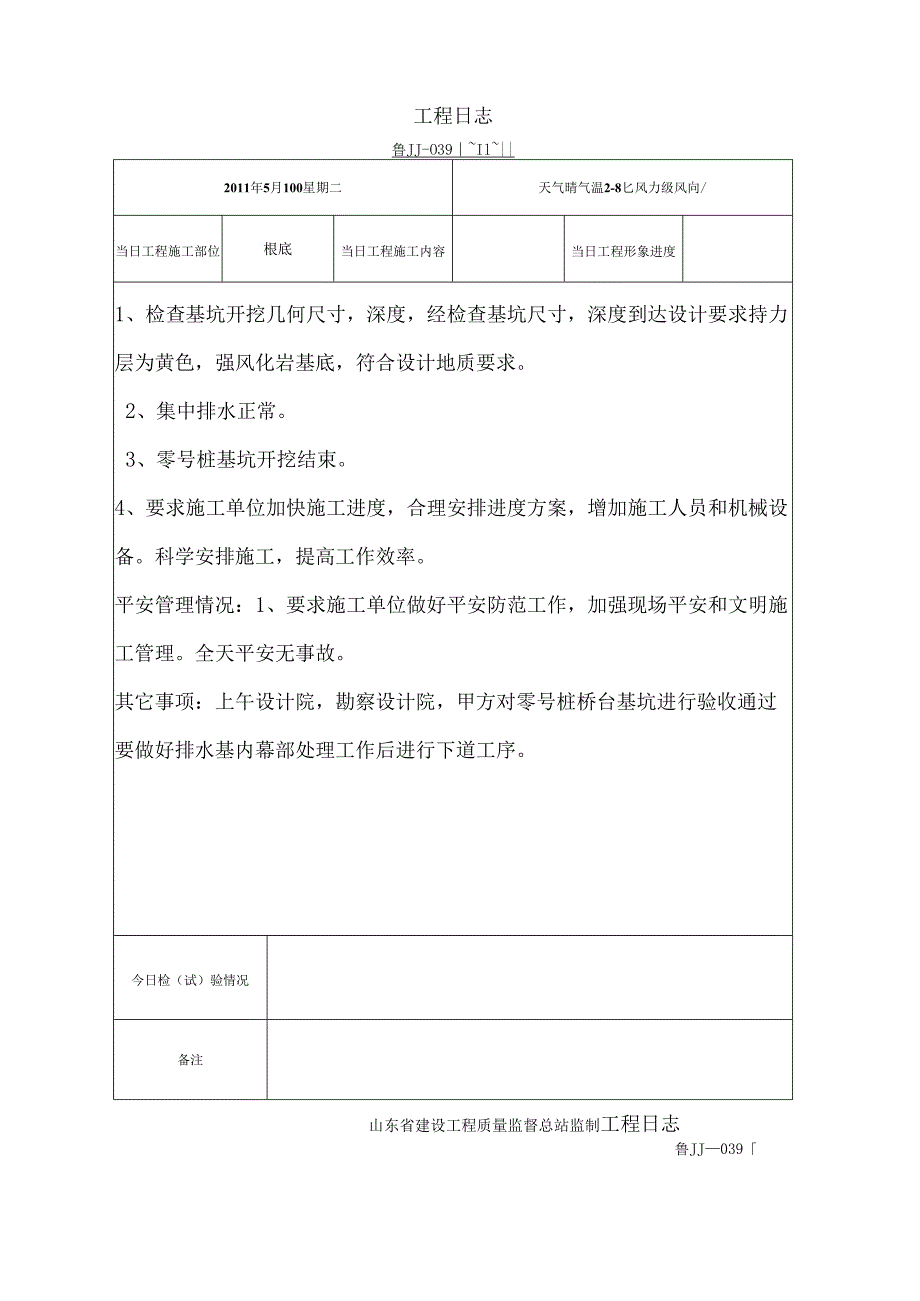

1、工程日志鲁JJ-O39Il|2011年5月100星期二天气晴气温2-8匕风力级风向/当日工程施工部位根底当日工程施工内容当日工程形象进度1、检查基坑开挖几何尺寸,深度,经检查基坑尺寸,深度到达设计要求持力层为黄色,强风化岩基底,符合设计地质要求。2、集中排水正常。3、零号桩基坑开挖结束。4、要求施工单位加快施工进度,合理安排进度方案,增加施工人员和机械设备。科学安排施工,提高工作效率。平安管理情况:1、要求施工单位做好平安防范工作,加强现场平安和文明施工管理。全天平安无事故。其它事项:上午设计院,勘察设计院,甲方对零号桩桥台基坑进行验收通过要做好排水基内幕部处理工作后进行下道工序。今日检(试)

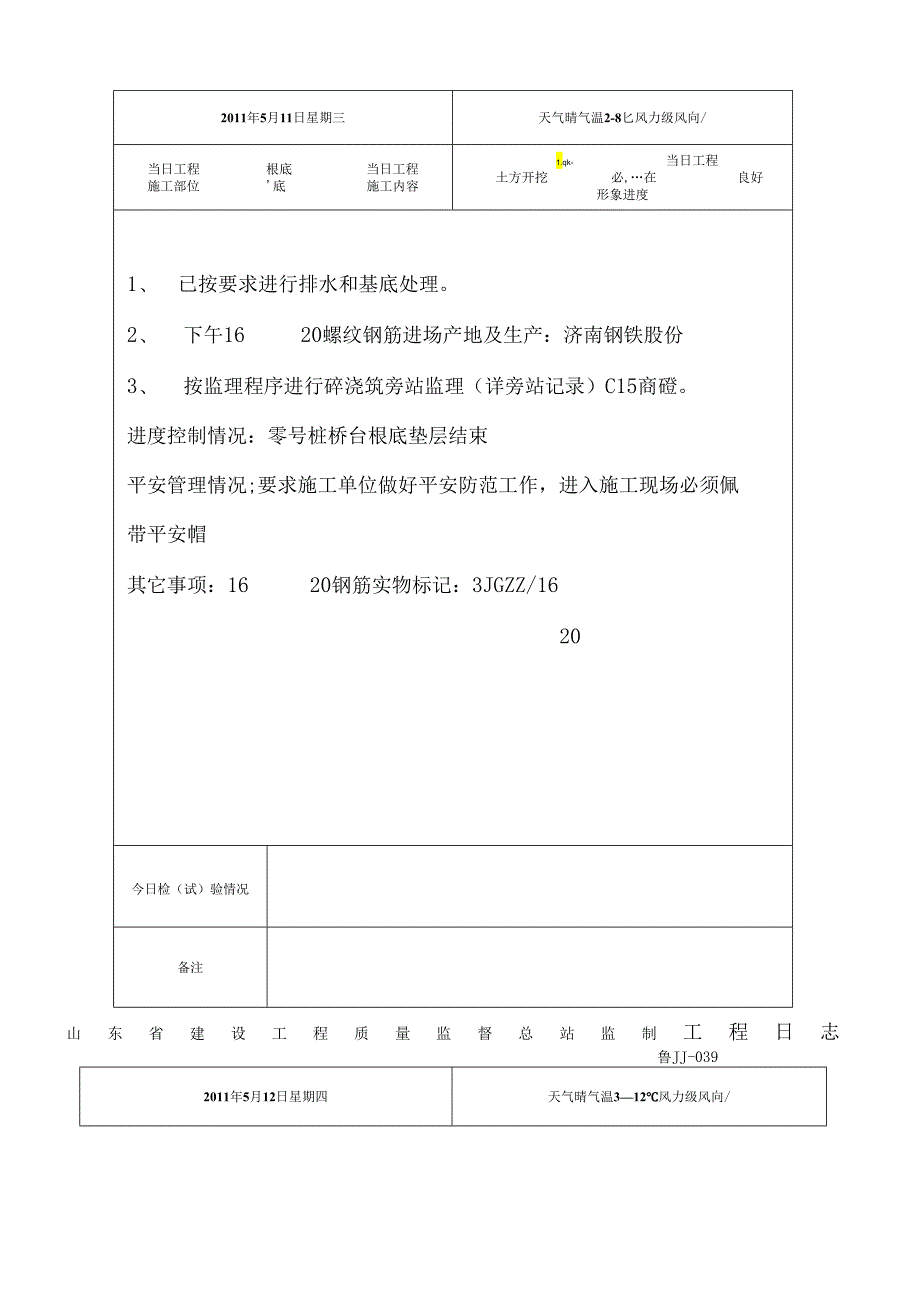

2、验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ0392011年5月11日星期三天气晴气温2-8匕风力级风向/当日工程根底当日工程施工部位底施工内容1.qk-当日工程土方开挖必,在良好形象进度1、 已按要求进行排水和基底处理。2、 下午1620螺纹钢筋进场产地及生产:济南钢铁股份3、 按监理程序进行碎浇筑旁站监理(详旁站记录)C15商磴。进度控制情况:零号桩桥台根底垫层结束平安管理情况;要求施工单位做好平安防范工作,进入施工现场必须佩带平安帽其它事项:1620钢筋实物标记:3JGZZ/1620今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月12日星

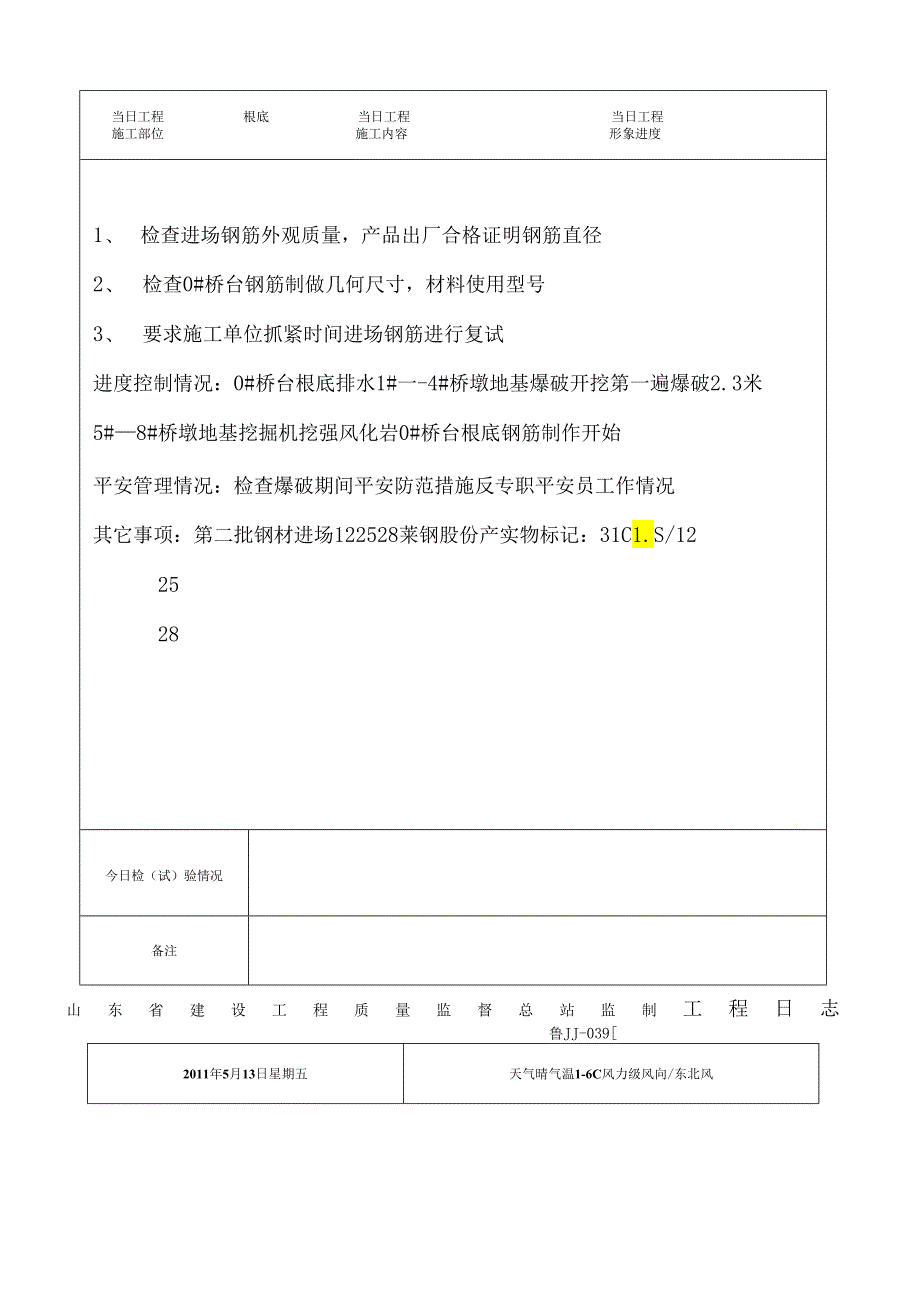

3、期四天气晴气温312风力级风向/当日工程根底当日工程当日工程施工部位施工内容形象进度1、 检查进场钢筋外观质量,产品出厂合格证明钢筋直径2、 检查0#桥台钢筋制做几何尺寸,材料使用型号3、 要求施工单位抓紧时间进场钢筋进行复试进度控制情况:0#桥台根底排水1#一-4#桥墩地基爆破开挖第一遍爆破2.3米5#8#桥墩地基挖掘机挖强风化岩0#桥台根底钢筋制作开始平安管理情况:检查爆破期间平安防范措施反专职平安员工作情况其它事项:第二批钢材进场122528莱钢股份产实物标记:31C1.S/122528今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月13日星期五天

4、气晴气温1-6C风力级风向/东北风当日工程施工部位公寓施工现场当日工程施工内容砌抹围墙当日工程形象进度良好1、0#桥台根底放线结束,钢筋制作。2、1#和9#桥墩地基岩石砖孔爆破。3、挖掘机装自卸车外运石子自卸车两台今日检(试)验情况备注山东省建设工程质量监督总站监制工程日鲁JJ-0392011年5月M日星期六天气晴气温0-4IC风力级风向/南当日工程根底当日工程当日工程施工部位施工内容形象进度1、0#桥台根底钢筋绑扎强调钢筋配置。钢筋间距、绑扎方式、保护层厚度等质量进行控制,严格按设计要求和质量验收标准规定进行施工。2、要求施工单位控制好基坑开挖几何尺寸,特别是基坑爆破深度控制,尽可能防止超深

5、或爆破不到位。3、0#桥台根底钢筋绑扎开始。4、其它基坑挖运石方。5、钢筋加工制做。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月15日星期天天气气温0-4X:风力级风向/南当日工程根底当日工程当日工程施工部位施工内容形象进度1、检查0#桥台根底钢筋绑扎质量经检查钢筋绑扎正常。2、3#-8#基坑按要求开挖3、0#桥台根底连续绑扎钢筋。4、基坑挖运石方3#8#基坑开挖5、9#基坑打孔结束今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月16日星期一天气晴气温-2-4C风力3级风向北当日工程施工部位根底当日工程施工内容

6、当日工程形象进度1.0#桥台根底及桥台墙钢筋绑扎正常2.2#1#桥墩根底开挖正常3、0#桥台钢筋连续绑扎4、38#桥墩基坑第一遍爆破清渣结束5、2#1#桥墩爆破清渣开始6、强调做好爆破防护及平安警示,全天无平安事故。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月17日星期二天气晴气温-3-69风力3级风向北当日工程施工部位临设支设当日工程施工内容整理施工现场当日工程形象进度根底1. 0#桥台根底刚绑扎经检查钢筋配置,间距,加强筋,斜筋,绑扎质量符合设计要求。2. 7#桥墩基坑开挖深度,几何尺寸满足设计要求,潜水泵排水正常3、0#桥台根底钢筋绑扎结束4、

7、根底模板安装开始5、7#桥墩基坑断续开挖今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月18日星期三天气晴气温-3-5风力3-4级风向北当日工程施工部位临设支设当日工程施工内容验线、基槽施工当日工程形象进度根底1、0#桥台扩大根底模板安装加固2、7#桥墩基坑接到勘察院下午15::00验收基槽3、7#桥墩扩大及层浇筑C15商硅IoCnl后按监理程序进行旁站监理见证制作碎试块三组4、0#桥台扩大基模板安装结束5、7#桥墩地基开挖结束,准备验槽下午勘察院15:00勘察验槽结束。9#桥墩挖基坑。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-

8、0392011年5月191=1星期四天气晴气温0-5C风力3-4级风向北当日工程基槽当日工程基槽模板当日工程根底施工部位施工内容形象进度1、检查验收0#桥台钢筋绑扎质量经检查验收钢筋绑扎质量总体符合设计要求2、考察之极品美国创造显个别处及上层钢筋像有缺扣现象,现场立即要求整改,整改后到达合格要求3、检查零号桥台扩大基模板支撑,安装几何尺寸,经检查符合设计要求和质量验收标准规定。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月20日星期五天气晴气温18风力3级风向南当日工程施工部位基槽当日工程施工内容垫层碎当日工程形象进度根底1、0#桥台根底碎浇筑C25商

9、碎,按监理程序实行旁站监理,检查碎厂家出厂证明书记塔落度(详见旁站记录)6#桥根底垫层浇筑C15商碎18:0019:30结束2、7#桥墩根底钢筋绑扎开始,强调配筋型号,钢筋间距,绑扎方式等要符合设计要求和质量验收标准规定3、5#6#桥墩基坑勘察设计院市政工程设计院验收今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月21日星期六天气晴气温1-69风力3-4级风向南当日工程施工部位根底当日工程施工内容垫层碎当日工程形象进度根底1 .检查7#桥墩根底钢筋绑扎质量,强调钢筋间距及满扣绑扎2 .检查7#桥墩模板质量强调模板几何尺寸钢筋保护层垫块厚度模板支撑及拉杆稳

10、固程度。3 .检查钢筋制作强调样按设计要求和质量验收标准要进行加工制作4 .检查6#桥墩根底放线,经检查核对几何尺寸符合设计要求控制进度情况:7#桥墩根底钢筋绑扎结束6#桥墩根底绑扎钢筋5#1#2#砖孔爆破,4#8#基坑破碎岩石,外运3#坑排水挖掘打钻孔下午1#2#3#4#5#二次爆破现场钢筋继续加工制作今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月22日星期天天气晴气温2-8C风力4-5级风向北当日工程根底当日工程垫层碎当日工程根底施工部位施工内容形象进度1 .检查6#7#桥墩根底钢筋绑扎质量检查,钢筋配置,钢筋间距,绑扎质量符合设计要求。2 .检查

11、验收5#桥墩基坑几何尺寸,标高,持力层符合设计要求3 .5#桥墩根底垫层浇筑C15商碎(详见旁站记录)进度控制情况:0#桥台台身钢筋绑扎6#桥墩钢筋绑扎7#桥墩模板完5#桥墩基坑完垫层完8#桥墩基坑钻爆破孔4#桥墩基坑爆破锤击岩石今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月23日星期一天气晴气温0-89风力34级风向北当日工程施工部位根底当日工程施工内容当日工程形象进度根底1、0#桥台模板安装强调控制几何尺寸,标高,模板支撑系统等质量。钢筋保护层厚度。2、7#桥墩根底砂浇筑按监理程序实行旁站监理3、检查4#8#桥墩基坑清理质量几何尺寸,标高符合设计要

12、求4、0#桥台,台身模板安装。2、7#桥墩基砂浇筑结束。6#桥墩根底钢筋绑扎结束,模板安装开始5#桥墩根底垫层砂浇筑完绑扎开始4#桥墩基坑清理完6#桥墩墩身钢筋吊装结束。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月24日星期二天气晴气温OTOe风力34级风向北当日工程施工部位根底当日工程施工内容当日工程形象进度1、0#桥台,台身模板检查验收,模板儿何尺寸,标高,钢筋深保护层,垫块设置间距,厚度。2、检查验收5#桥墩根底钢筋绑扎质量,经检查钢筋配置,钢筋间距,绑扎质量符合设计和质量验收标准要求。3、6#桥墩根底碎浇筑按监理程序实行旁站监理4、4#8#桥

13、墩根底垫层浇筑C15商碎。鲁JJ-0392011年5月25日星期三天气晴气温0-8C风力34级风向北当日工程施工部位根底当日工程施工内容当日工程形象进度工程日志今日检(试)验情况备注山东省建设工程质量监督总站监制1、 检查4#根底垫层质量,平面放线位置,钢筋绑扎质量2、 检查8#根底垫层质量,检查中发现排水及时要求施工单位及时排水3、 检查5#桥墩根底模板安装质量。其它事项:1、上午召开例会,强调认真落实重点工程局领导要求,加快工程进度,保证质量,平安和文明施工。2、紧时间报资料,碎试块模要增加套数以满足工程需要。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-039201

14、1年5月26日星期四天气晴气温1T4C风力34级风向北当日工程施工部位根底当日工程施工内容当日工程形象进度1、 检查5#桥墩根底模板质量,几何尺寸,加固符合合格标准,准许浇筑根底碎,碎强度C25,开始时间8::00-10:00结束。2、 0#桥台,台身碎浇筑C25商於11:0018:00结束。3、 1#2#9#桥墩垫层浇筑C15商校18:0022:00结束。4、 检查验收4#桥墩根底钢筋绑扎质量,经检查验收合格。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月27日星期五天气晴气温4T1C风力4-5级风向北当日工程施工部位根底当日工程施工内容当日工程形象

15、进度1、检查验收4#桥墩根底模板安装质量,经检查验收合格,进行下一道工序,浇筑C25商碎。o2、检查验收1#、2#、9#碎垫层,下午可进行钢筋绑扎工序。3#桥墩根底垫层浇筑C15商碎。3、检查验收7#桥墩柱模板安装垂直度,钢筋保护层控制经检查垂直校正后符合设计要求,钢筋保护层控制合格。4、检查验收8#桥墩根底钢筋绑扎质量合格。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月28日星期六天气晴气温5T2C风力4-5级风向北当日工程施工部位根底当日工程施工内容当日工程形象进度1、 检查1#2#桥墩根底钢筋绑扎质量,经检查施工正常,质量合格2、 7#桥墩墩柱碎

16、浇筑C30商碎,开始时间17:0021:00结束3、 检查8#桥墩墩柱锚入根底钢筋箍筋绑扎,质量经检查合格进度控制情况:1、1#2#桥墩根底钢筋绑扎结束。8#桥墩根底模板安装结束,7#桥墩墩柱碎浇筑结束0#桥台台身拆模板结束台帽钢筋绑扎开始8#桥墩基碎浇筑C25商碎结束。平安管理情况:强调墩柱浇筑过程中,加强平安防护工作特别是高处作业,操作平台要牢固,支撑系统要可靠,防护栏杆要按要求设置。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月29日星期天天气晴气温7TIC风力4一5级风向南当日工程施工部位根底当日工程施工内容当日工程形象进度1、检查2#桥墩根底

17、模板安装质量,经检查质量合格。2、检查验收0#桥台,台帽,背墙,侧墙,钢筋绑扎质量经检查钢筋配置间距,箍筋绑扎形式符合设计要求,质量合格。3、检查验收9#桥墩,根底放线,符合设计要求。4、0#桥台,台帽钢筋绑扎结束,模板安装开始5、桥墩根底模板安装6、2#桥墩根底碎浇筑结束4、9#桥墩根底钢筋绑扎开始其它事项:自来水管道改线结束。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月30H星期一天气晴气温3-8C风力56级风向北当日工程施工部位根底桥墩当日工程施工内容当日工程形象进度1、 根底7#桥墩柱,拆模后墩柱碎浇筑外观质量,经外观检查税浇筑密实度较好,外

18、观无蜂窝麻面现象,柱垂直度较好。2、 6#桥墩墩柱模板吊装,检查保护层控制和柱模板垂直度,经检查符合设计和质量验收标准要求。16:3018:30浇筑c30商碎结束,见证制作碎试块两组。3、 检查验收3#9#桥墩根底钢筋绑扎质量,验收合格今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年5月310星期二天气晴气温0-7C风力4一5级风向北当日工程施工部位根底桥墩当日工程施工内容当日工程形象进度1、 检查验收1#9#模板安装质量,经检查模板几何尺寸,支撑加固符合设计要求,质量合格。2、 1#9#桥墩根底浇筑C25商碎,按要求实行旁站监理。3、 3、1#9#模板结束

19、3#9#墩柱钢筋吊装结束。4、10#基坑开挖7#基坑回填5、1#9#桥墩根底砂浇筑结束。6、0#桥台,台帽模板继续安装5、2#模板撤除结束今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月1日星期三天气晴气温0-8C风力34级风向南当日工程施工部位根底桥墩当日工程施工内容当日工程形象进度1、 检查6#桥墩墩柱拆模后碎外观质量,经检查6#墩柱总体质量合格,检查中发现南侧墩柱左侧1.4米左右局部蜂窝麻面,面积允许偏差范围内,深度不大于20mm,故要求施工单位进行修补处理修补后到达合格要求。2、 8#桥墩墩柱模板安装,浇筑C30商碎17::00开始22:00结

20、束。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月2日星期四天气晴气温2T0C风力34级风向南当日工程施工部位根底桥墩当日工程施工内容根底墩柱盖梁当日工程形象进度1、 检查3#桥墩根底模板安装质量经检查合格,进行下一道工序,浇筑根底C25商碎,实行旁站记录。2、 进场盖梁钢筋绑扎质量经检查钢筋配置,间距,排距,箍筋间距,排列形式,符合设计要求和质量验收标准规定合格要求。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ0392011年6月3日星期五天气晴气温4T0*C风力4一5级风向南当日工程施工部位根底桥墩当日工程施工内容根底墩柱盖梁

21、当日工程形象进度1、10#桥墩基坑开挖结束。经勘查,设计,质检站验收通过,可进行下一道工序施工。2、检查盖梁钢筋绑扎,焊接质量经检查质量合格,7#9#墩柱浇筑浇筑C30商碎3、检查8#墩柱碎外观质量,经检查总体质量较好,有少量气泡,要求施工单位加税减水剂。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月4日星期六天气晴气温5T0C风力34级风向南当日工程施工部位根底及地上局部当日工程施工内容根底及地上局部当日工程形象进度1、6#7#盖梁钢筋绑扎验收,经钢筋绑扎质量符合设计要求和质量验收标准合格标准,进入下道工序,进行吊装。2、3#墩根底模板撤除开始。3、

22、6#7#钢筋绑扎结束安装结束4、10#桥墩根底放线钢筋绑扎开始5、6#7#盖梁模板继续安装。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月5日星期日天天气晴气温5T0C风力4-5级风向北当日工程施工部位根底及地上局部当日工程施工内容根底及地上局部当日工程形象进度1、9#墩柱模板撤除,经检查总体质量较好,无蜂窝,麻面,检查中发现有微小气泡,要求施工单位进行技术处理,处理后到达合格。2、根底验收1#5#墩柱模板安装质量,经检查模板垂直度,标高,固定锚线符合要求,进行下道工序,浇筑C30商碎3、10#桥墩根底钢筋绑扎结束4、1#5#桥墩墩柱模板安装结束5、7

23、桥墩盖梁模板安装结束6#桥墩盖梁模板安装今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月6Fl星期一天气晴气温5TIC风力4一5级风向北当日工程施工部位根底及地上局部当日工程施工内容根底及地上局部当日工程形象进度1、 检查6#7#桥墩盖梁模板安装质量,经检查模板几何尺寸,标高,钢筋保护层厚度,均符合设计要求,进行下道工序,浇筑C30商碎2、 检查5#8#桥墩盖梁绑扎质量,经检查质量合格。3、 检查10#桥墩检查钢筋绑扎,模板安装墩柱钢筋制作,安装质量,符合设计和质量验收标准合格要求,进行下道工序浇筑C25商碎今日检(试)验情况备注山东省建设工程质量监督

24、总站监制工程日志鲁JJ-0392011年6月7日星期二天气晴气温1-9C风力3-4级风向北当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查1#5#桥墩墩柱拆模后碎外观质量,经检查墩柱碎外观质量合格。2、 检查4#盖梁钢筋绑扎质量经检查工序正常3、 检查验收11#桥墩基坑开挖质量,经检查基坑地质状况良好与设计持力层相符,基坑底标高符合设计要求,几何尺寸符合设计要求4、 检查验收2#4#墩柱模板安装合格,进行下道工程混凝C30商碎。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月8日星期三天气晴气温2-9C风力34级风向北当日工程施工

25、部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查3#4#桥墩盖梁钢筋绑扎质量,经检查钢筋绑扎质量符合设计要求和质量验收标准合格要求。2、 6#7#该两次出侧面模板,施工单位要求撤除底模,我方根据标准要求,拒绝撤除底模,并提出必须同条件试块,试压报告合格后才可撤除底模,且悬挑局部碎强度必须到达100%。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月9Fl星期四天气晴转多云气温4-10C风力4-5级风向北当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查验收5#8#盖梁模板安装质量。经检查模板几何尺寸,标高,钢筋保护层厚度

26、垫层间距,模板支撑系统符合设计要求,质量合格。2、 5#8#下午开始浇筑盖梁C30商碎,强调碎浇振捣工程中,注意振捣时间和插棒间距,确保工程质量。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月10日星期五天气晴转多云气温5-11C风力34级风向北当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查验收10#墩柱模板安装,11#桥墩根底钢2、 检查验收2#4#桥墩墩柱撤除后碎外观质量,经根底墩柱碎外观光滑无蜂窝,麻面,有少量气泡,催促施工单位采取技术处理,处理后质量合格。3、 检查验收10#顿柱模板安装质量;11#根底钢筋质量两项合

27、格今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月11日星期六天气晴转多云气温5-11C风力34级风向南当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查验收0#桥台,台帽钢筋,模板安装质量,经检查钢筋配置绑扎符合设计和质量验收标准合格标准,模板支撑和系统合格,进行下道工序浇筑C302、 检查验收2#4#桥墩盖梁钢筋绑扎,焊接质量,安装位置符合设计要求,进行下道偶那个小,模板安装。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月12日星期天天气晴转多云气温5-13风力34级风向南当日工程施工部

28、位根底及地上局部当日工程施工内容当日工程形象进度1、 检查验收2#4#桥墩盖梁,模板安装质量,经检查模板安装符合设计要求,支撑系统符合要求,进行下道工序,浇筑C30商碎。2、 检查11#桥墩工程模板安装,经检查模板安装位置正确,测量垂直符合合格要求,进行下道工序,浇筑C30商碎今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月130星期一天气晴转多云气温6-11C风力34级风向南当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查验收0#桥台帽碎外观质量,经检查外观质量感一般,总体质量合格,向施工单位强调碎浇筑工程要随时检查,方针模板涨

29、模现象。2、 要求在盖梁模板安装工程中,严格控制模板几何尺寸,标高,平整度,垫块间隙。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月140星期二天气晴转多云气温4-14风力34级风向南当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查11#墩柱碎外观质量,经检查碎外观质量较好,无蜂窝,麻面,有少量气泡,要求施工单位进行技术处理,处理后到达质量合格要求。2、 检查12#,原挡土墙破碎撤除工序,强调施工单位作出专项施工方案,按方案施工。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月150星期三

30、天气晴转多云气温6-14风力34级风向南当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查验收1#3#桥墩盖梁模板安装支撑系统质量,经检查施工程序正常,模板几何尺寸,钢筋保护垫块,支撑加固合格2、 1#3#桥墩盖梁浇筑C30商碎3、 5#6#7#8#垫块浇筑C50商碎,检查钢筋,模板质量符合设计要求场今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月16日星期四天气晴转多云气温6-14风力34级风向南当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查9#桥墩,盖梁钢筋加固制作质量强调该盖梁钢筋加固制作工程中要严格

31、按设计要求进行制作,因该盖梁是异形梁,同时承当两种不同构件,因此要更加注意质量控制。2、 12#桥台基坑开挖继续基底为强风化岩层,质地较硬,呈浅粉色,有裂系水渗出,水量较快。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ0392011年6月17日星期五天气晴转多云气温5T4C风力4一5级风向南转北当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、0#桥台台帽垫石,1#2#3#4#桥墩盖梁垫碎浇筑C50商碎X3、间箱梁模板支架曲线放线测量,定点,支架系统定位,支架基底,稳固程度,经检查支架基底所设位置大局部在原有路面上基底较硬实稳定,在墩柱周边位置已进行夯实,

32、基底稳固,要求严格按模板支撑系统强制性要求施工。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月18日星期六天气晴转多云气温1T3C风力34级风向北当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、检查验收12#桥台根底垫层及扩大根底放线位置,儿何尺寸,基底标高,经检查符合设计要求2、检查9#桥墩盖梁钢筋绑扎,焊接质量,强调钢筋排距,箍筋间距,绑扎方式,必须符合设计要求今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月190星期天天气晴转多云气温1T3C风力34级风向北当日工程施工部位根底及地上局部当

33、日工程施工内容当日工程形象进度1、9#桥墩盖梁模板安装及支撑系统检查验收,经检查模板安装几何尺寸,标高,钢筋深保护层垫块,符合设计要求,进行下道工序,浇筑C30商碎2、检查12#桥台根底钢筋绑扎质量,强调钢筋绑扎间距控制,工程正常。今日检(试)验情况备注山东省建设工程质量监督总站监制工程日志鲁JJ-0392011年6月20日星期一天气晴转多云气温5-14风力34级风向南当日工程施工部位根底及地上局部当日工程施工内容当日工程形象进度1、 检查验收12#桥台扩大根底钢筋绑扎质量,经检查工具配置,钢筋间距,绑扎方式符合设计和质量验收标准要求合格,进下道工程模板安装浇筑C30商碎2、 检查9#11#间箱梁模支架系统安装,强调立管底边线垫木板,铁底应水平垂直剪刀撑边线按要求设置,可调整罗杆必须按标准规定使用,严禁倒置使用今日检(试)验情况备注山东省建设工程质量监督总站监制
