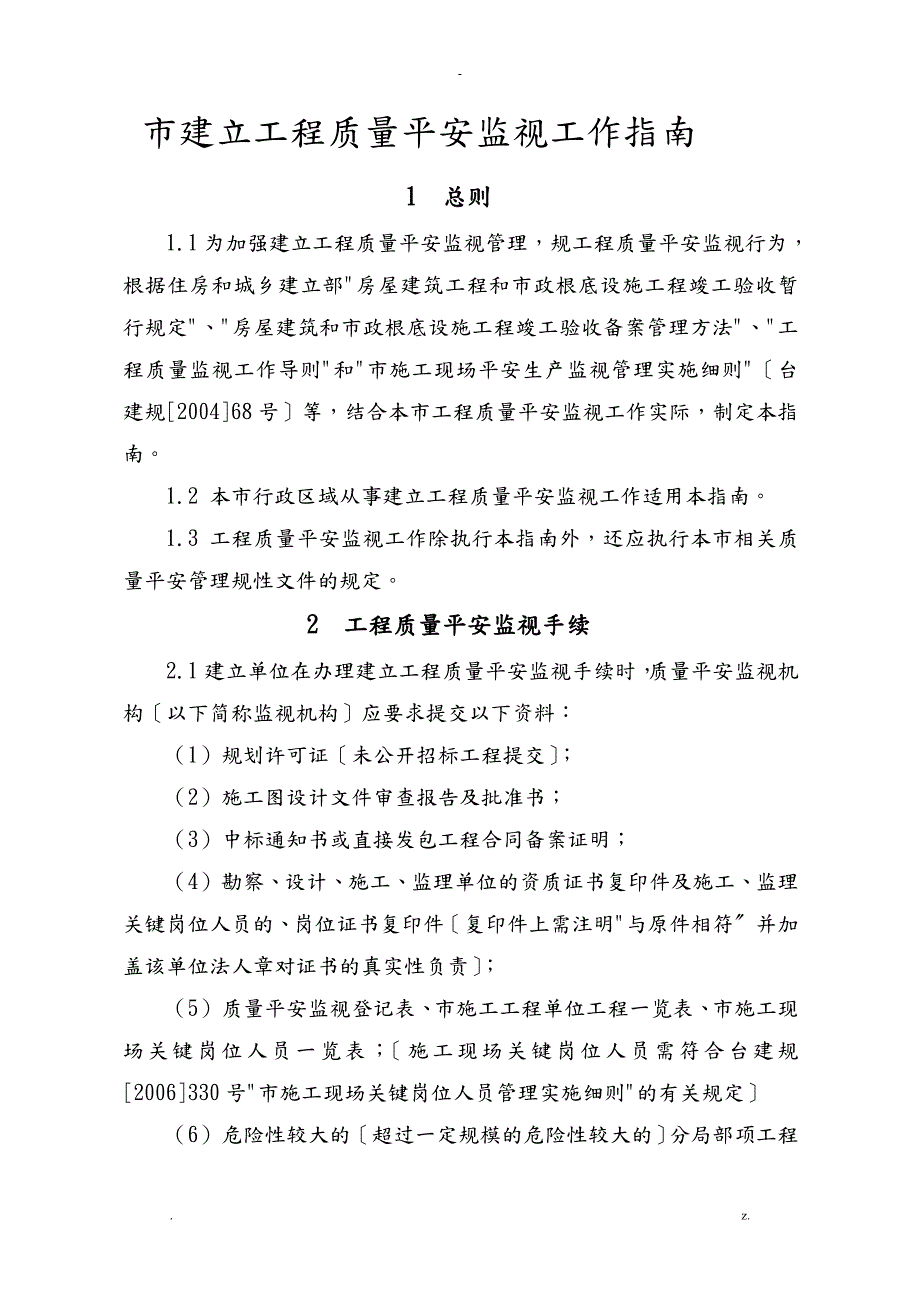

1、市建立工程质量平安监视工作指南1 总则1.1为加强建立工程质量平安监视管理,规工程质量平安监视行为,根据住房和城乡建立部房屋建筑工程和市政根底设施工程竣工验收暂行规定、房屋建筑和市政根底设施工程竣工验收备案管理方法、工程质量监视工作导则和市施工现场平安生产监视管理实施细则台建规200468号等,结合本市工程质量平安监视工作实际,制定本指南。1.2 本市行政区域从事建立工程质量平安监视工作适用本指南。1.3 工程质量平安监视工作除执行本指南外,还应执行本市相关质量平安管理规性文件的规定。2 工程质量平安监视手续2.1建立单位在办理建立工程质量平安监视手续时,质量平安监视机构以下简称监视机构应要

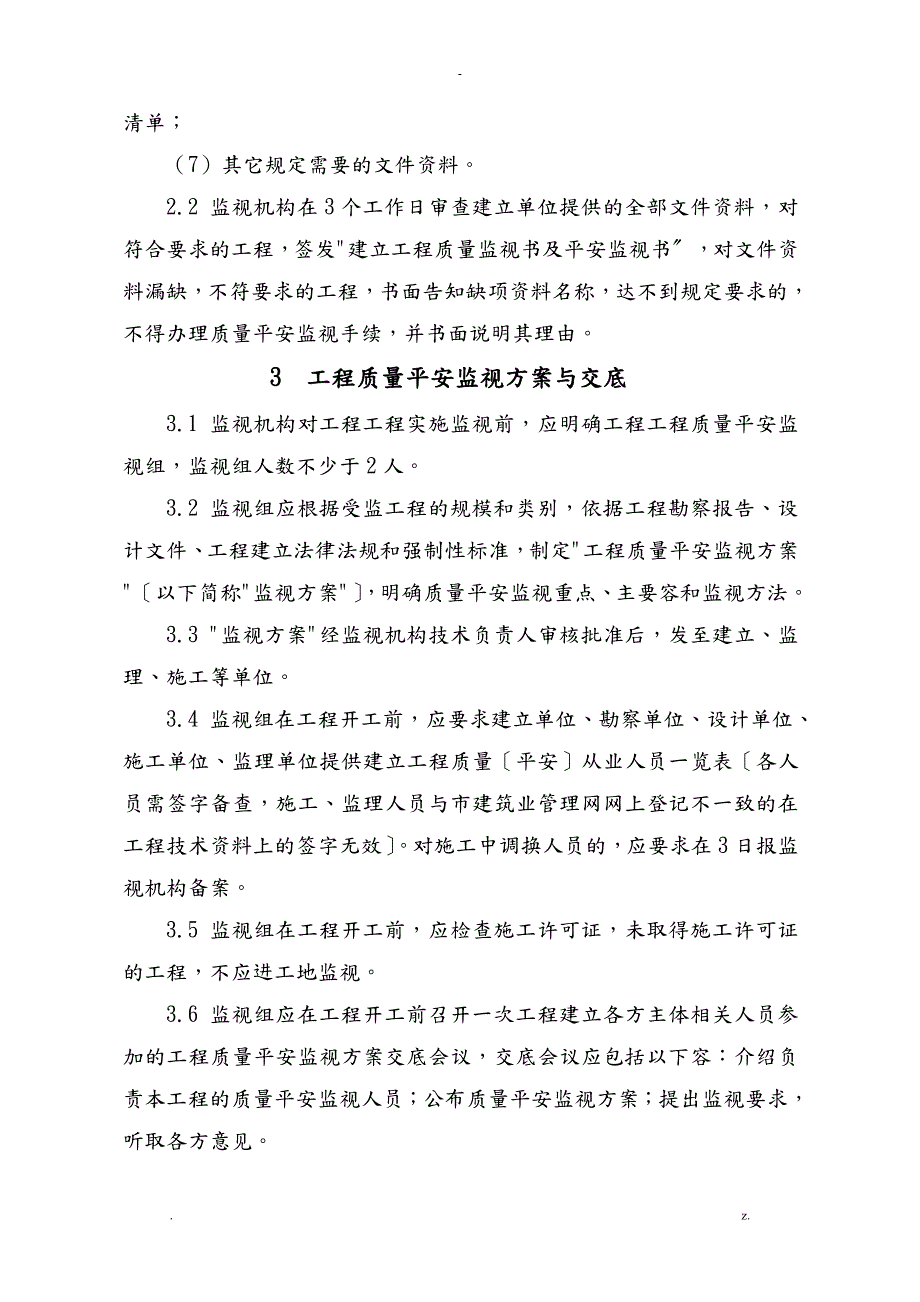

2、求提交以下资料:(1) 规划许可证未公开招标工程提交;(2) 施工图设计文件审查报告及批准书;(3) 中标通知书或直接发包工程合同备案证明;(4) 勘察、设计、施工、监理单位的资质证书复印件及施工、监理关键岗位人员的、岗位证书复印件复印件上需注明与原件相符并加盖该单位法人章对证书的真实性负责;(5) 质量平安监视登记表、市施工工程单位工程一览表、市施工现场关键岗位人员一览表;施工现场关键岗位人员需符合台建规2006330号市施工现场关键岗位人员管理实施细则的有关规定(6) 危险性较大的超过一定规模的危险性较大的分局部项工程清单;(7) 其它规定需要的文件资料。2.2 监视机构在3个工作日审查建
3、立单位提供的全部文件资料,对符合要求的工程,签发建立工程质量监视书及平安监视书,对文件资料漏缺,不符要求的工程,书面告知缺项资料名称,达不到规定要求的,不得办理质量平安监视手续,并书面说明其理由。3 工程质量平安监视方案与交底3.1 监视机构对工程工程实施监视前,应明确工程工程质量平安监视组,监视组人数不少于2人。3.2 监视组应根据受监工程的规模和类别,依据工程勘察报告、设计文件、工程建立法律法规和强制性标准,制定工程质量平安监视方案以下简称监视方案,明确质量平安监视重点、主要容和监视方法。3.3 监视方案经监视机构技术负责人审核批准后,发至建立、监理、施工等单位。3.4 监视组在工程开工前
4、应要求建立单位、勘察单位、设计单位、施工单位、监理单位提供建立工程质量平安从业人员一览表各人员需签字备查,施工、监理人员与市建筑业管理网网上登记不一致的在工程技术资料上的签字无效。对施工中调换人员的,应要求在3日报监视机构备案。3.5 监视组在工程开工前,应检查施工许可证,未取得施工许可证的工程,不应进工地监视。3.6 监视组应在工程开工前召开一次工程建立各方主体相关人员参加的工程质量平安监视方案交底会议,交底会议应包括以下容:介绍负责本工程的质量平安监视人员;公布质量平安监视方案;提出监视要求,听取各方意见。3.7 监视组在监视过程中,应认真执行监视方案。监视机构负责人应定期对监视方案的实

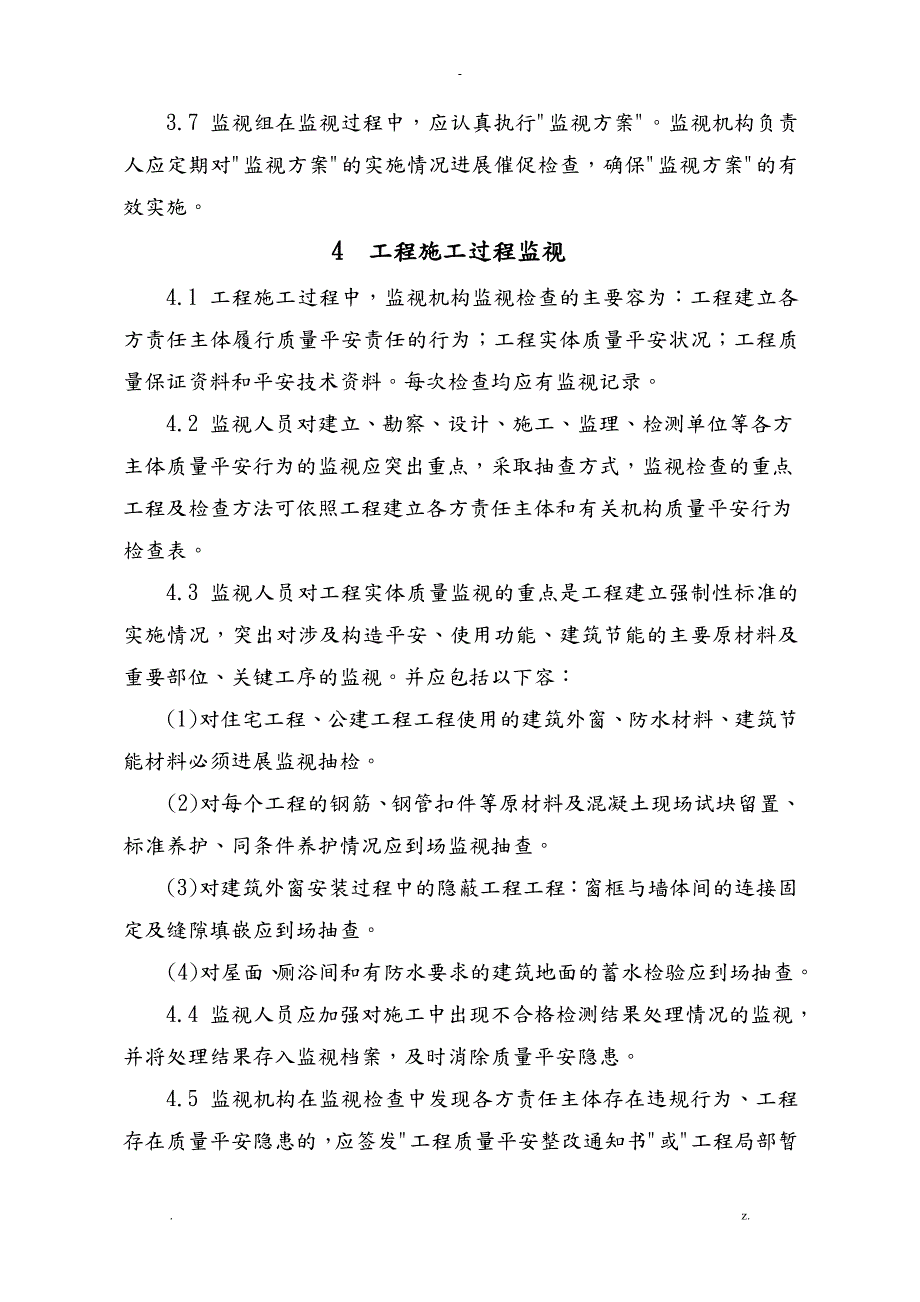

5、施情况进展催促检查,确保监视方案的有效实施。4 工程施工过程监视4.1 工程施工过程中,监视机构监视检查的主要容为:工程建立各方责任主体履行质量平安责任的行为;工程实体质量平安状况;工程质量保证资料和平安技术资料。每次检查均应有监视记录。4.2 监视人员对建立、勘察、设计、施工、监理、检测单位等各方主体质量平安行为的监视应突出重点,采取抽查方式,监视检查的重点工程及检查方法可依照工程建立各方责任主体和有关机构质量平安行为检查表。4.3 监视人员对工程实体质量监视的重点是工程建立强制性标准的实施情况,突出对涉及构造平安、使用功能、建筑节能的主要原材料及重要部位、关键工序的监视。并应包括以下容:(
6、1)对住宅工程、公建工程工程使用的建筑外窗、防水材料、建筑节能材料必须进展监视抽检。(2)对每个工程的钢筋、钢管扣件等原材料及混凝土现场试块留置、标准养护、同条件养护情况应到场监视抽查。(3)对建筑外窗安装过程中的隐蔽工程工程:窗框与墙体间的连接固定及缝隙填嵌应到场抽查。(4)对屋面、厕浴间和有防水要求的建筑地面的蓄水检验应到场抽查。4.4 监视人员应加强对施工中出现不合格检测结果处理情况的监视,并将处理结果存入监视档案,及时消除质量平安隐患。4.5 监视机构在监视检查中发现各方责任主体存在违规行为、工程存在质量平安隐患的,应签发工程质量平安整改通知书或工程局部暂停施工通知书等,责令限期整改,
7、并依据市建筑业企业从业人员记分容和标准对责任人员予以记分。4.6 监视机构在施工单位落实整改并提交工程质量平安整改完成报告或工程复工申请报告后,对质量平安隐患较大的工程应组织复查,并出具工程整改复查意见书或工程复工通知书。4.7 监视机构发现工程工程存在以下问题时,应按规定提出行为报告书上报当地建立行政主管部门,可签发停顿工程质量平安监视通知书,同时抄报当地建立行政主管部门。工程各方主体存在严重违规行为拒不改正的;施工现场存在严重质量平安隐患,施工单位拒不整改的。5 工程质量平安验收监视5.1 监视机构对工程质量验收的监视包括对桩基子分部工程、地基与根底分部工程、主体构造分部工程、建筑节能分部
8、工程、单位工程质量验收的监视。5.2 监视机构应加强对工程各分部子分部工程的有关平安和功能的现场实体检测工程的监视。在各分部子分部工程验收前,监视人员要催促相关各方主体按照验收规要求确定现场实体检测工程和数量,并根据监视情况对各方主体选定的检测部位予以调整后,方能委托有资质的检测机构到场检测。5.3 主体构造分部工程验收前,必须对砼构造的砼强度对于高层建筑应根据龄期状况及时进展3-6层分段现场实体检测、钢筋保护层厚度、砌筑砂浆强度、现浇楼板厚度进展现场实体检测,检测部位、数量按有关规定执行。5.4 分部子分部工程符合以下要求时,监视机构应安排监视人员到场监视验收:监视组对分部工程技术资料及是否
9、具备验收条件进展核查桩基子分部、地基根底分部验收资料在三个工作日核查完成,主体构造验收资料在五个工作日核查完毕;主体构造分部验收要提供施工、建立单位确认的工程款支付证明;分部子分部工程的有关平安和功能的现场实体检测工程已完成;建立单位在验收前3日主体分部验收前5日书面通知监视机构。5.5 单位工程符合以下要求时,监视机构应安排监视人员到场监视竣工验收:监视组对单位工程竣工验收技术资料及是否具备竣工验收条件进展核查五个工作日完成;施工、建立单位确认的工程款支付证明;住宅工程已组织分户验收。经规划主管部门核实符合规划条件;建立单位已书面通知城建档案机构参加竣工验收;建立单位在工程竣工验收前7日将验
10、收的时间、地点及验收组等验收方案书面通知监视机构。5.6 监视机构应做好阶段平安监视检查工作。 建筑工程分根底、主体、装饰三阶段进展三次平安阶段检查,根底阶段检查可在根底开挖后进展,主体阶段检查可在主体构造施工至二层构造面时进展,装饰阶段检查可在主体完成、装饰工程开场后进展。对单独发包的桩基、装饰等专业工程要在工程施工中间阶段进展一次阶段检查。 平安阶段验收由施工企业负责组织。施工企业要对施工现场进展全面检查,做好现场检查记录,对本阶段的平安生产工作进展总结,提出详细整改意见。施工企业组织平安阶段验收后,填写建筑平安阶段验收记录表存档。施工企业在组织平安阶段验收时,必须提前24小时通知监视机构
11、参加,监视机构未在要求时间到场的,施工企业可自行验收,合格后即可继续施工。施工企业未通知监视机构而擅自验收的,监视机构可视情节责令停工,重新组织验收。 工程平安竣工验收由施工企业负责组织,单独发包的桩基、装饰等专业工程由专业施工企业组织该专业工程的平安竣工验收。验收后应填写建筑平安竣工验收记录存档。施工企业必须提前5天通知监视机构参加平安竣工验收,监视机构未在要求时间参加的,施工企业可自行验收。施工企业未通知监视机构参加而擅自验收的,监视机构应责令重新组织验收。建立工程平安竣工验收后,监视机构应当在验收之日起5个工作日,对整个工程的平安生产情况进展总结和评价,向工程平安竣工验收备案机关提交建立
12、工程平安监视报告。5.7监视机构应当对建立单位组织的竣工验收程序、验收组成员资格、采用的验收标准、验收容及验收结论进展全过程监视,对符合竣工验收标准的工程,应当要求建立单位提供以下资料:单位工程竣工验收报告;公安消防部门出具的消防范案凭证或验收合格证明文件;规划部门出具的建立工程竣工验收规划确认书。监视机构应在收到以上资料后5日向备案机关提交单位工程质量监视报告。6 工程质量平安监视档案6.1监视机构按单位工程建立质量平安监视档案,监视档案应及时、完整。6.2 质量平安监视档案由质量平安监视组负责,将单位工程质量平安监视过程中的有关质量平安监视记录、资料、文件收集齐全,归档文件目录见附表。6.
13、3 单位工程竣工验收完成监视报告出具后,监视组将全部工程质量平安监视档案向监视机构档案管理员移交存档。6.4 质量平安监视档案应按工程重要程度确定保存年限。1国家及省重大工程、重点工程、特殊工程和标志性工程、特大工程长期保存。2大型工程保存十年。3一般中小型工程保存五年。附表:1、 质量平安监视登记表2、 市施工工程单位工程一览表3、 市施工现场关键岗位人员一览表4、 危险性较大的(超过一定规模的危险性较大的)分局部项工程清单5、 建立工程质量监视书、平安监视书6、 工程质量平安监视方案7、 工程建立各方责任主体质量平安从业人员一览表8、 工程建立各方责任主体和有关机构质量平安行为检查表9、
14、工程质量平安整改通知书10、 工程局部暂停施工通知书11、 工程质量平安整改完成报告12、 工程复工申请报告13、 工程整改复查意见书14、 工程复工通知书15、 行为报告书16、 停顿工程质量平安监视通知书17、 分部工程技术资料核查单18、 工程款支付证明19、 竣工工程技术资料核查单20、 建筑平安阶段验收记录21、 建筑平安竣工验收记录22、 竣工验收报告23、 质量监视报告24、 平安监视报告25、 质量平安监视档案归档目录. z.-附表1 建立工程质量平安监视登记表建立单位工程名称建立地点构造类型层数地上地下建筑面积概(预)算总造价方案开竣工日期勘察单位资质级资质证书号组织机构代码
15、证号工程负责人书设计单位资质级资质证书号组织机构代码证号工程负责人书监理单位资质级资质证书号组织机构代码证号总监理工程师岗位证书施工单位资质级资质证书号平安生产许可证号组织机构代码证号工程负责人岗位证书平安证书号资质级资质证书号平安生产许可证号组织机构代码证号资质级资质证书号平安生产许可证号组织机构代码证号施工图审查单位资质级资质证书号组组机构代码证号建立单位: 联系人: : 工程负责人: 法人代表: : (盖章)年 月 日注:1、此表由建立单位填写并盖章。附表2 市施工工程单位工程一览表填表时间:工程工程信息工程工程名称所属区县建立单位建立单位工程负责人建筑总面积m2工程总造价万元施工标段数
16、施工标段信息施工标段名称施工企业名称监理单位名称建筑面积m2工程造价万元单位工程个数开工日期方案竣工日期单位工程信息单位工程名称建筑面积工程造价万元构造层数所属施工标段名称备 注注:此表与建立工程质量监视登记表一同填写,在办理监视手续时提交。 2/2附表3市施工现场关键岗位人员一览表施工企业施工企业信息企业名称全称曙光控股集团填表人车俊海填表时间2011824*组织机构代码证号平安生产许可证号(浙)JZ安许证字2005090192*企业性质*企业资质*法人代表*号*平安证书号*联系*经理*号*平安证书号*联系*分管平安生产副经理*号*平安证书号*联系*企业技术负责人*号*平安证书号*联系工程工
17、程名称荣安中央花园工程施工标段名称标段序号号岗位职务岗位证书号平安证书号手机考勤开场时间(需考勤人员填写)方案考勤完毕时间(需考勤人员填写)备 注1君华5工程经理00200677浙*B200509040892牟政敏*工程技术负责人FG2009000693江丹峰*施工员09984王韶忠4质检员14495慧峰8平安员0108浙*C200509020686毛君丽5572平安员0827浙*C200609002788徐湘0平安员0117浙*C(200509007679福林*平安员0114浙*C(20050902080声明:以上所填容属实,关键岗位人员符合市施工现场关键岗位人员管理实施细则要求,特此声明。
18、工程经理签字: 建立单位工程负责人(签字): 建立单位公章注:1、本表由施工企业填写,建立单位确认。2、在市围已有在建工程的企业,打*的栏目假设无变更可不填写。3、平安证书号是指平安生产考核合格证书号。 市施工现场关键岗位人员一览表(监理企业)监理单位信息单位名称(全称)填表人填表时间*组织机构代码证号*单位性质*单 位 资 质*法人代表*联系项 目 工 程 名 称施工标段名称序号姓 名号岗位职务岗位证书号手 机考勤开场时间 (需考勤人员填写)方案考勤完毕时间(需考勤人员填写)备注工程总监监理工程师监理工程师监理工程师监理员监理员监理员监理员声明:以上所填容属实,关键岗位人员符合市施工现场关键
19、岗位人员管理实施细则要求,特此声明。工程总监签字: 建立单位工程负责人(签字): 建立单位公章:注:1、本表由监理企业填写,建立单位确认。2、在市围已有在建工程的企业,打*的栏目假设无变更可不填写。附表4 荣安中央花园标段工程危险性较大的分局部项工程清单序号分局部项工程 容有无备 注1基坑支护、降水工程开挖深度超过3m含3m或虽未超过3m但地质条件和周边环境复杂的基坑槽支护、降水工程2土方开挖工程开挖深度超过3m含3m的基坑槽的土方开挖工程3模板工程及支撑体系一各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程二混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10k
20、N/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程三承重支撑体系:用于钢构造安装等满堂支撑体系4起重吊装及安装拆卸工程一采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程二采用起重机械进展安装的工程三起重机械设备自身的安装、拆卸5脚手架工程一搭设高度24m及以上的落地式钢管脚手架工程二附着式整体和分片提升脚手架工程三悬挑式脚手架工程四吊篮脚手架工程五自制卸料平台、移动操作平台工程六新型及异型脚手架工程6撤除、爆破工程一建筑物、构筑物撤除工程二采用爆破撤除的工程7其它一建筑幕墙安装工程二钢构造、网架和索膜构造安装工
21、程三人工挖扩孔桩工程四地下暗挖、顶管及水下作业工程五预应力工程六采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分局部项工程注:本清单根据建质200987号制作建立单位工程负责人(签字): 施工单位工程负责人(签字): 日期:工程超过一定规模的危险性较大的分局部项工程清单序号分局部项工程 容有无备 注1深基坑工程一开挖深度超过5m含5m的基坑槽的土方开挖、支护、降水工程二开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑构筑物平安的基坑槽的土方开挖、支护、降水工程2模板工程及支撑体系一工具式模板工程:包括滑模、爬模、飞模工程二混凝土模板支撑工程:搭设高度
22、8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上三承重支撑体系:用于钢构造安装等满堂支撑体系,承受单点集中荷载700Kg以上3起重吊装及安装拆卸工程一采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程二起重量300kN及以上的起重设备安装工程;高度200m及以上爬起重设备的撤除工程4脚手架工程一搭设高度50m及以上落地式钢管脚手架工程二提升高度150m及以上附着式整体和分片提升脚手架工程三架体高度20m及以上悬挑式脚手架工程5撤除、爆破工程一采用爆破撤除的工程二码头、桥梁、高架、烟囱、水塔或撤除中容易引起有毒有害气液体或粉尘
23、扩散、易燃易爆事故发生的特殊建、构筑物的撤除工程三可能影响行人、交通、电力设施、通讯设施或其它建、构筑物平安的撤除工程四文物保护建筑、优秀历史建筑或历史文化风貌区控制围的撤除工程6其它一施工高度50m及以上的建筑幕墙安装工程二跨度大于36m及以上的钢构造安装工程;跨度大于60m及以上的网架和索膜构造安装工程三开挖深度超过16m的人工挖孔桩工程四地下暗挖工程、顶管工程、水下作业工程五采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分局部项工程注:本清单根据建质200987号制作 施工单位工程负责人(签字): 日期:建立单位工程负责人(签字): . z.-附表5建立工程质量监视书
24、你单位报监时提供的文件和资料经审查,符合规定。同意办理_工程质量监视登记手续。我站将对其实施政府质量监视管理,并按建立工程质量管理条例第七章有关条款履行责任和义务。工程名称监视登记号 公章 年 月 日此表一式四份,建立、监理、施工、监视站各一份。建立工程平安监视书:经审查,同意办理 工程平安监视登记手续。我站将对该工程实施现场平安监视管理,并依照有关法律、法规履行责任和义务。工程名称:平安监视登记号: 公章 年 月 日此表一式四份,建立、监理、施工、监视站各一份。附表6 关于工程质量监视方案为保证工程质量监视工作的顺利实施,使监视工作的开展规、有序,依据建立工程质量管理条例,针对工程监视登记号
25、特点,制定如下监视方案:一、工程概况:根据施工图设计文件,该工程为构造,地下 层,地上层,建筑面积 平方米,总造价万元。建立单位,监理单位,勘察单位,设计单位,施工单位。二、方案编制依据:编制方案的依据主要是该工程的施工图设计文件及其审查意见,施工组织设计,有关施工质量验收规、强制性条文及法律、法规。三、监视工作容、方式及要求:1、核查受监工程的勘察、设计、监理、施工、建立及预拌砼生产单位以及参建各方主表达场管理人员的质量行为。检查各方主体及有关人员的资质或资格;检查质量保证体系和质量责任制落实情况;检查有关质量文件,技术资料是否齐全并符合规定。各方责任主体应将相关的审批文件证书、资质书、技
26、术文件资料等存放在工程现场办公室备查原件不能提供的可提供复印件。建立单位、勘察单位、设计单位、监理单位和施工单位应当在工程开工前落实质量平安责任制的有关人员,向我站提供建立工程质量平安从业人员一览表,承受监视检查,如中途调换人员,需在3日报我站备案。2、工程实体监视采取重点抽查,随机抽查和巡查相结合的监视方式。抽查重点是地基根底含桩基,主体构造和影响重要使用功能部位以及工程建立强制性标准执行情况。根据本工程特点,当施工至附1规定的质量控制点部位时,由监理建立单位以书面形式附2提前通知我站到现场核查和监视,同时监视检查施工现场的日常平安生产和文明施工情况。而对施工阶段的砼、砌体、构件、设备安装、
27、建筑节能、门窗安装等施工质量采取随机抽查和巡查相结合。3、桩基子分部工程、地基根底分部工程、主体分部工程、建筑节能分部验收、单位工程竣工这五阶段验收,建立单位应在具备验收条件下以书面形式附2、附3通知我站,我站则按照有关要求必须到场监视验收。同时对地基根底分部、主体分部工程的砼构造在验收前必须进展砼强度、钢筋保护层厚度的现场实体检测,对建筑节能分部工程在验收前必须进展外墙节能构造和外窗气密性的现场实体检验,检测部位和数量按有关规定执行。4、为了提高住宅工程的质量,有效预防和控制住宅工程外墙渗水、门窗进水及楼屋面漏水等质量通病,请认真按照市住宅工程外墙渗水、门窗进水及楼屋面漏水防治细则台建规20
28、07123号要求组织实施。5、根据市住宅工程质量分户验收实施细则规定,建立单位组织工程建立相关主体在对住宅单位工程质量竣工验收前,按照国家工程质量验收规和市住宅工程质量分户验收实施细则要求,对住宅工程的每一户套进展验收。分户验收合格后,建立单位将整个单位工程的分户验收情况进展汇总在竣工验收前报我站。竣工验收前,我站将对分户验收记录复核检查。四、监视组织:该工程工程质量监视工作由 监视员负责。联系 ,监视站地址:。五、投诉制度:1、设立受理建筑工程质量举报投诉制度,投诉: 2、设立质量监视检测人员行风举报投诉制度,投诉: 年 月 日附1:工程实体质量监视控制点序号质监人员必查质量控制点书面通知时
29、限备 注工程桩承载力和桩身质量检测提前3个工作日质监人员必须参加。1桩基子分部工程验收提前3个工作日2地基根底分部工程验收提前3个工作日3主体构造分部工程验收提前5个工作日4建筑节能分部工程验收提前5个工作日5单位工程分户验收复核检查住宅提前5个工作日6单位工程竣工验收提前7个工作日7 提前24小时质监人员在通知规定时间2小时未到场的视为不参加监视。8 提前24小时9提前24小时10提前24小时11提前24小时12 提前24小时质监人员抽查质量控制点书面通知时限备 注1提前24小时质监人员未按时到场,视为不参加监视。2345678注:其他质监人员必查、抽查质量控制点根据工程特点确定附2:通 知
30、 书 :工程部位分部已完成施工,经施工单位自检及监理建立单位验收认可,并签署相关验收记录,请于 月 日上下午 时前往监视检查,特此通知。监理建立工程负责人签名: 盖章: 联系: 年 月 日质监站签收人签名: 签收时间: 年 月 日 时注:本通知书一式二份,一份监理建立单位留存,一份质监站留存。附3:工程竣工验收通知书工程名称工程地点构造形式建筑层数建筑面积 M2设计单位监理单位施工单位本单位建立的工程已具备竣工验收条件,兹定于年 月日上下午时在举行竣工验收,会期天。验收组成员:单 位职务职称专 业 组长验收方案:一、验收程序及验收标准:二、验收分组及方式:三、其他:建立单位工程负责人(签名:法
31、人代表签名: 公章年 月 日质监站签收人(签名):年 月 日注:本表在竣工验收前7个工作日携有关资料提交质监站;工程质量监视方案、监视交底送达单位签收: 建立单位:工程负责人:签字 监理单位:总监理工程师:签字 施工单位: 工程经理:签字工程平安监视方案为保证工程平安监视工作的顺利实施,使平安监视工作的开展规、有序,依据建筑法、建立工程平安生产管理条例、工程建立标准强制性条文和市施工现场平安生产监视管理实施细则台建规200468号等,针对工程平安监视登记号为:特点,特制定如下平安监视方案:一、工程概况根据施工图设计文件,该工程为构造,地下层,地上层,建筑面积平方米,总造价万元。建立单位,监理单
32、位,勘察单位,设计单位,施工单位。二、方案编制依据方案编制依据主要是该工程的施工图设计文件及其审查意见、平安施工组织设计,及有关建筑施工平安的规、标准、强制性条文和有关法律、法规等。三、监视方法施工过程中,依据国家和地方强制性工程技术标准进展定期、不定期的施工现场检查和抽查。对施工现场存在的平安隐患,提出书面整改意见并责令限期整改。四、监视主要容根据该工程实际情况和特点,平安监视的主要容为:一施工单位平安生产的行为监视施工许可证、平安管理机构、工程经理等管理人员相应资格、特种作业人员持证上岗、工作人员三级平安教育、平安生产责任制、施工平安保证体系、各项平安生产制度、施工组织设计和专项施工方案编
33、制等的落实情况。二施工现场平安生产的实体监视脚手架、卸料平台、基坑支护、承重支撑架、三宝四口防护、施工用电、物料提升机龙门架、井字架、外用电梯人货两用电梯、塔吊、施工机具等的搭设、安装、使用和验收情况。五、监视要求监视机构对建筑工程分根底、主体、装饰三阶段进展三次平安阶段检查,根底阶段检查可在根底开挖后进展,主体阶段检查可在主体构造施工至二层构造面时进展,装饰阶段检查可在主体完成、装饰工程开场后进展。对单独发包的桩基、装饰等专业工程要在工程施工中间阶段进展一次阶段检查。施工企业要在工程施工至上述阶段时及时通知监视机构。平安阶段验收由施工企业负责组织。施工企业要对施工现场进展全面检查,做好现场检
34、查记录,对本阶段的平安生产工作进展总结,提出详细整改意见。施工企业组织平安阶段验收后,填写建筑平安阶段验收记录表存档。施工企业在组织平安阶段验收时,必须提前24小时通知监视机构参加,监视机构未在要求时间到场的,施工企业可自行验收,合格后即可继续施工。施工企业未通知监视机构而擅自验收的,监视机构可视情节责令停工,重新组织验收。工程平安竣工验收由施工企业负责组织,单独发包的桩基、装饰等专业工程由专业施工企业组织该专业工程的平安竣工验收。验收后应填写建筑平安竣工验收记录存档。施工企业必须提前5天通知监视机构参加平安竣工验收,监视机构未在要求时间参加的,施工企业可自行验收。施工企业未通知监视机构参加而
35、擅自验收的,监视机构应责令重新组织验收。建立工程平安竣工验收后,监视机构应当在验收之日起5个工作日,对整个工程的平安生产情况进展总结和评价,向工程平安竣工验收备案机关提交建立工程平安监视报告。监视人员到施工现场进展检查时,施工企业要做好配合工作,并实事。六、监视组织该工程平安监视工作由监视员负责,联系,监视站地址。七、投诉制度建立受理工程质量平安投诉制度,投诉;建立监视人员行风举报投诉制度,投诉。 年 月 日发:建立单位、监理单位、施工单位。工程平安监视方案、监视交底送达单位签收: 建立单位:工程负责人:签字 监理单位:总监理工程师:签字 施工单位: 工程经理:签字附表7建立工程质量从业人员一览表建立单位工程名称建立单位名称建立单位地址建立单位 职 务姓 名专业技术职称签名字样手 机工程负责人法人代表管理人员 本人对以上人员及签名字样真实性负责。 工程负责人签名: 建立单位法人代表签名: 单位盖章 年 月 日 年 月 日注:本表由建立单位填写,于工程开工前交质监站。建立工程质量从业人员一览表勘察单位工程名称勘察单位名称勘察单位地址勘察单位 职 务姓 名职 称签名字样手 机工程负责人报告编写人报告审核人报告审定人总工程师院 长本人对以上人员及签名字样真实性负责。工程负责人签名: 勘
