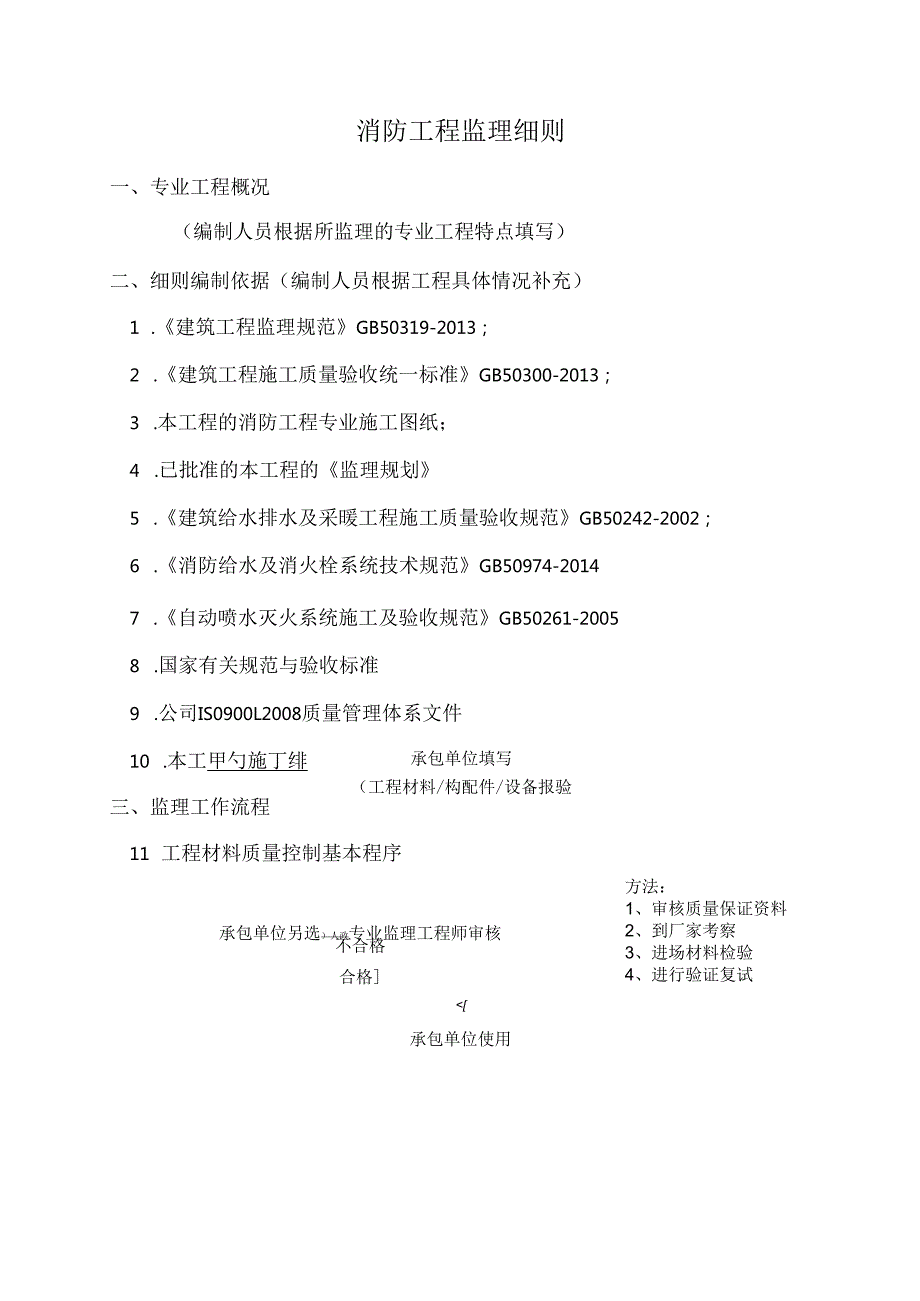

1、消防工程监理细则一、专业工程概况(编制人员根据所监理的专业工程特点填写)二、细则编制依据(编制人员根据工程具体情况补充)1 .建筑工程监理规范GB50319-2013;2 .建筑工程施工质量验收统一标准GB50300-2013;3 .本工程的消防工程专业施工图纸;4 .已批准的本工程的监理规划5 .建筑给水排水及采暖工程施工质量验收规范GB50242-2002;6 .消防给水及消火栓系统技术规范GB50974-20147 .自动喷水灭火系统施工及验收规范GB50261-20058 .国家有关规范与验收标准9 .公司IS0900L2008质量管理体系文件承包单位填写(工程材料/构配件/设备报验单
2、10 .本工甲勺施丁绯三、监理工作流程方法:1、审核质量保证资料2、到厂家考察3、进场材料检验4、进行验证复试11 工程材料质量控制基本程序承包单位另选)人政专业监理工程师审核不合格合格O12)手动火灾报警按钮,应安装在墙上距地(楼)面高度L5m处;安装应牢固,并不得倾斜;外接导线应留有小于IOCnI的余量,且在端部有明显标志。13)火灾报警控制器的安装应牢固,不得倾斜。安装在轻质墙上,应采取加固措施。引入控制器的电缆或导线,应符合下列要求:C)I配线应整齐,避免交叉,并应牢固可靠;O2各回路电缆排列整齐,线号清楚,绑扎成束,端子号相对应,字迹清晰;03每个接线端,接线不得超过2根,应留有不
3、少于20CnI的余量。14)控制器的主电源引入线,应直接与消防电源连接,严禁使用电源插头。主电源应有明显标志;控制器的接地应牢固,并有明显标志。15)消防控制设备在安装前应进行功能检查,其布置应符合下列要求:Ol单列布置时,盘前操作距离不应小于1.5m,双列布置时,盘前操作距离不应小于2m;02在值班人员经常工作的一面,控制盘至墙的距离不应小于3m;03盘后维修距离不应小于1m,控制盘排列长度大于4m时,控制盘两端应设置宽度不小于Im的通道。16)系统接地装置的安装应符合下列要求:01工作接地线应采用铜蕊绝缘导线或电缆,不得利用镀锌扁铁或金属软管;02消防控制室工作接地电阻应小于4Q,采用联合
4、接地时,接地电阻应小于1Q,专用接地线应用铜蕊绝缘导线,其线蕊截面不小于16mm2,由消控室接地极引至各消防设备的接地线应选用铜蕊绝缘软线,线蕊截面面积不小于4mm03工作接地线与保护接地线,必须分开,保护接地导体不得利用金属软管。(3)气体灭火系统质量控制1)容器阀、选择阀、单向阀、喷嘴和阀驱动装置等系统组件必须有产品出厂合格证和由国家质量督检测测试中心出具的检验报告;灭火器输送管道附件必须有出厂检验报告与合格证。2)系统中采用的不能复验的产品,应具有生产厂出具的同批产品检验报告与合格证。3)气体灭火系统施工前应对贮存容器等系统组件进行外观检查,并应符合下列规定:01系统组件无碰撞变形及其他
5、机械性损伤;O2组件外露非机械加工表面保护涂层完好;03组件所有外露接口均没有防护堵、盖,且封密良好,接口螺纹和法兰密封面无损伤。4)气体灭火系统安装前应检查灭火剂贮存容器的充装量与充装压力,且应符合下列规定:01灭火剂贮存器的充装量不应小于设计充装量,且不得超过设计充装量的1.5%;02卤代烷灭火剂贮存器的实际压力不低于相应温度下的贮存压力,且不应超过该贮存压力的5%。5)气体灭火系统安装前应对各类阀门逐个进行水压强度试验和气压严密性试验,亦应符合下列规定:C)I水压强度试验的试验压力应为系统组件设计工作压力的1.5倍,气压严密性试验的试验压力应为系统组件的设计工作压力;02进行水压强度试验
6、时,水温不应低于5,达到试验压力后,稳定时间不应少于Imin,在稳定期间目测试件应无变形;03气压严密性试验应在水压强度度验后进行。加压介质可为空气或氮气。试验时宜将系统组件浸入水中,达到试验压力后,稳压时间不应少于5min,在稳压期间应无气泡自试件内溢出;04系统组件试验合格后,应及时封干,并封闭所有外露接口。6)在气体灭火系统安装前应对阀驱动装置进行检查,并应符合下列规定:O1电磁驱动装置的电源电压应符合系统设计要求。通电检查电磁铁芯,其行程应能满足系统启动要求,且动作灵活无卡阻现象;02气动驱动装置贮存容器内气体压力不应低于设计压力,且不得超过设计压力的5%;03气动驱动装置中的单向阀芯
7、应启闭灵活,无卡阻现象。7)贮存器上的压力表应朝向操作面,安装高度和方向应一致。8)贮存容器、集流器的支、框架应固定牢固,且应采取防腐处理措施;正面标明设计规定的灭火剂名称和贮存容器的编号。9)采用钢管制作的集流管应在焊接后进行内外镀锌处理。10)集流管和输送管道外表面应涂红色油漆。在隐蔽场所内的管道,可涂红色油漆色环,每个防护区的色环宽度应一致,间距应均匀。11)采用螺纹连接的选择阀,其与管道连接处宜采用活接头,且在其上标明防护区名称或编号的永久性标志牌,并应将标志牌固定在操作手柄附近。12)拉索或手动驱动装置的安装应符合下列规定:01拉索除必须外露部分外,采用经内外防腐处理的钢管保护;O2
8、拉索套管和保护盒必须固定牢固;13)气动驱动器装置的管道安装应符合下列要求:o1管道布置应横平竖直,平行管道与交叉管道之间的间距应保持一致;02管道应采用支架固定,且间距不宜大于0.6m;03平行管道宜采用管夹固定,且间距不宜大于06m,转弯处增设一个管夹。14)无缝钢管采用法兰连接时,应在焊接后进行内外镀锌处理。已镀锌的无缝钢管不宜采用焊接连接,个别部位需采用法兰焊接连接时,应对被损坏的镀锌层做防腐处理。15)管道末端喷嘴处应采用支架固定,其间距不应大于50Omnb公称直径大于或等于50mm的主干管,垂直与水平方向至少各应安装一个防晃支架,穿过楼层时,每层应设一个防晃支架,水平管道改变方向时
9、应设防晃支架。管道支、吊架的最大间距应符合下表的规定:支、吊架之间的最大间距管道公称直径(mm)1520253240506580100150最大间距(mm)1.51.82.12.42.73.43.53.74.35.216)灭火剂输送管道安装完毕后,应进行水压强度度验和气压严密性试验。不宜进行水压试验的保护区,可采用气压强度试验代替,且为水压力的0.8倍,试验前必须采取安全措施。强度试验以将压力升至试验压力后保压5min,检查各管道连接处有无明显渗漏,目测管道有无变形。17)灭火剂输送管道在水压强度试验合格后,或气压严密性试验前,应进行吹扫。18)喷嘴安装时应逐个核对其型号、规格和喷嘴方向,并
10、应符合设计要求。(4)泡沫灭火系统质量控制1)泡沫发生装置、泡沫比例混合器,固定式消防泵组、消火栓等主要设备应有国家质量监督检验测试中心出具的检测报告和产品出厂合格证;阀门、压力表、管道过滤器、金属软管、管子及管件等具有出厂检验报告或合格证。2)泡沫灭火系统施工前应对该系统和组件进行外观检查,并应符合下列规定:o1无变形及其他机械性损伤;O2外露非机械加工表面保护涂层完好;O3无保护涂层的机械加工面无锈蚀;04所有外露接口无损伤,堵、盖等保护包封良好;05铭牌清晰、牢固。3)管子及管件在施工前应进行外观检查,并应符合下列规定:表面无裂纹、缩孔、夹渣、折叠、重皮和不超过壁厚负偏差的锈蚀或凹陷等缺

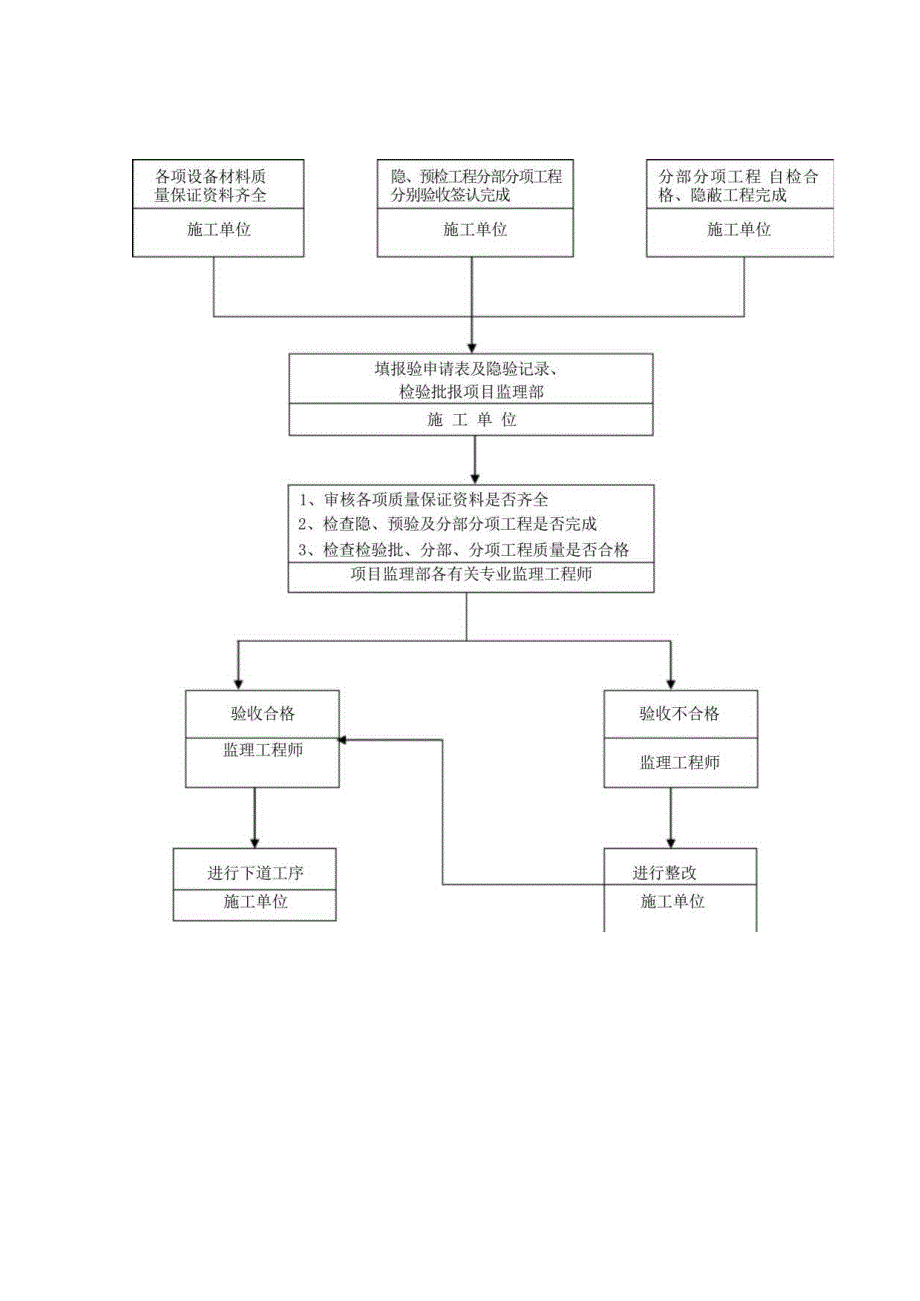

11、陷;02螺纹表面完整无损伤,法兰密封面平整光洁无毛刺及径向沟槽;垫片无老化变质或分层现象,表面无折皱等缺陷。4)每个泡沫泵站应抽查一个储罐,若不合格,应逐个试验。5)力泡沫液储罐的支架应与基础固定,安装时不宜拆卸或损坏其储罐上的配管和附件。6)环泵式泡沫比例混合器的安装坐标及标高的允许偏差为10mm;其连接管道及附件的安装必须严密;压力表与压力式泡沫比例混合器的进口处的距离不宜大于03m07)泡沫喷头在安装前应先检查其规格、型号、数量并经系统试压、冲洗合格后进行安装,安装应牢固、规整,不得拆卸或损坏其喷头上的附件。8)顶喷式泡沫喷头应安装在被保护物的上部,并应垂直向下,其坐标及标高的允许偏差,
12、室外安装为15mm,室内安装为10mm;水平式喷头应在侧面并应对准被保护物,其距离允许偏差为20mm;弹射式泡沫喷头应在被保护物的下方,并应在地面以下,未喷射泡沫时,其顶部应低于地面1015mm。9)内燃机排气管的安装应符合设计要求,当设计无规定时,应采用同直径的钢管连接后通向室外。10)泡沫混合液管道和阀门的安装应符合下列规定:O1立管安装时,其垂直度偏差不宜大于0.002;02立管与水平管道连接的金属软管安装时,不得损坏其不锈钢编织网;03水平管道安装时,其坡向、坡度应符合设计要求。11)埋地安装的泡沫混合液管道,泡沫管道应符合设计要求,安装前应做好防腐,安装时不得损坏防腐层;埋地安装采用
13、焊接时,焊缝部位应在试压合格后进行防腐处理。12)泡沫混合液管道上当采用室内消火栓或消火栓箱时,栓口应朝外或面向通道,其坐标及标高的允许偏差为20mm。13)常压钢质泡沫液储罐罐体与支座接触部位的防腐,应符合设计要求,当设计无规定时,应按加强防腐层的作法施工(二) .进度控制1 .进度控制目标值以业主与施工单位签定的工程总承包合同中所确定的总工期为目标。2 .进度控制要点确保工程进度,搞好消防与土建、装饰的交叉配合外,协调好各相关单位之间的关系,要求各相关单位认真安排施工作业计划,逐层搞好工序间的交叉与配合。(三) .投资控制1 .投资控制目标值以业主与施工单位正式签订工程承包合同的合同价为目
14、标。2 .投资控制要点三事前控制控制内容操作方法确定投资控制目标,并细分目标值审查施工组织设计和技术措施费用细读施工合同、招投标文件熟悉工程概况、预(概)算书工程风险分析,制定防范索赔措施督促协助建设单位履行合同义务协商、制表审核、分析阅读、研究熟悉、掌握预测、分析建议、提醒事中控制控制内容操作方法严格工程计量,合理支付进度款严格控制工程变更及费用签证掌握有关定额及市场材料信息价格做好协调工作,力求减少索赔工程费用超支分析,制定纠编方案及措施审核、计算分析、审核、计算市场调查、提供信息熟悉合同、参加会议分析、研究事后控制L监理工控制内容操作方法看竣工图审核工程总结算书确定变更费用及价格调整公正
15、处理索赔事项二作的方法及措施对照、分析审核计算协商、审核(一) .质量控制“百年大计,质量第一”是我国工程建设的一贯方针,日前,对消防工程我监理部采用动态质量控制,对工程质量实行预控、检查、验评三结合,严格执行事前、事中、事后的质量控制措施,确保工程达到预期的质量目标。1 .凡是自动消防系统工程施工图纸,必须要有消防工程设计许可证的单位设计的图纸并经公安消防监督机构批准才予施工,否则应拒绝施工、监理。2 .对具备条件的消防工程施工图纸,要根据消防法规和技术标准,安装工艺进行认真会审,了解设计意图,审查消防与各专业施工图的相互配合,及时发现存在的问题,尽量避免设计失误造成的损失,坚持做到未经会审
16、的施工图不得投入施工。同时做好技术文件复核工作,根据公司IS09001-2008质量保证体系的有关要求,进行认真仔细地登记、核查、标识处理,以便为以后的监理工作提供及时、有效的信息。3 .审查承建单位资质、质量保证体系的同时,注意检查参加施工的管理人员,关键工种的操作人员是否具有上岗证书,同时有关人员必须及时到岗、到位,不得随意更换或抽调,如有必须更换的,事先报项目总监同意,项目经理更换必须经业主同意。4 .对自动消防系统工程质量,必须要符合火灾自动报警系统施工验收规范、电气装置安装工程施工及验收规范、工业管道工程施工及验收规范等有关规定的标准,凡质量达不到标准一律返工,直至返修到合格为止,并
17、经安装专业监理工程师签章认可。5 .安装专业监理工程师必须做好隐蔽工程检查工作,如管线暗埋敷设、吊顶上管线敷设、接地线暗敷设等技术记录、验收签证工作。如发现漏埋、位置不到位或堵塞及规格、尺寸不对等均要及时处理,以确保隐蔽工程施工质量。6 .对消防工程电气部份,除导线质量、规格、截面、颜色等均要符合有关规范外,其绝缘电阻都应大于标准要求。对屏蔽线还要注意对接工艺,更应重视屏蔽线绝缘电阻是否达到有关规定,每路线绝缘电阻都应有技术记录。安装专业监理工程师必须对其进验收签证。7 .安装专业监理工程师必须严格控制现场消防工程水系统的试验压力,对每条管道进行试压检查记录,并对水系统的管材及配件质量、规格和
18、施工几何尺寸、坡度等进行严格把关,以确保消防水系统的施工质量,保证正常运行时不漏水。8 .在材料、构配件订货前,由施工单位提出产品资料,经各专业监理工程师审查后才可订货进场,材料进场后安装专业监理工程师应对进场消防工程的材料设备进行严格把关,所有消防产品都必须具备省消防局颁发的有效的“消防产品许可证”或“准销证”、材料合格证,设备材料之型号、规格、数量必须严禁格根据公安消防监督机构批准的正式设计图纸的专门规定。若有变更,专业监理工程师必须马上向业主提出,重大的变更要报设计部门及消防监督机构批准后方能实施。新材料的购置必须有试验报告和推广证书,符合试验要求。9 .对消防施工机械及设备的型号,主要
19、性能参数和操作要求三方面予以审查,同时检查机具数量以满足施工要求。10 .对消防施工方案进行审查,确保方案在技术上可行,在经济上合理,有利于提高工程质量。(二) .进度控制对工程的进度用规划、控制和协调的方法进行控制。1、根据工程项目的特点和实际情况,规划工程项目进度控制目标,并合理安排各阶段人员配合工作。2、充分调动各方人员的主观积极性,对质量实施全程控制,做好安装在各阶段、场所、部位的协调配合工作。以确保工程按期完成。3、由于本项目工程量大,工作设备、各工作交叉作业较多,4、要求施工单位编制施工进度计划,并纳入施工进度总网络图中,以便及时分析问题,解决问题。(三)、投资控制1、根据工程项目
20、安装投资的目标值,在施工过程中进行跟踪,及时全面准确的收集、汇总费用支出额的实际值与投资控制目标进行比较,并作好费用支出的分析和预测。2、审核消防施工组织设计,积极推广新技术、新经验、新工艺及最佳施工方案,合理建议,节约开支,提高综合经济效益。3、严格执行工程款计量支付,认真按消防施工图复核已完工程量,并对施工单位所报工程量报告进行签认。4、严格审查工程变更,对所有的变更和洽商内容进行比较择优选用,节约资金,必须经专业监理工程师签字盖章后生效,否则不予受理。5、认真做好安装工程资料的收集,整理工作,建立完善的档案,为今后可能发生的索赔和反索赔提供可靠、科学的依据。6、搞好与业主、设计、施工、材料供应、上级主管部门及其它有关单位的协作关系。
