1、精选优质文档-倾情为你奉上龙湖悠山郡三期一组团塔吊运力计算 福能联信建设集团有限公司 二O 一七年八月塔吊运力计算一、项目概况本工程为别墅、框架结构,地下-2层、地上4层。楼栋、面积分布较为均匀,所需材料量大,如果塔吊运输能力能够满足所覆盖的面积,则其它楼栋也相应能够满足,故参考QTZ5510塔机所覆盖的工程量来计算塔吊运输能力。施工现场共布置 3 台 QTZ5510(R=55M) 、 3 台QTZ5013(R=50M),每种塔吊型号选取一台来计算,且选取的塔吊在同型号中覆盖的面积最大。二、塔吊 采用标准小车,2/倍率绳考虑。QTZ5510的参数(一)起重量1、标准起重重量: 塔尖:1 吨。

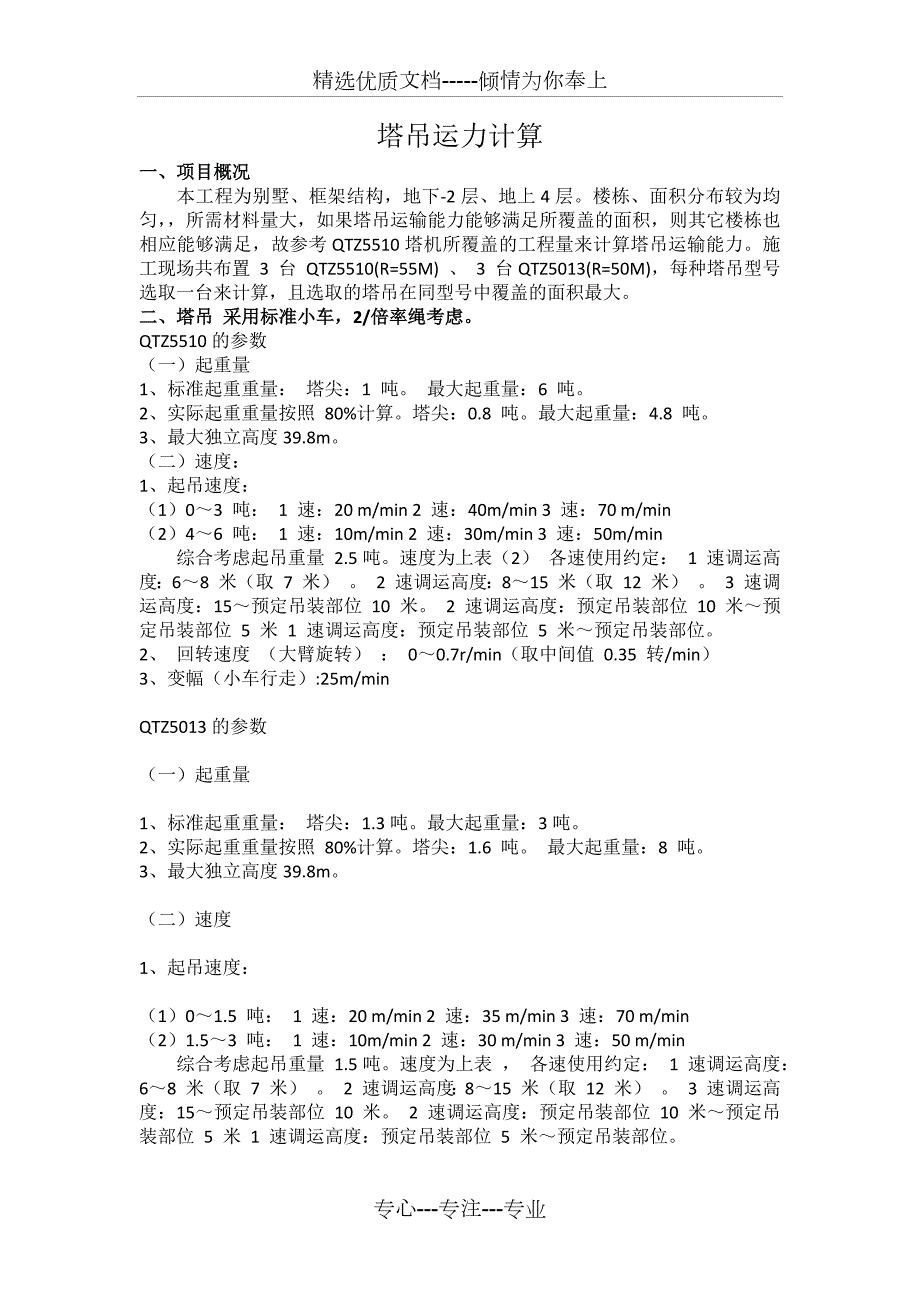

2、最大起重量:6 吨。2、实际起重重量按照 80%计算。塔尖:0.8 吨。最大起重量:4.8 吨。3、最大独立高度39.8m。(二)速度:1、起吊速度:(1)03 吨: 1 速:20 m/min 2 速:40m/min 3 速:70 m/min (2)46 吨: 1 速:10m/min 2 速:30m/min 3 速:50m/min 综合考虑起吊重量 2.5吨。速度为上表(2) 各速使用约定: 1 速调运高度:68 米(取 7 米) 。 2 速调运高度:815 米(取 12 米) 。 3 速调运高度:15预定吊装部位 10 米。 2 速调运高度:预定吊装部位 10 米预定吊装部位 5 米 1 速

3、调运高度:预定吊装部位 5 米预定吊装部位。2、 回转速度 (大臂旋转) : 00.7r/min(取中间值 0.35 转/min)3、变幅(小车行走):25m/minQTZ5013的参数(一)起重量1、标准起重重量: 塔尖:1.3吨。最大起重量:3吨。2、实际起重重量按照 80%计算。塔尖:1.6 吨。 最大起重量:8 吨。3、最大独立高度39.8m。(二)速度1、起吊速度:(1)01.5 吨: 1 速:20 m/min 2 速:35 m/min 3 速:70 m/min (2)1.53 吨: 1 速:10m/min 2 速:30 m/min 3 速:50 m/min综合考虑起吊重量 1.5吨

4、速度为上表 , 各速使用约定: 1 速调运高度:68 米(取 7 米) 。 2 速调运高度:815 米(取 12 米) 。 3 速调运高度:15预定吊装部位 10 米。 2 速调运高度:预定吊装部位 10 米预定吊装部位 5 米 1 速调运高度:预定吊装部位 5 米预定吊装部位。2、 回转速度 (大臂旋转) : 00.7r/min(取中间值 0.35 转/min)3、变幅(小车行走):25m/min三、场地布置及单吊吊装时间场地布置图详附图。1、起吊时间: 030 米1 速时间(07 米) :0.8 分钟2 速时间(712 米) :0.25 分钟3 速时间(1240 米) :0.7 分钟合计

5、1.75分钟。2、回转、变幅行走时间:2.1、旋转最长时间(按照旋转 120 度考虑) :1 分钟。2.2、小车行走最长时间(按照行走 30 米考虑) :1.0 分钟。考虑到场地布置综合考虑。回转、变幅行走时间 1.2 分钟。 1、2 项合计起吊、回转、变幅时间: 030 米:3.75分钟,材料挂钩时间:2.5 分钟。 材料取钩时间:3 分钟。 总结: 单吊时间: 030 米:9.25 分钟。 四、材料运输量一台塔机运力:QTZ5510,按本工程别墅所布置每台塔机覆盖建筑面积约为10000 ,所覆盖单层面积约为2500m。1、钢筋量约:137.5 吨,其含钢量约为 55KG/ m2, 共计

6、92吊。2、钢管、扣件用量:满堂架钢管 18 米/,扣件 9 个/;外架钢管 3 米/,扣件 0.9 个/;满堂架和外架约为 201.6吨,共 计 302吊;扣件约为27吨,共计 41吊。3、模板用量: 模板用量:2.4 平米/建筑平米面积,考虑 1.2 损耗,2.88 平 米/建筑平米面积。模板规格:1830X915(35KG/张) 。其模板量约为150吨,共 计 100吊。 4、木方用量:0.04m3/m2,其木枋量约为60 吨,共 40吊。 五、每天塔吊使用时间第一天运输材料:柱、剪力墙钢筋(箍筋、主筋)吊装,满堂脚手架钢管吊装及搭设外脚手架。塔吊吊装次数:10+60=70吊 塔吊使用时

7、间:647分钟。第二天运输材料:柱、剪力墙钢筋(箍筋、主筋)吊装,满堂脚 手架钢管吊装及搭设外脚手架。 塔吊吊装次数:10+70=80 吊 塔吊使用时间:740分钟。第三天运输材料:柱、剪力墙钢筋(箍筋、主筋)吊装,满堂脚 手架钢管吊装及搭设外脚手架。 塔吊吊装次数:5+70=75吊 塔吊使用时间:693分钟。第四天运输材料:柱模吊装、木方吊装,满堂脚手架钢管吊装。 塔吊吊装次数:30+45=75 吊 塔吊使用时间:693分钟。第五天运输材料:柱模吊装、木方吊装,满堂脚手架钢管吊装。 塔吊吊装次数:30+45=75 吊 塔吊使用时间:693 分钟。 第六天运输材料:模板吊装、木方吊装,梁钢筋(

8、箍筋、主筋) 吊装,脚手架钢管吊装。塔吊吊装次数:30+10+20=60 吊 塔吊使用时间:555分钟。第七天运输材料:木方、模板吊装,板钢筋吊装,塔吊吊装次数:30+10=40 吊塔吊使用时间:370 分钟。第八天运输材料:木方吊装,板钢筋吊装,脚手架钢管吊装,塔吊吊装次数: 20+17+10=47 吊塔吊使用时间:434分钟。 第九天运输材料:板钢筋吊装,满堂脚手架钢管吊装,塔吊吊装次数:15+10=25塔吊使用时间:231 分钟。第十天运输材料:板钢筋吊装 塔吊吊装次数:15吊塔吊使用时间:138 分钟。六、影响塔吊使用其它因素1、材料吊装规格、型号不一致导致塔吊使用工效降低(场地平均考

9、虑,该项折减 20%)。2、各专业班组之间配合、协调使用塔吊导致塔吊工效降低,该项根据班组承包模式、协调能力差异性,偏差较大,该项综合折减 1030%,该项按照折减 13%考虑。3、塔吊检修、保养、维护每月 12 天,该项折减 1.5/30,该 项折减 5%。4、雨季、停电、大风、雾天影响,该项折减 2%。综合塔吊吊装效率折减:40%,有效时间使用效率 60%。 实际塔吊使用时间:第一天:QTZ5510 905分钟(15小时)第二天: QTZ5510 1036 分钟(17小时)第三天:QTZ5510 970 分钟(16 小时)第四天:QTZ5510 970分钟(16 小时)第五天:QTZ5510 970 分钟(16小时)第六天:QTZ5510 777 分钟(13 小时)第七天:QTZ5510 518分钟(8.6 小时)第八天:QTZ5510 694分钟(12 小时)第九天:QTZ5510 323分钟(5.5小时)第十天:QTZ5510 193分钟(3.5 小时)考虑到后几天塔吊运输能力富余,可以适当对前几天进行调整, 适当降低前几天的塔吊运力。 综上所述,塔吊均可以满足运力要求。专心-专注-专业
