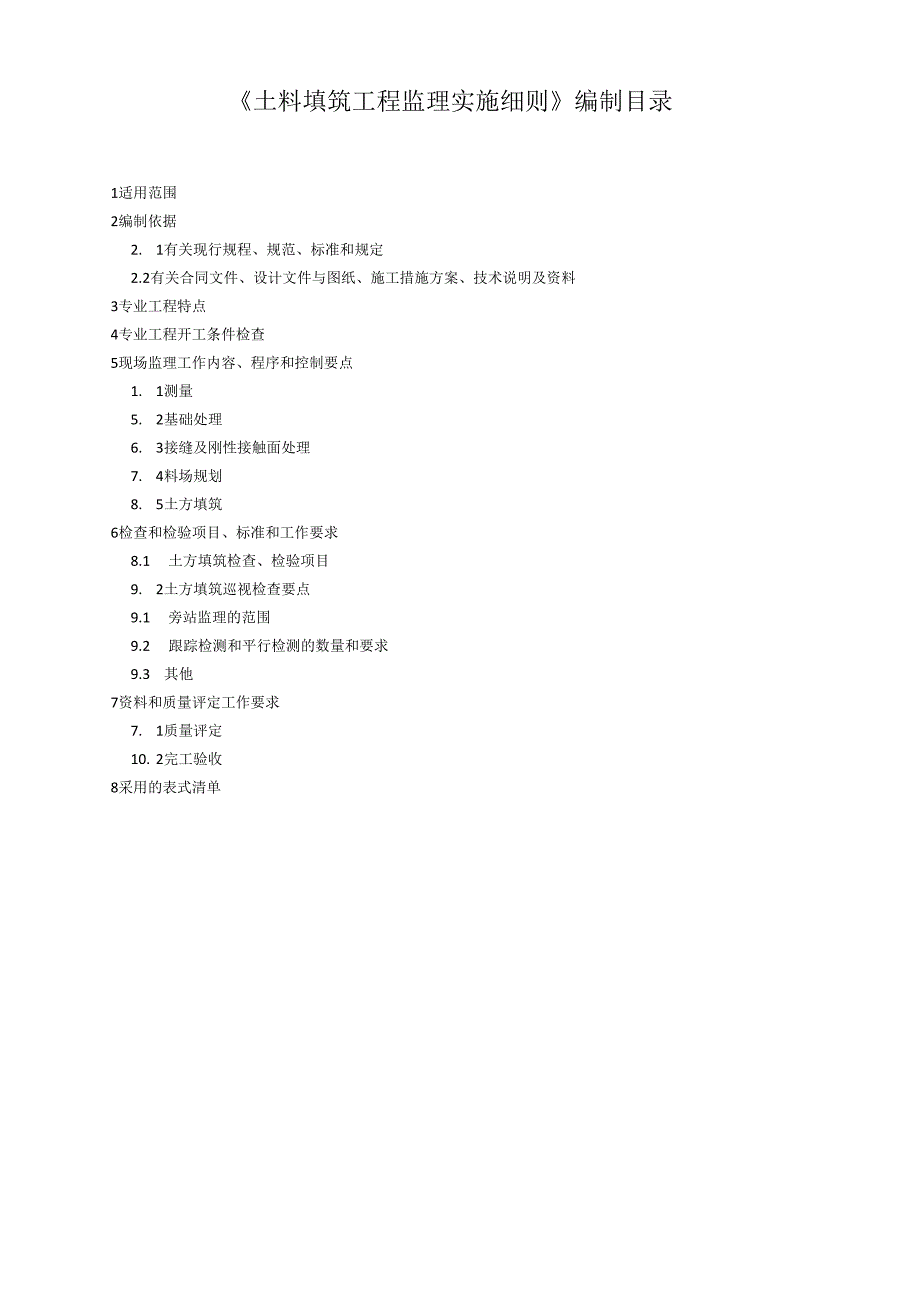

1、XXX工程土料填筑工程监理实施细则审批:审核:(监理证书号:)编制:(监理证书号:)编制单位(机构)名称:编制日期:目录1适用范围2编制依据3专业工程特点4专业工程开工条件检查5现场监理工作内容、程序和控制要点6检查和检验项目、标准和工作要求7资料和质量评定工作要求8采用的表式清单土料填筑工程监理实施细则编制目录1适用范围2编制依据2. 1有关现行规程、规范、标准和规定2.2有关合同文件、设计文件与图纸、施工措施方案、技术说明及资料3专业工程特点4专业工程开工条件检查5现场监理工作内容、程序和控制要点1. 1测量5. 2基础处理6. 3接缝及刚性接触面处理7. 4料场规划8. 5土方填筑6检查
2、和检验项目、标准和工作要求8.1 土方填筑检查、检验项目9. 2土方填筑巡视检查要点9.1 旁站监理的范围9.2 跟踪检测和平行检测的数量和要求9.3 其他7资料和质量评定工作要求7. 1质量评定10. 2完工验收8采用的表式清单1适用范围本细则适用于以黏土为填筑料的堤防、土坝、基坑等土方填筑工程,包括各项永久工程和临时工程土方填筑的施工。其工作内容包括:土料平衡,现场碾压试验,土料开采、加工和运输,土方的填筑、碾压和接缝处理,以及各项工作内容的质量检查和验收等。对填筑材料另有要求的则应另行编制。2编制依据2.1有关现行规程、规范、标准和规定(1)水利工程施工监理规范(SL288-2(H4)。
3、2)水利水电工程施工质量检验与评定规程(SL176-2007)o(3)水利水电建设工程验收规程(SL223-2008)o(4)水利水电工程单元工程施工质量验收评定标准-土石方工程(SL631-2012)o(5)水利水电工程单元工程施工质量验收评定标准-混凝土工程(SL632-2012)o(6)水利水电工程单元工程施工质量验收评定标准-地基处理与基础工程(SL633-2012)o(7)水利水电工程单元工程施工质量验收评定标准-堤防工程(SL634-2012)o(8)堤防工程施工规范(SL260-2014)o(9)水利水电工程施工测量规范(SL52-2015)o(10)土工试验方法标准(GBT5
4、0123-2019)o(11)水工建筑物岩石基础开挖工程施工技术规范(SL47-1994)o(12)建筑地基基础工程施工质量验收标准(GB50202-2018)o(13)水利工程建设标准强制性条文(2020版)。(14)建筑地基处理技术规范(JGJ79-2012)o(15)水利水电工程标准施工招标文件技术标准和要求(合同技术条款)(2009年版)。2.2有关合同文件、设计文件与图纸、施工措施方案、技术说明及资料(1)监理合同文件。(2)施工合同文件。(3)勘察设计文件、图纸和技术要求。(4)监理规划。(5)经监理机构批准的施工组织设计及技术措施。3专业工程特点(1)土料的天然含水量高低常影响其
5、施工方法和机械的选择。为了避免土料含水量过大,土料开采多在水上进行。当土层较厚且沿深度性质不均匀、要求混合使用时,且土料含水量适宜、无需降低含水量时,多采用立面开采,使用的开挖机械有挖掘机、斗轮挖掘机、装载机等。(2)施工环境复杂。土方填筑工程的施工过程通常需要在复杂的施工环境下进行,如狭窄的作业空间、不平坦的地形、不稳定的土层等,这给土方填筑施工带来了较大的影响。此外,土方工程的施工过程还会受到天气、地质条件等自然因素的限制。(3)施工进度要求高。土方填筑的施工周期通常较短,需要在有限的时间内完成大量工作量。土方施工的工期一旦延长,会对整个工程的进度造成很大的不利影响。因此,土方工程要求施工
6、方具备一定的组织协调能力和施工速度,合理安排施工进度,确保工期的顺利完成。(4)施工安全要求高:由于土方工程涉及大量的土体开挖和移动,施工风险相对较大。例如,土方工程施工中可能存在土坡坍塌、机械设备滑坡等安全隐患。因此,施工方必须加强安全管理,制定合理的安全预防措施,确保施工人员的人身安全和财产安全。4专业工程开工条件检查(1)承包人派驻现场的主要管理、技术人员数量及资格是否与施工合同文件一致。(2)承包人应根据施工强度选用合适的施工设备,按施工承包合同要求组织进场,并向监理机构报送施工设备进场报验单。监理机构应检查施工设备是否满足施工工期、施工强度和施工质量的要求(未经监理机构检查批准的施工
7、设备不得在工程中使用;未经监理机构的书面批准,施工设备不得撤离施工现场)。土方填筑施工设备选择,依据土方填筑碾压试验结果,选定合适的填筑碾压设备,拟选用设备进场前,须经过监理审批,同意后方可进场。(3)核查进场土料的质量、规格、性能是否符合有关技术标准和技术条款的要求。D料场位置、开挖范围和开采条件,可开采土料厚度及储量估算。2)料场的水文地质条件和采料时受水位变动影响的情况。3)料场土质和天然含水量。4)根据设计要求对料场土质鉴定情况,并对筑堤土料的适用性做初步评估。5)土料特性,要求按土工试验方法标准(GB/T50123-2019)的要求做颗粒组成、黏性土的液限、塑限和击实试验以及土料膨胀
8、率等。6)料场土料的可开采储量应大于填筑需求量的1.5倍。(4)审查承包人工地试验室是否符合有关规定要求。(5)督促承包人对发包人提供的测量基准点进行复核,并对承包人在此基础上完成施工测量控制网的布设及施工区原始地形图的测绘进行审核。(6)对承包人的质量保证体系进行审查。承包人应建立以项目经理、项目总工、质检负责人、专职质检员组成的工程质量管理机构,配备质量检验和测量工程师,建立满足工程质量检测需要的现场试验室,建立“三检”制,完成质量保证体系文件的编制,建立健全施工质量保证体系,并报送监理机构复查认可。(7)施工组织设计、施工措施计划的审查。监理机构审查施工组织设计、措施计划时,应审查技术方
9、案是否符合相关施工技术要求;土方填筑各个工序要求紧凑衔接,施工段的划分要合理、均衡;审查土方平衡和利用方存料计划时,应注意对再利用土料分类堆放,进行填筑土料质量的预控。土方填筑工程开始施工前14d,承包人必须根据设计文件、施工技术要求和有关规程规范及单元工程施工质量评定标准,结合本单元施工机械设备情况,将土方填筑工程施工措施计划及分部开工申请报告报监理机构审批。对于承包人上报的土方填筑工程施工措施计划及分部开工申请报告,监理工程师主要检查和审核以下(但不限于)内容:1)工程概况,主要审核设计工程量、实际工程量以及实际现场情况与招投标的差异等。2)施工测量放样计划,按施工测量监理实施细则的规定执
10、行。3)料场核查情况。4)施工布置、土料运输方式及场内外道路规划。5)分区填筑料及其堆存与供料平衡计划。6)施工程序(包括填筑区段划分、反滤排水设施及护坡工程等施工作业程序)。7)通过碾压试验拟定的分层碾压参数(包括压实机具、行车速度、铺筑厚度、碾压方式及遍数、洒水量等),是否明确施工条件发生变化时碾压参数的调整方案。8)施工进度(包括工期安排、典型作业循环时间、分期填筑形象、填筑强度与分区累积填筑工程量等)是否满足合同要求。9)施工方法(包括卸料、铺料及碾压方式,岸坡和分区接头、接缝与结合面等特殊部位处理,边角部位的铺填、压实方法与机械设备,压实层间结合处理措施,必要时还应报送特殊条件下的填
11、筑措施)是否满足施工质量要求和高效施工。10)填筑质量检测计划是否符合合同要求,是否满足达到控制施工质量的目的。11)施工机械的配置与劳动力组合是否满足施工质量和施工进度的双重要求,施工机械和碾压试验所采用的施工机械是否一致。12)质量保证和安全生产措施是否满足施工安全和质量需求,是否具备实际操作和控制性,是否具备事前控制考虑。(8)审查规范和技术条款规定的各种施工工艺试验。土方填筑工程开工前7d,承包人应根据获得的料场复查资料,以及根据料场规划中提供的各种土方填筑料源,提交一份现场生产性试验计划,报监理机构审批,试验成果应报送监理机构。土料碾压试验应确定铺土方式、铺土厚度、碾压机械的类型及重
12、量、压实方法、碾压遍数、填筑含水量等施工方法和参数。(9)审核承包人在施工准备完成后递交的土方填筑分部工程开工申请报告,签发分部开工通知书。承包人的报审材料,连同审签意见单(一式四份),并经承包人项目经理或总工程师签署、加盖公章后报送监理机构。监理机构在7d内返回审签意见单一份(审签意见包括“同意按此执行”“按修改意见执行”“修改后重新递交”“不予批准”4种)。除非审签意见为“修改后重新递交”或“不予批准”,否则承包人即可向监理机构报送相应工程的开工申请报告,监理机构将在收到开工申请报告24h内签发相应工程的开工批复文件,开工批复中应明确开工日期。5现场监理工作内容、程序和控制要点5.1测量(
13、1)方填筑施工过程中,现场监理应要求承包人做好测量放线工作,其主要内容如下:1)监理机构应主持测量基准点、基准线和水准点及其相关资料的移交,并督促承包人对其进行复核和照管。2)监理机构应审批承包人编制的施工控制网施测方案,并对承包人施测过程进行监督,批复承包人的施工控制网资料。3)监理机构应审批承包人编制的原始地形施测方案,可通过监督、复测、抽样复测或与承包人联合测量等方法,复核承包人的原始地形测量成果。4)监理机构可通过现场监督、抽样复测等方法,复核承包人的施工放样成果。(2) 土方填筑施工过程中,为确保放样质量,避免造成重大失误和不应有的损失,必要时,监理机构可要求承包人在监理工程师直接监
14、督下进行对照检查和校测并记录。但监理机构所进行的任何对照检查和检测,并不免除承包人对保证放样质量所应负的合同责任。5.2基础处理(1)承包人在土方填筑前,必须将树木、杂物等全部清除,堤基清理应符合设计要求。(2)地质勘探孔应逐一检查,并在监理工程师在场时进行处理。(3)土方填筑必须在基础处理、隐蔽工程和基坑清理等经监理机构验收合格后才能进行。验收合格的堤基应及时填筑,以防造成破坏。现场监理人员对基础处理和清理应做记录。5.3接缝及刚性接触面处理(1)土堤碾压施工,分段间有高差的连接或新老堤相接时,垂直堤轴线方向的各种接缝,应以斜面相接,坡度可采用1:3-1:5,高差大时宜用缓坡。土堤与岩石岸坡
15、相接时,岩坡削坡后不宜陡于1:0.75,严禁出现反坡。(2)在土堤的斜坡结合面上填筑时,应符合下列要求:D应随填筑面上升进行削坡,并削至质量合格层。2)削坡合格后,应控制好结合面土料的含水量,边刨毛、边铺土、边压实。3)垂直堤轴线的堤身接缝碾压时,应跨缝搭接碾压,其搭接宽度不小于3.0m。(3)建筑物周边回填土方,宜在建筑物强度达到设计强度50%70%的情况下施工。(4)填土前,应清除建筑物表面的乳皮、粉尘及油污等,对表面的外露铁件(如模板对销螺栓等)宜割除,必要时对铁件残余露头需用水泥砂浆覆盖保护。(5)填筑时,须先将建筑物表面湿润,边涂泥浆、边铺土、边夯实,涂浆高度应与铺土厚度一致,涂层厚
16、度宜为35mm,并应与下部涂层衔接;严禁泥浆干固后再铺土、夯实。(6)制备泥浆应采用塑性指数Ip大于17的黏土,泥浆的浓度可用1:2.5-1:3.0(土水重量比)。(7)建筑物两侧填土,应保持均衡上升;贴边填筑宜用夯具夯实,铺土层厚度宜为1520cmo5. 4料场规划料场规划包括以下内容:(1)取土区的划分,以及取土区的运输线路、弃土场等的布置设计。(2)上述各系统和料场所需各项设备和设施的布置。(3)料场的分期用地计划(包括用地数量和使用时间)。6. 5土方填筑(1)填筑土料的土质参数必须符合设计要求,否则不允许进入施工作业面。对于已运至填筑地点的不合格料,承包人必须挖除并运出施工作业面,并
17、承担相应的合同责任。1)地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5o2)分段作业面的最小长度不应小于100m;人工施工时段长可适当减短。3)作业面应分层统一铺土、统一碾压,并配备人员或平土机具参与整平作业,严禁出现界沟。4)在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层填筑,严禁先筑堤身后压载。5)相邻施工段的作业面宜均衡上升,若段与段之间不可避免出现高差时,应以斜坡面相接,并按堤防工程施工规范(SL260-2014)第6.8.1条及第6.8.2条的规定执行。6)已铺土料表面在压实前被晒干时
18、应洒水湿润。7)用光面碾磁压实黏性土填筑层,在新层辅料前,应对压光层面做刨毛处理。填筑层检验合格后因故未继续施工,因搁置较久或经过雨淋干湿交替使表面产生疏松层时,复工前应进行复压处理。8)若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。9)施工过程中应保证观测设备的埋设安装和测量工作的正常进行;并保护观测设备和测量标志完好。10)在软土地基上筑堤,或用较高含水量土料填筑堤身时,应严格控制施工速度,必要时应在地基、坡面设置沉降和位移观测点,根据观测资料分析结果,指导安全施工。11)对占压堤身断面的上堤临时坡道作补缺口处理,应
19、将已板结老土刨松,与新铺土料统一按填筑要求分层压实。12)堤身全断面填筑完毕后,应作整坡压实及削坡处理,并对堤防两侧护堤地面的坑洼进行铺填平整。(2)施工中应严格控制填筑层厚度及土块粒径。人工夯实每层不超过20cm,土块粒径不大于5cm,机械压实每层不超过30cm,土块粒径不大于8cm。卸料前应有层厚标尺,以控制铺料厚度,每一填层碾压后,应按20mx20m方格布网进行高程测量,据此检查填筑厚度,并作为质量、计量认证依据的附件。(3) 土方填筑应采用最优含水量(经试验确定)的土料,且土料的含水量应控制在最优含水量-2%3%范围内,如超出范围,应采取措施(如翻晒、加水等),使其含水量满足要求后,再
20、进行填筑。承包人应配备能进行现场含水量快速测定的设备,以便进行土料填筑的过程控制。(4)铺料至设计边线时,应在设计边线外侧各超填一定余量,人工铺料宜为IOCm,机械铺料宜为30cm,以保证全部设计断面达到压实度要求。(5)碾压宜采用进退错距法,在进退方向上一次延伸至整个单元,错距不应大于碾轮宽除以碾压遍数,碾压速度应经碾压试验确定。当采用分段碾压时,相邻两段搭接碾压宽度,顺碾压方向搭接长度不小于O.5m,垂直碾压方向搭接宽度不小于3m。机械碾压不到的部位,应辅以夯具夯实,夯实时应采用连环套打法,夯迹双向套压,夯压夯1/3,行压行1/3,分段、分片夯实时,夯迹搭压宽度应不小于1/3夯径。相邻各层
21、的填筑,原则上应均衡上升,当不能均衡上升时,相邻各层的填筑高差应执行有关规程、规范,并应采取放坡搭接措施。(6)承包人应根据填筑部位的不同,采取不同的压实方法,确保回填土达到设计要求。建筑物周边的回填土宜用人工和小型机具夯压密实,压实度应符合设计要求。(7)分段填筑时,各段土层之间应设立标识,以防漏压、欠压和过压,上下层分段位置应错开。(8)由于气候、施工等原因停工的回填工作面应加以保护,复工时必须仔细清理,经监理机构验收合格后方准填土,并作记录检查。(9)如填土出现“弹簧土”、层间光面、层间中空、松土层或剪力破坏现象时,应根据情况认真处理,并经监理机构检验合格后,方可进行下一道工序施工。(1
22、0)雨前碾压应注意保持填筑面平整,保持一定坡度以利于排除积水。下雨应采取措施以防雨水下渗和避免积水。下雨或雨后不允许践踏填筑面,雨后填筑面应晾晒或处理,并经监理机构检验合格后方可继续施工。(11)负温下施工,压实土料的温度必须在-L(TC以上,但在风速大于IOm/s时应停止施工。(12)填土中严禁有冰雪和冻土块。如因冰雪停止施工,复工前须将表面积雪清理干净,并经监理机构检验合格后方可继续施工。(13)承包人应按国家相关规程、规范,以及合同文件、设计文件和监理机构批准的检测计划进行自检,并应在上一工序完成并报监理机构质量检验合格后,再进行下一道工序施工。监理机构应对填筑区域进行抽检,抽检不合格时
23、如土质不符合要求,土块过多、过大,土料中草皮、树根等杂质未清除干净,或填筑区出现弹簧土、填土面凹凸超标、干密度或压实度达不到设计要求等),监理机构将提出处理意见,包括以下内容:1)扩大抽检范围。2)对不合格部位进行返工处理。3)对抽检范围内的填筑工程全部返工。4)其他处理措施。承包人必须按监理机构的指令组织实施,并承担相应的合同责任,监理机构的抽检均在承包人“三检”合格基础上进行,但并不免除承包人应承担的合同责任。6检查和检验项目、标准和工作要求6.1 土方填筑检查、检验项目土方填筑施工主要划分为基础清理、结合部土方填筑和堤身土方填筑等单元工程。检查、检验的主要项目为:测量放线、基础清理、料
24、场及土料指标、含水量、压实度、分层数、铺土厚度和外观尺寸等。(1)基础清理单元工程质量检查、检验要求按照水利水电工程单元工程施工质量验收评定标准-堤防工程(SL634-2012)第4.0.4条相关规定执行(表1和表2)。表1基面清理施工质量标准表项次检查项目质量要求检验方法检验数量主控项目1表层清理堤基表层的淤泥、腐殖土、泥炭土、草皮、树根、建筑垃圾等应清理干净观察全面检查2堤基内坑、槽、沟、穴等处理按设计要求清理后回填、压实,并符合本标准57条的要求土工试验每处、每层超过400m2时按每400Itf取样1个项次检查项目质量要求检验方法检验数量一般项目1清理范围基面清理包括堤身、俄台、铺盖、盖
25、重、堤岸防护工程的基面,其边界应在设计边线外0.3.5mo老堤加高培厚的清理尚应包括堤坡及堤顶等量测按施工段堤轴线长205Om量测1次续表表2基面平整压实施工质量标准表项次检验项目质量要求检验方法检验数量主控项目1堤基表面压实堤基清理后应按堤身填筑要求压实,无松土、无弹簧土等,并符合57条的要求土工试验每400800Itf取样1个一般项目1基面平整基面应无明显凹凸观察全面检查(2)结合部土方填筑的检查、检验要求按照水利水电工程单元工程施工质量验收评定标准-土石方工程(SL631-2012)中第6.2条土方填筑中相关规定执行(表3表5)。项次检验项目质量要求检验方法检验数量主控项目1建基面地基压
26、实黏性土、砾质土地基土层的压实度等指标符合设计要求。无黏性土地基土层的相对密实度符合设计要求方格网布点检查坝轴线方向50m,上下游方向20m范围内布点。检验深度应深入地基表面1.Om,对地质条件复杂的地基,应加密布点取样检验2土质建基面刨毛土质地基表面刨毛35cm,层面刨毛均匀细致,无团块、空白方格网布点检查每个单元不少于30个点3无黏性土建基面的处理反滤过渡层材料的铺设应满足设计要求检验方法及数量详见6.5节4岩面和混凝土面处理与土质防渗体接合的岩面或混凝土面,无浮渣、污物杂物,无乳皮粉尘、油垢,无局部积水等。铺填前涂刷浓泥浆或黏土水泥砂浆,涂刷均匀,无空白,混凝土面涂刷厚度为35mm;裂隙
27、岩面涂刷厚度为510mm;且回填及时,无风干现象。铺浆厚度允许偏差02mm方格网布点检查每个单元不少于30个点一般项目1层间结合面上下层铺土的结合层面无砂砾、无杂物、表面松土、湿润均匀、无积水观察全数检查2涂刷浆液质量浆液稠度适宜、均匀无团块,材料配比误差不大于10%观察、抽测每拌和一批至少抽样检测1次表4卸料及铺填施工质量标准表项次检验项目质量要求检验方法检验数量主控项目1卸料卸料、平料符合设计要求,均衡上升。施工面平整、土料分区清晰,上下层分段位置错开观察全数检查2铺填上下游坝坡铺填应有富余量,防渗铺盖在坝体以内部分应与心墙或斜墙同时铺填。铺料表面应保持湿润,符合施工含水量观察全数检查一般
28、项目1结合部土料铺填防渗体与地基(包括齿槽)、岸坡、溢洪道边墙、坝下埋管及混凝土齿墙等结合部位的土料铺填,无架空现象。土料厚度均匀,表面平整,无团块、无粗粒集中,边线整齐观察全数检查2铺土厚度铺土厚度均匀,符合设计要求,允许偏差为-5Ocm测量网格控制,每100为1个测点3铺填边线铺填边线应有一定宽裕度,压实削坡后坝体铺填边线满足010cm(人工施工),030cm(机械施工)要求测量每条边线,每10延米1个测点表5土料压实施工质量标准表项次检验项目质量要求检验方法检验数量主控项目1碾压参数压实机具的型号、规格,碾压遍数、碾压速度、碾压振动频率、振幅和加水量应符合碾压试验确定的参数值查阅试验报告
29、施工记录每班至少检查2次2压实质量压实度和最优含水率符合设计要求。1级、2级和高坝的压实度不低于98%;3级中低坝及3级以下中坝的压实度不低于96%;土料的含水量应控制在最优量的-2%3%之间。取样合格率不小于90%;不合格试样不应集中,且不低于压实度设计值的98%取样试验,黏性土宜采用环刀法、核子水分密度仪。砾质土可采用挖坑灌砂(灌水)法,土质不均匀的黏性土和砾质土的压实度检测也可采用三点击实法黏性土1次/(100-200m3),砾质土1次/(200500m3)3压实土的渗透系数符合设计要求渗透试验满足设计要求一般项目1碾压搭接带宽度分段碾压时,相邻两段交接带碾压迹应彼此搭接,垂直碾压方向
30、搭接带宽度应不小于0.30.5m;顺碾压方向搭接带宽度应为1.01.5m观察、量测每条搭接带每个单元抽测3处2碾压面处理碾压表面平整,无漏压,个别有弹簧土、起皮、脱空,剪力破坏部位的处理符合设计要求现场观察、查阅施工记录全数检查(2) 堤身土方回填的检查、检验要求按照水利水电工程单元工程施工质量验收评定标准-堤防工程(SL634-2012)第5章土料碾压筑堤中的有关规定执行(表6和表7)。项次检验项目质量要求检验方法检验数量主控项目1土块直径符合SL634-2012表5.0.5-2的要求观察、量测全数检查2铺土厚度符合碾压试验或SL634-2012表5.0.5-2的要求;允许偏差为-5.00c
31、m量测按作业面积每100200检测1个点一般项目1作业面分段长度人工作业不小于50m;机械作业不小于100m量测全数检查2铺填边线超宽值人工铺料大于10cm;机械铺料大于30cm量测按堤轴线方向每2050m检测1个点防渗体:010cm按堤轴线方向每2030m或按填筑面积每100-400检测1个点包边盖顶:010cm表6土料摊铺施工质量标准表表7土料碾压施工质量标准项次检验项目质量要求检验方法检验数量主控项目1压实度或相对密度符合设计要求和SL634-20125.0.7条的规定土工试验每填筑100200m3取样1个,堤防加固按堤轴线方向每20-50m取样1个一般项目1搭接碾压宽度平行堤轴线方向不
32、小于0.5m;垂直堤轴线方向不小于1.5m观察、量测全数检查2碾压作业程序应符合SL260的规定检查每台班23次6.2土方填筑巡视检查要点土方填筑以工序控制为主要手段,现场监理巡视检查以下项目:(1)各填筑部位的填料质量,包括土料的土性参数及含水量。(2)铺料厚度、碾压遍数和土块粒径是否符合规定;洒水量和表面平整度。(3)碾压机械规格、重量等。(4)有无漏碾、欠碾或过碾现象。(5)堤身及其他填筑部位填筑时,各部位接头及纵横向接缝的处理与结合部质量。(6)堤身填筑断面控制情况。(7)有无层间光面,剪力破坏、弹簧土、漏压或欠压土层等现象。(8)与刚性建筑结合面上是否涂刷浓泥浆等。(9)填筑料质量复
33、核。土料场按每个料场分区进行复核,每个区域取样试验组数不低于12组;开挖料作为料源,每段利用方量在5xlOm以内时,利用土料所处地层的试验组数不低于12组;如利用方量大于5x10m,则按挖出使用量的倍数增加试验组数。土料试验取样时,承包人应通知监理机构派人参加,旁站土样取样,并跟踪检测。(10)负温下施工监理人应增加以下检查项目:1)填筑面防冻措施。2)冻块尺寸、冻土含量、含水量等。3)已压实土层有无冻结现象。4)填筑面上的冰雪是否清除干净。每填筑层碾压完成,承包人自检合格,并经监理人员签证后方能进行下一层填筑料铺筑。凡未经监理工程师检验签认,监理机构拒认工程量。6.3旁站监理的范围(1)对土
34、方回填碾压工艺试验及堤身及结合部土方填筑的碾压工序进行旁站监理。(2)旁站监理的内容。1)是否按照技术标准、规范、规程和批准的设计文件、施工组织设计施工。2)是否使用合格的材料和设备。3)施工单位有关现场管理人员、质检人员是否在岗。4)施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗。5)施工环境是否对工程质量产生不利影响。6)施工过程是否存在质量和安全隐患。对施工过程中出现的较大质量问题或质量隐患,旁站人员采用照相手段予以记录。(3)旁站监理控制要点和记录。1)填筑施工参数应与碾压试验参数相符。2)采用振动碾进行碾压,采用进退错距法压实。碾压时,回填料的含水量按
35、最优含水量控制。行车速度为12档。在与建筑物接触带,大型碾压机械无法碾压的地方需采用小型碾压设备或立式冲击夯机械,采用连环套打法夯实3)压实土体不出现漏压虚土层、干松土、弹簧土、剪力破坏和光面等不良现象。监理人检查认为不合格时,返工至监理人认可为止。4)铺筑土面要尽量平起,以免造成过多的接缝。5)每一填筑层按规定参数施工完毕后,并经监理人检查合格后才能继续铺筑上一层。在继续铺筑上一层新土之前,对压实层表面进行处理(包括含水量的调整),以免形成土层之间结合不良的现象。6)对于填筑料,用自卸汽车卸料时,采用进占法卸料:压实机械及其他重型机械在已压实土层上行驶时,不宜来往同走一辙。填筑而进料运输线路
36、上散落的松土、杂物以及车辆行驶、人工践踏形成的干硬光面,特别是汽车经常进入填筑区的道路,要于铺土前清除或彻底处理。7)特别注意防止欠压、漏压。作业而分层统一铺土、统一碾压,并配备人员或平土机具参与整平作业,严禁出现界沟。8)为保持土料正常的填筑含水量,日降雨量大于20mm时,停止填筑,当风力或日照较强时,在填筑工作面上洒水湿润,以保持合适的含水量。9)施工完成后,应填写旁站值班记录表。6.4跟踪检测和平行检测的数量和要求(1)跟踪检测和平行检测质量检测取样部位应符合下列要求:1)取样部位应具有代表性,且应在填筑面均匀分布,不得随意挑选,特殊情况下取样须加注明。2)应在压实层厚的下部1/3处取样
37、若下部1/3的厚度不足环刀高度时,以环刀底面达下层顶面时环刀取满土样为准,并记录压实层厚度。3)每次检测的施工作业面不宜过小,机械填筑时不宜小于600m2,人工填筑或老堤加高培厚时不宜小于300m2o4)其他部位每层取样数量按3050由取样1个。5)若作业面或返工部位按填筑量取样的数量不足3个时,也应取样3个。6)特别狭长的作业面,取样时可按2030m一段取样1个。7)取样试验所测定的干密度和压实度,其合格率不得小于90%,且不合格的样品不得集中,不合格干密度不得低于设计干密度的98%。压实质量检测方法当采用环刀法时,环刀不宜小于200Cm3(内径70mm);当采用微波炉烘干土样配合环刀法校
38、对检测法时,要求采用标准烘箱及环刀检测校对数量不小于微波炉烘干土样配合环刀法检测总数的1/3o(2)跟踪检测和平行检测的数量。监理合同中有约定,按照监理合同的约定执行。若监理合同中无约定,根据水利工程施工监理规范(SL288-2014)中第6.2.13条和第6.2.14条中相关规定,土方试样跟踪检测不少于承包人检测数量的10%,平行检测不少于承包人检测数量的5%o6.5其他(1)土方填筑工程按层、段划分单元工程。(2)承包人对外委托的检测单位必须经国家或省级以上人民政府计量行政部门认证合格,且具有产品质量检验的资格。(3)凡涉及重要隐蔽工程或预埋工程的填筑作业,在施工前和施工后,均应报监理机构
39、进行质量、计量认证。监理机构认为有必要时,将对施工过程实施全过程旁站监理,承包人应在施工前24h通知监理机构。(4)监理机构有权检查承包人质检原始记录和施工原始记录,当认为承包人提交的质检资料及测试成果不充分或有疑问时,有权要求承包人作出补充、解释,甚至返工。(5)在土方填筑施工过程中,承包人若出现以下情况时,监理机构有权采取相应措施予以制止:1)未按批准的施工措施计划施工。2)违反国家有关技术规范、规程和劳动条例施工。3)出现重大安全、质量事故等情况。4)其他违反施工承包合同文件的情况。(6)监理机构有权采取口头警告、书面违规警告,直至返工、停工整改等方式予以制止。由此而造成的一切经济损失和
40、合同责任,均由承包人承担。(7)土料碾压单元工程质量检查项目与标准应符合表8规定。项次检查项目质量标准1土料土质、含水率土质符合设计要求,含水率不宜过大或过小2作业段划分、搭接机械作业不小于100m,人工作业不小于50m,斜面搭接坡度不小于1:33土块料径符合水利水电工程单元工程施工质量验收评定标准-堤防工程(SL634-2012)表5.0.5-2的规定4碾压作业顺序符合水利水电工程单元工程施工质量验收评定标准-堤防工程(SL634-2012)表5.0.6的规定表8土料碾压单元工程质量检查项目与标准(8)土料碾压单元工程质量检测项目与标准应符合表9规定。表9土料碾压单元工程质量检测项目与标准项
41、次检查项目质量标准检测方法1铺料厚度允许偏差-50cm每100200nf取一个测点2铺填边线允许偏差大于30cm每2050m取一个测点3压实指标符合设计要求或符合水利水电工程单元工程施工质量验收评定标准-堤防工程(SL634-2012)表5.0.7的规定符合水利水电工程单元工程施工质量验收评定标准-堤防工程(SL634-2012)表5.0.6的规定7资料和质量评定工作要求7.1质量评定(1)合格标准:检查项目达到标准,铺料厚度和铺填边线偏差合格率不小于70%,检测土体压实干密度合格率不得小于90%,且不合格的样品不得集中,不合格干密度不得低于设计干密度的98%。(2)优良标准:检查项目达到标准,铺料厚度和铺填边线偏差合格率不小于90%,检测土体压实干密度合格率超过95%。7.2完工验收每一层土方填筑单元工程结束后,施工单位应填报土料碾压筑堤单元工程质量评定表,组织质检员进行自检。自检合格后,报经监理工程师确认,以作为评定本分部工程质量等级的依据。分部工程验收、阶段验收、单位工程验收和工程竣工验收按有关规程、规范和有关监理文件执行。8采用的表式清单质量评定类表格采用水利水电工程单元工程施工质量验收评定表及填表说明土方工程施工质量验收评定表中的范例;其他类工作表格采用监理规范中范例;内容不适合或不全者,由承包人提供样表报监理部确认后执行。
