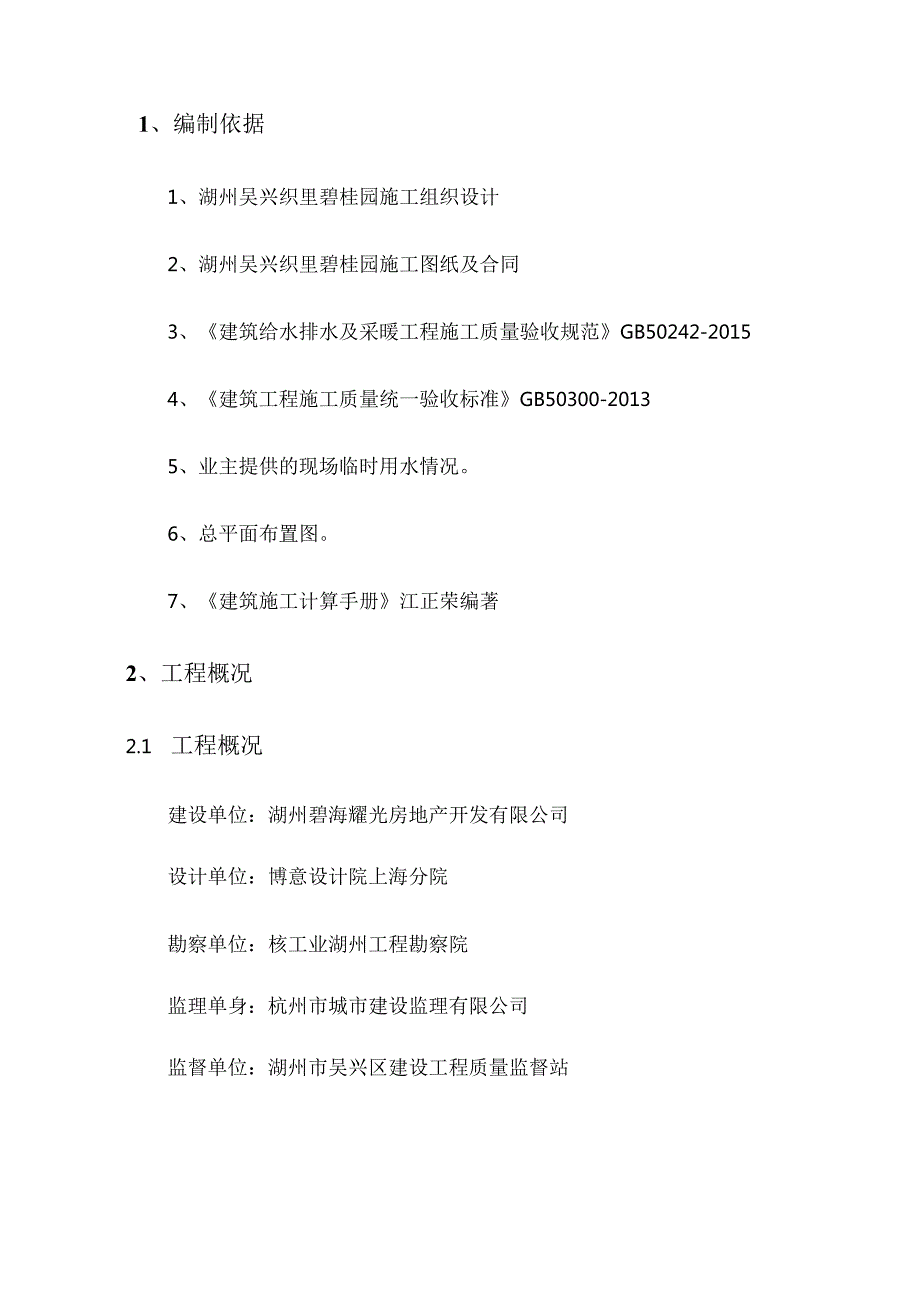

1、1、编制依据12、工程概况12工程概况12.2给排水设计概况23、施工准备33.1、 技术准备33.2、 现场准备33.3、 人员准备44、施工部署44.1、 组织架构44.2、 施工部署55、管道设计85.1 施工用水量计算85.1.1 施工用水量85.1.2 施工机械用水量95.1.3 工现场生活用水量95.1.4 消防用水量105.2 主管管径计算105.3 供水支管选择11531办公区供水支管11532施工区供水支管115.4 水泵的选择125.4.1 消防水泵的扬程计算125.4.2 水泵选型125.5 消火栓系统设计13551消火栓系统用水量135.5.2室外消火栓系统设计131、

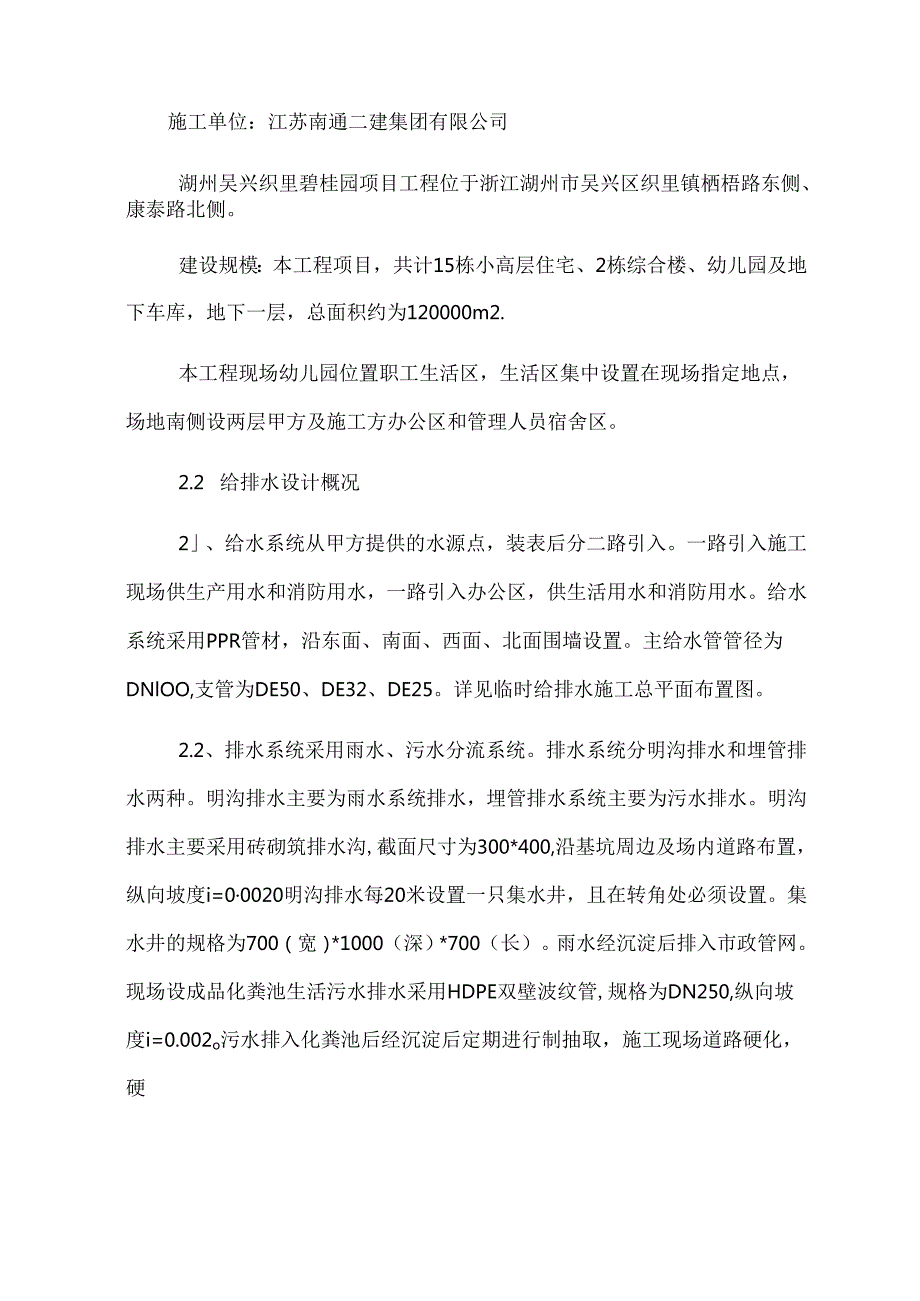

2、编制依据1、湖州吴兴织里碧桂园施工组织设计2、湖州吴兴织里碧桂园施工图纸及合同3、建筑给水排水及采暖工程施工质量验收规范GB50242-20154、建筑工程施工质量统一验收标准GB50300-20135、业主提供的现场临时用水情况。6、总平面布置图。7、建筑施工计算手册江正荣编著2、工程概况2.1 工程概况建设单位:湖州碧海耀光房地产开发有限公司设计单位:博意设计院上海分院勘察单位:核工业湖州工程勘察院监理单身:杭州市城市建设监理有限公司监督单位:湖州市吴兴区建设工程质量监督站施工单位:江苏南通二建集团有限公司湖州吴兴织里碧桂园项目工程位于浙江湖州市吴兴区织里镇栖梧路东侧、康泰路北侧。建设规模

3、本工程项目,共计15栋小高层住宅、2栋综合楼、幼儿园及地下车库,地下一层,总面积约为120000m2.本工程现场幼儿园位置职工生活区,生活区集中设置在现场指定地点,场地南侧设两层甲方及施工方办公区和管理人员宿舍区。2.2 给排水设计概况2、给水系统从甲方提供的水源点,装表后分二路引入。一路引入施工现场供生产用水和消防用水,一路引入办公区,供生活用水和消防用水。给水系统采用PPR管材,沿东面、南面、西面、北面围墙设置。主给水管管径为DNlOO,支管为DE50、DE32、DE25。详见临时给排水施工总平面布置图。2.2、排水系统采用雨水、污水分流系统。排水系统分明沟排水和埋管排水两种。明沟排水主

4、要为雨水系统排水,埋管排水系统主要为污水排水。明沟排水主要采用砖砌筑排水沟,截面尺寸为300*400,沿基坑周边及场内道路布置,纵向坡度i=00020明沟排水每20米设置一只集水井,且在转角处必须设置。集水井的规格为700(宽)*1000(深)*700(长)。雨水经沉淀后排入市政管网。现场设成品化粪池生活污水排水采用HDPE双壁波纹管,规格为DN250,纵向坡度i=0.002o污水排入化粪池后经沉淀后定期进行制抽取,施工现场道路硬化,硬化的道路设置排水坡度,单边设置排水沟,每2530米设置窖井一只。详见临时给排水施工总平面图。3、施工准备3.1、 技术准备(1)熟悉、会审图纸,了解设计内容及设

5、计意图,明确工程所采用的设备和材料,明确图纸所提出的施工要求。(2)编制施工方案,根据设计文件和施工图纸的要求,结合施工现场的客观条件,编制施工进度计划和编制施工组织计划,做到合理有序的进行施工,并做好交底工作。3.2、 现场准备(1)按设计或施工要求标高整平场地。(2)设置就绪施工用的临时设施(3)材料、机械准备:根据相关的设计图纸和施工预算,编制详细的材料、机械设备需要量计划;组织材料按计划进场和保管(4)施工场外协调:由项目经理部与土方施工部共同对外协调交通、环卫、市容的关系,以及扰民、民扰处理的前期准备工作项目部结合施工进度计划,合理安排施工人员进场施工,保证在规定的工期内完成本阶段任

6、务。4、施工部署1.1组织架构号姓名职务职责1徐雷项目经理负责统筹协调指挥工作2陈叶琳技术负责人负责协助项目经理进行现场的管理3施高峰施工员负责现场施工指挥,技术交底5杨建质检员负责工程质量工作5钱伟华质检员负责质量报验6何兵安全员负责现场安全检查工作7奚滔滔资料员工程资料收集整理4.2、 施工部署4.2.1 施工现场道路排水措施施工现场主要道路为4.5米宽,从南侧大门主入口进入施工现场,沿现场南侧西侧钢围挡进入施工现场及北侧办公区域、生活区域。、生活区雨水排水应设置有盖板明沟。生活用水排水采用HDPE双壁波纹管埋地布置,接入化粪池。施工现场道路做法及排水沟作法大门口设置车辆冲洗设施工地主要出

7、入口应设置自动冲洗平台,规格不小于3x5m,配备冲洗枪,并在大门内侧设置沉砂井、排水沟,驶出工地的机动车辆必须冲洗干净方可上路。利用有组织排水将车辆冲洗后的污水经排水沟回流到沉砂池再汇聚到蓄水池内,经过多级沉淀处理循环利用。门口自动冲洗设备沉淀池施工现场合理布置沉淀池,沉淀池的大小根据现场实际确定。沉淀池内的沉淀物超过容量的13时应及时进行清掏。严禁污水未经处理直接排入城市管网和河道。(2)拟建建筑基坑降水、排水措施基坑外2m处沿防护栏杆做截排水沟、间距2530m设置集水坑。雨水经排水沟排入附近管网。集水坑应定期进行清理。基坑内降水本工程采用管井降水,当挖土高度至地下水位时,在基坑内设置排水沟

8、在排水沟内每隔2530m的间距设置集水坑,基坑边坡上设置抽水泵,从集水坑中抽水,随着基坑内水位的下降,基坑内土方继续向下开挖,坑内排水沟也同时向下开挖,满足降水要求。在深井降水停止前,混凝土养护用水尽量采用基坑顶部上部设置沉淀池,抽水泵将明水抽入沉淀池后经沉淀后再进行排放入市政管网。不得将泥水直接排入管网。集水坑的施工根据施工图纸的要求,在基坑内外均要设置集水坑,集水坑、截排水沟的具体做法为(3)生活区、办公区的雨水、污水排放1)生活区的地面向排水沟的方向做2%的坡度。2)生活设施内设置生活区、办公区卫生间,设置一个成品化粪池,化后排入城市污水管网内,化粪池内沉淀物请环卫部门定期清理。3)生

9、活区雨水排放用250管埋地敷设,通过高差自由落水,排入市政雨水管网。沿直线段每30m设700*700深100Omm的窖井一个,砖墙采用240墙,内侧面1:2水泥砂浆粉刷,盖钢筋钢筋格栅盖板。4)生活区雨水排放采用砖砌明沟(明沟净宽400mm净深40Omm),砖墙采用240墙,内侧面1:2水泥砂浆粉刷;沿直线段每30m设中800深500mm的集水井一个,砖墙采用240墙,内侧面1:2水泥砂浆粉刷。盖成品格栅盖板。雨水沟盖板效果(4)总的排水现场雨水管道一起汇集到沉淀池,统一排到市政管道5、管道设计1.1.1 用水量计算1.1.2 工用水量ql=Kl(QlXNl)(Tlt)K2(83600)式中:

10、ql施工用水量(Ls)Kl未预计的施工用水系数(1.05l15)Ql季度工程量Nl施工用水定额Tl季度工作日t每天工作班数K2用水不均衡系数现场施工用水主要是混凝土养护用水。本工程混凝土共约30000m3,完成时间约为300天。ql=1.05(30000450)(3002)1.5(83600)=1.23(Ls)1.1.3 施工机械用水量q2=Kl(Q2N2)K3(83600)式中:q2机械用水量(Ls)Kl未预计的施工用水系数(Lo5L15)Q2同一种机械台数(台)N2施工机械台班用水定额K3施工机械用水不均衡系数施工机械用水主要是运输车辆用水。q2=1.0520501.4(283600)=0

11、026Ls1.1.4 施工现场生活用水量q3=PlN3K4(t83600)式中:q3施工现场生活用水量(Ls)Pl施工现场高峰昼夜人数N3施工现场生活用水定额K4施工现场用水不均衡系数t每天工作班数q3=600401.5(283600)=0.625LS1.1.5 消防用水量一般按火灾同时发生一次考虑,消防用水量q5=10Ls0总用水量(Q)计算因为ql+q2+q3=1.23+0.026+0.625=1.881q5现场总用水量Q=q5=10Ls5.2 主管管径计算d=4Q(11XvX1000)12式中:d配水管直径(m)Q耗水量(Ls)V管网中水流速度(ms),查表得L5。计算结果:d=92m

12、m考虑到用水量的不均匀性,取管径为100mm,5.3 供水支管选择5.3.1 办公区供水支管用水量计算:q3=(P2N3K4)(24X3600)q3办公区生活用水量(LS)P2办公区人数(拟定20人);N3办公区昼夜全部生活用水定额(80-120升人)K4办公用水不均衡系数(2.00250)q3=(P2N3K4)(24X3600)=2080X2.00(24X3600)=0.037LS经过查表选择管径D=25mm(经过查表水的流速V=l.03mS符合规定的要求)。5.3.2 施工区供水支管本工程室外消防用水量为IoLS,消防立管的管径选用DN80,施工用水立管的管径选用DN50o5.4 水泵的选

13、择5.4.1 消防水泵的扬程计算H=H1+H2+H3H为水泵扬程(m)H1为水泵吸水口到最不利点高差(m)H2为管道水头损失(m),可详细进行管网水力计算或简单地按HI的10%计算。H3为最不利用水点出水水压(m)根据室内消防及生产加压泵流量IOLS,建筑物高度按90m考虑。室内消防水泵扬程计算如下:H=H1+H2+H3H1=80mH2=8010%=8mH3=IOmH=H1+H2+H3=80+8+10=98m5.4.2 水泵选型考虑地下水位约IOm,水泵扬程按12Om考虑。消防泵按一备一用配置。5.5 消火栓系统设计5.5.1 消火栓系统用水量本工程设计同一时间内火灾发生次数为1次,室外消火栓

14、系统用水量为IOLS,室内消火栓用水量设计为20LS,消火栓系统总用水量为30LSo5.5.2 室外消火栓系统设计(1)设一主干管DNlOOmm的水管。整个现场统一规划设置消防栓,其覆盖半径为50m,施工现场消火栓未覆盖的消防区域设灭火s三O(2)室内消火栓系统设计:建筑工程施工现场安全防护、场容卫生、环境保护及保卫消防标准(DBll945-2012)相关规定,本工程为二个单元,东西向长度不到50米,室内消火栓给水系统布置原则为:室内消火栓给水管网在地首层设置临时供水箱,主楼沿水管井预留洞设DNlOO立管供水,每楼层从DNlOO消防给水立管上引出DN65消火栓接口,并配置消火栓箱,箱内配25米消防水带和19mm消防水枪;消防泵为一备一用,采用市电、发电机双电源供电,以确保消防系统的可靠运行。(3)在办公区、大门口等明显部位处,集中布置手提干粉灭火器及消防锹、消防斧、消防水桶等消防器材。根据现场材料库的布置,按施工现场有关消防规定设置消防器材站,配备手提干粉灭火器、消防斧、消防小水桶、消防钩等消防器材,以保证施工现场的消防安全。
