安全员施工现场实时控制检查要点提示完整版.doc

上传人:奥沙丽水 文档编号:66773 上传时间:2025-07-09 格式:DOC 页数:9 大小:335.37KB
下载 相关 举报
安全员施工现场实时控制检查要点提示完整版.doc_第1页
第1页 / 共9页
安全员施工现场实时控制检查要点提示完整版.doc_第2页
第2页 / 共9页
安全员施工现场实时控制检查要点提示完整版.doc_第3页
第3页 / 共9页
安全员施工现场实时控制检查要点提示完整版.doc_第4页
第4页 / 共9页
安全员施工现场实时控制检查要点提示完整版.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

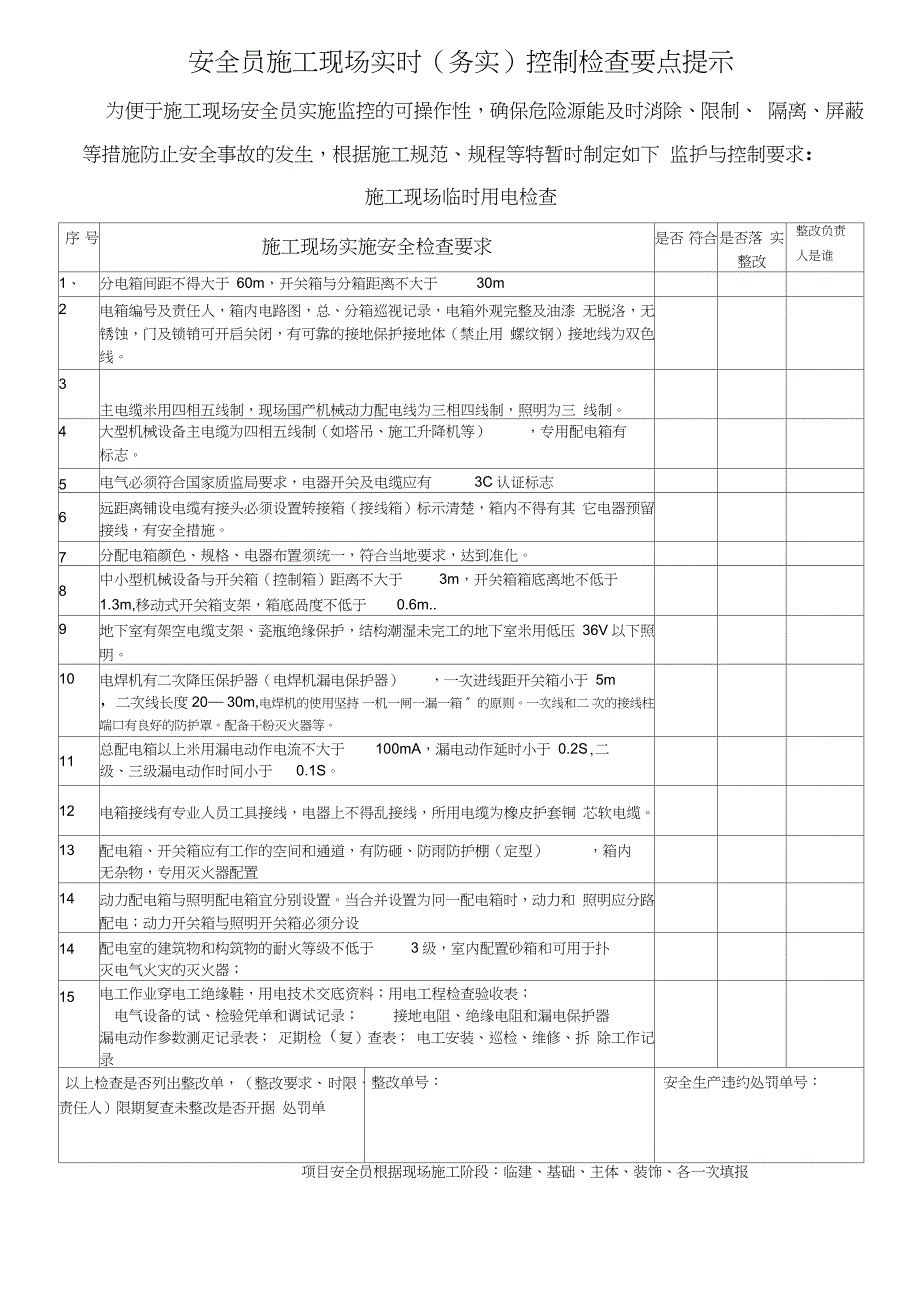

1、安全员施工现场实时(务实)控制检查要点提示为便于施工现场安全员实施监控的可操作性,确保危险源能及时消除、限制、 隔离、屏蔽等措施防止安全事故的发生,根据施工规范、规程等特暂时制定如下 监护与控制要求:施工现场临时用电检查序 号施工现场实施安全检查要求是否 符合是否落 实整改整改负责人是谁1、分电箱间距不得大于 60m,开关箱与分箱距离不大于30m2电箱编号及责任人,箱内电路图,总、分箱巡视记录,电箱外观完整及油漆 无脱洛,无锈蚀,门及锁销可开启关闭,有可靠的接地保护接地体(禁止用 螺纹钢)接地线为双色线。3主电缆米用四相五线制,现场国产机械动力配电线为三相四线制,照明为三 线制。4大型机械设备

2、主电缆为四相五线制(如塔吊、施工升降机等),专用配电箱有标志。5电气必须符合国家质监局要求,电器开关及电缆应有3C认证标志6远距离铺设电缆有接头必须设置转接箱(接线箱)标示清楚,箱内不得有其 它电器预留接线,有安全措施。7分配电箱颜色、规格、电器布置须统一,符合当地要求,达到准化。8中小型机械设备与开关箱(控制箱)距离不大于3m,开关箱箱底离地不低于1.3m,移动式开关箱支架,箱底咼度不低于0.6m.9地下室有架空电缆支架、瓷瓶绝缘保护,结构潮湿未完工的地下室米用低压 36V以下照明。10电焊机有二次降压保护器(电焊机漏电保护器),一次进线距开关箱小于 5m,二次线长度 20 30m,电焊机的

3、使用坚持 一机一闸一漏一箱 ”的原则。一次线和二 次的接线柱端口有良好的防护罩。配备干粉灭火器等。11总配电箱以上米用漏电动作电流不大于100mA,漏电动作延时小于 0.2S,二级、三级漏电动作时间小于0.1S。12电箱接线有专业人员工具接线,电器上不得乱接线,所用电缆为橡皮护套铜 芯软电缆。13配电箱、开关箱应有工作的空间和通道,有防砸、防雨防护棚(定型),箱内无杂物,专用灭火器配置14动力配电箱与照明配电箱宜分别设置。当合并设置为冋一配电箱时,动力和 照明应分路配电;动力开关箱与照明开关箱必须分设14配电室的建筑物和构筑物的耐火等级不低于3级,室内配置砂箱和可用于扑灭电气火灾的灭火器;15

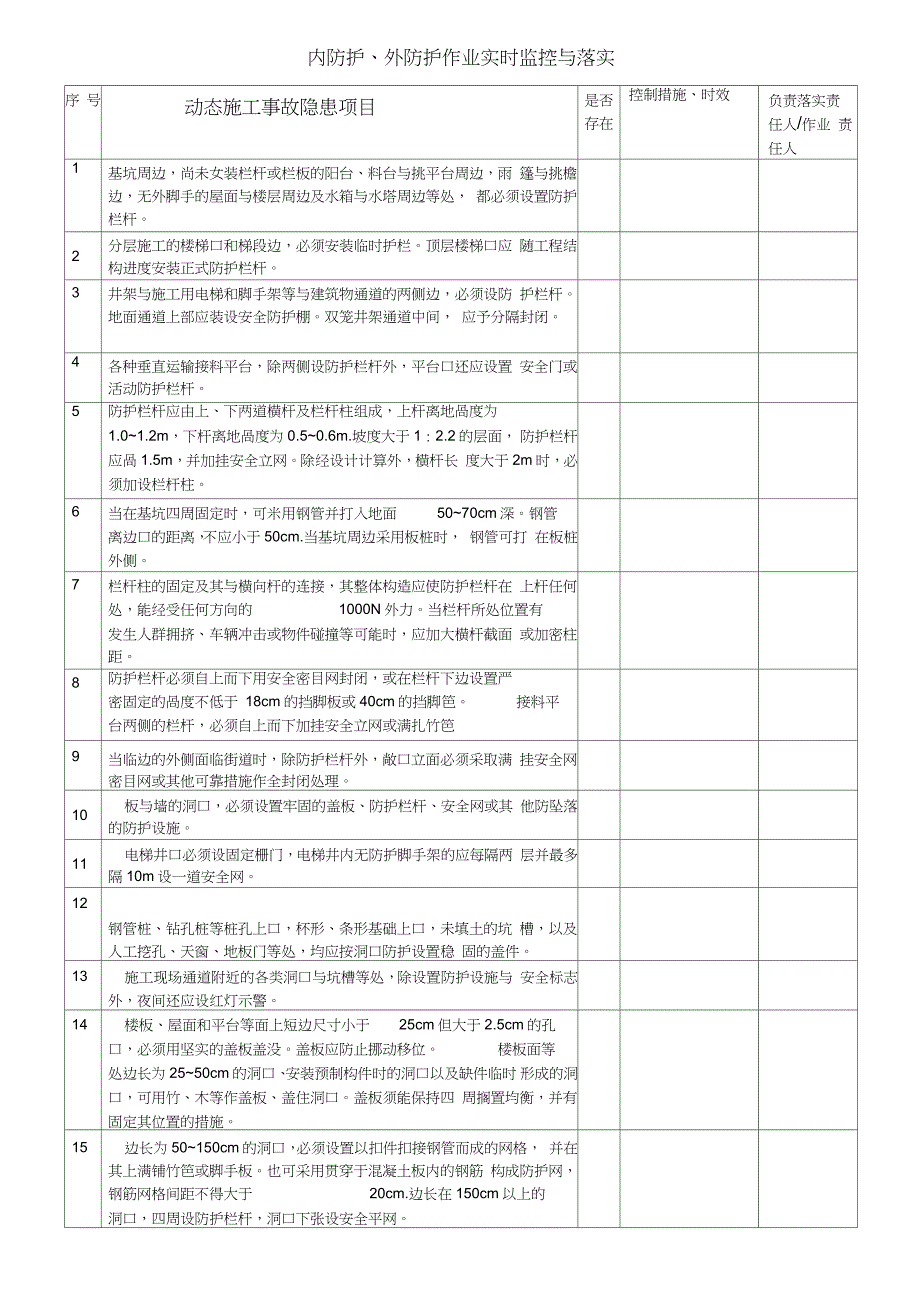

4、电工作业穿电工绝缘鞋,用电技术交底资料;用电工程检查验收表;电气设备的试、检验凭单和调试记录;接地电阻、绝缘电阻和漏电保护器漏电动作参数测疋记录表; 疋期检(复)查表; 电工安装、巡检、维修、拆 除工作记录以上检查是否列出整改单, (整改要求、 时限、责任人)限期复查未整改是否开据 处罚单整改单号:安全生产违约处罚单号:项目安全员根据现场施工阶段:临建、基础、主体、装饰、各一次填报内防护、外防护作业实时监控与落实序 号动态施工事故隐患项目是否 存在控制措施、时效负责落实责 任人/作业 责任人1基坑周边,尚未女装栏杆或栏板的阳台、料台与挑平台周边,雨 篷与挑檐边,无外脚手的屋面与楼层周边及水箱与

5、水塔周边等处, 都必须设置防护栏杆。2分层施工的楼梯口和梯段边,必须安装临时护栏。顶层楼梯口应 随工程结构进度安装正式防护栏杆。3井架与施工用电梯和脚手架等与建筑物通道的两侧边,必须设防 护栏杆。地面通道上部应装设安全防护棚。双笼井架通道中间, 应予分隔封闭。4各种垂直运输接料平台,除两侧设防护栏杆外,平台口还应设置 安全门或活动防护栏杆。5防护栏杆应由上、下两道横杆及栏杆柱组成,上杆离地咼度为1.01.2m,下杆离地咼度为 0.50.6m.坡度大于1 : 2.2的层面, 防护栏杆应咼1.5m,并加挂安全立网。除经设计计算外,横杆长 度大于2m时,必须加设栏杆柱。6当在基坑四周固定时,可米用钢

6、管并打入地面5070cm深。钢管离边口的距离,不应小于50cm.当基坑周边采用板桩时, 钢管可打 在板桩外侧。7栏杆柱的固定及其与横向杆的连接,其整体构造应使防护栏杆在 上杆任何处,能经受任何方向的1000N外力。当栏杆所处位置有发生人群拥挤、车辆冲击或物件碰撞等可能时,应加大横杆截面 或加密柱距。8防护栏杆必须自上而下用安全密目网封闭,或在栏杆下边设置严密固定的咼度不低于 18cm的挡脚板或40cm的挡脚笆。接料平台两侧的栏杆,必须自上而下加挂安全立网或满扎竹笆9当临边的外侧面临街道时,除防护栏杆外,敞口立面必须采取满 挂安全网密目网或其他可靠措施作全封闭处理。10板与墙的洞口,必须设置牢固

7、的盖板、防护栏杆、安全网或其 他防坠落的防护设施。11电梯井口必须设固定栅门,电梯井内无防护脚手架的应每隔两 层并最多隔10m设一道安全网。12钢管桩、钻孔桩等桩孔上口,杯形、条形基础上口,未填土的坑 槽,以及人工挖孔、天窗、地板门等处,均应按洞口防护设置稳 固的盖件。13施工现场通道附近的各类洞口与坑槽等处,除设置防护设施与 安全标志外,夜间还应设红灯示警。14楼板、屋面和平台等面上短边尺寸小于25cm但大于2.5cm的孔口,必须用坚实的盖板盖没。盖板应防止挪动移位。楼板面等处边长为2550cm的洞口、安装预制构件时的洞口以及缺件临时 形成的洞口,可用竹、木等作盖板、盖住洞口。盖板须能保持四

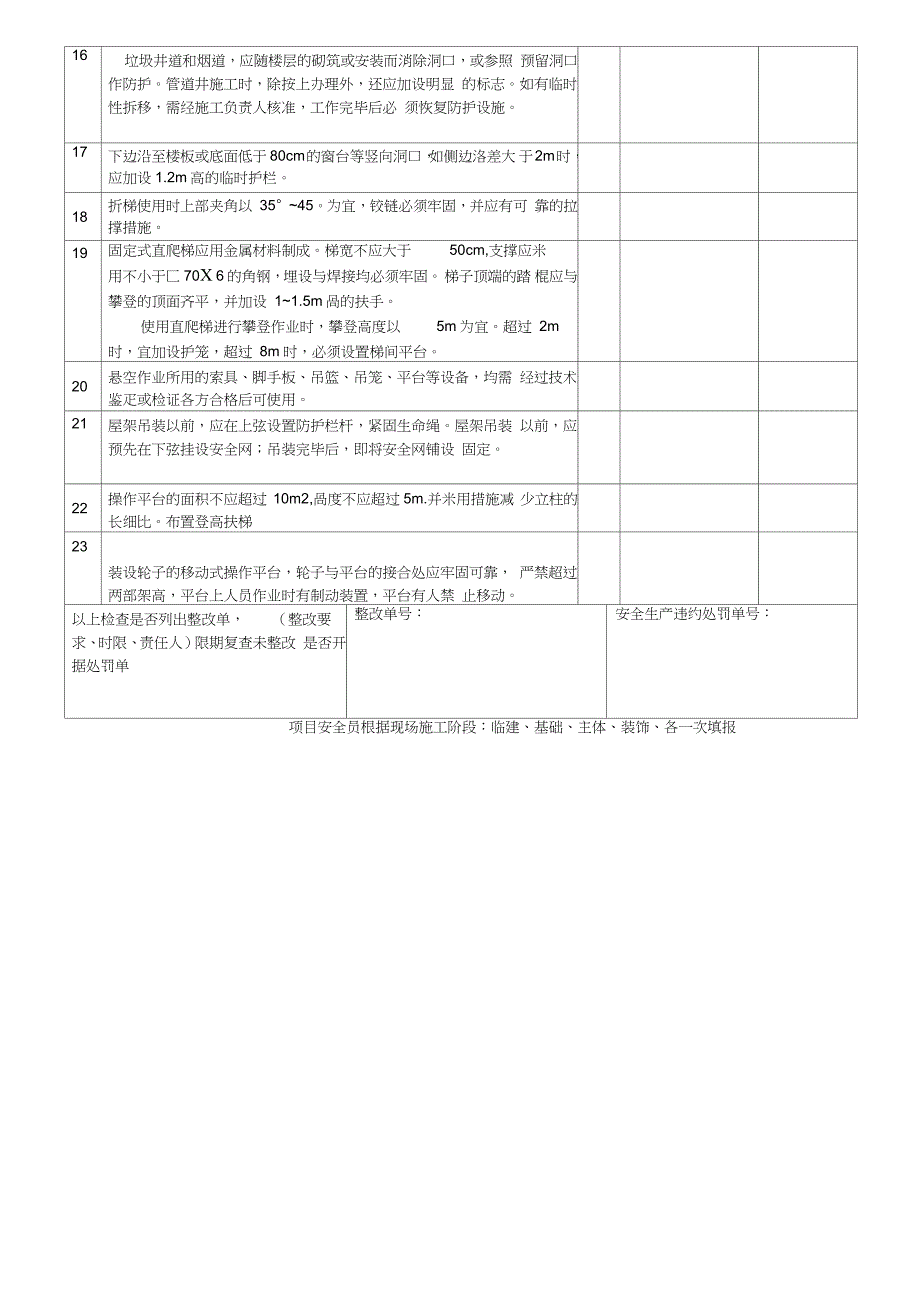

8、 周搁置均衡,并有固定其位置的措施。15边长为50150cm的洞口,必须设置以扣件扣接钢管而成的网格, 并在其上满铺竹笆或脚手板。也可采用贯穿于混凝土板内的钢筋 构成防护网,钢筋网格间距不得大于20cm.边长在150cm以上的洞口,四周设防护栏杆,洞口下张设安全平网。16垃圾井道和烟道,应随楼层的砌筑或安装而消除洞口,或参照 预留洞口作防护。管道井施工时,除按上办理外,还应加设明显 的标志。如有临时性拆移,需经施工负责人核准,工作完毕后必 须恢复防护设施。17下边沿至楼板或底面低于 80cm的窗台等竖向洞口,如侧边洛差大 于2m时,应加设1.2m高的临时护栏。18折梯使用时上部夹角以 35 4

9、5。为宜,铰链必须牢固,并应有可 靠的拉撑措施。19固定式直爬梯应用金属材料制成。梯宽不应大于50cm,支撑应米用不小于匚70X 6的角钢,埋设与焊接均必须牢固。 梯子顶端的踏 棍应与攀登的顶面齐平,并加设 11.5m咼的扶手。使用直爬梯进行攀登作业时,攀登高度以5m为宜。超过 2m时,宜加设护笼,超过 8m时,必须设置梯间平台。20悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需 经过技术鉴疋或检证各方合格后可使用。21屋架吊装以前,应在上弦设置防护栏杆,紧固生命绳。屋架吊装 以前,应预先在下弦挂设安全网;吊装完毕后,即将安全网铺设 固定。22操作平台的面积不应超过 10m2,咼度不

10、应超过5m.并米用措施减 少立柱的长细比。布置登高扶梯23装设轮子的移动式操作平台,轮子与平台的接合处应牢固可靠, 严禁超过两部架高,平台上人员作业时有制动装置,平台有人禁 止移动。以上检查是否列出整改单,(整改要求、时限、责任人)限期复查未整改 是否开据处罚单整改单号:安全生产违约处罚单号:项目安全员根据现场施工阶段:临建、基础、主体、装饰、各一次填报安全员监护机械设备作业各时段点检和预修记录序 号检查注意事项项目设备名称 型号及现 场编号事故或隐负 患时!负责人处理及 嗷1租赁设备的已使用年限,塔机不宜超过 8年,施工电梯不宜超 过5年,其他设备的成色不低于八成新 ,严禁租赁报废设备或超

11、过使用年限的机械设备。2安装单位资质证书;复印件须加盖公司印章,并注明哪个工地 使用。安装前作业交底,安装记录(安装、技术等人员到位、 用电箱是否到位、劳动保护用品是否穿戴、吊装设备、吊装场 地勘验、安装顺序等。安装质里申报资料(安装合冋、安装方案、零部件自检记录、安 装人员操作证等)。安装过程记录及企业自检记录。 操作规程(必 须要符合现场条件)。基础隐蔽工程验收单,包括砼试验报告。起重机械(塔式起重 机、施工升降机、物料提升机等)的安装、拆除专项施工方案; 起重吊装作业专项施工方案,并应编制机械设备事故的应急措 施和救援预案。群塔作业防碰撞措施。3钢结构件:结构件外观和焊缝检查, 不得有裂

12、缝、脱焊、变形、 严重锈蚀等。塔身平衡状态的垂直度(即臂架对塔身无侧重平面 内测量),不大于4/1000。连接销轴、螺栓等应紧固可靠。臂架平台等走道、扶梯等过人部位,应无严重锈蚀,连接可靠。 设有人梯的塔身,应按规定设置休息小平台和护圈。(每68米设置一个,咼度大于 2.5米的扶梯,梯子与结构间的距离大 于1.2米的必须设置护圈)4组织对施工现场所使用的机械设备进行日巡查,周检查、月全 面检查5各运转机构:主要起重零件吊钩的检查,外观无补焊和变形、 裂纹;危险断面挂绳处的磨损不超过10%,应设防脱钩及防脱绳装置。钢丝绳、卷筒、滑轮的检查。钢丝绳完好度如磨损、断丝、 扭结变形等不得超过报废标准;

13、穿绳和绳端固定正确可靠;钢丝绳的最少余留为 3圈,起升卷筒的两边凸缘超出最外层钢 丝绳应不小于绳径的 2倍;滑轮应设有防跳绳装置。制动器检查,制动轮和摩擦衬垫无严重磨损:无零件裂纹、弹簧塑性变形等。主要运动部位检查,回转齿轮及爬升机构齿轮齿条的啮合应 平稳无异常;液压爬升的阀、管连接可靠(平衡阀或液压锁不得 用软管);各运动外露部分如制动器、回转小齿轮和行走轮等, 设防护罩。6电气系统:电线电缆检查,应无破损、排列整齐;行走式塔吊的电缆卷筒应设张紧装置,连接和转动灵活可靠。配电箱和电控箱应单独设置,有门锁、能防雨。必须有紧急停止,报警和照明完好、有效。有可靠的接地装置, 接地电阻应不大于 4Q

14、线路及电器绝缘电阻 0.5M Q ;零位 及失压保护灵敏可靠;塔顶超过30m应设障碍灯,臂架铰点高度超过50m的应设风速仪。7安全装置:包括各类限制器、限位器机械保护装置等,限制器和限位器应有可靠断电功能。主要检查内容有:限制器检查,力矩限制器控制相应的起重量和幅度乘积的规定 值;重量限制器控制最大额定起吊重量,应检测有效可能。动 臂式塔吊为电子称型式,应显示正确起重量和相应幅度。限位器检查,应设起升高度限位、变幅限位、回转限位(未 安装中央集电环的塔吊必须设置)、行走式塔吊必须设置行走限位,均应可靠有效。机械防护装置的检查,有变幅小车及行走大车的挡架、挡块和 缓冲器;对升降式司机室和乘人电

15、梯,应检查上下极限限位、底部缓冲 器装置及防断绳坠落装置的有效性(防坠器一年期)。门联锁、平台楼层防护门等8设备安装三级企业:可承担单项合同额不超过企业注册资本金5倍的800千牛米及以下塔吊等起重设备、60吨及以下起重机和龙门吊的安装与拆卸。二级企业:可承担单项合同额不超过企业注册资本金5倍的1000千牛米及以下塔吊等起重设备、120吨及以下起重机和龙门吊的安装与拆卸9操作人员及信号司索工每天检查的内容包括;限位器、制动器、离合器、控制器以及联锁装置、通讯装置、报警装置和防断绳 装置的安全性能,钢丝绳、索具、吊具的安全状况,各部位的 润滑情况等。机械操作人员应达到“三好四会”要求.三好四会:

16、管好、修好、 用好设备, 会使用、会 维修、会检 查、会排除 故障10机械设备维修人员负责机械设备维修、保养和记录,三懂四会,十字保养作业:清洁,润滑、调整、紧固、防腐基础表面平整度允许偏差1/1000 ,混凝土强度等级不低于 C35,装设附着框架和附着杆件,应采用经纬仪测量塔身垂直度,并应采用附着杆进行调整,在最高锚固点以下垂直度允许偏差为2/1000。塔身高出锚固装置的自由端高度,应符合出厂规定。懂维修技术 要求、工艺规 程、质量标 准,会拆检、 组装、调试、 鉴定。11十不吊规定(有下列情况之一时,司机不得操作): 起重臂和吊起的重物下面有人停留或行走不吊; 指挥信号不清不吊; 超载或被

17、吊物重量不明不吊; 物件捆绑、吊挂不牢或不平衡可能引起吊物滑动不吊; 斜拉重物不吊; 遇有拉力不清的埋置物不吊; 被吊物上有人或有浮置物时不吊; 光线阴暗,看不清场地不吊; 安全装置失灵不吊; 重物棱角处与捆绑绳之间未加衬垫时不吊。(风力达到四级以上不准安装拆卸、六级及以上强风不准起重吊装)从事建筑起重机械安装、拆卸活动的单位(以下简称安装单位”)办理建筑起重机械安装(拆卸)告知手续前,应当将以下资料报送施工总承包单位、监理单位审核:(一)建筑起重机械备案证明;(二)安装单位资质证书、安全生产许可证副本;(三)安装单位特种作业人员证书;(四)建筑起重机械安装(拆卸)工程专项施工方案;(五)安装

18、单位与使用单位签订的安装(拆卸)合同及安装单位与施工总承包单位签订的安 全协议书;(六)安装单位负责建筑起重机械安装(拆卸)工程专职安全生产管理人员、专业技术人员 名单;(七)建筑起重机械安装(拆卸)工程生产安全事故应急救援预案;(八)辅助起重机械资料及其特种作业人员证书;(九)施工总承包单位、监理单位要求的其他资料。安全事故调查报告及分析(处理意见)工程名称: 事故时间: 事故地点: 事故类别:物体打击 事故级别:一般事故(轻伤) 事故发生详细经过 : 南购物中心停车楼宁波建安劳务钢筋班组工人吕兆 海,女 2岁。在 2013年09月04日上午 9:30分左右在公寓楼 27层东单 元靠近临边提

19、桶接施工用水时 ,上部楼层一混凝土块掉下 ,经过楼层缝隙掉 落,碰撞架体弹出伤到上嘴皮 .事发当时,宝坚公司两人在 32层打冲击钻 ,植 墙板筋 ,别无他人在上面作业 ;中间隔离网因施工原因被拆除 ,做的隔离网 有缺陷。事故产生的后果 : 事故发生后, 及时护送到宁波市明州医院诊治, 经医生 拍片诊断,伤及五颗牙齿,外齿挫断,上嘴唇缝补十五针。事故原因分析 : 宝坚公司 工人作业对临边建筑垃圾块状物体,随意处置, 安全意识不强, 导致物体掉下; 宝坚公司结构作业随意解除隔离网, 未经 施工员同意; 建安劳务架子班组何日达隔离网绑扎设置, 有缺陷,没按规 矩绷设隔离网, 被解脱后不修复, 松开脱

20、落不作为, 安全部安全员多次强 调修复安全隔离网,仍推脱责任;是事故的主要原因。事故的处理: 1、被送往明州医院进行治疗。 2、宝坚公司和外加班组 (何 日达)共同承担伤者医疗费( )。预防事故重复发生的措施 : 1、加强各班组的安全建设和安全管理,明确 责任,提咼全体员工的安全意识和专业技能知识水平。2、加强现场隐患排查,劳务班组加强现场管理,及时消除安全隐患。3、完善各项规章制度和措施,杜绝此类事故的再次发生。事故调查人员:有限公司地块工程2013年 12月28日安全事故调查报告及处理意见工程名称:事故时间: 年 月 日事故地点: 事故类别:高空坠楼 事故级别:一般事故 (死亡 )事故详细

21、经过 :事故发生时间段 2014年4月1日15至15:30 时之间,中建二局安 装工程有限公司 ,所属项目分包为上海劲盛劳务有限公司承包的 2号楼水电安装 , 职工 谢建军,男, 44岁。身份证号码 :342522197008010316,住址: 安徽省郎溪县梅渚镇外 西门 114号.遗体发现时间 3时 30分左右,甬港消防作业两名人员地下二层楼梯间重 新打开照明后经过时发现后报警 . 经过安监、公检法初步现场勘验,亡者脚穿雨鞋, 衣裤穿戴完好,有安全帽,认定亡者从电梯井 24层电梯井坠洛至地下室二层 ,24 层电 梯楼层间有抹灰人员, 24层墙面洒水,造成楼地面大量积水 . 亡者作业地点户内

22、厨卫 间,两人一组上下楼层, 24层和 25层配合施工。上班时间 12点左右,其中一人在两 点至三点之间中途离开。事故的结果 : 事故发生后, 及时上报相关领导和保护事故现场; 亡者坠洛 现场情况,仰面朝上钢管穿透上腹, 横向钢管变形, 墙面有血迹,空气无 异味,已无生命体征,电梯井门口有安全帽,未损毁。事故原因分析 :事故具体发生原因目前处于调查阶段。 事故的处理: 现场勘验后由消防武警取出遗体,公安法院调查勘验,处 理后移送殡仪馆。预防事故重复发生的措施 : 1、要求各分包单位加强各班组的安全措施建 设和安全管理,明确责任,提高全体员工的安全意识和专业技能知识水平。2、停工整改,加强现场隐患排查,消除安全隐患。3、完善各项规章制度和措施,杜绝此类事故的再次发生。4、对施工现场全体人员进行安全教育培训,总结事故教训。公寓楼事故调查人员:2013年4月2日工程项目名称工伤事故快报表工程名称事故部位事故时间事故 类型气象 情况伤害人姓名伤害情况 (死亡、 重伤、轻 伤工种及级别性 别年 龄本工 种工 龄受过何种安全教育歇工 总日 期经济损失备注直接间接事故经过事故发生后 采取的措施 及事故控制 情况报告单位报告日期单位(项目) 负责人填表人电话注:本表一式2份,一份工地留存,1份上报
