工程形象进度确认表.doc

上传人:夺命阿水 文档编号:77658 上传时间:2025-07-10 格式:DOC 页数:1 大小:20KB
下载 相关 举报
工程形象进度确认表.doc_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

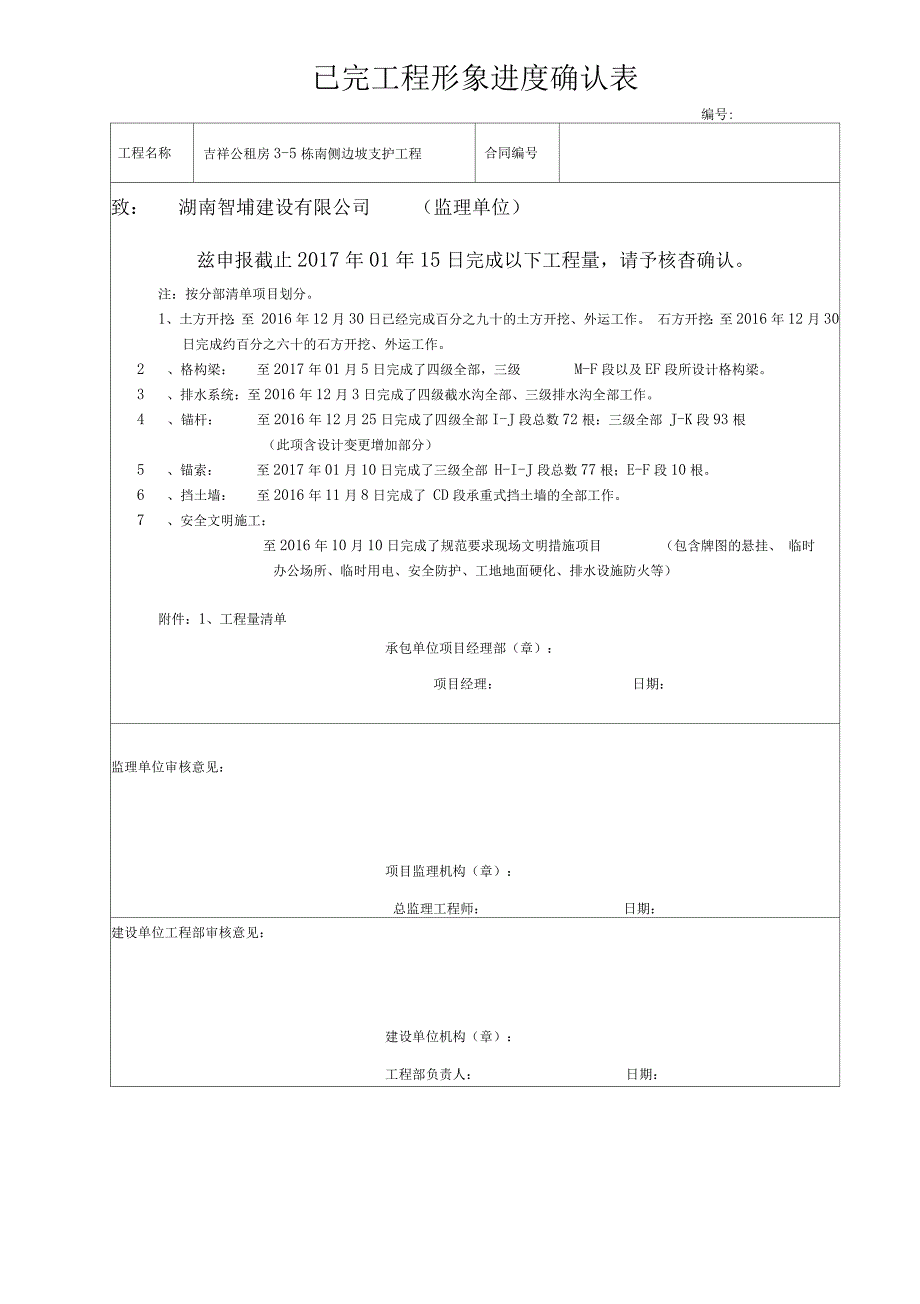

已完工程形象进度确认表编号:工程名称吉祥公租房3-5栋南侧边坡支护工程合同编号致:湖南智埔建设有限公司(监理单位)兹申报截止2017年01年15日完成以下工程量,请予核杳确认。注:按分部清单项目划分。1、土方开挖:至 2016年12月30日已经完成百分之九十的土方开挖、外运工作。 石方开挖:至2016年12月30日完成约百分之六十的石方开挖、外运工作。2 、格构梁:至2017年01月5日完成了四级全部,三级M-F段以及EF段所设计格构梁。3 、排水系统:至2016年12月3日完成了四级截水沟全部、三级排水沟全部工作。4 、锚杆:至2016年12月25日完成了四级全部I-J段总数72根:三级全部 J-K段93根(此项含设计变更增加部分)5 、锚索:至2017年01月10日完成了三级全部 H-I-J段总数77根;E-F段10根。6 、挡土墙:至2016年11月8日完成了 CD段承重式挡土墙的全部工作。7 、安全文明施工:至2016年10月10日完成了规范要求现场文明措施项目(包含牌图的悬挂、 临时办公场所、临时用电、安全防护、工地地面硬化、排水设施防火等)附件:1、工程量清单承包单位项目经理部(章):项目经理:日期:监理单位审核意见:项目监理机构(章):总监理工程师:日期:建设单位工程部审核意见:建设单位机构(章):工程部负责人:日期:
