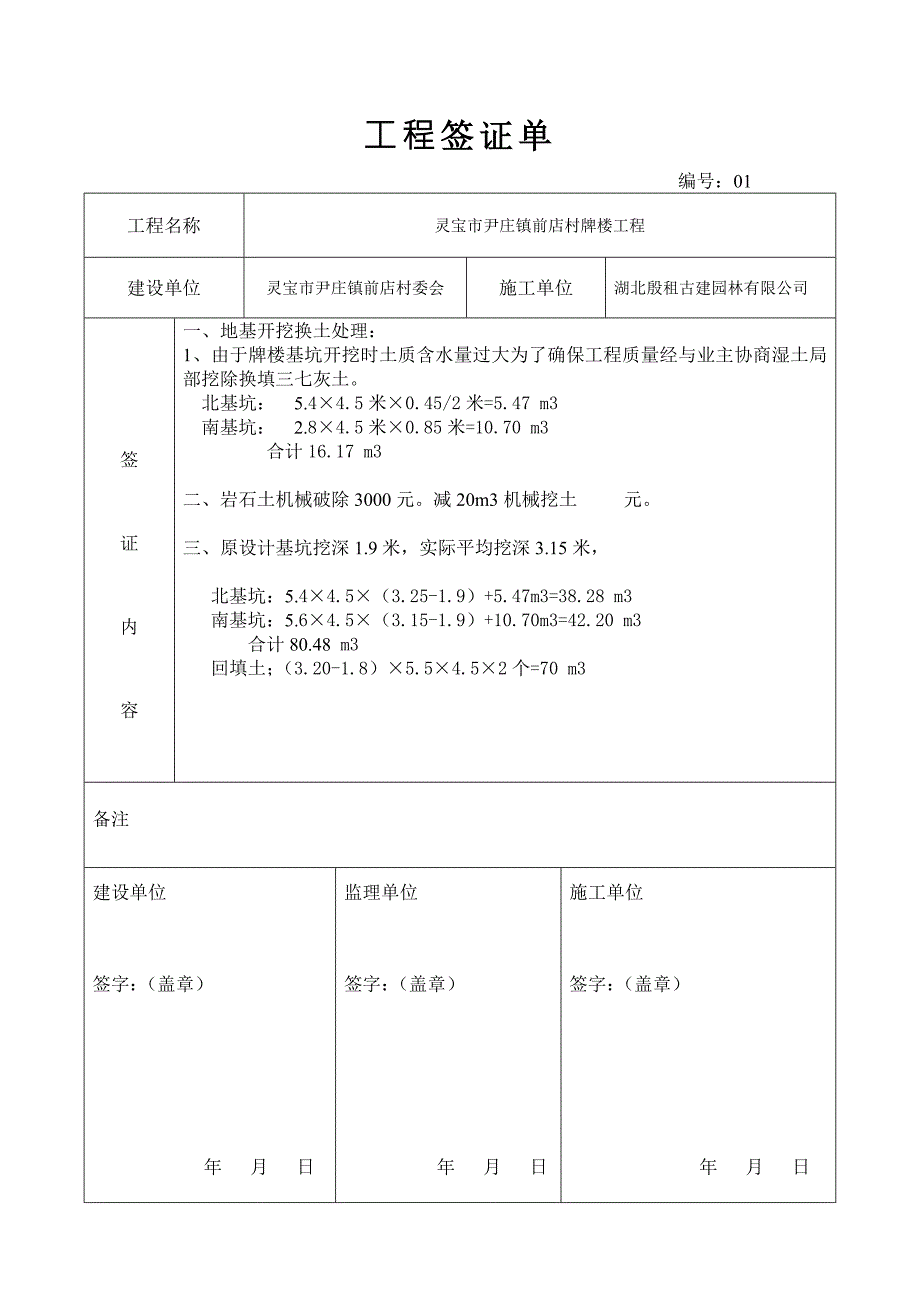

1、工程签证单 编号:01工程名称灵宝市尹庄镇前店村牌楼工程建设单位灵宝市尹庄镇前店村委会施工单位湖北殷租古建园林有限公司签证内容一、地基开挖换土处理:1、由于牌楼基坑开挖时土质含水量过大为了确保工程质量经与业主协商湿土局部挖除换填三七灰土。 北基坑: 5.44.5米0.45/2米=5.47 m3 南基坑: 2.84.5米0.85米=10.70 m3合计16.17 m3二、岩石土机械破除3000元。减20m3机械挖土 元。三、原设计基坑挖深1.9米,实际平均挖深3.15米,北基坑:5.44.5(3.25-1.9)+5.47m3=38.28 m3南基坑:5.64.5(3.15-1.9)+10.70m

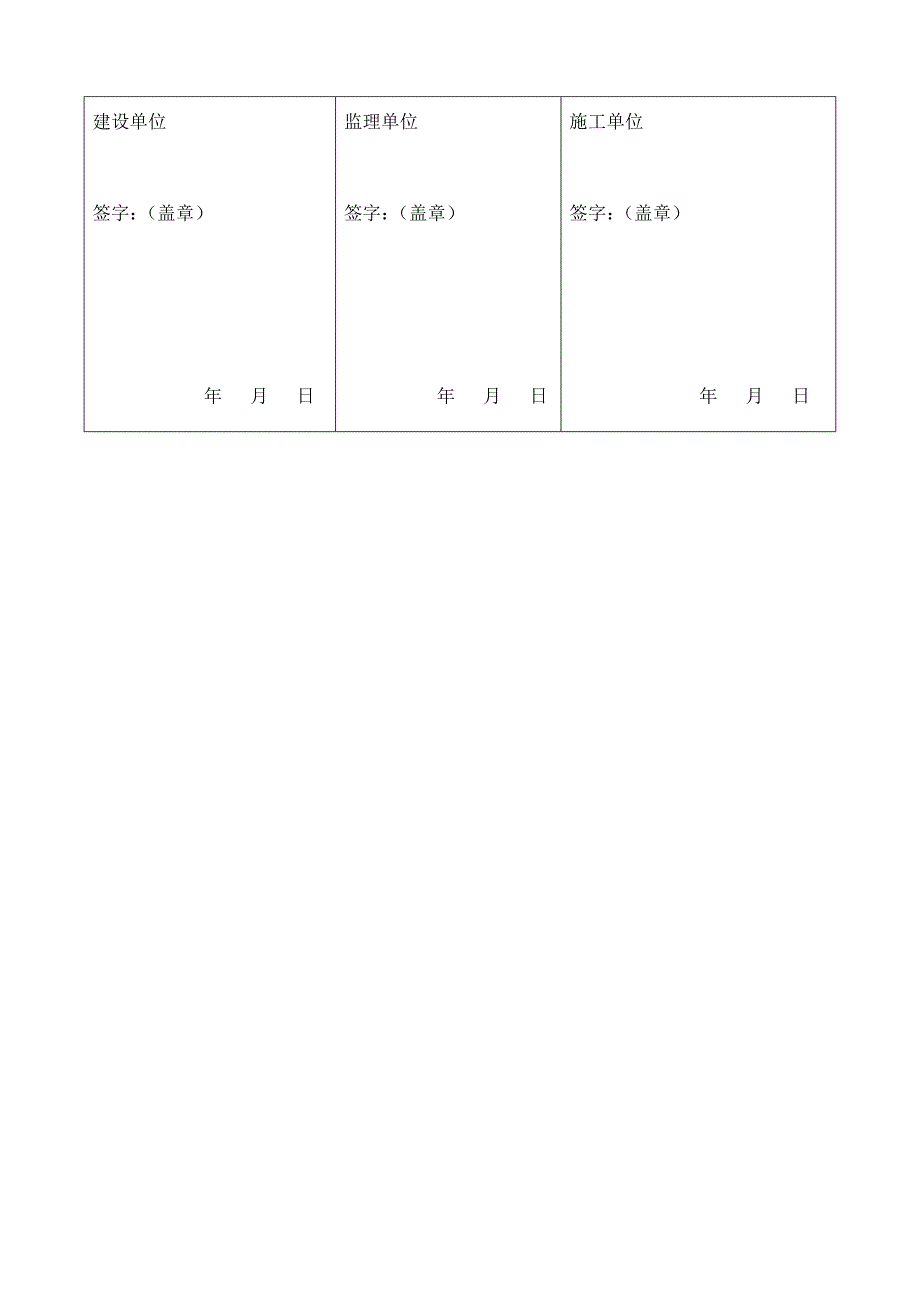

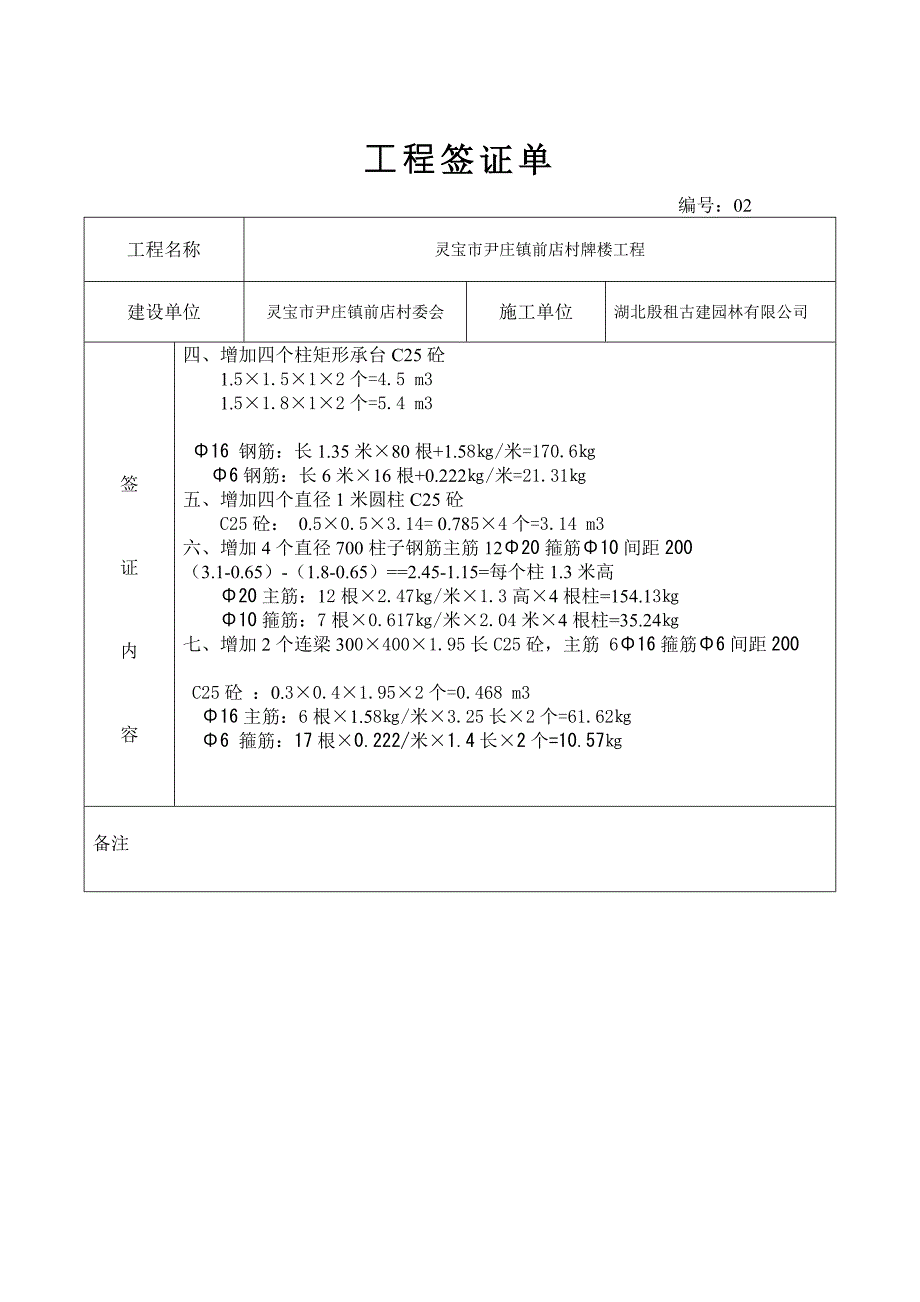

2、3=42.20 m3 合计80.48 m3回填土;(3.20-1.8)5.54.52个=70 m3备注建设单位签字:(盖章)年 月 日监理单位签字:(盖章)年 月 日施工单位签字:(盖章)年 月 日工程签证单 编号:02工程名称灵宝市尹庄镇前店村牌楼工程建设单位灵宝市尹庄镇前店村委会施工单位湖北殷租古建园林有限公司签证内容四、增加四个柱矩形承台C25砼1.51.512个=4.5 m3 1.51.812个=5.4 m3 16 钢筋:长1.35米80根+1.58/米=170.6 6钢筋:长6米16根+0.222/米=21.31五、增加四个直径1米圆柱C25砼C25砼: 0.50.53.14= 0.
3、7854个=3.14 m3六、增加4个直径700柱子钢筋主筋1220箍筋10间距200(3.1-0.65)-(1.8-0.65)=2.45-1.15=每个柱1.3米高20主筋:12根2.47/米1.3高4根柱=154.1310箍筋:7根0.617/米2.04米4根柱=35.24七、增加2个连梁3004001.95长C25砼,主筋 616箍筋6间距200 C25砼 :0.30.41.952个=0.468 m3 16主筋:6根1.58/米3.25长2个=61.62 6 箍筋:17根0.222/米1.4长2个=10.57备注建设单位签字:(盖章)年 月 日监理单位签字:(盖章)年 月 日施工单位签字:(盖章)年 月 日 END
