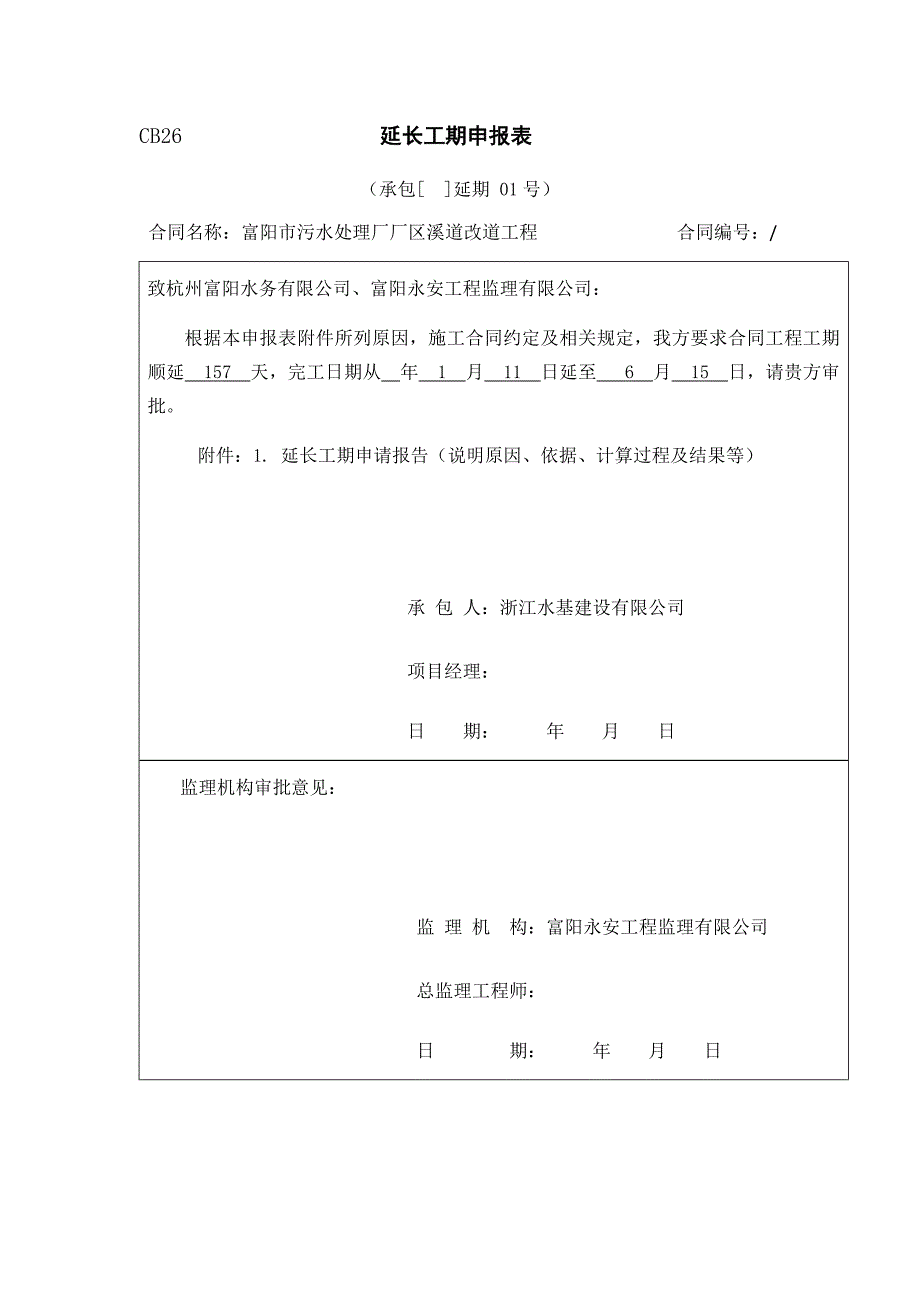

1、CB26 延长工期申报表(承包 延期 01号) 合同名称:富阳市污水处理厂厂区溪道改道工程 合同编号:/致杭州富阳水务有限公司、富阳永安工程监理有限公司:根据本申报表附件所列原因,施工合同约定及相关规定,我方要求合同工程工期顺延 157 天,完工日期从 年 1 月 11 日延至 6 月 15 日,请贵方审批。附件:1. 延长工期申请报告(说明原因、依据、计算过程及结果等) 承 包 人:浙江水基建设有限公司项目经理:日 期: 年 月 日 监理机构审批意见:监 理 机 构:富阳永安工程监理有限公司总监理工程师:日 期: 年 月 日建设单位意见:建设单位:杭州富阳水务有限公司负 责 人:日 期: 年
2、 月 日说明:本表一式 3份,由承包人填写。监理机构签收后,发包人 1份、监理机构 1 份,承包人 1 份。延长工期申请报告杭州富阳水务有限公司、富阳永安工程监理有限公司: 我单位中标施工的富阳市污水处理厂厂区溪道改道工程于7月14日开工建设,合同工期为180天,合同完工工期为1月11日。由于诸多原因,本工程未能按合同工期完成,其主要原因为: 1、现场政策处理不到位,电缆、变压器、煤气管道、石料厂设备等没有移除,这一原因导致我单位从8月2号至9月2号无法进行施工,只能停工等待,工期延长31天。2、 第六节箱涵处洗车房问题处理从10月26日至11月11日完成,工程延长17天。3、 溪道0+330

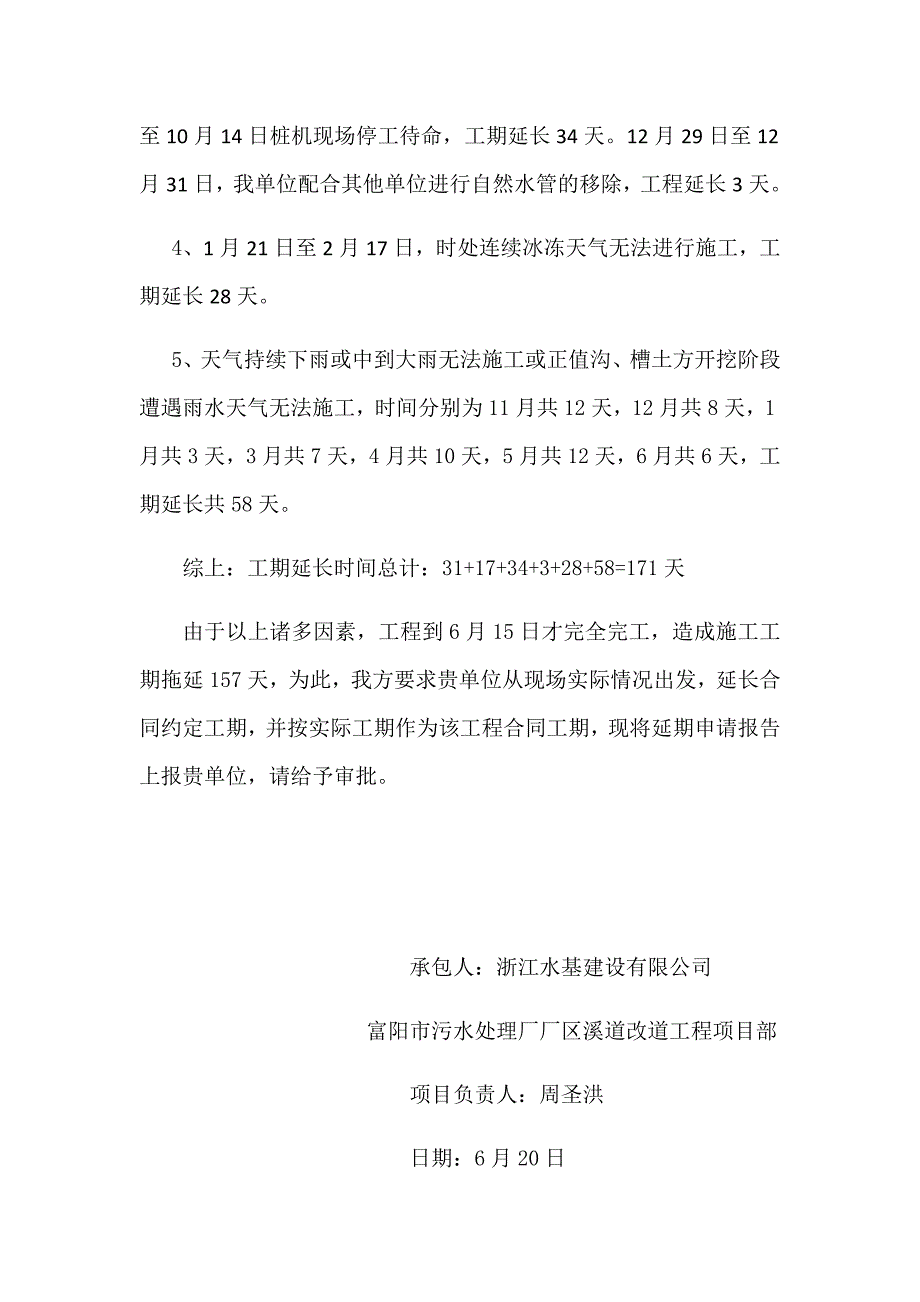

3、0+356段800钻孔灌注桩因现场原有自然水管阻拦无法进行施工,故等待设计重新提供新的施工方案,自9月11日至10月14日桩机现场停工待命,工期延长34天。12月29日至12月31日,我单位配合其他单位进行自然水管的移除,工程延长3天。4、 1月21日至2月17日,时处连续冰冻天气无法进行施工,工期延长28天。5、 天气持续下雨或中到大雨无法施工或正值沟、槽土方开挖阶段遭遇雨水天气无法施工,时间分别为11月共12天,12月共8天,1月共3天,3月共7天,4月共10天,5月共12天,6月共6天,工期延长共58天。 综上:工期延长时间总计:31+17+34+3+28+58=171天 由于以上诸多因素,工程到6月15日才完全完工,造成施工工期拖延157天,为此,我方要求贵单位从现场实际情况出发,延长合同约定工期,并按实际工期作为该工程合同工期,现将延期申请报告上报贵单位,请给予审批。 承包人:浙江水基建设有限公司 富阳市污水处理厂厂区溪道改道工程项目部 项目负责人:周圣洪 日期:6月20日
