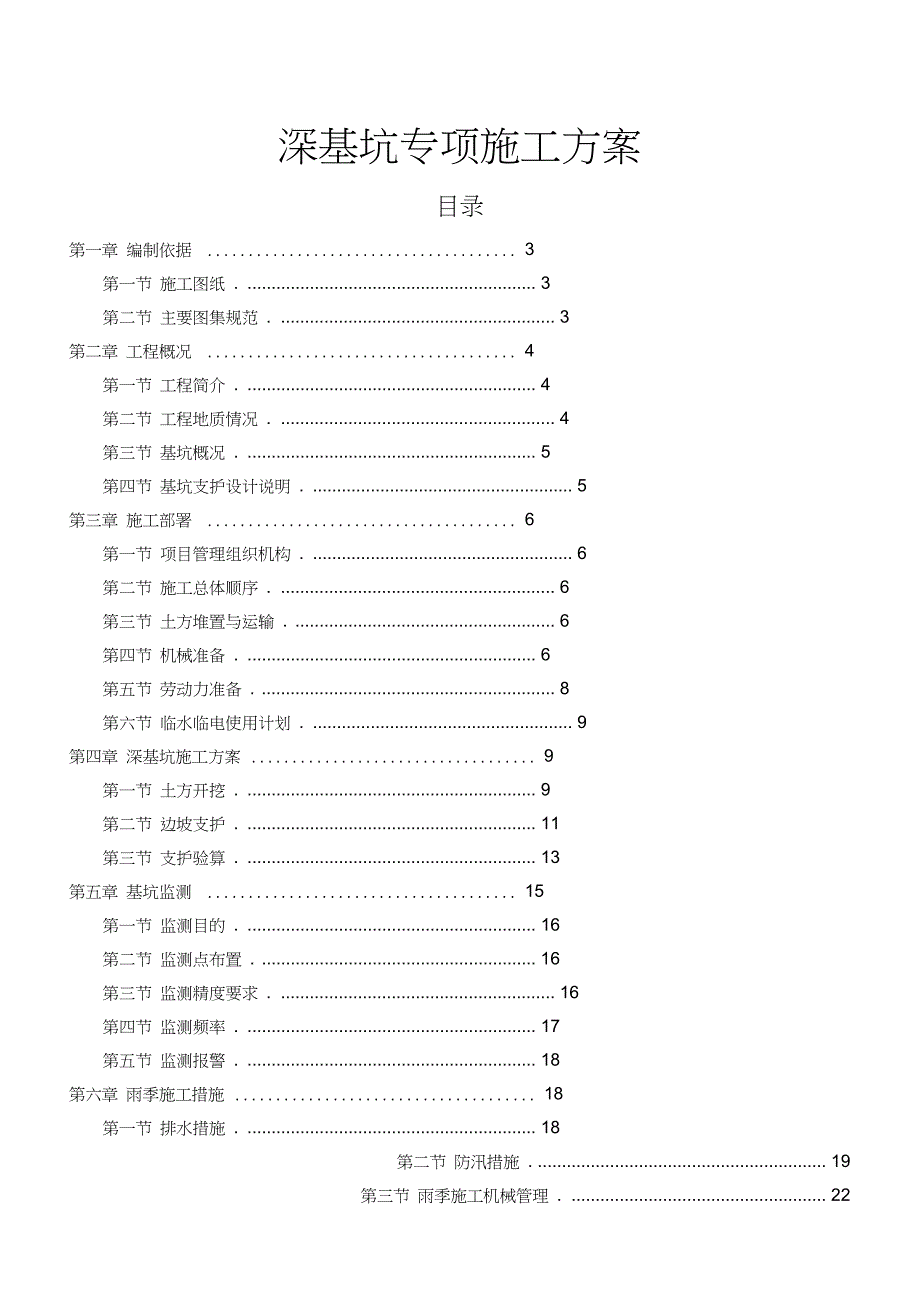

1、深基坑专项施工方案目录第一章 编制依据 3第一节 施工图纸 . 3第二节 主要图集规范 . 3第二章 工程概况 4第一节 工程简介 . 4第二节 工程地质情况 . 4第三节 基坑概况 . 5第四节 基坑支护设计说明 . 5第三章 施工部署 6第一节 项目管理组织机构 . 6第二节 施工总体顺序 . 6第三节 土方堆置与运输 . 6第四节 机械准备 . 6第五节 劳动力准备 . 8第六节 临水临电使用计划 . 9第四章 深基坑施工方案 9第一节 土方开挖 . 9第二节 边坡支护 . 11第三节 支护验算 . 13第五章 基坑监测 15第一节 监测目的 . 16第二节 监测点布置 . 16第三节

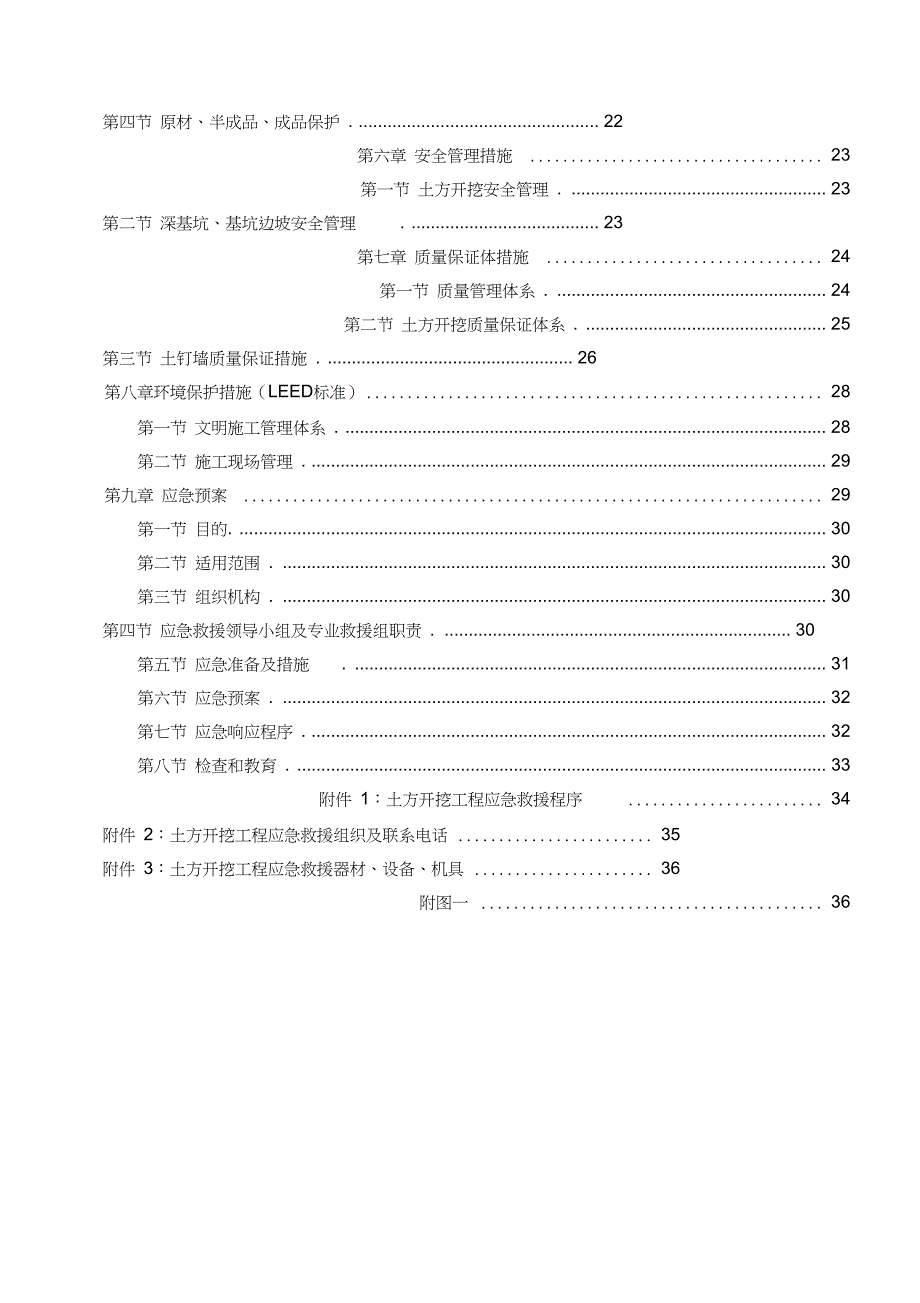

2、监测精度要求 . 16第四节 监测频率 . 17第五节 监测报警 . 18第六章 雨季施工措施 18第一节 排水措施 . 18第二节 防汛措施 . 19第三节 雨季施工机械管理 . 22第四节 原材、半成品、成品保护 . 22第六章 安全管理措施 23第一节 土方开挖安全管理 . 23第二节 深基坑、基坑边坡安全管理. 23第七章 质量保证体措施 24第一节 质量管理体系 . 24第二节 土方开挖质量保证体系 . 25第三节 土钉墙质量保证措施 . 26第八章环境保护措施(LEED标准) 28第一节 文明施工管理体系 . 28第二节 施工现场管理 . 29第九章 应急预案 29第一节 目的.

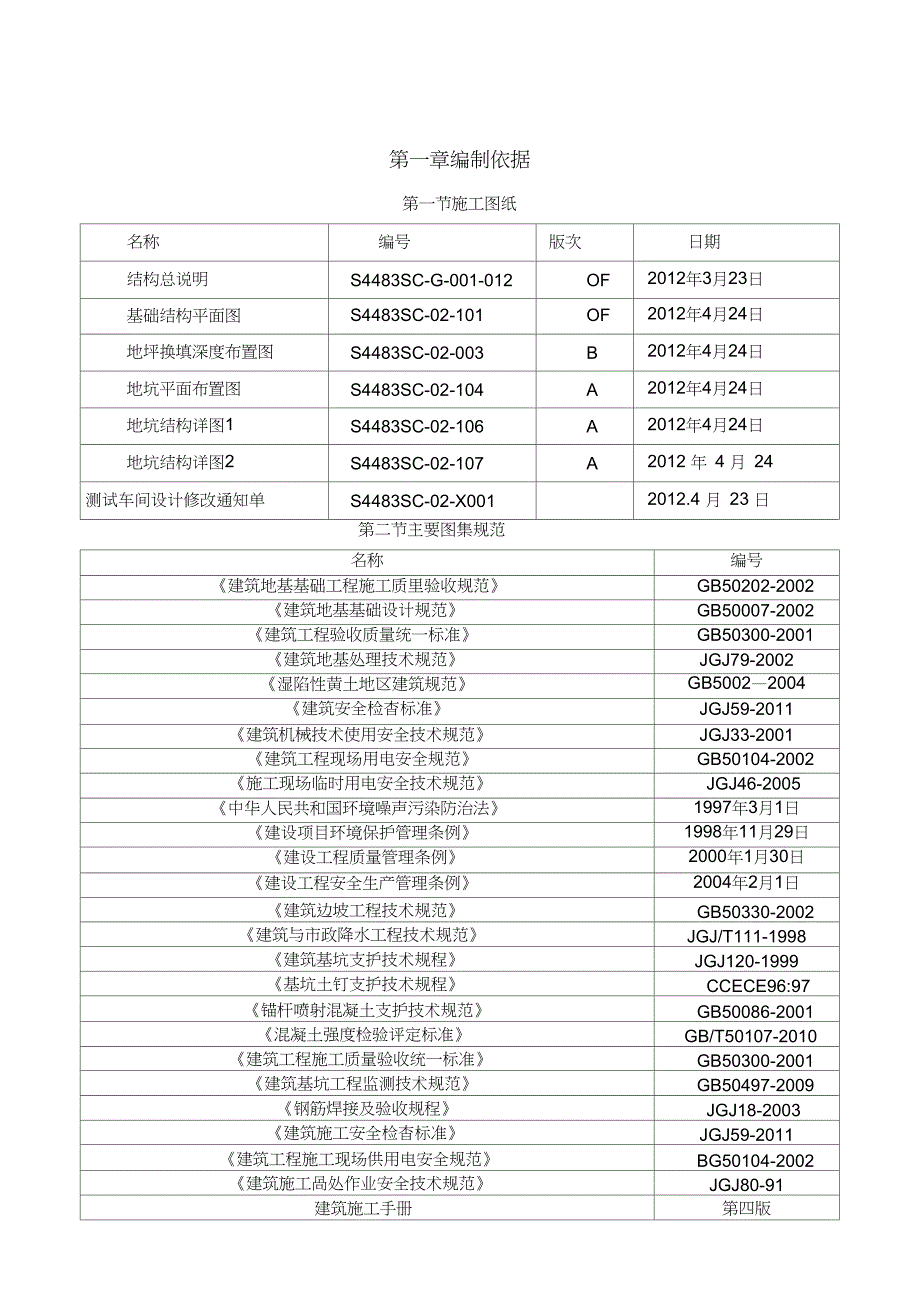

3、30第二节 适用范围 . 30第三节 组织机构 . 30第四节 应急救援领导小组及专业救援组职责 . 30第五节 应急准备及措施. 31第六节 应急预案 . 32第七节 应急响应程序 . 32第八节 检查和教育 . 33附件 1:土方开挖工程应急救援程序 34附件 2:土方开挖工程应急救援组织及联系电话 35附件 3:土方开挖工程应急救援器材、设备、机具 36附图一 36第一章编制依据第一节施工图纸名称编号版次日期结构总说明S4483SC-G-001-012OF2012年3月23日基础结构平面图S4483SC-02-101OF2012年4月24日地坪换填深度布置图S4483SC-02-003B
4、2012年4月24日地坑平面布置图S4483SC-02-104A2012年4月24日地坑结构详图1S4483SC-02-106A2012年4月24日地坑结构详图2S4483SC-02-107A2012 年 4 月 24测试车间设计修改通知单S4483SC-02-X0012012.4 月 23 日第二节主要图集规范名称编号建筑地基基础工程施工质里验收规范GB50202-2002建筑地基基础设计规范GB50007-2002建筑工程验收质量统一标准GB50300-2001建筑地基处理技术规范JGJ79-2002湿陷性黄土地区建筑规范GB50022004建筑安全检杳标准JGJ59-2011建筑机械技术
5、使用安全技术规范JGJ33-2001建筑工程现场用电安全规范GB50104-2002施工现场临时用电安全技术规范JGJ46-2005中华人民共和国环境噪声污染防治法1997年3月1日建设项目环境保护管理条例1998年11月29日建设工程质量管理条例2000年1月30日建设工程安全生产管理条例2004年2月1日建筑边坡工程技术规范GB50330-2002建筑与市政降水工程技术规范JGJ/T111-1998建筑基坑支护技术规程JGJ120-1999基坑土钉支护技术规程CCECE96:97锚杆喷射混凝土支护技术规范GB50086-2001混凝土强度检验评定标准GB/T50107-2010建筑工程施工
6、质量验收统一标准GB50300-2001建筑基坑工程监测技术规范GB50497-2009钢筋焊接及验收规程JGJ18-2003建筑施工安全检杳标准JGJ59-2011建筑工程施工现场供用电安全规范BG50104-2002建筑施工咼处作业安全技术规范JGJ80-91建筑施工手册第四版第二章 工程概况第一节 工程简介第二节 工程地质情况一、地形地貌 根据山东省地矿工程勘察院提供的地勘报告得知,本工程场地复杂程度等级为二级,地 基复杂程度等级为二级,综合判定该场地岩土工程勘察等级为乙级。二、地下水土的腐蚀性和冻土深度1、场区地表以下50m内未见地下水,因此深基坑开挖时不考虑降水措施。2、济南地区标准
7、冻结土深度为 0.5m,冬季施工需考虑保温措施。3、场区杂填土分布不均,厚度较厚,杂填土含碎石较多,对混凝土的腐蚀性等级为弱腐 蚀,对钢筋混凝土中的钢筋和钢结构的腐蚀性等级为弱腐蚀。三、场地工程地质设计要求根据场区勘探深度之内分布的岩土层自上而下依次为:杂填土、-1素填土、黄土、 粉土、粉质粘土、碎石土。现分述如下: 层杂填土 :场区普遍分布,厚度:1.0012.0m,平均5.83m;层底标高:111.75135.98m, 平均125.28m;层底埋深:1.0012.0m,平均5.83m。杂色,松散,以粉土、粉质粘土混碎石及建 筑垃圾为主。 -1素填土:场区普遍分布,厚度 :5.8013.40
8、m,平均10.92m;层底标高:104.47 122.66m,平均117.09m;层底埋深:12.5021.00m,平均18.34m。灰褐-灰黑色,松散,以粉土、 粉质粘土为主 , 含少量砖块、碎石等。 层黄土( Q4al+pl):场区普遍分布,厚度:1.2012.20m,平均5.15m;层底标高:102.07 129.38m,平均114.85m;层底埋深:5.8025.40m,平均14.69m。褐黄色,稍湿湿,可塑硬塑, 局部坚硬 , 干强度中等 , 韧性中等, 切面稍有光滑 , 无摇振反应 , 土质不均 ,主要成分为粉质粘土、 粉土 , 见有针状孔隙 , 含姜石。 层粉土( Q4al+pl
9、场区普遍分布,厚度:1.205.00m,平均2.83m;层底标高:98.27 118.12m,平均111.31m;层底埋深:11.0027.50m,平均22.67m。黄褐色,稍湿湿,稍密中 密 , 局部密实 , 摇振反应中等 , 干强度及韧性低 , 无光泽反应 , 含少量铁锰氧化物 , 含碎石 , 粒径 0.2-3cm, 含量 20-30。 粉质粘土(Qal+pl):场区分布较少,厚度:0.501.30m,平均0.89m;层底标高:113.22 119.19m,平均115.86m;层底埋深:12.022.5m,平均16.27m。黄褐色,可塑硬塑,干强度中等,韧性中等,无摇震反应,切面稍有光
10、滑,含碎石,粒径0.2-3cm,含量20-30%。 层碎石土(Qal+pl):棕黄色,灰白色,中密-密实,主要成分为石灰岩碎块,呈次圆状,直径 45cm,含量约为5080%局部呈泥钙质胶结状。场区普遍分布,厚度: 0.0019.00m,平 均4.49m;层底标高:94.67121.98m,平均标高94.67121.98m,平均108.33m;层底埋深 10.00 30.00m,平均 22.70m。四、天气情况1、济南市最热月为7-8月,月平均气温为27.5 C,根据最近对气温跟踪观察发现,上 午10时至下午15时为一天中最热时段,平均气温在 30E左右,故土方开挖时,需注意防暑 降温措施。2、
11、 济南夏季炎热多雨,全年60%勺降水量集中在夏季,全年暴雨日数的70%|中在7、8 两月,故对深基坑施工安全、质量、进度会有一定的影响。第三节基坑概况厂区中的深基坑为测试车间地坑和雨水收集池。自然地坪绝对高程为126.75m,两处深基坑的土 0.00的绝对高程为127.85m,故厂区内自然地坪相对高程为-1.1m。测试车间深基坑位于1-4轴/J-E轴,自然地坪至槽底深度为7.4m;雨水收集池深基坑自然地坪至槽底深度为5.9m,本方案重点对测试车间深基坑进行编制,雨水收集池的深基坑施工方法与测试车间相JpHUHJHLLULIlULljlLJlL同,故不重复说明。测试车间深基坑平面尺寸见下图:I
12、山| I III I III III I IImm mu nirriin minmri imi min nnriiiiidid.测试车间深基坑在测试车间厂房内,土方开挖前,周边无构筑物或建筑物,放坡系数为1:0.3; 1轴和J轴的承台基础将在深基坑的放坡之内,故先进行深基坑内的构筑物施工,当 构筑物施工完毕后,先进行回填,回填至承台底标高后再进行基础承台施工。第四节 基坑支护设计说明测试车间深基坑支护工程全部采用土钉墙施工,按 1:0.3 放坡,共设 5 道土钉,入射角 12,长度分别为 6m 9m 9m 9m 8m,钢筋直径为 16、 16、 16、 16、 18,入 射点标高为 -2.5m
13、 、 -3.8m 、 -5.1m 、 -6.3m 、 -7.5m ,水平间距为 1m。第三章 施工部署第一节 项目管理组织机构为确保优质、快捷、安全、文明、环保地完成本工程各项施工任务,保证工程的顺利实 施,公司将委派施工经验丰富的项目团队,全面负责工程的质量、进度、安全、文明施工等 事宜。项目部的组成符合我公司质量、环境、职业健康安全管理体系标准中有关任职资格的 规定。项目部下设工程部、 技术部、质量部、 安全部、 商务部、物质部、项目办公室七部 (室) 及测量监测组、成孔组、钢筋制作组、注浆组、修坡组、喷面组、综合施工组以及材料组、 维修组和等,项目部在施工过程中应严格贯彻执行我公司质量、
14、环境、职业健康安全管理体 系标准中的有关规定, 严密组织, 精心施工, 全面接受业主、 监理工程师和质监部门的监理、 监督,确保工程按期保质保量完成。项目管理组织机构见附图一第二节 施工总体顺序测试车间的深基坑分 2 个区段流水施工,并预留两处坡道进行土方运输。根据土方施工 边挖边支护原则, 1 区段、 2 区段的挖土与支护交替进行,保证土方及时开挖,保证边坡及时 支护。第三节 土方堆置与运输见附图二。第四节 机械准备一、机械选择测试车间深基坑开挖深度达 7.4m,选择挖掘机的时候应考虑最大挖掘深度在 7.4m以上的反铲挖掘机,故选择EC240以上的机型项目机型反铲EC140EC210EC24
15、0EC290EC360EC380EC460EC700铲斗容量(m3)0.550.921.852.13.03.03.736.6最大挖掘半径(m)8.89.910.810.711.210.551211.5最大挖掘咼度(m)6.06.07.937.497.847.68.1-最大卸载高度(m)6.06.06.365.605.575.45.83-最大挖掘深度(m)6.06.77.67.37.56.857.77.3发动机:功率(kW)-58.858.869.1-95.5132.3220.5液压工作压力(MPa)-3025-322828行走接地比压(MPa)0.03-0.060.030.040.050.09
16、0.1行走速度(km/h)1.543.61.83.43.81.63.21.772.0爬坡能力(%)4540454747458035回转速度(r/min)107.06.58.658.657.96.95.35摘自建筑施工手册液压挖掘机主要技术性能与规格总重量(t)15.622.32517.537.537.846.670.6沃尔沃沃尔沃沃尔沃沃尔沃沃尔沃沃尔沃沃尔沃沃尔沃制造厂建筑设建筑设建筑设建筑设建筑设建筑设建筑设建筑设备公司备公司备公司备公司备公司备公司备公司备公司、土方机械序号机械名称型号数量(台)用途1挖掘机EC2401土方开挖2自卸汽车斯太尔20T2土方倒运3装载机3m31拌合灰土4洒水
17、车1场地道路洒水5潜水泵5抽水用三、土钉墙机械序号设备或设备名称型号规格、国别产地、制造年份数量/台额定功率/kW1泥浆泵BW320北 京 /03.117.52混凝土喷射机转V/泰安/02.61103注浆机(带电机)BW15D衡 阳 /02.71104搅拌机J1-400/ 温州 /02.717.55电焊机BX3-300-2/ 济南 /02.1013.06空压机VY-12/7/ 柳州 /02.1010.57水准仪QF50T济南 /01.118钻机SPJ-300 型2159切割机110汽车五十铃19011潜水泵QY15-26-2.2 型81.0第五节劳动力准备序号工种人员数量(人)序号工种人员数量
18、人)1工长18采购员12成孔普工69机械维修人员13注浆普工610电工14钢筋加工普工411设备看管45电焊工612保卫人员26修坡普工67喷射手3第六节临水临电使用计划临电情况:深基坑土方开挖时配备专用 2级电箱,其他作业区禁止使用。根据施工现场 临电布置图,夜间照明、潜水泵、电动打夯机电源接入移动式三级箱,三级箱接入单体周边 附近的固定二级箱。临水情况:根据施工现场临水布置图,沿道路行走方向已布设主干管,并甩出DN25水管接头,深基坑施工时只需胶皮软管即可使用。第四章深基坑施工方案第一节土方开挖根据图纸设计要求,测试车间土 0.00为绝对标高127.85m,根据甲方给定的场地平整标 高为
19、126.75m,自然地坪为相对标高-1.1m,根据土钉墙设计要求,土钉作业面应分层分段开 挖,分层分段支护,开挖作业面应在 24h内完成支护,不宜一次挖二层或全面开挖,将基坑 分2施工段流水施工,一段挖土,另一段支护,基坑开挖分6步进行。方法如下:第一步:1、段挖土:从-1.1m至-2.7m,挖深1.6m,放坡系数为1:0.3,侧壁预留20cm修坡第二步:1、段土钉墙支护,然后挖土,从-2.7至-4.3m,挖深1.6m,放坡系数为1:0.3,侧壁预留20cm修坡2、段从-1.1m至-2.7m,挖深1.6m,放坡系数为1:0.3,侧壁预留20cm修坡,然后土钉墙支护第三步:1、段土钉墙支护,然后
20、从-4.3m至-5.7m,挖深1.6m,放坡系数为1:0.3,侧壁预留20cm修坡。2、段从-2.7m至-4.3m,挖深1.6m,放坡系数为1:0.3,侧壁预留20cm修坡,然后土钉墙支护。第四步:1、 段土钉墙支护,然后从-5.7m至-7.1m,挖深1.4m,放坡系数为1:0.3,侧壁预留20cm修坡。2、段从-4.3m至-5.7m,挖深1.4m,放坡系数为1:0.3,侧壁预留20cm修坡,然后土钉墙支护。第五步1、段土钉墙支护,然后从-7.1m至-8.5m,挖深1.4m,放坡系数为1:0.3,侧壁预留20cm修坡。2、段从-5.7m至-7.1m,挖深1.4m,放坡系数为1:0.3,侧壁预留
21、20cm修坡,然后土 钉墙支护。第六步1段土钉墙支护。2、段从-7.1m至-8.5m,挖深1.4m,放坡系数为1:0.3,侧壁预留20cm修坡,然后土 钉墙支护。第二节边坡支护一、材料钢筋:表示HPB3O0 表示HRB335;水泥:32.5R矿渣硅酸盐水泥;面层混凝土 :采用C20细石混凝土; 土钉锚固体强度等级不低于 M1Q二、土钉支护1 、基坑四壁边坡按1:0.3的坡率放坡开挖。2 、土钉孔径100mm 土钉注浆为常压注浆,从孔底开始灌注,水灰比 0.45 ,浆液为水 泥纯浆;土钉入射角为12;同一侧面水平加强筋应相连贯通,加强筋的焊接长度(单面焊) 不应小于10d。3、基坑坡面布设5道土
22、钉。水平间距1m水平排列从边坡的 一侧向另一侧依序布置,起始及终止土钉距边坡转折处间距均不得超过设计间距的一半,竖向间距从上至下1.4m、1.3m、1.3m、1.2m、1.2m,长度分别为 6m 9m 9m 9m 8m,钢筋直径为 16、 16、 16、 16、 18,入射点标高为-2.5m、-3.8m、-5.1m、-6.3m、-7.5m,边坡阳角短边侧土钉比设计标高 下移2030cm布置。每道土钉水平方向设加强筋,钢筋级别14,坡面挂 625(0 250钢筋网,面层采用C20细石混凝土;厚度不小于80mm 土钉锚固体强度等级不低于 M1Q三、沿基坑边做挡水墙,距坑边0.8m-1m,挡水墙高2
23、00mm宽120mm采用烧结砖砌筑,粘结材i-r-x企平忙洋箭R14-i;陌:滋翡血詰t+S丁护予武方酋图四、土钉支护节点详图水平加理型沪14-SI、连接弯钩巾14土电丁、连接驾询采用双面炸按加强筋与土幻连接大样图五、其它说明1、基坑周边如分布市政管线,施工前必须再次核实,并做好针对性的预案,施工时采取 可行性措施。2、施工时基坑底部应设排水沟和集水井,如遇坑内积水要及时抽排。3、泄水孔根据现场土层含水量大小进行布设,每 2.06.0m布设一个泄水孔,泄水孔采 用长50cm 直径3.2cm的PV(管,4、坡顶堆载、地层、防空洞等地下埋藏物及道路铺设与本设计有差异时,及时通知我院 做出设计变更。
24、5、如基坑坡顶位置杂填土厚度大于2.0m时,基坑翻沿可适当加宽6拆迁时场地内如遇上下水管道破坏,局部地段泡水,开挖时如有积水或土层含水量大, 应采取排水和改变支护设计的措施。7、及时将肥槽部分按要求回填,支护结构使用期不超过10个月。第三节支护验算验算简图验算条件基本参数所依据的规程或方法:北工大法(滑楔平衡法)基坑深度:7.40(m)基坑内地下水深度:50.000(m)基坑外地下水深度:50.000(m)基坑侧壁重要性系数:1.000土钉荷载分项系数:1.250土钉抗拉抗力分项系数:1.300整体滑动分项系数:1.300坡线参数坡线段数1序号水平投影(m)竖向投影(m)倾角( )12.220
25、7.4073.4土层参数土层层数3层号土类名 称层厚(m)重度(kN/mA3)浮重度(kN/mA3)粘聚 力(kPa)与锚固 体摩阻 力(kPa)与土 钉摩 阻力 (kPa)水土1素填土6.53018.516.015.018.025.02粘性土3.00018.920.811.555.045.03粉土1.80019.812.417.460.055.0超载参数超载数1序号超载类型超载值(kN/m)1满布均布10.000土钉参数土钉道数5序号水平间距(m)垂直间距(m)入射角度(度)钻孔直径(mm)长度(m)配筋11.0001.40012.01006.0001D1621.0001.30012.010
26、09.0001D1631.0001.30012.01009.0001D1641.0001.20012.01009.0001D1651.0001.20012.01006.0001D18花管参数基坑内侧花管排数0基坑内侧花管排数0锚杆参数锚杆道数0坑内土不加固内部稳定验算条件考虑地下水作用的计算方法:总应力法土钉拉力在滑面上产生的阻力的折减系数:0.500*验算结果*局部抗拉验算结果工况开挖深度破裂角土钉号土钉长度受拉荷载标准值抗拔承载力设计值抗拉承载力设计值满足系数 抗拔 抗拉11.70052.5023.00052.516.0005.126.360.34.1419.49134.30052.516
27、0000.320.760.347.7892.38829.00020.242.160.31.668139.06045.50052.516.0000.320.760.347.789139.06029.0007.942.160.34.2776.12339.00035.345.460.31.0301.36856.70052.516.0000.320.760.347.789139.06029.0007.942.160.34.2776.12339.00017.445.460.32.0912.77849.00036.661.060.31.3331.31767.55052.316.0000.320.760.
28、347.789139.06029.0007.942.160.34.2776.12339.00017.445.460.32.0912.77849.00023.561.060.32.0812.05756.00020.759.376.32.2912.949内部稳定验算结果工况号安全系数圆心坐标x(m)圆心坐标y(m)半径(m)11.8690.1539.7484.21021.709-1.38610.2936.36431.574-2.88910.8498.52241.421-4.28811.52710.66851.308-6.43112.87313.75661.313-6.39511.24112.933
29、第五章基坑监测需要监测的基坑在施工前,应由建设单位委托具备相应资质的第三方对基坑工程实施现 场监测。第一节监测目的1、单体构筑物中雨水收集池的槽底至自然地坪约 6m根据周边环境判断,基坑类别为3 级,应对基坑坡顶水平位移、坡顶竖向位移、周围建筑物竖向位移、周围建筑物裂缝项目进行监测。2、 基坑工程的现场监测应采用仪器监测与巡视检查相结合的方法,并设置专人每天进行 监测,保留监测记录。第二节监测点布置1、基坑边坡顶部的水平位移和竖向位移监测点应沿基坑周边布置,基坑周边中部、阳角 处应布置监测点。监测点间距不宜大于 20m,每边监测点数目不应少于 3个。监测点宜设置在基坑边坡坡顶上2、建(构)筑物
30、四角、沿外墙每1015m处或每隔23根柱基上,且每边不少于3个监测点。妙取10 财烂N畑1 :9UUIHII HHIIIIHimiHihiiiim iiniiuhiiiiW10il(i2All第三节监测精度要求1、每个基坑工程至少应有3个稳固可靠的点作为基准点,应埋设在基坑开挖深度3倍范 围以外不受施工影响的稳定区域。2、施工期间,应采用有效保护措施,确保基准点和观察点的正常使用3、监测仪器满足观测精度和量程的要求,具有良好的稳定性和可靠性。4、对同一监测项目,在基本相同的环境和条件下工作,固定观测人员,采用相同的观测 路线和观测方法,使用同一监测仪器和设备。5、监测项目初始值应为事前至少连续
31、观测 3次的稳定值的平均值。6基坑坡顶和周围建筑物竖向位移监测精度竖向位移报警值 40 (60)观察点测站咼差中误差 0.3 0.5 1.57、应在基坑开挖前记录监测对象已有裂缝的分布位置和数量, 在土方工程过程中应测定 其走向、长度、宽度和深度等情况,裂缝宽度监测精度不宜低于 0.1m m,长度和深度监测精 度不宜低于1mm。第四节监测频率1、基坑工程监测工作应贯穿于基坑工程和地下工程施工全过程。监测工作一般应从基坑工程施工前开始,直至地下工程完成为止。对有特殊要求的周边环境的监测应根据需要延续 至变形趋于稳定后才能结束。2、监测项目的监测频率应考虑基坑工程等级、 基坑及地下工程的不同施工阶
32、段以及周边 环境、自然条件的变化。当监测值相对稳定时,可适当降低监测频率。对于应测项目,在无 数据异常和事故征兆的情况下,开挖后仪器监测频率的确定可参照表基坑类别施工进程基坑设计开挖深度 5m5-10m开挖深度5-10m1 次 /2d1 次 /2d底板浇筑后时间 281 次/10d1 次/10d当基坑工程等级为三级的时候,监测频率可适当降低。3、当出现下列情况之一时,应加强监测,提高监测频率:(1)监测数据达到报警值(2)监测数据变化量较大或速率较快(3)基坑及周边大量积水、长时间连续降雨(4)基坑地面附近荷载突然增大或超过设计限值(5) 周边地面、邻近建筑突然出现较大沉降、不均匀沉降或严重开
33、裂第五节监测报警1)JAH也:衣l三isnil ffi4 ft it* i/nunl 1.1 Il/mm畫化it* /fnm-d 1? -! injlTim芟It 虐奉A md 1總时(ft/nrin柑吋押坑涅卓/mini価由*制ffll/rim ji if J-Kfi嚼城牝尊、士们墙.福趴kh-)SUJ1J* 乂U*$*IUSMi1419T划QJIS3D115-J4JUlI-U _1 怙1-i+U-5O4-A衣-?Utits 料-LK帰ID乞、也m tfiw.嘲am 忒泥L墙2LMOU.4%az主誓轧翥4IU満IU-2ULH药315-Ju1-445TV*水陀丄增3U-J5m仏他-4谓弄Ifh
34、lS7U-WO.Haf-l IK*j询籤即;Mi-MJOftfl-C.iyWJ-M5U.79MX94s ll.k“屮站JtlLtt,帼水聲上审z耳剧07-08%心-ii u r.JUIIUUljift*57V-75aw 7硼知-知ay i s42桂25*J5zIJUILIs35-J5l-l4-fi和i-朿卜t-iov庇底.4#253J$0典TC-IU7mA *jH止4内力9Miff形力龍州fTlW-SLt fUli裁U% /hu:I- h11:1KJ 水 1表& 6旨 建策基坑工稈周边环境监测报警值监测则彖累变化速率Fiwfi d得注绝对值伽倾斜1地卜水位变化10005MJ骨线刚性管道压力10
35、30-1-3宵接观察 点数据卄压丿J10-103-5柔性管线I1040353轉近径(构) 筑物级人沉降10-60差异沉降2/10000” 1 胎(MX)注:L K 为i e构筑物乐遥结拘岛欣2. 第 项累计值取昴衣沉降和另异沉降两者的小值,第六章雨季施工措施第一节排水措施挖土必须做好地表和坑内排水、地面截水、排水措施。1、施工场地四周设排水沟,采用 120mn壁厚的砖砌,排水沟截面为 300mm*300mm排水 沟底面浇筑细石砼并抹水泥砂浆。将地表水引入排水沟,通过沉淀池后分四处排至场外排水管网。并确保排水沟不渗漏及排水畅通,防止水渗流入基坑内。2、 基坑内排水沟和集水井应随挖土一起进行,要在
36、下雨前及时在基坑四周底平面离坡脚不小于0.3m设置排水沟,并距拟建建筑基础边 0.4m以外;排水沟深度应始终保持比坑底面低0.2m,集水坑尺寸为500mm*500mm*500m底面应比排水沟底低 0.3m,集水坑在基坑四角或每隔30-40m设置,坡度宜为1%。-2 %。3、 在下雨过程中派人随时观察集水坑的情况,一有溢满现象立即用水泵向市政排水管进 行排水;晴天时仍需派专人对排水沟和集水坑进行清理,在雨季期间随时保持畅通。4、准备彩条布,在土方开挖或换填时如突降暴雨,应将槽底覆盖,保证槽底不被雨水侵 蚀。第二节防汛措施由于本项目在雨季来临之际正是工程施工的高峰期,尤其是深基坑施工时更是受雨期影
37、 响较大,因此项目部专门成立雨季施工(防汛)领导小组,全面领导雨季期间的施工。布置 科学的排水系统,建立健全的值班和气象记录制度,及时做好值班和气象记录,做好交接班 工作,发现阴雨天气预报及时通知作好准备。一、雨季施工(防汛)领导小组、组织机构三、雨季施工准备1、管理目标(1)雨季施工以预防为主,强调提前做好生产部署,采用防雨措施和加强排水手段确保 雨季正常的施工生产,不受季节性气候的影响。(2)加强雨施信息反馈,与气象台站签订协议,了解一周时间的天气预报,雨情、汛情 信息,根据雨季气候特点,对施工中可能发生的问题提前采取预防措施,及时解决。(3)做好施工人员的雨季施工培训工作, 组织相关人员
38、进行一次全面检查施工现场的准 备工作,包括临时设施、临电、机械设备、土方护坡防护等项工作。2、施工场地(1)雨期来临前完善施工现场的排水措施,保证水流畅通。根据现场排水布置图(附图 一),建立厂区内雨水排水系统:排水沟做法侧壁为120厚红砖,底面为50厚红砖,外抹掺5%&水剂的防水砂浆(3)项目部将施工现场、加工区的工棚、仓库、露天料场、食堂、临时住房等临时舍施 划分责任区,责令各分包单位各自管辖,在雨季期间定期专人进行维护修理,保证排水设施 畅通,保证基础、道路不塌陷,房间不漏雨,场区不积水。3、劳动力安排为各分包单位划定防雨责任区,建立防汛抢险队,在遇大雨以上的天气时,不管黑夜白 天都应该
39、能调动劳动力到大坑或地下室入口、等易灌水部位看守,出现问题及时排除。4、物料安排雨季到来之前,应提前做好材料进场计划,对一些受天气影响较大的材料应提前考虑、 提前购买、提前进场,避免因雨期导致材料供应部及时影响施工进度;还需要提前做好排水 设备、防雨材料准备工作,具体材料用量计划见下表:序号材料名称数量主要使用部位1水泵(50-200m 口径均可)10台测试车间、雨水收集池2彩条布5000吊用于基槽覆盖、洞口的封堵及覆盖砼、砂浆、钢材等防水用。3水泥10吨防雨防汛专用,平时不准使用4钢管架料10吨防雨防汛专用,平时不准使用5木料1om防雨防汛专用,平时不准使用6彩钢板100m用于材料及库房防雨棚的加固及有破坏时临时防雨用。7沙袋100n防雨防汛专用,平时不准使用8雨衣30套雨季施工使用9雨鞋30双雨季施工使用10铁锹30把防雨防汛专用
