标识标牌优化实施方案.docx

上传人:飞猪 文档编号:97023 上传时间:2025-07-10 格式:DOCX 页数:11 大小:18.60KB
下载 相关 举报
标识标牌优化实施方案.docx_第1页
第1页 / 共11页
标识标牌优化实施方案.docx_第2页
第2页 / 共11页
标识标牌优化实施方案.docx_第3页
第3页 / 共11页
标识标牌优化实施方案.docx_第4页
第4页 / 共11页
标识标牌优化实施方案.docx_第5页
第5页 / 共11页
点击查看更多>>
资源描述

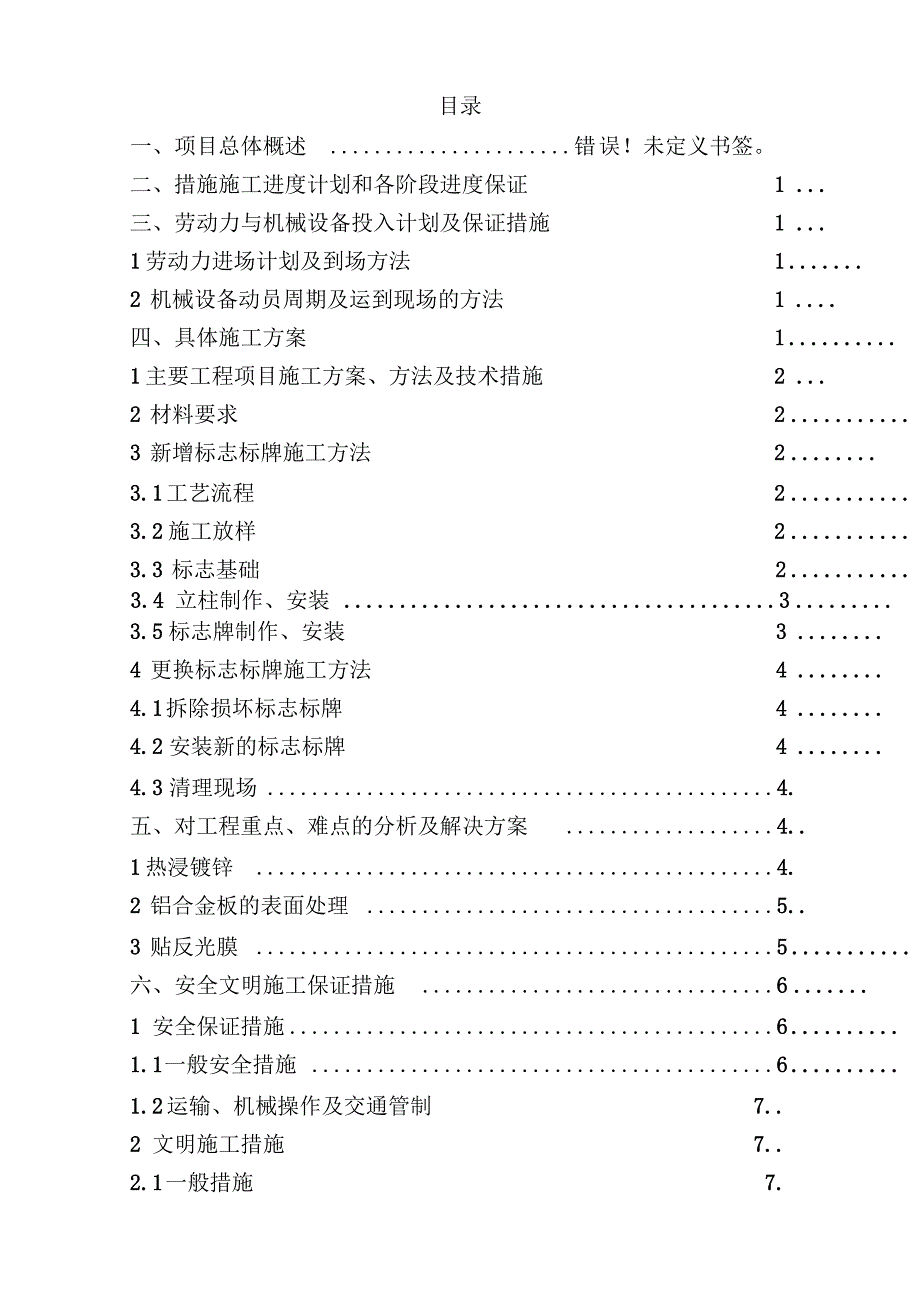

1、目录一、项目总体概述错误!未定义书签。二、措施施工进度计划和各阶段进度保证 1三、劳动力与机械设备投入计划及保证措施 11 劳动力进场计划及到场方法 12 机械设备动员周期及运到现场的方法 1四、具体施工方案 11 主要工程项目施工方案、方法及技术措施 22 材料要求 23 新增标志标牌施工方法 23.1 工艺流程 23.2 施工放样 23.3 标志基础 23.4 立柱制作、安装33.5 标志牌制作、安装 34 更换标志标牌施工方法 44.1 拆除损坏标志标牌 44.2 安装新的标志标牌 44.3 清理现场4.五、对工程重点、难点的分析及解决方案4.1 热浸镀锌4.2 铝合金板的表面处理5.3

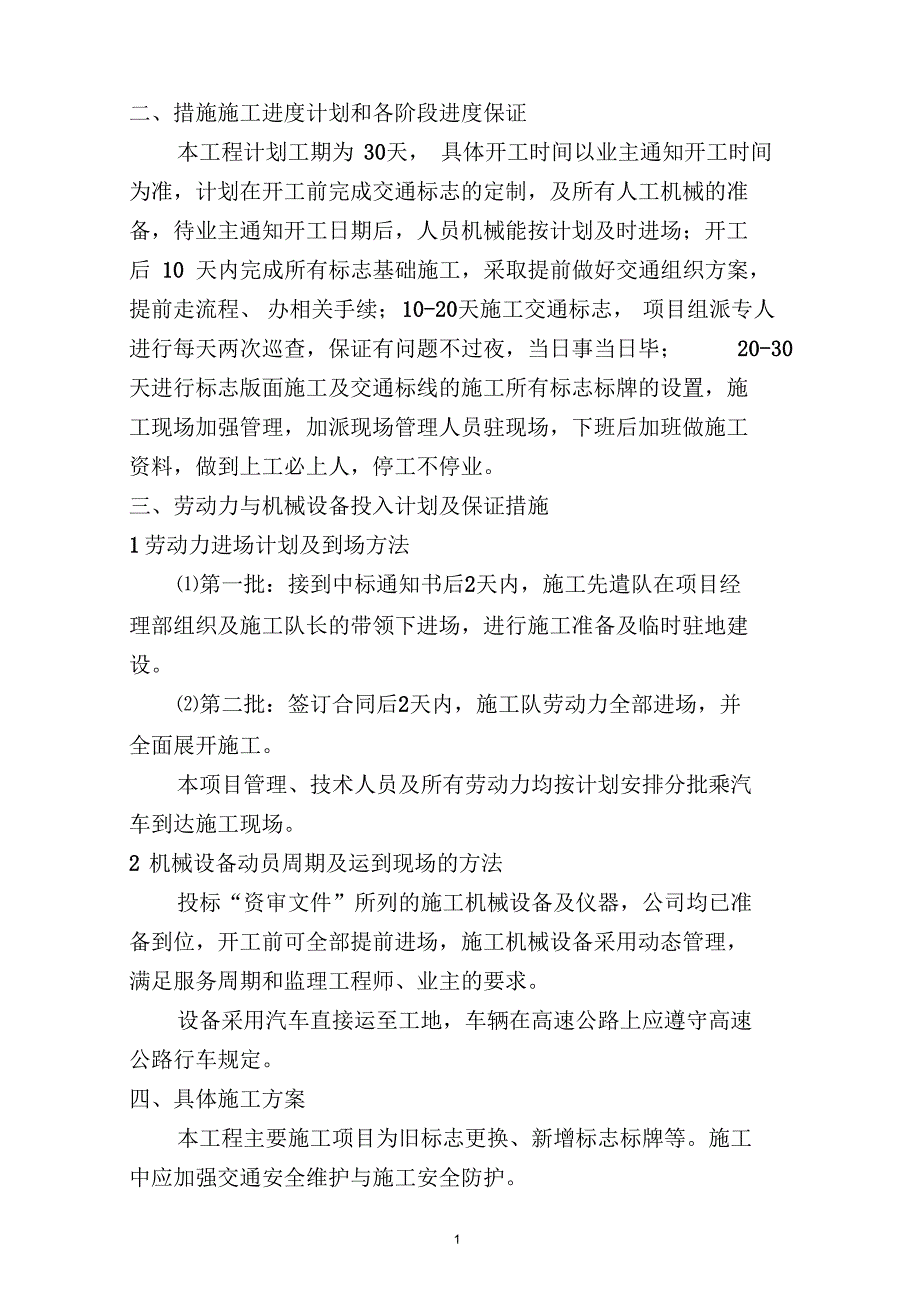

2、 贴反光膜5六、安全文明施工保证措施61 安全保证措施61.1 一般安全措施61.2 运输、机械操作及交通管制 7.2 文明施工措施 7.2.1 一般措施 7.2.2 施工现场管理8.七、质量保证措施8.二、措施施工进度计划和各阶段进度保证本工程计划工期为30天,具体开工时间以业主通知开工时间为准,计划在开工前完成交通标志的定制,及所有人工机械的准备,待业主通知开工日期后,人员机械能按计划及时进场;开工后 10 天内完成所有标志基础施工,采取提前做好交通组织方案,提前走流程、办相关手续;10-20天施工交通标志,项目组派专人进行每天两次巡查,保证有问题不过夜,当日事当日毕;20-30天进行标志

3、版面施工及交通标线的施工所有标志标牌的设置,施工现场加强管理,加派现场管理人员驻现场,下班后加班做施工资料,做到上工必上人,停工不停业。三、劳动力与机械设备投入计划及保证措施1 劳动力进场计划及到场方法第一批:接到中标通知书后2天内,施工先遣队在项目经理部组织及施工队长的带领下进场,进行施工准备及临时驻地建设。第二批:签订合同后2天内,施工队劳动力全部进场,并全面展开施工。本项目管理、技术人员及所有劳动力均按计划安排分批乘汽车到达施工现场。2 机械设备动员周期及运到现场的方法投标“资审文件”所列的施工机械设备及仪器,公司均已准备到位,开工前可全部提前进场,施工机械设备采用动态管理,满足服务周期

4、和监理工程师、业主的要求。设备采用汽车直接运至工地,车辆在高速公路上应遵守高速公路行车规定。四、具体施工方案本工程主要施工项目为旧标志更换、新增标志标牌等。施工中应加强交通安全维护与施工安全防护。标志基础应提前完成并做好养护,大型标识标牌采用吊车配 合人工安装,其他采用人工辅以小型机械施工作业,标识标牌制 作、反光膜粘贴等实行车间作业,现场安装。1主要工程项目施工方案、方法及技术措施所有标志标牌的设置,包括位置(角度)、标牌尺寸、板面设 计、反光膜等级等应严格按招标文件、设计与相关规范执行,确 保交通标识标牌的使用功能。反光膜仅局部小面积更换且施工条 件允许时,可采用现场施工处理的方法,但反光

5、膜品牌等级与原 膜一致,且逆反射系数和平整度应满足要求。新增加的标志标牌基础应提前完成,且硅强度必须达到规范 要求后方可进行上部立柱、标牌的安装。2材料要求更换标志标牌作业所用材料即交通标志标牌尺寸和质量应符 合设计与道路交通标志和标线(GB5768)等相关规范要求。 标志基础混凝土所用等材料应满足规范要求。3新增标志标牌施工方法3.1 工艺流程施工区域交通管制一施工放样一基础施工一标志标牌加工制 作-现场安装(立柱-横梁安装-面板安装)-现场清理、撤离。 3.2施工放样安装的标志应与交通流方向几乎成直角(按设计或计算确定),在曲线路段,标志的设置应由交通流的行进方向来确定。3.3 标志基础基

6、坑采用人工辅以小型机具开挖。现浇硅时,大型基础硅 模采用钢模拼装,小型基础可不立模板,基底承载力应满足要求。立模、钢筋制安应符合设计与规范规定,预埋的地脚螺栓 和底法兰盘位置要正确。浇筑硅时,应保证底法兰盘标高正确, 保持水平,地脚螺栓保持垂直。浇筑好的硅基础应进行养护,安装支柱前完成基坑回填夯 实。3.4 立柱制作、安装严格按设计文件要求选购材料,所有钢板(管)按设计文件 要求必须有材质证明,经监理工程师验收方可加工。钢材按设计文件尺寸进行切割,型材用气割切割,钢板用 轨道式切割机切割,切割好的钢材,用打磨机打磨,需拼接的部 位,一定要切割成焊口。焊条必须选用设计文件及国标要求的材料,焊缝厚

7、度必须 达到设计文件要求,焊好后材料应检查焊缝厚度及平滑度。将焊好的结构进行酸洗处理,必须洗干净,以确保除锈的 彻底性。将酸洗处理的铁件,浸放在热镀锌槽中,镀锌要均匀,必 须保证镀锌厚度。将镀完锌的支柱用麻绳包好存放或运到工地。支柱须待硅基础强度达设计75%以上时方可安装。支柱通过法兰盘与基础连接。清理完底法兰盘和地脚螺栓 后,立直支柱,在拧紧螺栓前应调整好方向和垂直度,最后,拧 紧地脚螺栓。悬臂梁可在安装支柱前与支柱拼装完后一起安装。 3.5标志牌制作、安装严格按设计文件要求先取材料,所有材料必须附有材质证 明。标志结构、标志板加工制作必须正确,字符、图案颜色必须 准确。铝板按尺寸及技术要求

8、进行剪切,弯边用弯边机弯边,用 铝钢钉进行抑接,然后将铝板洗干净并保持干燥,最后用粘膜机 将底膜贴在铝板上,再按设计文件要求的字、图,将其用转移纸 贴在底膜上,将贴好反光膜的标志牌包装分类存放在干燥的房内。支柱安装并校正好后,即可安装标志牌。滑动螺栓通过加强筋中的滑槽穿入,通过包箍把标志板固定在支柱上。标志板安装完成后应进行板面平整度调整和安装角度调整。标志牌安装完毕后应进行板面清扫,在清扫过程中,不应 损坏标志面或产生其他缺陷。4更换标志标牌施工方法4.1 拆除损坏标志标牌用扳手和铁钳把螺丝扭松,取由损坏的交通标志标牌,必要 时电焊机配合作业。如果标志标牌悬桂较高应采用吊车、移动升 降机配合

9、作业。取下的标志标牌统一堆放,集中运走。4.2 安装新的标志标牌把新的标牌按原来的位置(新的标志标牌按新的设计位置 安装)复位,穿上螺栓并拧上螺丝,但螺丝不能拧紧,以便调校 标志标牌的倾斜角度和方位角度。用水平尺调校标牌的倾斜度和方位角,要求标牌水平、视 觉符合行车要求。待标志标牌调校好后再螺丝拧紧固定。4.3 清理现场将取下的废弃标志标牌集中用车运离,并将现场清理干净。拆除标牌后的废弃基础应考虑安全、美观等因素加以处理,拆除 由来的标牌上部结构应尽可能的加以利用。五、对工程重点、难点的分析及解决方案交通标志标牌制安中钢(铁)构件镀锌、铝合金板表面处理、 反光膜的粘贴是确保施工质量的关键工序,

10、也是本工程中的重难 点,整个工程至关重要。1热浸镀锌钢构件在镀锌处理前应进行除锈、酸洗等预处理,再将其 浸入温度450480c的锌液中,浸镀数分钟后再冷却存放。立柱、横梁、法兰盘的镀锌量一般为 600g/m2,其他紧固件镀锌量一般为350g/ m2 o镀锌构件镀锌完成后表面应均匀完成、颜色一致,表面光 滑,不允许有流桂、滴瘤或多余结块。镀件表面无渗漏、露铁等 缺陷,有螺纹的构件在热浸镀锌后应清理螺纹或作离心分离。镀锌件的锌层均匀,试样经硫酸铜溶液浸蚀规定次数后应 无金属铜的红色沉积物。镀锌层应与基底金属结合牢固,经锤击或缠绕试验,锌层 不剥离、不凸起,不得开裂或起层到用裸手指能擦掉的程度。镀锌

11、件经耐盐雾试验后,基体钢材不应由现腐蚀现象。2铝合金板的表面处理标志牌的铝合金面板在切割及拼接完成后应进行表面处理:碱性脱脂:将铝材全部浸入碱性清洁剂中进行清洗,然后 用清水彻底冲洗干净,最后用暖风吹干或红外线烘干。手洗脱脂:如板材过大,无法完全浸入酸或碱性溶液中, 则用白洁布在铝板上打磨,用布及香蕉水在铝板上清洗及脱脂, 并用6%8%的磷酸清洗,最后用清水洗净并干燥铝板。铝板清洗完毕应检查表面是否有残留污迹,检查合格且干 燥后应注意不得用手直接触摸铝板贴膜层亦不得再次污染。3贴反光膜在贴膜前,待粘贴的反光材料及铝板应至少在操作间预置过 夜,且操作车间温度不得低于18C,车间内应干燥,无尘土、

12、相 对湿度在20%50%范围内。反光材料切割:根据数量、形状、大小及精度要求确定切 割方法,大面积的反光膜应采用专业切割机来进行切割。反光字 符一般采用电脑刻绘,字体符合设计与规范要求。粘贴反光膜及底模时均应保证标志底板干燥,一般超过 30*30cm规格的膜应采用贴膜机贴膜,底模必须采用贴膜机粘贴。热敏型反光膜:应采用真空热敏贴膜机操作,先用手动滚压机将热敏型底色膜贴上,用真空热敏压贴机加热 1分钟,将标 志去除冷却。再贴热敏文字图案,并及时用滚筒压平由去气泡。用覆盖纸把标志盖着,然后抽真空约1分钟,开动机器做整个加 热过程,并控制好压贴机的温度。标志小于30*30的字符膜可采用手工贴膜作业,

13、施工时应 将膜正确定位在标志板上,反光膜背纸朝平行于反光膜方向接起 35cm,用手指按压背胶暴露端,使之紧紧粘贴在标志板上。再 用胶刮或橡胶辐沿反光膜宽度方向来回压贴道底材表面上,最后 将所有边缘处压实一遍。六、安全文明施工保证措施1安全保证措施1.1 一般安全措施(1)施工前应根据本工程实际情况,确定危险源和重大危险源, 制定相应防范措施。(2昨业现场设立明显警示,隔离墩柱按规范要求进行摆放, 并设专人维护和指挥交通,避免发生交通事故。施工驻地要做好 防火、防雷、防雨工作,指派专人进行轮流值班,发现问题及时 报告处理,现场要配备灭火器及其他安全器材。(3肝施工前对施工员、工人作好详细的安全交

14、底,加强对现 场人员的安全教育和督促检查。确保所有人员在施工作业区域内 进行施工作业,严禁施工车辆及人员跨越或超生安全施工区域规 定的范围,并不得随意在车辆通行的车道上停留。(4)施工现场、宿舍区用电及各种电器设备的安装使用,必须 按供电部门的安全用要求及有关规定执行,严禁违章用电。(5)所有进入现场的员工必须戴安全帽,穿带反光标志的衣服, 且不得穿拖鞋,技术工种要持证上岗,高空作业必须系安全带。(6冶理安排各工程机械设备、车辆等的行走路线,避免交通事故的发生。(7)对机械设备进行安全检查,不开带病车。(8注体施工人员必须遵守国家法律法规,遵守当地政府各种 管理条例,遵守单位规章制度,做到群防

15、群治,确保安全。1.2 运输、机械操作及交通管制(1底输的安全管理:车辆驾驶人员必须持证上岗,各类车辆 在高速公路上行使必须遵守高速公路行车规定,自卸汽车严禁载 人。(2断械操作的安全管理:施工机械操作人员必须持证上岗, 机械在危险地段(包括高压线路地段)作业时,必须设明显的安 全警告标志,并设专人指挥。所有参与工程施工的机械设备应涂 成桔黄色或(黄色)警示灯,并贴红色反光膜,所有运输设备应 车况良好,性能稳定,施工单位应定期或不定期地对车辆进行维 修保养。(3汶通控制管理:养护作业的交通控制区分六个部分:警告 区、上游过渡区、缓冲区、作业区、下游过渡区、终止区。各区 域及其提醒、警示等标志的

16、设置严格按照公路养护安全操作规 程 JTG H30-2004中执行。2文明施工措施2.1 一般措施以项目经理为文明施工第一责任人,成立文明施工、文物 保护领导小组,实行文明施工、文物保护责任制,并设立一定基 金,实行文明施工与文物保护奖惩制度。文明的宣传和监督学习文明施工管理规定,在每周安全生产学习例会中同时进 行文明施工管理规定的学习,务使每个职工明白文明施工、文物 保护的重要性。做好施工现场宣传工作,在作业班组积极开展文明施工劳动 竞赛。采取各种措施,规范施工营地场地布置,加强施工现场的 管理,确保不对沿线居民、车辆通行等产生影响。尊重当地人民的风俗习惯,遵守地方政府的有关规定,加 强对职

17、工的管理教育,与当地政府携手共建文明工地。2.2 施工现场管理施工现场竖立施工标志牌,标明工程名称、工程负责人、 工地文明施工负责人和投诉电话等内容,接受监督。所有办公室、 仓库、工作室均悬桂统一标准的牌子,以示标示。在施工现场的施工机械、运输车辆,设立专人指挥,配合 交警保障通车路幅的交通安全及畅通。标牌到位,设围保护,并 注意排水设施,保证车辆场地卫生、清洁。在施工过程中,始终保持现场及运输道路的整齐干净。所 有施工机具保持机容整洁,每天进行例行保养。材料仓库用砖砌结构,材料进场进行分类堆放,保证施工 现场畅通,场地整齐、清洁。着装整齐,桂牌上岗;文明施工,防止野蛮作业。在工程施工前,要事

18、先向业主和有关部门详细咨询,拟施 工影响范围内文物等的分布情况,并积极配合当地有关部门加以 妥善保护,以免在工程施工时遭受损坏。对于施工中发现的文物 等,除暂停施工并采取措施保护外,应立即上报业主及当地文物 主管部门妥善处理,防止文物受损和流散。七、质量保证措施1所有标志标牌所用材料(包括反光膜)应符合设计及规范技术要 求。2标志加工应按设计尺寸严格控制,并严格按指南的加工程 序和规定施工。3标志标牌及反光膜的加工制作均采用车间化作业。4反光膜粘贴完后应满足逆反射系数和平整度要求,并采用相关仪器检测合格方可进入现场安装O9THANKS !致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 通信/电子 > 运营商及厂商资料

宁ICP备18001539号-1
