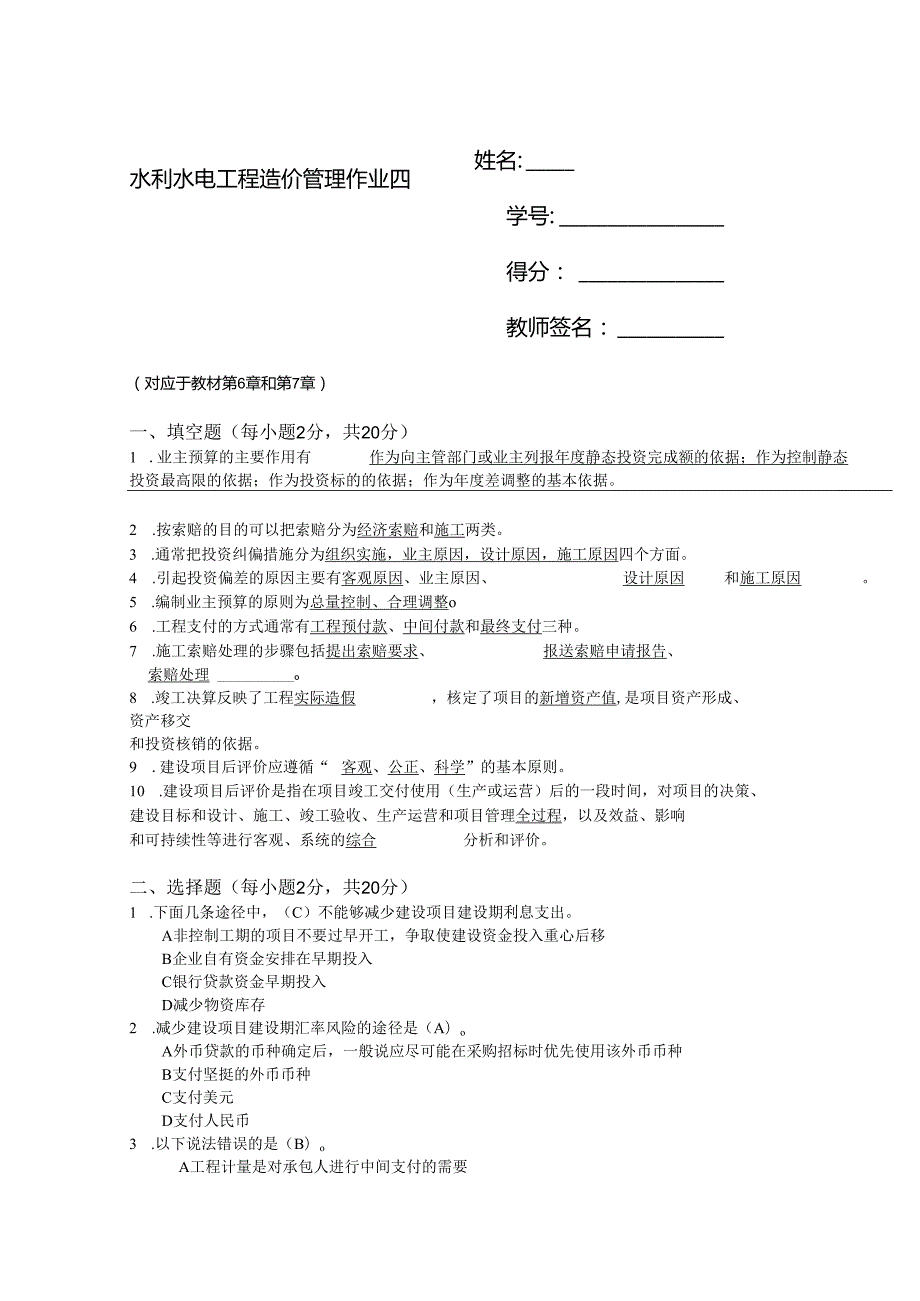

1、水利水电工程造价管理作业四姓名:学号:得分:教师签名:(对应于教材第6章和第7章)一、填空题(每小题2分,共20分)1 .业主预算的主要作用有作为向主管部门或业主列报年度静态投资完成额的依据;作为控制静态投资最高限的依据;作为投资标的的依据;作为年度差调整的基本依据。2 .按索赔的目的可以把索赔分为经济索赔和施工两类。3 .通常把投资纠偏措施分为组织实施,业主原因,设计原因,施工原因四个方面。4 .引起投资偏差的原因主要有客观原因、业主原因、设计原因和施工原因。5 .编制业主预算的原则为总量控制、合理调整o6 .工程支付的方式通常有工程预付款、中间付款和最终支付三种。7 .施工索赔处理的步骤包

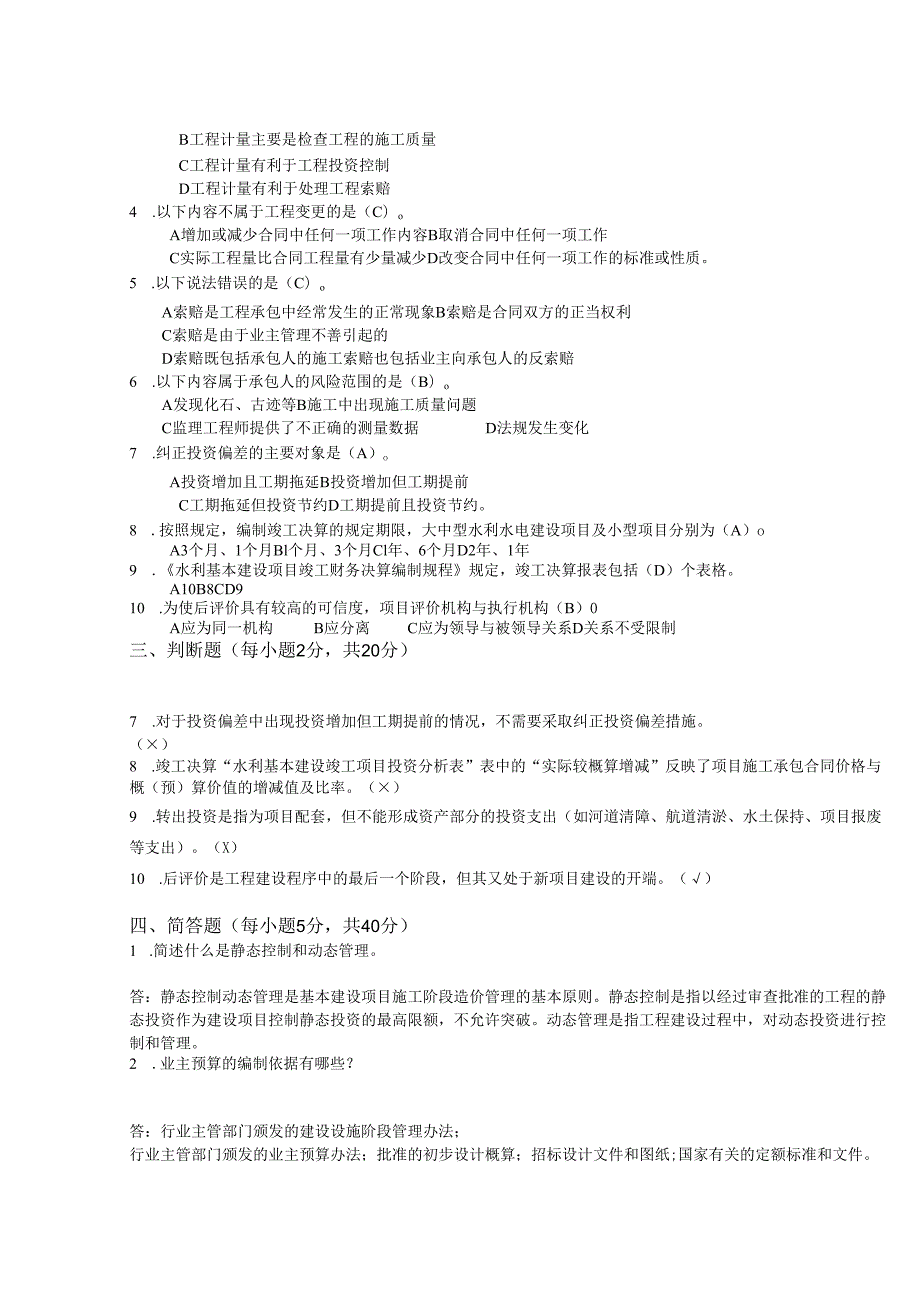

2、括提出索赔要求、报送索赔申请报告、索赔处理O8 .竣工决算反映了工程实际造假,核定了项目的新增资产值,是项目资产形成、资产移交和投资核销的依据。9 .建设项目后评价应遵循“客观、公正、科学”的基本原则。10 .建设项目后评价是指在项目竣工交付使用(生产或运营)后的一段时间,对项目的决策、建设目标和设计、施工、竣工验收、生产运营和项目管理全过程,以及效益、影响和可持续性等进行客观、系统的综合分析和评价。二、选择题(每小题2分,共20分)1 .下面几条途径中,(C)不能够减少建设项目建设期利息支出。A非控制工期的项目不要过早开工,争取使建设资金投入重心后移B企业自有资金安排在早期投入C银行贷款资金

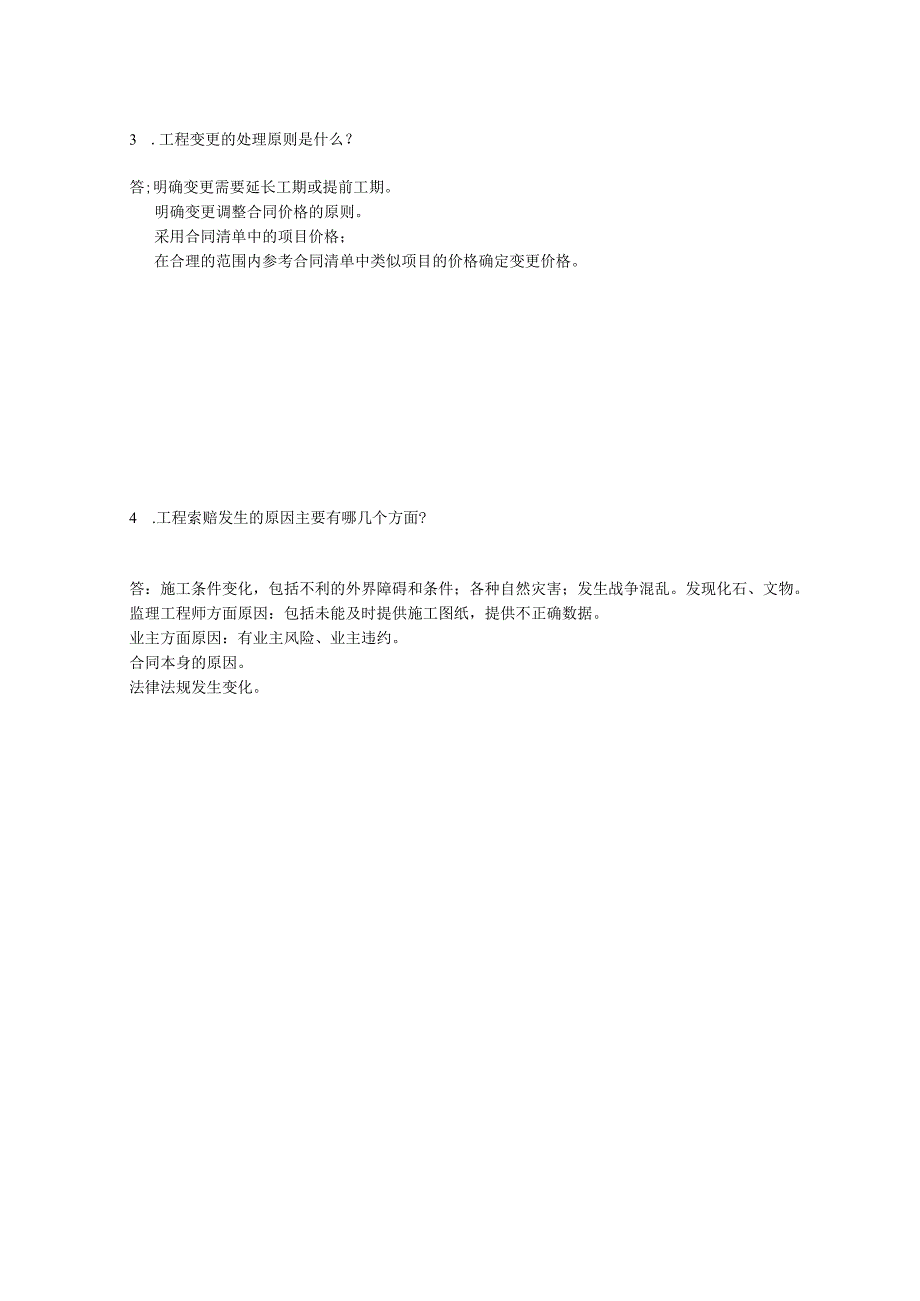

3、早期投入D减少物资库存2 .减少建设项目建设期汇率风险的途径是(A)oA外币贷款的币种确定后,一般说应尽可能在采购招标时优先使用该外币币种B支付坚挺的外币币种C支付美元D支付人民币3 .以下说法错误的是(B)oA工程计量是对承包人进行中间支付的需要B工程计量主要是检查工程的施工质量C工程计量有利于工程投资控制D工程计量有利于处理工程索赔4 .以下内容不属于工程变更的是(C)oA增加或减少合同中任何一项工作内容B取消合同中任何一项工作C实际工程量比合同工程量有少量减少D改变合同中任何一项工作的标准或性质。5 .以下说法错误的是(C)oA索赔是工程承包中经常发生的正常现象B索赔是合同双方的正当权利
4、C索赔是由于业主管理不善引起的D索赔既包括承包人的施工索赔也包括业主向承包人的反索赔6 .以下内容属于承包人的风险范围的是(B)oA发现化石、古迹等B施工中出现施工质量问题C监理工程师提供了不正确的测量数据D法规发生变化7 .纠正投资偏差的主要对象是(A)oA投资增加且工期拖延B投资增加但工期提前C工期拖延但投资节约D工期提前且投资节约。8 .按照规定,编制竣工决算的规定期限,大中型水利水电建设项目及小型项目分别为(A)oA3个月、1个月Bl个月、3个月Cl年、6个月D2年、1年9 .水利基本建设项目竣工财务决算编制规程规定,竣工决算报表包括(D)个表格。A10B8CD910 .为使后评价具有
5、较高的可信度,项目评价机构与执行机构(B)0A应为同一机构B应分离C应为领导与被领导关系D关系不受限制三、判断题(每小题2分,共20分)L根据总进度合理安排资金流动计划,在保证实现工程总目标前提下,尽可能均衡安排施工,对非控制工期的项目不要过早开工,争取使建设资金投人重心后移可以减少建设期利息的支出。()2 .工程要顺利进行,承包人必须维持合适的现金流,而保证现金流的实现就必须适时进行计量支付。()3 .索赔实质上是承包人和业主之间在分担合同风险方面重新分配责任的过程。()4 .业主预算的价格水平与设计概算的价格水平不一致。()5 .工程计量的依据是业主制定的计量办法。()6 .工程计量的单位
6、应与工程量清单的计量单位相一致。()7 .对于投资偏差中出现投资增加但工期提前的情况,不需要采取纠正投资偏差措施。()8 .竣工决算“水利基本建设竣工项目投资分析表”表中的“实际较概算增减”反映了项目施工承包合同价格与概(预)算价值的增减值及比率。()9 .转出投资是指为项目配套,但不能形成资产部分的投资支出(如河道清障、航道清淤、水土保持、项目报废等支出)。(X)10 .后评价是工程建设程序中的最后一个阶段,但其又处于新项目建设的开端。()四、简答题(每小题5分,共40分)1 .简述什么是静态控制和动态管理。答:静态控制动态管理是基本建设项目施工阶段造价管理的基本原则。静态控制是指以经过审查
7、批准的工程的静态投资作为建设项目控制静态投资的最高限额,不允许突破。动态管理是指工程建设过程中,对动态投资进行控制和管理。2 .业主预算的编制依据有哪些?答:行业主管部门颁发的建设设施阶段管理办法;行业主管部门颁发的业主预算办法;批准的初步设计概算;招标设计文件和图纸;国家有关的定额标准和文件。3 .工程变更的处理原则是什么?答;明确变更需要延长工期或提前工期。明确变更调整合同价格的原则。采用合同清单中的项目价格;在合理的范围内参考合同清单中类似项目的价格确定变更价格。4 .工程索赔发生的原因主要有哪几个方面?答:施工条件变化,包括不利的外界障碍和条件;各种自然灾害;发生战争混乱。发现化石、文
8、物。监理工程师方面原因:包括未能及时提供施工图纸,提供不正确数据。业主方面原因:有业主风险、业主违约。合同本身的原因。法律法规发生变化。5 .纠正投资偏差的方法有哪些?答;组织措施:指从投资控制的组织管理方面采取的措施,包括落实投资控制的组织机构和人员,明确各级投资控制人的任务,职能分工,权力和责任。经济措施:不仅包括审核工程量及相应的支付价款,还包括检查投资目标分解人员的任务。技术措施:指为纠正投资偏差而采取的工程技术措施,要对不同技术方案进行技术分析和综合评价。6 .简述利水电建设项目竣工决算的重要意义。答:竣工决算反映了工程实际造价,核定了新资产增值,是项目资产形成、资产移交和投资核销的依据。对于考核投资效益,总结分析建设过程的经验教训,提高建设决策水平和管理水平,以及为有关部门制定建设计划。7 .简述建设项目后评价的意义。答:这是最后一个阶段,从功能看,其结果反馈到有关决策部门,为建设项目的完善和改进服务的同时,也为拟建项目的决策提供服务,并为提高投资管理水平以及新项目的建设起到参考作用。8 .简述建设项目后评价的基本内容和基本方法。答:基本内容:过程评价;效益评价;影响评价;可持续性评价;基本方法:前后对比;有无对比。
