1、铁路站房施工小结XX 公 司XX 项 目经 理 部2012 年 7 月新建铁路XX站房工程施工小结一、工程概况1、工程概况工程名称工程地址建设单位设计单位监理单位施工单位2、工程设计概况XX站房为跨线式站房,竖向分为出站层、高架层和进站层三个层面,建筑总高度约67米,站房建筑面积约59821平方米,无站台柱雨棚面积约77934平方米。站房为钢筋混凝土框架结构,站台雨蓬屋盖为钢桁架结构, 建筑总高度45m本工程站房耐火等级为二级,地下通道耐火等级为一级; 结构安全等级为一级,抗震设防烈度为 7度,屋面防水等级为二级。3、地质概况根据省地质工程勘察院2009年4月2日提交的XX站站房及雨棚岩土工程

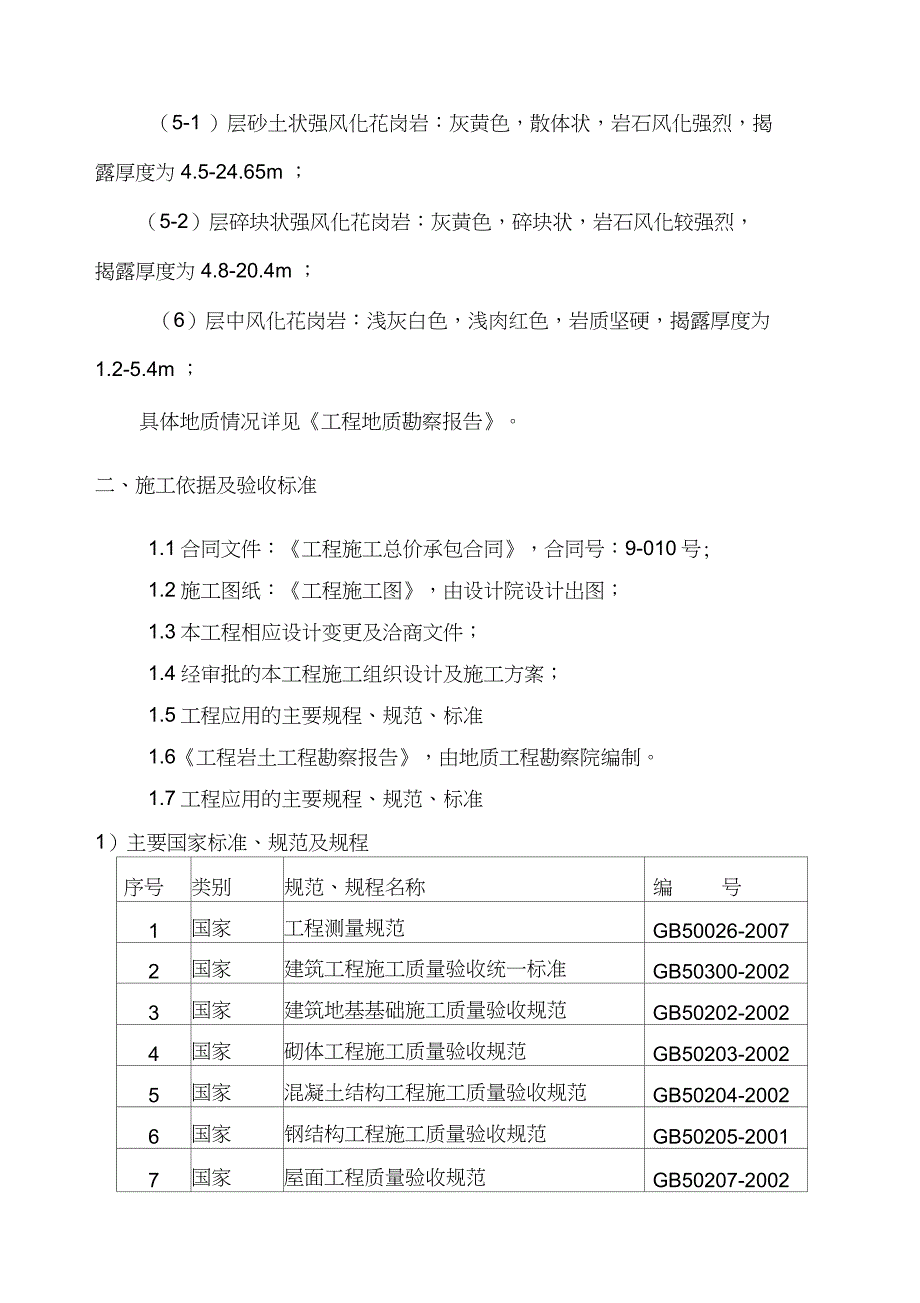

2、勘察报告,本工程场地类别为0类。土层分布为:(1) 层杂填土 ,厚度0.5-6.8m ;(2) 层粉质粘土,厚度1.4-14.8m ;(3) 层残积砂质粘性土,厚度1.0-17.9m ;层全风化花岗岩,厚度1.55-16.45m ;(5-1 )层砂土状强风化花岗岩:灰黄色,散体状,岩石风化强烈,揭露厚度为4.5-24.65m ;(5-2)层碎块状强风化花岗岩:灰黄色,碎块状,岩石风化较强烈,揭露厚度为4.8-20.4m ;(6)层中风化花岗岩:浅灰白色,浅肉红色,岩质坚硬,揭露厚度为1.2-5.4m ;具体地质情况详见工程地质勘察报告。二、施工依据及验收标准1.1合同文件:工程施工总价承包合同

3、合同号:9-010号;1.2施工图纸:工程施工图,由设计院设计出图;1.3本工程相应设计变更及洽商文件;1.4经审批的本工程施工组织设计及施工方案;1.5工程应用的主要规程、规范、标准1.6工程岩土工程勘察报告,由地质工程勘察院编制。1.7工程应用的主要规程、规范、标准1)主要国家标准、规范及规程序号类别规范、规程名称编号1国家工程测量规范GB50026-20072国家建筑工程施工质量验收统一标准GB50300-20023国家建筑地基基础施工质量验收规范GB50202-20024国家砌体工程施工质量验收规范GB50203-20025国家混凝土结构工程施工质量验收规范GB50204-20026

4、国家钢结构工程施工质量验收规范GB50205-20017国家屋面工程质量验收规范GB50207-20028国家地下防水工程质量验收规范GB50208-20029国家建筑地面工程施工质量验收规范GB50209-200210国家建筑装饰装修工程质量验收规范GB50210-200111国家组合钢模板技术规范GB50214-200112国家民用建筑工程室内环境污染控制规 范GB50325-200113国家建筑节能工程质量验收规范GB50411-200714国家建筑边坡工程技术规范GB50330-200215国家建筑给排水及采暖工程施工质量验收规范GB50242-200219国家通风与空调工程施工及验收

5、规范GB50243-200220国家建筑电气工程施工质量验收规范GB50303-200221国家火灾自动报警系统施工及验收规范GB50166-200722国家气体火火系统施工及验收规范GB50263-200723国家电梯工程施工质量验收规范GB50310-200224国家建筑抗震设计规范GB50011-200125行业钢筋机械连接通用技术规程JGJ107-200326行业混凝土泵送施工技术规程JGJ/T10-9527行业回弹法检测混凝土抗压强度技术规 程JGJ/T23-200128行业建筑机械使用安全技术规程JGJ33-200129行业施工现场临时用电安全技术规程JGJ46-200530国家网

6、架结构设计与施工规程JGJ7-9131国家型钢混凝土组合结构技术规程JGJ138-200132国家冷拔钢丝预应力混凝土构件设计与 施工规程JGJ19-9233国家预应力筋用锚具、夹具和连接器应 用技术规程JGJ85-200234国家玻璃幕墙工程技术规程JGJ102-200335国家钢筋焊接及验收规程JGJ18-200336国家建筑钢结构焊接规程JGJ81-200237国家钢结构高强度螺栓连接的设计、施工及验收规程JGJ82-9138国家普通混凝土配合比设计规程JGJ55-200039国家砌筑砂浆配合比设计规程JGJ98-200040国家钢网架检验及验收标准JG12-199941国家钢桁架检验与

7、验收标准JG9-199942国家预应力框架抗震设计规程JGJ140-200443国家无粘结预应力混凝土结构技术规程JGJ92-200444国家全国民用建筑工程设计技术措施-结构/45国家钢结构防火涂料应用技术规范CECS24:199046国家城市道路和建筑物无障碍设计规范JGJ50-200147国家网冗结构技术规程JGJ61-200348国家建筑物防雷设计规范GB50057-199449行业建筑施工安全检查标准JGJ59-9950行业工程建设标准强制性条文(房屋建 筑部分)2)主要铁路客专工程标规范、规程、标准序号标准、规范名称编号1铁路旅客车站建筑设计规范GB50226-952铁路工程基本术

8、语标准GB/T50262-973铁路工程制图标准TB/T10058-984铁路工程制图图形符号标准TB/T10059-985铁路工程设计CAD技术规范TB10044-986铁路工程岩土分类标准TB10077-20017铁路工程水文地质勘察规程TB10049-20048京沪咼速铁路工程地质勘查暂行规定铁建设200313号9客运专线无碴轨道铁路工程测量暂仃规疋铁建设2006189号10铁路混凝土强度检验评定标准TB10425-9411铁路混凝土工程施工质量验收补充标准铁建设2005160号12客运专线铁路路基工程施工质量验收暂行标准铁建设2005160号13客运专线铁路桥涵工程施工质量验收暂行标准

9、铁建设2005160号14客运专线铁路电力牵引供电工程施工质 量验收暂行标准铁建设2006167号15铁路混凝土工程施工技术指南TZ210-200519客运专线铁路路基工程施工技术指南TZ212-200520客运专线铁路桥涵工程施工技术指南TZ213-200521铁路工程基桩无损检测规程TB10218-9922铁路工程结构混凝土强度检测规程TB10426-200423铁路建设工程监理规范TB10402-200324铁路车站客运信息设计规范TB10074-2000/J81-200125铁路房屋暖通空调设计标准TB10056-200626铁路工程节能设计规范TB10016-2006/J661-20

10、0727铁路工程设计防火规范CTB10063-2007/J774-200828铁路车站及枢纽设计规范GB50001-993) 工程应用的主要材料技术标准序号类别标准名称编号1国家硅酸盐水泥、普通硅酸盐水泥GB175-19992国家钢筋混凝土用热轧带肋钢筋GB1499-19983国家混凝土外加剂GB8076-974国家弹性体改性沥青防水卷材GB18242-20005国家咼分子防水材料第 部分片材GB18173.1-20006国家咼分子防水材料第一部分片材GB18173.2-20007国家混凝土外加剂中释放氨的限量GB181588-20018国家室内装饰装修材料内墙涂料中有害物质限量GB18582

11、20019行业砼强度检验评定标准GBJ107-8710行业建筑用卵石、碎石GB/T14685-200111行业建筑用砂GB/T14684-200112行业普通混凝土用碎石或卵石质量标准及检验方法JGJ53-924) 工程应用的主要法律、法规及企业文件序号名称文件号1中华人民共和国建筑法中华人民共和国主席令1997年第91号2建筑工程质量管理监督法规文件汇编3关于加强施工现场计量、粉刷石膏和水泥使用管理的通知建技(1999) 39号4关于转发关于公布第二批12种限制和淘汰落后产品目录的通知的通 知建技(2000) 16号5关于下发暖卫、通风空调专业施工企业内部规定的通知建技(2000) 64号

12、6转发关于转发建设部 房屋建筑工 程和市政基础设施工程实行见证取 样和送检的规定 的通知的通知建技(2001) 1号7关于转发关于公布第三批淘汰和限制使用落后建材产品的通知的通知建技(2001) 28号8关于转发关于停止对相关消防产品备案的通知的通知建技(2001) 46号9中华人民共和国工程建设标准强 制性条文(房屋建筑部分)10建设工程质量管理条例三、施工组织实施情况我公司承接该工程施工任务后,先组织技术人员察看施工现场,审 阅图纸,编制施工组织方案,施工安全方案,基础施工前组织有关单位 进行图纸会审,对施工使用的建筑原材料送建筑检测站进行材料试验试 配,合格后方可进场使用。对施工操作及每

13、一道工序,我公司严格执行 有关的质量规范要求,对工程质量进行严格把关,特别是隐蔽工程验收项目,经监理、设计和质监人员验收合格后,方进行下一工序施工,从 而保证了工程质量。(一)施工情况桩基工程:本工程桩基采用静压PHC管桩600-AB-130,桩直径600mm预应力管桩接桩焊缝抽检14%单桩承载力检测 20根均合格,低应变桩身完整性 100%检测,共计 1096 根桩其中二类桩 5.6%,一类桩 94.4%,无三、四类桩。主体工程:结构主要受力钢筋为三级钢HRB400直径12mm至 40mm.主体结构为框架结构,其中一层为钢筋混凝土框架结构,二、三层为钢 筋混凝土框架结构和预应力混凝土框架结构

14、 预应力混凝土采用后张有 粘结预应力梁,楼板基本上采用普通混凝土板,仅在局部区域采用后张 无粘结预应力筋。预应力最大跨度36m。钢结构工程:本漳州南站房及站台雨棚工程整体结构长 462 米,宽 139米,分为站房、大雨棚、小雨棚和进站天桥 4个部分。其中站房7 18轴区域、大雨棚(指 EF轴范围雨棚,以下同)、小雨棚(指 S H 轴范围雨棚,以下同)和进站天桥屋面结构形式为钢结构。站房718轴区域屋面钢结构平面投影尺寸为131.3mx 56m,屋面顶标高32.5m;小雨棚平面投影尺寸为 462mx21.25m,顶标高15.5m; 大雨棚平面投影尺寸为462mx 21.25mx 41.6m,顶

15、标高15.5m;进站天桥尺寸为84.105m x 12m顶标高12.5m ;站房屋面钢结构,由12榀钢桁架组成。屋面钢桁架长 56m,高9m,两端支承于混凝土柱上,桁架弦 杆和直腹杆截面为箱形,弦杆截面最大为口700x 500x 16x 16,直腹杆截面最大为口 600x 500x 14x 14,斜腹杆截面为 H形,规格为H400X 200 x 8x 13。材质均为 Q345B。屋面工程:屋面工程分为站房玻纤沥青瓦屋面部分、站台雨棚金属 屋面部分。站房高 45 米,主体结构为钢筋混凝土框架结构,分为屋面 1 和屋面 2两部分,其中屋面 1 为站房中间的高屋面( 718轴),采用桁 架钢屋盖、压

16、型钢板复合保温玻纤沥青瓦屋面;屋面 2 为站房两侧的低 屋面(26轴、1923轴),采用混凝土屋盖、压型钢板复合保温玻纤 沥青瓦屋面。站台雨蓬采用空间钢管桁架结构体系,主桁架横截面为倒 三角型。站台雨蓬屋面分为屋面 3 和屋面 4 两部分,其中屋面 3 为雨蓬 中间部分,采用暗扣型镀铝锌钢板屋面;屋面 4为雨蓬边缘斜坡部分, 采用压型钢板复合保温玻纤沥青瓦屋面。幕墙工程:幕墙工程总面积约为 11452平方米, 采用明框玻璃幕墙、 石材、铝板幕墙和铝合金门窗,整个建筑外立面色彩搭配简洁、和谐, 幕墙立面分格合适、美观。主要采用广亚 160系列铝合金与 140-300 钢 结构式玻璃幕墙,玻璃采用

17、 8+ 12A+8mmLow-E镀膜钢化镀膜玻璃。石材 采用30mm花岗岩。2.5mm厚白色铝单板收边。石材背部采用30mm厚挤塑板保温材料,为建筑物围护结构外墙创造出连续、非间断性的包覆层 结构,赋予墙体极咼的热值,从而创造出建筑物优异的节能效果。幕墙 四周与主体结构的缝隙采用发泡剂填嵌,外表以硅酮耐候密封胶密封, 充分突出了环保节能原则。装饰装修工程:本工程墙面装修工程主要为:干挂花岗石墙面、花 岗石墙面(钢筋网灌浆粘贴) 、乳胶漆墙面、面砖墙面、干挂玻化砖墙 面等。强弱电井、水管井、生活泵房、空调机房、工具间、设备夹层、 预留设备用房采用水泥砂浆地面面层。微机控制房及售票室采用防静电 活

18、动地板地面。 顶棚为轻钢龙骨纤维水泥加压板吊顶、 矿棉吸音板吊顶、 轻钢龙骨氟碳土层铝合金穿孔吸声板吊顶等,均为龙骨吊顶,室内门主 要为木门与钢制防火门等,卫生间地面防水采用聚氨酯涂膜防水, 电气工程:本工程的电气工程施工内容包括 : 变配电系统、动力系 统、照明系统、智能照明控制系统、防雷接地系统、火灾自动报警系统、 楼宇自动化控制系统的管线设备安装及调试。照明系统采用树干式配电 方式,包括普通照明、事故应急照明,在每层各电气配电间均设应急照 明与一般照明配电箱,其中应急照明配电箱采用双路电源自动互投。动 力系统采用树干式与放射式相结合的配电方式,并根据工艺要求对设备 进行配电、控制和保护。

19、本站房按照二类防雷设计,本项目属于二级火 灾保护对象,采用控制中心报警系统。消防中心设置在出站层,有直通 室外的楼梯。给排水工程:本工程给排水工程施工内容包括:室内给水系统、生 活热水系统、饮水系统、生活排水系统、空调冷却塔补水管及空调循环 冷却水管、室内消火栓系统、消防水炮系统、自动喷洒系统、气体灭火 系统、虹吸雨水。室内给水系统供水水源为铁路水源直接供水,给水管 道材质为钢塑复合管。贵宾候车室卫生间洗脸盆采用分散设置电热水器 的方式供应热水,每个卫生间内设 40L(1.5KA) 电热水器一台。候车厅饮水间设 DAY-T82型全自动净化电开水器供应开水。该电开 水器安装有膜技术深度净化装置,

20、 能有效去除自来水中的二次污染及重 金属离子,还安装有紫外线消毒装置,除供给开水外,还可提供直接饮 用水,在站房内饮水间每处设置电开水器一台,每台有效容积为50L,额定功率为12KA3冷却塔补水由铁路水源直接供给,冷却塔补水量为 80m3/d。管道材质为钢塑复合管。空调循环冷却水管材质为无缝钢管。 站房二层进站大厅、三层普通候车厅设置固定消防水炮灭火系统,设计 用水量40 L/s,次灭火用水量为 144 m3,全部储存在消防水池内。通风空调系统:本工程通风空调系统共分为三大系统:(1)辅助生产用房、管理办公用房、贵宾候车室采用运行灵活、 低负荷时效率较高的风冷变制冷剂流量多联分体式冷(暖)空调

21、系统。 全热交换新风换气机辅助新风。(2) 工艺机房(通讯机械室、信号继电器室等)设置独立的VRV 多联机组和分体空调;(3)其他部分(进站广厅、候车厅、售票厅、商业服务用房)设 置夏季中央空调系统。通过分析,本工程有多项技术重点、难点。其中站房屋面主桁架跨度达56m高度达9m重量达54吨,站房两侧为高架桥和大雨棚,跨 度大、 现场安装难度大。 是本工程的一个重点。 屋面钢桁架为平面桁架, 截面高度达4.6m,在安装时如何采取措施防止钢桁架倾覆是本工程的一 个重点。36米跨度预应力混凝土梁是本工程的一个重点。 站房屋面高度 达到 45 米,高度较高,如何保证施工安全是本工程的一个难点。幕墙 工

22、程总面积约为 11452平方米,主要由眀框玻璃幕墙、石材幕墙、可电 动开启排烟窗等多项分项工程组成,建筑结构复杂程度较大; 不同饰面幕墙形式交接面积大、收口多,外部造型复杂,施工繁琐,是本工程的 一个难点等。对基础、主体结构、钢结构、幕墙、机电安装、装修、调 试不同阶段总共 31 项重大危险源进行识别,并制定针对性措施。(二)技术管理1 、本工程在施工前,我单位会同甲方、监理、设计院、建设单位 等相关各方共同对施工图纸进行了图纸会审工作,并形成了图纸会审纪 要文件。在施工过程中,我单位都及时与设计院取得联系,以设计变更 的方式对图纸进行补充。2、针对技术工作的特点和难点制定相应规章制度,如图纸

23、会审制 度、施工组织设计管理制度技术内业资料管理制度、 材料计划管理制度、 进度计划管理制度、测量管理制度、试验管理制度等。3、针对本工程的特点和难点,优化施工方案,采用新技术、新工 艺以达到节约场地、降低成本、加快施工进度,坚持每周集中与专业架 子队技术员召开碰头会不少于三次 , 随时解决施工中的技术问题。4、通过分析,工程有 8 项危险性较大工程安全专项施工方案,我 项目部积极组织相关专家召开论证会。如 2009年 7月 16日,我项目部 组织召开了土方开挖、降水、护坡施工方案论证会; 2009年 7月 17日 组织召开了钢结构专项施工方案论证会; 2010 年 9月 1 日组织召开了化

24、粪池方案论证会等。5、技术部针对施工阶段由各专业深化厂家深化图纸的情况,积极 组织精装修、屋面系统、钢结构厂家、幕墙厂家、虹吸雨水等各专业设 计人员组织进行碰头协调会,组织大型协调会 3 次,确保各专业接口能 够有效衔接,并随时关注深化图纸设计进展及签认情况。6、以实名制管理提咼施工队伍水平。施工作业队是我们企业完成现 场实际施工任务的主体, 所以选择到好的施工作业队, 我们的施工管理工 作将达会到事半功倍的效果。 而实名制管理制度可以为我们有效的筛选出 好的施工队伍。(三)质量管理1、本工程质量管理的目标是“确保省部优,争创鲁班奖” 。我们在 全公司范围内精心挑选了有学历、有丰富施工实践和现

25、场管理经验的同 志担任现场管理工作, 实行竞争上岗, 从而建立了咼效能的项目经理部; 成立了质量检查小组,制定了消灭质量通病的措施,定期进行总结,为 达到质量目标;对现场的所有作业人员进行了岗前交底,以提咼质量意 识。2 、在施工中严格把关,发现问题立即整改;严格按照设计图纸、 国家现行规范及相关标准图集施工;认真执行技术复核制度;加强技术 交底制度;认真执行自检、互检、交接检,在“三检”合格的基础上进 行专职检, 专职检合格后再报监理验收; 加强隐蔽验收, 完善施工记录; 强化工序控制。对工序的质量控制,我们采取事前预防,事中控制,事 后检查的三阶段控制法,即在上一个工序结束后,下一个工序开

26、始前的 工序准备阶段先要对上一个工序存在的问题进行处理、整改,防止问题 积累,上道工序未验收或者验收不合格不得进行下道工序的施工;严格 检查制度,每天质量员、施工员跟踪检查,质量组每月全面检查;加强 成品保护;规范工程技术管理资料工作。3、在施工过程中,我单位严把质量关,进场的各种材料都必须符 合设计要求和行业标准及国家规范要求。进场的材料必须跟随提供质保 书、合格证及相关检测报告等资料。材料进场后,现场材料员和质检员 都对材料的外观质量、规格尺寸、型号等进行了抽检,对有问题的材料 绝不放行,进场材料自检合格后报监理验收,并对材料进行见证取样抽 样检验,待检测结果合格后方才用在工程上。(四)安

27、全管理 施工现场安全生产,文明施工的好坏,是企业施工的重要标志。安全生产始终的工程管理的重中之重,我漳州南站项目部秉承中铁建设一 贯坚持 “高压管理,高压政策” 的安全管理原则,坚持“高标准、讲 科学、不懈怠”的工作理念,严格树立“不留遗憾,不当罪人,建不朽 工程”质量安全意识,明确六位一体目标。为了让安全生产得到有效的 控制,使“警钟长鸣,事故为零” , 我们坚持以“安全无小事、安全责 任重于泰山”为宗旨, “安全第一、 预防为主、 综合治理”的行事方针, 以“领导重视、全员参与”为工作准则。为确保项目施工的顺利进行, 项目部建立健全项目安全管理组织体系,实施安全精细化管理。项目部 贯彻 “

28、以人为本、预控风险、尊章施工、持久安康”的职业健康安全 管理方针和“关爱环保、 绿色活动、 持续改善、 造福人类”的环保方针, 落实铁道部,东南公司及公司铁路事业部安全管理规范。我单位积极对 待,可续、 严谨管理并做了大量工作, 使得安全生产始终在我掌控之中: 1 、强化安全管理,确保安全生产。2、加强职工教育,增强职工自我保护意识。 3、坚持检查制度,保证形势稳定。4、贯彻执行一个标准,四个规范。在“安全第一,预防为主,防治结合”的思想指导下,在我单 位精心、科学的管理下,本工程自开始施工到工程内容全部结束,未发 生安全事故。(五)进度管理 为保证工期,我单位精心编制了工程总进度计划表及施工

29、组织设计,并经建设单位和监理审核,认为是切实可行的。在施工中总是围绕 总进度计划每月编制月进度计划表。根据月进度,安排每周的工作,再 把每周的工作量细化到每一天,要求班组必须完成计划安排的工作。上 月滞后的工作量在次月必须补上,同时本月的工作也必须完成。综合考 虑各方面的不利因素, 加大周转材料和劳动力的投入, 合理安排劳动力, 各工种穿插施工,每道工序衔接紧凑、有序;在克服各种困难后,终于自 2009 年 6 月 18 日开工动土, 站房区北高架平台工程桩开始施工 ;2009 年 9 月 30 日,第一根框架柱进行混凝土浇筑 ;2010 年 2 月 2 日,站房封 顶;2010 年 7 月

30、28 日顺利通过了铁道部鉴定中心的样板确认工作, 至 2011 年 4 月 20 日全部完成设计文件所包含的及合同所约定的 全部工程内容,具备了申请竣工验收的条件。(六)标准化及文明施工管理1 、我项目部积极推行铁路建设标准化管理,践行“高标准、讲科 学、不懈怠”的工作理念,并认真落实“六位一体”管理要求。项目部 全体人员牢固树立“不留遗憾、不当罪人、建不朽工程”的质量意识, 加强自身能力建设,持续完善施工标准。在项目管理上,漳州南站项目 部认真落实 “六位一体”方针,努力推动项目标准化建设,主要落实 在管理制度标准化、人员配备标准化、现场管理标准化、过程控制标准 化四个方面。2、我项目部在注

31、重施工进度的同时,还积极推进标准化建设,为 创建标准化工地而持续改善,不断加强标准化力度。现场管理标准化着 重于外业、内业建设。在外业方面,从文明标准项目部管理、文明标准 工地管理、现场工装设备管理、物资管理、现场作业管理、职业安全健 康管理方面入手,实行同步建设与完善;内业方面则侧重于施工过程资 料、竣工资料、合同管理方面,做好外业工程的记录,以便备档、备查。四、各分部工程质量情况(一)地基与基础分部工程:本分部工程共分为 5 个子分部工程 12 个分项工程计 658 个检验批。1、分项工程所含的检验批均符合合格质量的规定;检验批的质量 验收记录完整;子分部工程所含分项工程的质量均验收合格;

32、质量控制 资料完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规 定;观感质量验收合格。2、钢筋原材及钢筋连接试件检测全部合格,混凝土试块强度均达 到设计强度,经评定合格。(二)主体结构分部工程:本分部工程共分为 3 个子分部工程, 11 个分项工程计 651 个检验批。1 、分项工程所含的检验批均符合合格质量的规定;检验批的质量 验收记录完整;子分部工程所含分项工程的质量均验收合格;质量控制 资料完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规 定;观感质量验收合格。2、用于主体工程的材料检测全部合格,混凝土试块和砂浆试块强 度均达到设计强度,经评定合格。3、混凝土保护层厚

33、度检测合格。(三)建筑装饰装修分部工程:本分部工程共分为 9个子分部工程, 24个分项工程计 308个检验批。 分项工程所含的检验批均符合合格质量的规定;检验批的质量验收 记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料 完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定; 观感质量验收合格。所有材料检测合格。(四)建筑屋面分部工程:本分部工程共分为 3 个子分部工程, 10 个分项工程计 44 个检验批。 分项工程所含的检验批均符合合格质量的规定;检验批的质量验收 记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料 完整;分部工程有关安全及功能的检验和抽样

34、检测结果符合规范规定; 观感质量验收合格。所有材料检测合格。(五)建筑给排水分部工程建筑给排水分部工程共分为 3 个子分部工程, 8 个分项工程计 66 个 检验批。分项工程所含的检验批均符合合格质量的规定;检验批的质量验收 记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料 完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定; 观感质量验收合格。(六)建筑电气分部工程建筑电气分部工程共分为 7个子分部工程。 26个分项工程计 450个 检验批 . 分项工程所含的检验批均符合合格质量的规定;检验批的质量 验收记录完整;子分部工程所含分项工程的质量均验收合格;质量控制 资料

35、完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规 定;观感质量验收合格。(七)通风与空调分部工程通风与空调分部工程共分为 5 个子分部工程, 22 个分项工程计 82 个检验批。分项工程所含的检验批均符合合格质量的规定;检验批的质量验收 记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料 完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定; 观感质量验收合格。(八)智能建筑分部工程智能建筑本分部工程共分为 2个子分部工程, 6个分项工程计 82个 检验批。分项工程所含的检验批均符合合格质量的规定;检验批的质量验收 记录完整;子分部工程所含分项工程的质量均验收合格

36、质量控制资料 完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定; 观感质量验收合格。(九)建筑节能分部工程本分部工程共分为 7 个分项工程计 59 个检验批分项工程所含的检验批均符合合格质量的规定;检验批的质量验收 记录完整;子分部工程所含分项工程的质量均验收合格;质量控制资料 完整;分部工程有关安全及功能的检验和抽样检测结果符合规范规定; 观感质量验收合格。所有材料检测合格。(十)单位工程总体质量情况分部工程共 9 个,经查 9个分部符合质量标准及设计要求;质量控制资料共核查 42 项,经审查符合要求 42 项,经核定不符 合规范要求 0 项;安全和主要使用功能核查及抽查结果共

37、核查 23 项,符合要求 23 项,共抽查 14 项,符合要求 14 项,经返工处理符合要求 0 项。其中屋 面淋水试验结果为无积水、无渗漏;地下室防水无湿迹、渗水、水珠, 无滴漏和线漏现象;防水地面经 24 小时蓄水后,无渗漏,符合规范要 求;站房垂直度、标高、全高测量偏差在允许范围内;幕墙及外窗气密 性良好、水密性良好、耐风压符合设计要求;站房沉降观测点23 个,沉降点符合规范要求;节能、保温测试符合设计要求;给排水通道水畅 通无堵塞,管道无渗漏;卫生器具管道排水畅通,溢水口处排水畅通, 无渗漏;消防管道、燃气管道压力稳定;排水干管通球畅通、无堵塞; 照明全负荷试验下照明灯具运转正常;大型

38、灯具牢固可靠,未变形;避 雷接地电阻测试符合要求;线路、插座、开关接地检验合格;通风、空 调系统调试结果符合规范要求;设备运行八小时,工作正常,风量测试 结果与设计风量偏差小于 10 %;制冷设备运行8小时无振动、漏油、漏 气现象符合国家标准及设备技术规定;电梯运行正常,电梯安全装置齐 全、有效;建筑智能系统运行正常;建筑智能系统电源及接地检验符合 要求。观感质量验收: 共抽查 24 项,符合要求 24 项,不符合要求 0 项。 其中室外墙面平整,洁净,阴阳角方正,缝隙平直;变形缝表面平整, 洁净,色泽一致,清晰美观;屋面玻纤瓦顺直齐整,搭接满足规范要求, 排版美观,表面平整度控制在 5mm以

39、内;燕尾脊铝单板拼接无错台,胶 缝粗细一致,无外溢、毛边。挑檐下铝单板间距一直,排列规律;屋面 底板细部处理精细,平整度满足规范要求;室内墙面表面平整、洁净, 阴阳角方正;室内顶棚表面平整,色泽一致,宽窄一致,排版美观;室 内地面表面光滑,嵌缝密实、平整,缝格平直,板间缝隙小;楼梯踏步 表面光滑,踢脚线平直,护栏色泽一致,美观大方;门窗表面色泽一致, 平整洁净,清晰美观,接缝横平竖直,无裂痕、缺损;管道接口严密不 漏,坡度符合设计要求,支架牢固美观;卫生器具安装美观整齐,无划 痕,支架牢固美观,阀门启闭灵活正常;检查口高度符合规范要求,外 形美观,清扫口外封严密,美观大方; 地漏水封达到 5

40、厘米要求,不 锈钢地漏美观大方;配电箱配线整齐,回路编号齐全,标示正确;电气 设备器具安装牢固,表面整齐无裂痕,插座的端子接线正确,插座面板 紧贴墙面,四周无缝;防雷网安装位置正确,焊接牢固,间距均匀;风 管安装位置准确,支架安装垂直牢固;风口、风阀规格美观,安装位置 准确;风机设备安装符合要求;阀门安装位置准确,支架牢固美观;水 泵、冷却塔表面无污染、划痕;绝热层厚度达到设计要求;表面无污染、 磨损; 机房设备安装牢固顺直, 排布美观大方; 现场设备安装位置正确, 牢固美观。五、在施工过程中的问题本工程施工过程较为顺利,主要问题为个别结构梁、柱存在麻面、 缺棱掉角现象,我项目部针对此种现象组

41、织各部门人员从材料、方案、 现场施工等方面全面分析:1、麻面:拆模过早或模板表面漏刷隔离剂或模板湿润不够,构件 表面混凝土易粘附在模板上造成麻面脱皮。2、缺棱掉角:拆模过早,混凝土未达到应有强度,拆模时违规采 用大锤、铁钳等硬撬。制定预防和施工措施: 1、不得过早拆模,浇筑混凝土前认真涂刷脱模剂,确保没有遗漏 部位,充分润湿模板。2、梁模板拆除时先拆除侧模,再拆底模,拆除时砼强度能保证其 表面及棱角不因拆模受损坏,不得使用大锤、钢钎强行拆模。六、本工程分部工程验收情况 本工程包括地基基础、主体结构、建筑屋面、装饰装修、给排水、建筑电气、通风空调、智能建筑、电梯、建筑节能等 10 个分部工程, 各分部工程验收均合格。七、结论 本工程在建设单位、设计单位、监理单位的大力协助下,我公司项 目部全力实施中,终于如期完工。各项工程质量均达到了优良的标准。 我们公司对监理、设计、业主给予的支持给予衷心的感谢。在以后的工 作中,我们将进一步加强管理,不断提高工程质量,并愿意继续为建设 做出自己的贡献。
