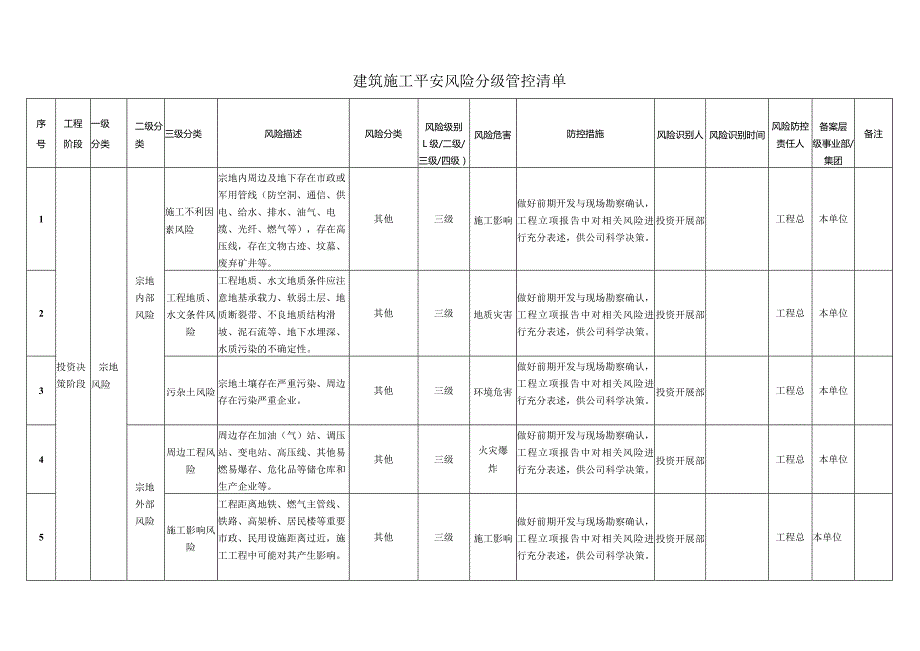

资源描述

1、建筑施工平安风险分级管控清单序号工程阶段一级分类二级分类三级分类风险描述风险分类风险级别L级/二级/三级/四级)风险危害防控措施风险识别人风险识别时间风险防控责任人备案层级事业部/集团备注1投资决策阶段宗地风险宗地内部风险施工不利因素风险宗地内周边及地下存在市政或军用管线(防空洞、通信、供电、给水、排水、油气、电缆、光纤、燃气等),存在高压线,存在文物古迹、坟墓、废弃矿井等。其他三级施工影响做好前期开发与现场勘察确认,工程立项报告中对相关风险进行充分表述,供公司科学决策。投资开展部工程总本单位2工程地质、水文条件风险工程地质、水文地质条件应注意地基承载力、软弱土层、地质断裂带、不良地质结构滑坡

2、泥石流等、地下水埋深、水质污染的不确定性。其他三级地质灾害做好前期开发与现场勘察确认,工程立项报告中对相关风险进行充分表述,供公司科学决策。投资开展部工程总本单位3污杂土风险宗地土壤存在严重污染、周边存在污染严重企业。其他三级环境危害做好前期开发与现场勘察确认,工程立项报告中对相关风险进行充分表述,供公司科学决策。投资开展部工程总本单位4宗地外部风险周边工程风险周边存在加油(气)站、调压站、变电站、高压线、其他易燃易爆存、危化品等储仓库和生产企业等。其他三级火灾爆炸做好前期开发与现场勘察确认,工程立项报告中对相关风险进行充分表述,供公司科学决策。投资开展部工程总本单位5施工影响风险工程距离地

3、铁、燃气主管线、铁路、高架桥、居民楼等重要市政、民用设施距离过近,施工工程中可能对其产生影响。其他三级施工影响做好前期开发与现场勘察确认,工程立项报告中对相关风险进行充分表述,供公司科学决策。投资开展部工程总本单位6自然灾害风险工程距离河流、海洋胡泊、山体等较近,在建设及运营过程中,可能遭受洪水、台风、山体滑坡等自然灾害。其他三级自然灾害做好前期开发与现场勘察确认,工程立项报告中对相关风险进行充分表述,供公司科学决策。投资开展部工程总本单位7社会属性风险治安风险周边治安混乱、社会环境复杂其他四级治安危害做好前期开发与现场勘察确认前期开发部工程总本单位8交通风险周边交通状况混乱其他四级交通危害做

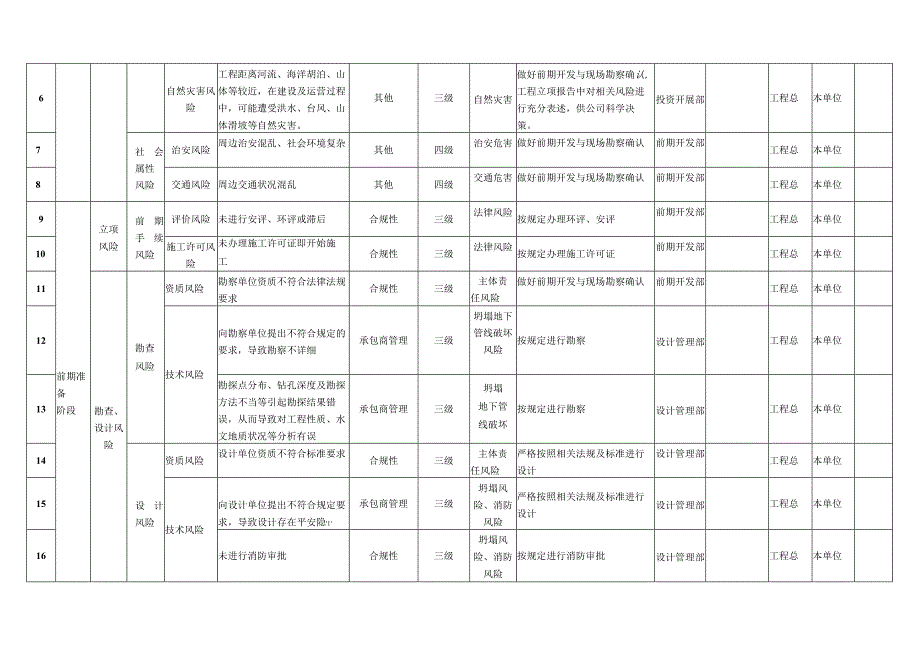

4、好前期开发与现场勘察确认前期开发部工程总本单位9前期准备阶段立项风险前期手续风险评价风险未进行安评、环评或滞后合规性三级法律风险按规定办理环评、安评前期开发部工程总本单位10施工许可风险未办理施工许可证即开始施工合规性三级法律风险按规定办理施工许可证前期开发部工程总本单位11勘查、设计风险勘查风险资质风险勘察单位资质不符合法律法规要求合规性三级主体责任风险做好前期开发与现场勘察确认前期开发部工程总本单位12技术风险向勘察单位提出不符合规定的要求,导致勘察不详细承包商管理三级坍塌地下管线破坏风险按规定进行勘察设计管理部工程总本单位13勘探点分布、钻孔深度及勘探方法不当等引起勘探结果错误,从而导致

5、对工程性质、水文地质状况等分析有误承包商管理三级坍塌地下管线破坏按规定进行勘察设计管理部工程总本单位14设计风险资质风险设计单位资质不符合标准要求合规性三级主体责任风险严格按照相关法规及标准进行设计设计管理部工程总本单位15技术风险向设计单位提出不符合规定要求,导致设计存在平安隐1承包商管理三级坍塌风险、消防风险严格按照相关法规及标准进行设计设计管理部工程总本单位16未进行消防审批合规性三级坍塌风险、消防风险按规定进行消防审批设计管理部工程总本单位17招投标风险招标风险资质风险将建设工程发包给不具备相应资格的承包商合规性三级主体责任风险严格审核投标人的资质,不符合招标文件资质等级要求的、对平安

6、生产管理不到位,发生过重大平安责任事故的,无平安生产许可证的施工企业,不予参加投标。招标采购部工程总本单位18招标文件合规性风险招标文件未对投标人的平安措施提出具体明确的管理要求,导致无管理依据合规性三级法律风险认真准备招标文件HSE管理要求,在合同条款中要明确平安责任、平安目标、平安管理和平安保证体系等招标采购部工程总本单位19施工前未按要求向承包方提供与工程施工作业有关的资料,致使承包方未采取相应平安技术措施合规性三级主体责任风险开工前向施工单位提供各种工程有关资料,并保证资料的真实、准确、完整。并填写地上地下管线移交表。招标采购部工程总本单位20在编制工程概算时,未确定建设工程平安作业环

7、境及平安施工措施所需费用,安措经费未按时支付合规性三级法律风险在编制工程概算时,按照固定提取平安措施费招标采购部工程总本单位21违反法规要求,明示或者暗示施工单位购置、租赁、使用不符合平安施工要求的平安防护用具、机械设备、施工机具及配件、消防设施和器材合规性三级法律风险加强依法合规管理,禁止向施工单位提出不符合法律法规规定的要求招标采购部工程总本单位22在招标文件中未明确告知分包单位进场后需向总包单位缴纳平安文明施工押金合规性三级履约风险在招标文件中明确告知分包单位进场后需向总包单位缴纳平安文明施工押金招标采购部工程总本单位23招标文件中承包范围界面划分不清,致使施工过程中出现作业面真空地带或

8、重复作业情况,导致平安管理贲任不明确,造成过程中某些时点无人监管现象合规性三级主体责任风险招标方案制定过程中,与需求部门及相关配合部门,如设计部、工程部及时有效的沟通,防止施工作业的不交圈现象,确保招标前置资料中承包范围的合理性,严谨性,可行性。招标采购部工程总本单位24汗、中标后风险评标审核风险中标单位存在挂靠行为,致使平安管理贲任混乱,制度无法落实合规性三级法律风险参投单位联系人及投标授权委托人应保持一致,需提供在该公司缴纳的社保证明(1年以上),前期考察需对投标主体单位进行实地考察(包括办公场所及在施工程),招标过程中发现存在挂匏行为的,实行一票否决制,给予废标处理,取消其继续参投权利。

9、招标采购部工程总本单位25中标单位合同履约过程中,平安管理措施不达标,未按照合同约定落实到位合规性三级主体责任风险依据公司管理制度规定,加强供给商履约评价工作的落实,对合同履约过程中涉及的平安管理方面的问题及时进行纠偏及处理。招标采购部工程总本单位26招标过程中,对材料样板的送样及评审把控不严,致使工程材料以次充好,后期出现质量平安隐患合规性三级法律风险严格按照设计选型要求,对材料设备的规格,参数,技术要求等重点把控,材料设备供给商考察应着重对其生产加工规模,流水线作业管理,产品试验及质检等环节进行风险评估,杜绝不合格产品作为中标选型产品流入后期工程实施中,造成质量平安事故。招标采购部工程总本

10、单位法律风险合理进行清标分析,防止不平衡报价,目标本钱及限价范围内利用综合评分法以确定中标单位。招标采购部工程总本单位法律风险公司相关部门代表公司与总包单位签订平安协议.明确双方平安责任义务。平安协议可与合同文件同步签订,也可单独签订。招标采购部工程总本单位火灾严格依照公司设计HSE管理要求进行设计,选用符合标准要求的材料、设置相关消防设施系统;做好示范区验收移交:过程中加强管理,指定专人负责,定期检查营销中心示范区负责人本单位触电、火灾做好安保措施营销中心示范区负责人本单位溺水做好食品采购、验收管理营销中心示范区负责人本单位食物中毒对儿童活动设施选用具备相应生产资质的企业生产的产品,对产品质

11、量检测报告等进行审核,活动区域内设置监控,指定专人负责管理;对泳池等不适宜儿童使用的场所,设置相关警示标识,指派专人负责监督营销中心示范区负责人本单位人员伤害严格落实设计措施,做好日常巡检营销中心营销中心负责本单位27低于合理本钱价格中标,致使承包方用于平安文明施工的专项费用落实不到位合规性三级28平安责任风险未及时与承包商单位签订平安管理协议承包商管理三级29营销阶段示范区管理日常管理风险火灾风险由于抽烟、电气火灾等原因引起的各类火灾事故职业健康三级30安保风险可能出现的偷盗、抢劫或客户闹事、施工劳务人员讨薪围堵售楼处等风险设备设施三级31食品平安风险食品不卫生、过期、变质其他三级32儿童活

12、动区域风险儿童活动设施平安性缺乏,或其他非针对儿童设置的效劳工程如泳池等)看护缺乏等可能导致儿童发生人身伤害、窒息等事故职业健康三级33售楼部、示范区大售楼部、示范区大型大门倾倒坍塌三级人高处坠落相关作业在同级HSE管理部门、示范区物业管理公司处进行备案,做好过程管控营销中心示范区负贲人本单位法律风险提前筹划、报审营销中心活动负责人本单位法律风险按要求与相关方签订平安生产责任书营销中心活动负责人本单位各种事故提前筹划,编制HSE保障方案,并按要求报审营销中心活动负责人本单位各种事故制定有针对性的应急方案营销中心活动负责人本单位坍塌选择长期合作的活动公司,强化对活动公司的教育培训;活动开始前对相

13、关设备设施、场地进行专项检查营销中心活动负责人本单位火灾现场严禁吸烟,组织活动场地物业管理部门提前对用电量进行核算,活动开始前进行专项检查营销中心活动负责人本单位人员伤害明确应急分工,提前对相关工作人员进行培训,做好对参加活动人员的平安提示营销中心活动负责人本单位人员伤害做好食品采购、验收管理营销中心活动负责人本单位门34生产作业风险日常施工、维修作业风险示范区日常施工作业(广告围挡施工、临时舞台搭设等)、维修作业(涉及动火、临电、高处作业等)可能产生生产平安事故的其他三级35大型活动合规性风险活动备案报审未按要求向政府主管部门进行活动报审合规性三级36平安协议书签订未与相关方签订平安责任书,

14、致使平安管理责任不清晰合规性三级37HSE保障方案未按要求制定HSE保障方案、应急预案合规性三级38应急管理应急措施不到位,突发情况处理不到位文件制度三级39活动现场风险好塌事故风险活动舞台、大屏幕、广告牌等搭设不符合要求,发生坍塌其他三级40火灾事故风险由于抽烟、电气火灾等原因引起的各类火灾事故其他三级41踩踏风险现场应急管理准备缺乏,发生突发状况时应急组织不到位其他三级42食物中毒风险食品不卫生、过期、变质其他三级43现场周边环境风险活动现场周边在施工程等可能对活动现场造成危害其他三级人员伤害采取临时停工或能量隔离措施营销中心活动负责人本单位44匚程建设阶段施工现场风险清表、撤除1:程方案

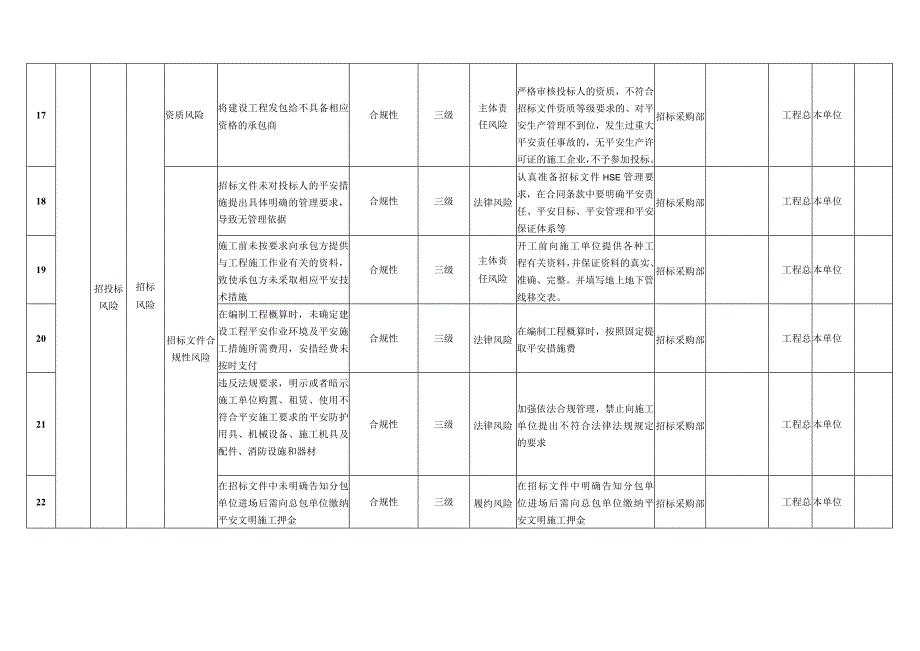

15、风险撤除施工前无撤除工程平安施工组织设计、平安专项施工方案或方案审批不通过即施工。合规性三级人员伤害加强方案审批管理工程工程及HSE部工程工程HSE部经理本单位45撤除工程平安专项施工方案中,涉及支撑防护体系、临时配电系统,起重吊装设备等的设计计算的内容,其计算公式、取值、计算过程错误。合规性三级人员伤害加强撤除工程平安专项施工方案的计算内容的验算和审核工程工程及HSE部工程工程及HSE部经理本单位46对涉及强度、稳定性、用电负荷、起重能力等设计计算结果没有进行验算导致支撑体系坍塌、起重设备倒塌、供电系统故障等事故。合规性三级人员伤害加强撤除工程平安专项施工方案的计算内容的验算和审核工程工程及

16、HSE部工程工程及HSE部经理本单位47作业准备阶段风险撤除工程平安施工组织设计或平安专项施工方案或没有按照方案在撤除施工现场划定危险区域承包商管理三级人员伤害撤除施工前必须按照要求在撤除施工现场划定危险区域工程工程及HSE部工程工程及HSE部经理本单位48撤除施工用的脚手架、平安网等平安防护设备设施没有经设计人员、工程技术负责人、平安员、施工员及监理工程师共同验收合格即投入使用设备设施三级人员伤害脚手架、平安网必须经设计人员、工程技术负责人、平安员、施工员及监理工程师共同验收合格后才投入使用I.程I.程及HSE部工程工程及HSE部经理本单位49在撤除作业前,没有对建筑内电源、生活水、采暖、煤

17、气、消防水等各类管线进行其他三级地下管线破坏、人员伤撤除前,全面检查建筑内电源、生活水、采暖、煤气、消防水等各类管线工程工程及HSE部工程工程及HSE部本单位全面检查害经理50施工筹划中,没有针对工程工程特点及可能导致的各类事故编制相应的生产平安事故应急救援预案,文件制度三级人员伤害根据工程实际编制生产平安事故应急救援预案工程工程及HSE部工程工程及HSE部经理本单位51作业阶段风险现场临时用电系统没有按照rtTN-Sw系统进行设计和实施。设备设施三级触电现场临时用电系统应按照mTN-Sw系统进行设计和实施工程工程及HSE部工程工程及HSE部经理本单位52没有针对撤除工程施工现场作业环境制定相

18、应的消防平安措施。设备设施三级火灾有针对性的制定消防平安措施工程工程及HSE部工程工程及HSE部经理本单位53人工撤除施工,没有搭设作业平台及防护架设备设施三级高处坠落人工撤除施工时,必须搭设作业平台及防护架子工程工程及HSE部工程工程及HSE部经理本单位54撤除施工尘土较大时,没有采取洒水降尘的措施,导致对周围空气造成扬尘污染其他四级大气、环境污染撤除施工尘土较大时,要采取洒水降尘的措施I.程I.程及HSE部工程工程及HSE部经理本单位55采用机械或爆破撤除的施工噪声超过建筑施工厂界噪声限值规定且没有采取响应隔音、降噪措施其他三级噪声污染采取搭设隔音棚、使用低噪声设备等隔音、降噪措施工程工程

19、及HSE部工程工程及HSE部经理本单位56基坑土方工程施工方案风险未掌握土层地质水文勘察资料,未明确地下构筑物、根底平面与周围地下设施管线关系其他三级坍塌在基坑施工前,掌握土层地质水文勘察资料,明确地下构筑物、根底平面与周围地下设施管线关系工程工程及HSE部工程工程及HSE部经理本单位57基坑深度工5m或虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程,在基坑支护与降水施工前未单独编制平安专项施工方案工艺技术三级坍塌基坑支护与降水施工前单独编制平安专项施工方案1建,1:程及HSE部工程工程及HSE部经理本单位58平安专项施工方案,未经施工企业及监理单位进行审核和批准工艺技术三级

20、坍塌平安专项施工方案,必须经施工企业及监理单位进行审核和批准工程工程及HSE部工程工程及HSE部经理本单位59深基坑工程专项平安施工方案,所有计算数据未经不少于5人的专家组进行方案论证。深基坑工程专项平安施工方案,未按专家组论证审查意见补充,完善,审批或再次组织专家论证。工艺技术三级坍塌深基坑工程专项平安施工方案,所有计算数据必须经不少于5人的专家组进行方案论证。深基坑工程专项平安施工方案,必须按专家组论证审查意见补充,完善,审批或再次组织专家论证。工程工程及HSE部工程工程及HSE部经理本单位60施工方案或施工组织设计,未规定基坑分层、分段开挖深度及长度、边坡开挖面的裸露时间限制等,未考虑基

21、坑土方开挖可能对邻近建筑物、管线的平安使用造成影响而制定相应的控制措施,未按规定对承受能力、支护结构变形、土体抗渗透、坑底突涌的稔定性进行验算,无基坑降水设计以及围护墙的抗渗设计等相关设计考虑。工艺技术三级坍塌、物体打击充分考虑到基坑开挖过程中边坡、地下水变化引起、土体性质等相关因素对基坑、根底桩、邻近建筑物和周边环境的影响工程工程及HSE部1:程1:程及HSE部经理本单位61平安防护风险基坑内未设排水沟、集水井,集水井紧挨根底底边;基坑四周未设挡水堤其他三级坍塌制定专项方案,基坑内设排水沟、集水井,监理单位监督检查并留有记录1建,1:程及HSE部工程工程及HSE部经理本单位62深度超过2m的

22、基坑施工无临边防护措施,工人上下深基坑未预先搭设稳固的阶梯其他三级人员伤害深度超过2m的基坑施工必须有临边防护措施,推荐使用定型化、工具式防护栏杆。深基坑要预先搭设稳固的阶梯供工人上下,阶梯应有护栏、扶手。工程工程及HSE部工程工程及HSE部经理本单位63土质中含有毒有害物时,未能提供相应的防毒措施其他三级中毒土质中含有毒有害物时,提供相应的防毒措施,力口强PPE管理工程工程及HSE部工程工程及HSE部经理本单位64作业人员管理风险未教育、未交底日常行为三级人员伤害通过门禁、入场备案、佩戴胸卡等制度把好入口关,新增作业人员作业前,必须接受平安工程工程及HSE部工程工程及HSE部本单位教育和平安

23、交底经理65“三违”等习惯性违章,疲劳作业,现场随地大小便,进入现场抽烟、乱丢烟头等行为日常行为三级人员伤害、环境污染、火灾加强过程管理,现场设置临时厕所、临时吸烟点工程工程及HSE部工程工程及HSE部经理本单位66设备管理风险设备选用不合理或使用存在质量缺陷的设备设备设施三级机械伤害施工机具设备进场前必须经过组织验收。机械设备应有出厂合格证书。必须按照出厂使用说明书规定的技术性能、承载能力和使用条件等要求,正确操作,合理使用,严禁超载作业或任意扩大使用范围。还要符合现行行业标准建筑机械使用平安技术规程JGJ33的规定。工程工程及HSE部工程工程及HSE部经理本单位67设备使用过程中维修、保养

24、检查存在漏洞或缺陷操作与检维修三级机械伤害建立设备管理制度,坚持每日作业前(定期)、不定期对设备关键平安装置进行查看,一旦发现有磨损、变形的现象立即进行更换。工程工程及HSE部工程工程及HSE部经理本单位68支护过程风险双排桩施工过程中存在支护、根底变形、止水不达标等相关隐患工艺技术三级坍塌按照方案施工,加强过程监控工程工程及HSE部工程工程及HSE部经理本单位69深层搅拌桩施工过程中搅拌机漏电、桩强度不达标、超载过载工艺技术三级坍塌、机械伤害、触电按照方案施工,加强过程监控I.程I.巴及HSE部工程工程及HSE部经理本单位70土钉支护过程中存在长度、位置偏差,墙体强度未到达要求进行后续施工

25、工艺技术三级坍塌、机械伤害按照方案施工,加强过程监控工程工程及HSE部工程工程及HSE部经理本单位71高压旋喷桩墙注浆强度不合格,桩(墙)体搭接偏差工艺技术三级坍塌、机械伤害按照方案施工,加强过程监控1:程匚程及HSE部工程工程及HSE部经理本单位72水泥土搅拌桩所用的水泥基外加剂质量不合格,桩与桩之间的搭接长度不合格等工艺技术三级坍塌、机械伤害按照方案施工,加强过程监控工程工程及HSE部工程工程及HSE部经理本单位73钢板桩选用存在质量问题,施工过程中垂直度、弯曲度、长度不符合要求,钢板桩发生位移和沉降工艺技术三级坍塌、机械伤害按照方案施工,加强过程监控工程工程及HSE部工程工程及HSE部经

26、理本单位74混凝土桩弯曲度、凹凸槽尺寸、长度、横截面相对两面之差等不符合要求,工艺技术三级坍塌、机械伤害按照方案施工,加强过程监控工程工程及HSE部工程工程及HSE部经理本单位75降排水过程风险降排水设备不符和要求或存在质量缺陷,不能及时排水设备设施三级坍塌潜水泵经检测合格前方可投入使用,推荐建立相关检测合格证标识等管理制度。工程工程及HSE部工程工程及HSE部经理本单位76排水设备平安装置或漏电保护装置失效设备设施三级触电、物体打击必须使用T*S用电系统,使用三级用电、两级保护,末级漏电保护器漏电动作电流应不大于15mo进行设备验收,对平安装置定期进行检查I.程I.巴及HSE部工程工程及HS

27、E部经理本单位77土方运输风险运输道路坡度较大其他三级交通事故将运输道路坡度放缓,坡度不大于10工程工程及HSE部工程工程及HSE部经理本单位78装车过满或装载不均,以及将大块装在车的同侧其他四级交通事故根据车辆的荷载大小装载,严禁超载、装载不均1:程匚程及HSE部工程工程及HSE部经理本单位79酒驾、超限超速日常行为三级交通事故严禁酒后驾车,超限、超速行驶工程工程及HSE部工程工程及HSE部经理本单位80身体上、精神上的缺陷或过度疲劳,思想不集中的状态下作业职业健康三级交通事故合理安排作业时间,防止疲劳作业。工程工程及HSE部工程工程及HSE部经理本单位81基坑回填车库顶板、肥槽强度不满足要

28、求进行回填作业其他三级坍塌严格按照技术标准要求和验收程序施工工程工程及HSE部工程工程及HSE部经理本单位82地下室外墙防水保护破墙砌筑高度超过L8米其他三级坍塌做好人员交底和现场验收工程工程及HSE部工程工程及HSE部经理本单位83车库顶板荷载未经设计单位验算。其他三级坍塌提前进行验算工程工程及HSE部工程工程及HSE部经理本单位84车库顶板堆放Pc构件、无梁楼盖上重车等无限高、限重等警示措施,未向相关单位做好交底。其他三级坍塌设置警示标识、做好交底工程工程及HSE部工程工程及HSE部经理本单位85工作环境风险暴雨、大雾、雪天等异常天气条件下作业其他四级多重伤害加强天气监测,提前发布通知,暴

29、雨、大雾、雪天等异常天气条件须停止作业。1:程匚程及HSE部工程工程及HSE部经理本单位86材料和设备堆码在深坑边,未及时清运或转移其他三级坍塌/物体打击材料和设备堆不得码在深坑边。工程工程及HSE部工程工程及HSE部经理本单位87夜间作业,车下及前后灯不亮或光线缺乏,作业面照明缺乏等其他三级高处坠落机械伤害夜间作业,保证作业面照明充足工程工程及HSE部工程工程及HSE部经理本单位88钢筋工程钢筋加工风险无钢筋加工区,钢筋加工机械选用不合理或存在质量问题,无验收,平安防护装置缺失等设备设施三级机械伤害,触电设置专用的操作棚,推荐使用定型化防护棚,安装必须坚实牢固,工程工程及HSE部工程工程及H

30、SE部经理本单位89除锈阶段风险:操作前未检查钢丝刷的固定螺栓有无松动,传动局部润滑和封闭式防护罩排尘设备等完好情况。操作站位、姿势不正确,PPE未穿戴正确。日常行为三级机械伤害,物体打击操作前必须认真检查钢丝刷的固定螺栓有无松动,传动局部润滑和封闭式防护罩排尘设备等完好情况。严格按操作规程加工。I.程I.巴及HSE部I.程1.程及HSE部经理本单位90调直阶段风险:操作人员不熟悉钢筋调直机的构造、性能、操作和保养方法。平安护板、护罩缺失,工作人员日常行为三级机械伤害,物体打击选择熟练工,并对操作人员开展培训教育,必须熟悉钢筋调直机的构造、性能、操作和保养方法。各部位的平安护板、工程工程及HS

31、E部工程工程及HSE部经理本单位擅离岗位或违章操作护罩,必须齐全、牢固,并须经常检查。91钢筋切断阶段:设备刀具状况未检查,人员误操作或违章操作日常行为三级机械伤害切断机开机前检查刀具状况和紧固状况,严格按操作规程加工。工程工程及HSE部工程工程及HSE部经理本单位92钢筋储存安装钢筋成品堆放过高或堆放位置不合理合规性四级坍塌钢筋成品堆放规格符合相关要求,不得高于L5米。合理设置,远离基坑和高压线等位置。JJ及HSE部工程工程及HSE部经理本单位93钢筋绑扎钢筋绑扎无稳固的作业平台或临边防护不到位设备设施四级高处坠落搭设施工平台工程工程及HSE部工程工程及HSE部经理本单位94钢筋集中堆放在脚

32、手架和模板上日常行为四级坍塌钢筋不得集中堆放在脚手架和模板上工程工程及HSE部工程工程及HSE部经理本单位95钢筋构件绑扎完毕有倾覆的可能时未采取措施固定其他三级物体打击采取有效的固定措施工程工程及HSE部工程工程及HSE部经理本单位96预应力结构施工违规使用高压油泵设备设施三级机械伤害严格按高压油泵操作规程使用工程工程及HSE部工程工程及HSE部经理本单位97千斤顶未按照规定进行校验设备设施三级机械伤害按照要求超过6个月或200次后校验工程工程及HSE部工程工程及HSE部经理本单位98张拉时人员违章作业日常行为三级机械伤害严格按操作规程施工1:程匚程及HSE部工程工程及HSE部经理本单位99

33、脚手架工程施工方案风险脚手架施工无方案合规性三级坍塌脚手架必须编制专项方案并履行审核手续,无方案搭设脚手架的坚决制止。对监理单位交底,要求严控。工程工程及HSE部工程工程及HSE部经理本单位100落地脚手架高度超过24m未经计算合规性三级坍塌落地脚手架高度超过24m必须计算,并履行审核手续。无方案的坚决制止。对监理单位交底,要求严控。工程工程及HSE部工程工程及HSE部经理本单位101脚手架方案未进行计算,无验算结果,脚手架支撑体系承载力计算错误合规性三级坍塌严格履行审核手续,脚手架支撵体系承载力计算错误不予通过,对监理单位交底,要求严控工程工程及HSE部工程工程及HSE部经理本单位102脚手

34、架方案未经审批文件制度三级坍塌在承包商合同中明确,严格履行审核手续;现场监督检查,未经审批的坚决不予搭设。工程工程及HSE部工程工程及HSE部经理本单位103脚手架钢管、扣件等材质不符合要求设备设施三级坍塌监理合同中明确或对监理单位交底,要求对脚手架材料进行验收并留有记录,脚手架材质必须符合最新JGJ128等标准。I.程I.巴及HSE部工程工程及HSE部经理本单位104脚手架搭设前地基、分段、卸料平台等未做验收文件制度三级坍塌严格按照验收制度开展验收工作工程工程及HSE部工程工程及HSE部经理本单位105脚手架存放、运输风险脚手架钢管码放高度超高其他三级坍塌脚手架钢管码放高度须符合规定要求,严

35、禁超过L5米1:程匚程及HSE部工程工程及HSE部经理本单位106脚手架钢管及扣件未按要求吊运其他三级坍塌脚手架钢管必须绑扎牢靠,扣件必须用容器、吊笼吊运,严禁将脚手管直接放在正在搭设的脚手架上.工程工程及HSE部工程工程及HSE部经理本单位107脚手架搭拆外架根底、立杆间距、扫地杆、拉结、剪刀撑、拦腰杆、挡脚板、脚手板、密目网、平安通道搭设不符合要求承包商管理三级坍塌、高处坠落按审批通过的脚手架专项方案进行搭设,做好过程监控工程工程及HSE部工程工程及HSE部经理本单位108架子工无证上岗或习惯性违章日常行为三级高处坠落进行搭拆作业的人员持证上岗,且必须有入场前体检记录。加强PPE管理工程工

36、程及HSE部工程工程及HSE部经理本单位109撤除脚手架时未做到一步一清,拆下的材料往下抛掷承包商管理三级高处坠落、物体打击按审批通过的脚手架专项方案进行撤除,做好过程监控工程工程及HSE部工程工程及HSE部经理本单位no内脚手架搭设超过外墙高度,内脚手架搭设在不承重的结构上,内脚手架搭设不设抛撑,内脚手顶排未有防护栏杆承包商管理三级高处坠落按审批通过的脚手架专项方案进行搭设,做好过程监控I.程I.巴及HSE部工程工程及HSE部经理本单位Ill悬挑脚手架悬挑脚手架预埋环、压板、工字钢、首次搭设、平安钢丝绳未尽验收投入使用的承包商管理三级坍塌严格按照方案施工,做好验收工程工程及HSE部工程工程及

37、HSE部经理本单位112悬挑架预埋螺栓松动或木楔未到位的:承包商管理三级坍塌做好日常检查1:程匚程及HSE部工程工程及HSE部经理本单位113悬挑架底部封闭未防护到位存在明显隐患的承包商管理三级坍塌底部封闭严密工程工程及HSE部工程工程及HSE部经理本单位114卸料平台卸料平台支撑系统和脚手架相连承包商管理三级坍塌设置荷载限制标志牌,平台底板应满铺,固定牢固,材质应符合要求。卸料平台必须有独立的支撑系统,严禁与脚手架架体连接。工程工程及HSE部工程工程及HSE部经理本单位115卸料平台搭设无验收承包商管理三级坍塌工程工程及HSE部工程工程及HSE部经理本单位116卸料平台无限载牌承包商管理三级

38、坍塌工程工程及HSE部工程工程及HSE部经理本单位117平台底板未满铺,未固定牢固承包商管理三级物体打击、高处坠落工程工程及HSE部工程工程及HSE部经理本单位118爬架安装拆卸厂家选择不合理、不合规承包商管理三级坍塌、高处坠落厂家必须证件齐全合法工程工程及HSE部工程工程及HSE部经理本单位119方案编制不合理或未审批、验收文件制度三级坍塌、高处坠落必须有专项施工组织设计,审批验收前方可使用1:程匚程及HSE部工程工程及HSE部经理本单位120爬架安装拆卸过程中,主框架、悬挑臂、预埋钢筋、吊索具、葫芦、防坠装置、附着连墙件、底部翻板等设置或选用不符合要求承包商管理三级物体打击、高处坠落严格按方案施工,做好过程监控工程工程及HSE部工程工程及HSE部经理本单位121架体上堆物不均匀,提升时有载荷承包商管理三级物体打击、高处坠落架体上堆物均匀堆放,升降时架体上不得有超过200ON的设备工程工程及HSE部工程工程及HSE部经理本单位122升降前架体未做清理,升降时建筑物临边未做清理承包商管理三级物体打击、高处坠落升降前架体、建筑物临边均先清理干净工程工程及HSE部工程工程及

展开阅读全文
