工期延误的情况说明.docx

上传人:飞猪 文档编号:479568 上传时间:2025-07-29 格式:DOCX 页数:2 大小:15.13KB
下载 相关 举报
工期延误的情况说明.docx_第1页
第1页 / 共2页
工期延误的情况说明.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

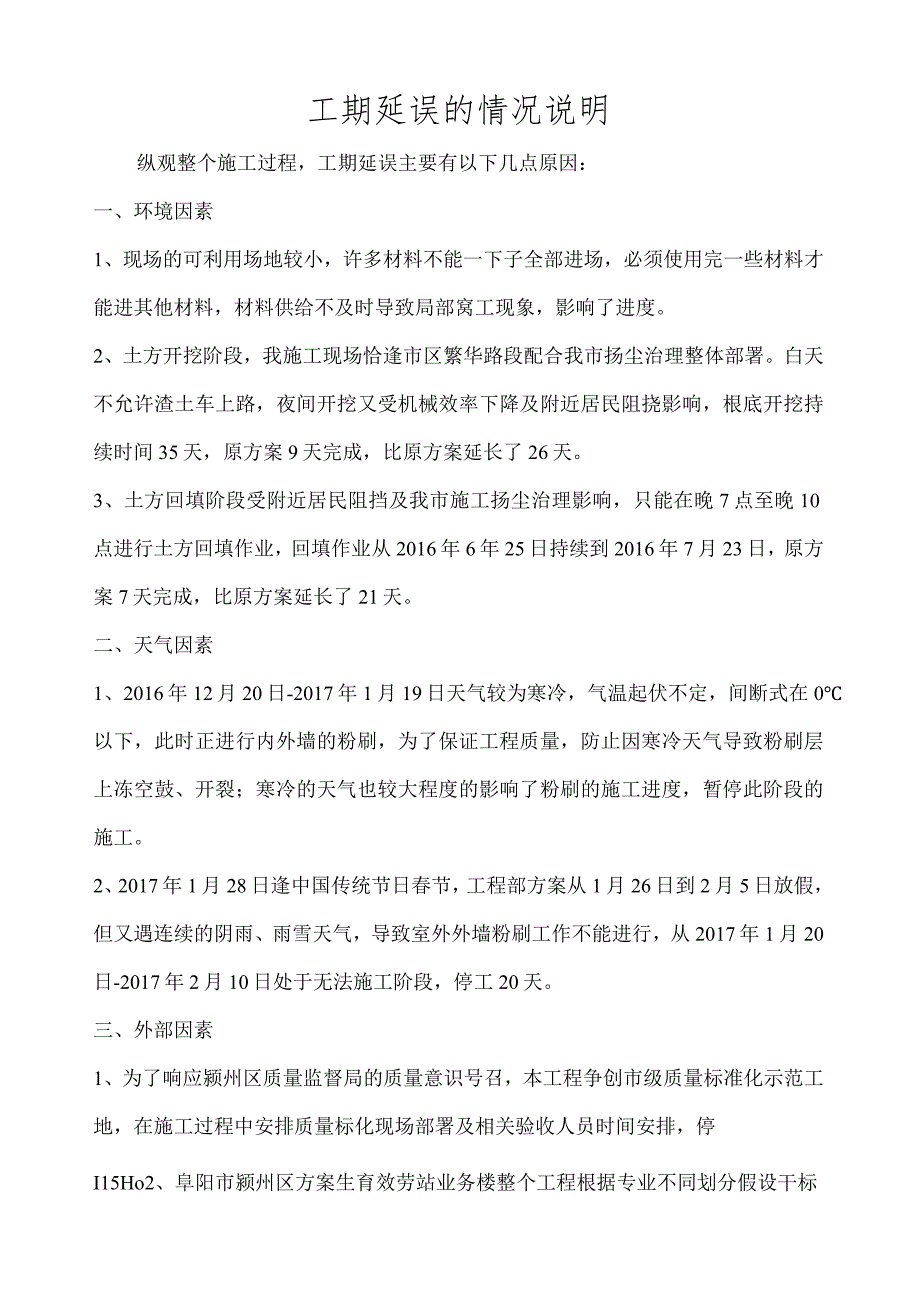

1、工期延误的情况说明纵观整个施工过程,工期延误主要有以下几点原因:一、环境因素1、现场的可利用场地较小,许多材料不能一下子全部进场,必须使用完一些材料才能进其他材料,材料供给不及时导致局部窝工现象,影响了进度。2、土方开挖阶段,我施工现场恰逢市区繁华路段配合我市扬尘治理整体部署。白天不允许渣土车上路,夜间开挖又受机械效率下降及附近居民阻挠影响,根底开挖持续时间35天,原方案9天完成,比原方案延长了26天。3、土方回填阶段受附近居民阻挡及我市施工扬尘治理影响,只能在晚7点至晚10点进行土方回填作业,回填作业从2016年6年25日持续到2016年7月23日,原方案7天完成,比原方案延长了21天。二、

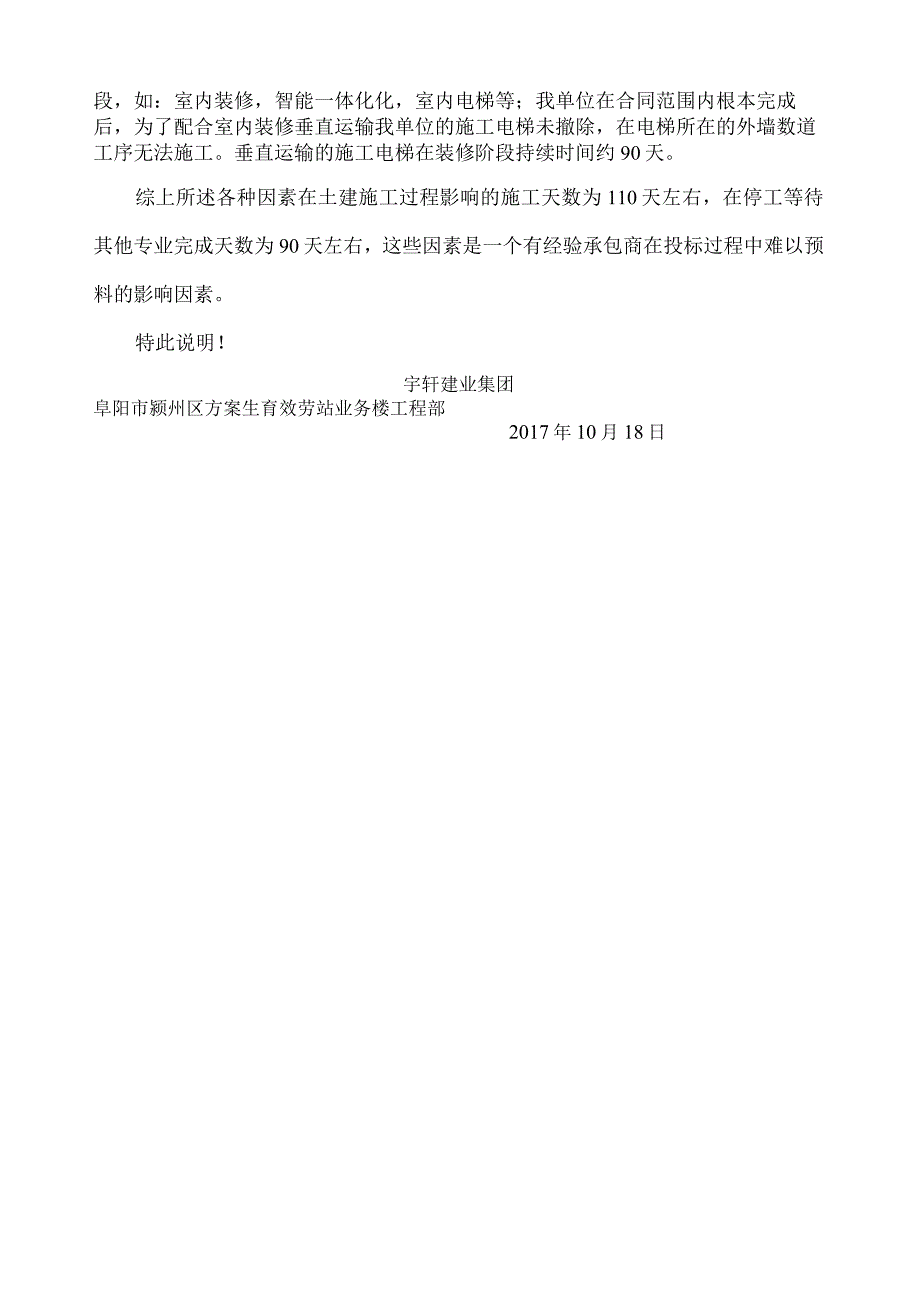

2、天气因素1、2016年12月20日-2017年1月19日天气较为寒冷,气温起伏不定,间断式在0以下,此时正进行内外墙的粉刷,为了保证工程质量,防止因寒冷天气导致粉刷层上冻空鼓、开裂;寒冷的天气也较大程度的影响了粉刷的施工进度,暂停此阶段的施工。2、2017年1月28日逢中国传统节日春节,工程部方案从1月26日到2月5日放假,但又遇连续的阴雨、雨雪天气,导致室外外墙粉刷工作不能进行,从2017年1月20日-2017年2月10日处于无法施工阶段,停工20天。三、外部因素1、为了响应颍州区质量监督局的质量意识号召,本工程争创市级质量标准化示范工地,在施工过程中安排质量标化现场部署及相关验收人员时间安排,停I15Ho2、阜阳市颍州区方案生育效劳站业务楼整个工程根据专业不同划分假设干标段,如:室内装修,智能一体化化,室内电梯等;我单位在合同范围内根本完成后,为了配合室内装修垂直运输我单位的施工电梯未撤除,在电梯所在的外墙数道工序无法施工。垂直运输的施工电梯在装修阶段持续时间约90天。综上所述各种因素在土建施工过程影响的施工天数为110天左右,在停工等待其他专业完成天数为90天左右,这些因素是一个有经验承包商在投标过程中难以预料的影响因素。特此说明!宇轩建业集团阜阳市颍州区方案生育效劳站业务楼工程部2017年10月18日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

宁ICP备18001539号-1
