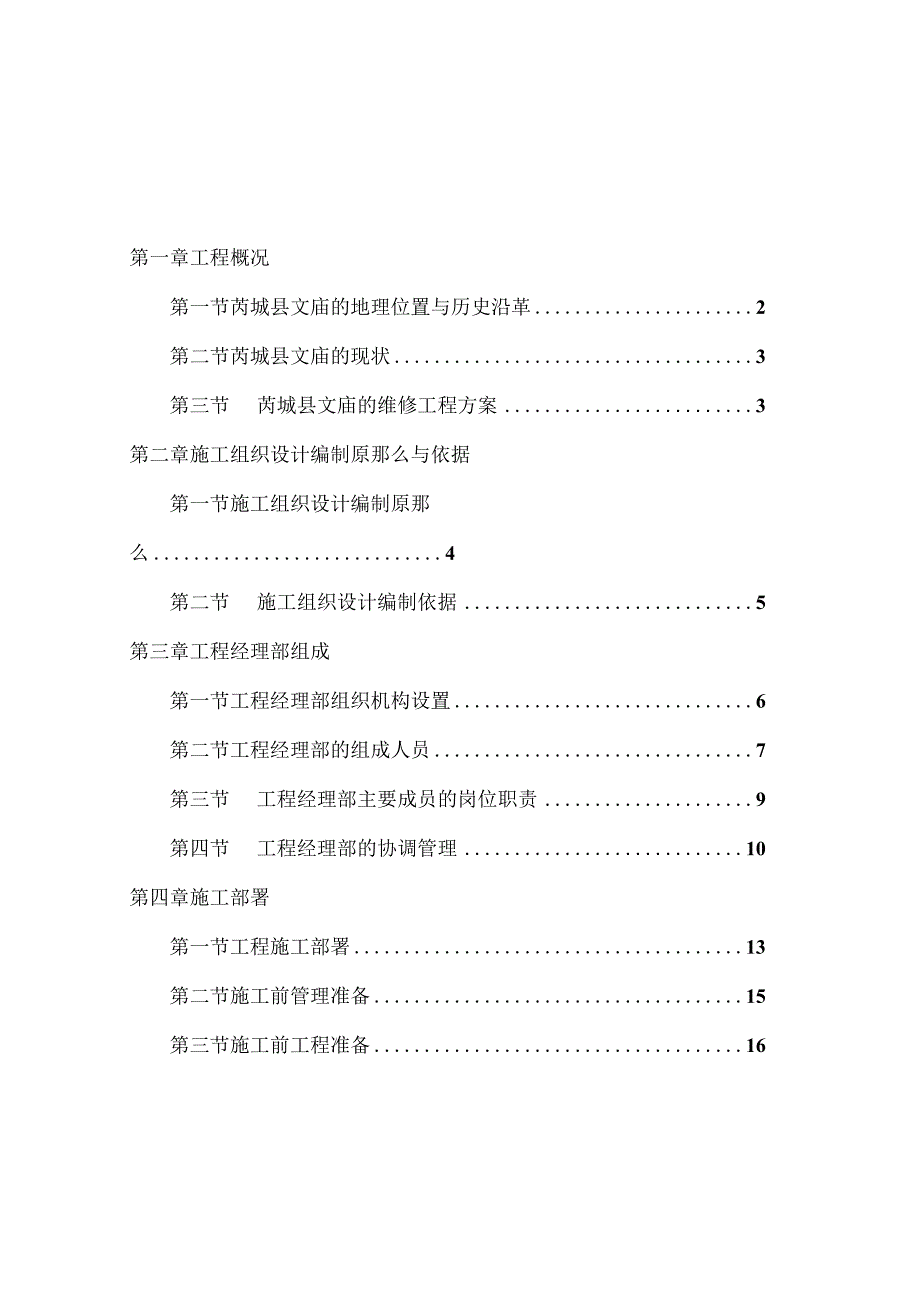

1、技术标文件之一芮城县文庙大成殿修缮保护工程施工组织设计二。一二年五月第一章工程概况第一节芮城县文庙的地理位置与历史沿革2第二节芮城县文庙的现状3第三节芮城县文庙的维修工程方案3第二章施工组织设计编制原那么与依据第一节施工组织设计编制原那么4第二节施工组织设计编制依据5第三章工程经理部组成第一节工程经理部组织机构设置6第二节工程经理部的组成人员7第三节工程经理部主要成员的岗位职责9第四节工程经理部的协调管理10第四章施工部署第一节工程施工部署13第二节施工前管理准备15第三节施工前工程准备16第四节施工人员及施工设备工具的准备17第五章总平面布置第一节总平面布置原那么20第二节总平面布置20第三

2、节施工总平面布置图21第六章施工方案第一节总体施工程序22第二节主要工程施工方法25第七章施工进度方案及保证措施第一节施工进度方案34第二节方案工期保证措施36第八章各项保证措施第一节质量保证措施38第二节平安施工保证措施41第三节文明施工措施43第四节雨季施工保证措施43第九章竣工验收及资料搜集山西省芮城县文庙大成殿修缮保护工程施工组织设计方案第一章工程概况工程名称:山西省芮城县文庙大成殿修缮保护工程文物级别:芮成县级重点文物保护单位工程内容:屋面揭瓦翻修、梁架拨正、斗拱整修、补配装修、墙体重砌、根底加固建筑特点:砖木结构明代古庙业主单位:山西省芮城县文物局设计单位:运城市文物技术效劳中心施

3、工地点:山西省芮城县政府院内方案工期:60日历天(2012年5月11日至七月10日)第一节芮城县文庙大成殿的地理位置与历史沿革芮城县文庙大成殿位于芮城县城中心政府大院以北,坐北朝南,面阔七间,进深六椽,单檐歇山顶建筑,琉璃筒瓦屋面。文庙大成殿古文庙在旧城东南,金天会六年兵毁,八年有县令朱洗马建于此,后历代多有扩建修葺其戟门巍巍,殿宇峨峨,驼桥泮池金龙彩壁。现仅存大殿,其它建筑已毁。第二节文庙大成殿的现状文庙大成殿作为芮城县的重要建筑之一,历经数百年而保存至今,其建筑本身就代表了当时高超的建造技术,具有较高的历史价值、艺术价值和科学价值,是芮城县重点文物保护单位。文庙大成殿在历经了数百年的自然侵

4、蚀和人为破坏,缺少必要的维修管理,年久失修。目前主要存在的问题是:文庙大成殿现没有独立的围墙,院落已不存在,四周被县政府等单位占用,周边环境与文物及不协调,对文庙的平安造成了严重的威胁。大成殿日常保养从近年开始,且力度不够,现仍面临自然破坏、结构衰老等多方面的威胁,如大成殿漏雨严重,殿内没有任何消防器材,缺乏系统的保护措施等。第三节文庙大成殿的维修工程方案根据文庙大成殿的现状和设计要求,此次工程对该殿屋面、梁架、斗拱、墙体、根底等进行修缮。修缮设计依据主要根据该庙的明代风格进行,因此维修工程也据此设计进行。具体工程内容如下:1、屋顶修缮,补配木基层及屋面脊饰、瓦件等。2、拨正梁架,加固、补配残

5、损的木构件。3、修整斗拱,加固、补配棋防和斗升等。4、补配装修。5、撤除墙体,重新用仿古塌砖十顺一丁砌筑。6、修整台明、台阶、重铺地面砖。7、新添构建作旧断白。斗拱、梁架、椽飞等木构建修缮中必须坚持“原材质、原工艺手法、原规格尺寸、原桦卯形制、出头风格及斗幽、棋瓣”。其中斗拱为本地产榆木制安,梁杨为东北一级落叶松制安,补配装修用樟子松制安,所有补配材料必需经枯燥后使用。8、原屋面3号琉璃筒瓦全部更换为2号灰陶筒瓦屋面,琉璃剪边,屋面正脊、垂脊、正吻、垂兽、套兽、走兽琉璃饰件全部更换。第二章施工组织设计编制原那么与依据第一节施工组织设计编制原那么鉴于文庙大成殿较高的历史、艺术和科学价值,对该塔的

6、施工应严格按照中华人民共和国文物保护法及其实施细那么、文化部文物保护工程管理方法等国家有关法律法规进行,使通过这次修缮保护工程,使文庙大成殿这一祖国优秀文化遗产得到充分的、高质量的保护,使其不再受到新的破坏,同时消除隐患使目前尚已保存的遗构得以长期保存,防止继续遭到来自各方面损坏,充分发挥其建筑本身实物表达的历史价值、科学价值和艺术价值。本工程施工组织设计编制遵循一些根本原那么:一、严格遵照中华人民共和国文物保护法及文化部文物保护工程管理方法等国家法规政策精神,注重文物建筑原状及环境气氛的保护。二、严格按照经有关部门批复过的设计文件进行施工。三、依据整个工程工程的内容,科学地安排施工程序,合理

7、有序地组织施工,确保各项施工活动相互促进,紧密衔接,保证施工进度和工期。四、根据各分项工程的施工内容,选择制定合理有效的施工方案和施工技术,提高施工的工程质量。建立合理的质量保证体系,使公司的质量体系得以保持并使之有效运行,确保施工质量到达预定目标。五、制订严格的文物平安和施工平安规章制度,明确各级平安责任制,把平安防范意识贯穿整个施工过程中的同时,采取必要的平安措施和平安保证措施以确保文物本身及施工人员的人身平安,确保整个工程过程平安无事故。六、编制详细的施工进度方案来确定工作内容、工作顺序、起止时间和衔接关系,为实施进度控制提供依据。进度方案的编制应满足人员结构、设备配制、施工操作等衔接关

8、系合理优化,以到达最正确成效。七、设立严格高效的现场各项管理措施,以便提高施工工作效率。八、整个工程过程中注意各种资料的搜集,认真做好工程日志,隐蔽工程记录、阶段验收、照片等资料。工程竣工后整理出详细的竣工报告。第二节施工组织设计编制依据我公司编制文庙大成殿修缮保护工程施工组织设计的依据如下:一、招标方提供的由运城市文物技术效劳中心设计的芮城县文庙大成殿修缮保护工程勘察报告及设计方案及其设计说明。二、山西省芮城县文物局关于芮城县文庙大成殿修缮保护工程招标文件及招标答疑会议纪要及其他提供的资料P三、2003年5月18日中华人民共和国国务院令(第377号)中华人民共和国文物保护法实施条例四、200

9、3年5月1日文化部颁发的文物保护工程管理方法。五、施工现场的自然条件和具体情况(水文地质、气象环境、交通运输、供水供电等)。六、古建筑修建工程质量检验评定标准(北方地区CJJ39-96)七、山西省建设工程造价管理站2011年颁发的山西省仿古建筑及园林工程预算定额第三章工程经理部组成第一节工程经理部组织机构设置我公司积极参加文庙大成殿修缮保护工程的招投标工作。如果我公司中标,公司将严格按照工程施工管理的要求组织施工。把本工程列为我公司重点信誉工程,认真贯彻公司的质量方针,充分发挥我公司的多年从事文物建筑修缮的技术特长及卓有成效的管理优势,对本工程的施工实行全面、全员和全过程的监督管理,确保文庙大

10、成殿修缮保护工程圆满顺利的完成。根据本工程的特点和我公司的施工经验,工程经理部由我公司直接领导和统筹安排,并由我公司指派一名施工经验丰富、年富力强的同志担任工程经理,全面负责组织管理本工程的施工、财务,统配协调解决本工程所需的劳动力、机械、材料等问题,统一组织协调指挥,负责实施工程总承包职能。另设工程副经理兼技术负责人,分项主管生产、平安质量工作,协助工程经理的工作。此外,还辅以熟悉各专业的工长,使各分工程施工紧密配合,有序衔接。工程部财务专款专用,单项核算,保证工程资金的及时到位,使工程顺利开展进行。该维修工程工程经理部组织机构设置如下:工 资料员机修/机械班综合专业施工班组木工班组第二节工

11、程经理部的组成人员工程经理部的管理人员以我公司文庙大成殿修缮保护工程工程部的技术人员为主,由一位具有多年从事古建维修工程、管理经验丰富的人员担任工程部经理,同时辅以数名技术水平高,年富力强的中青年技术管理人员充实到该工程部,以强化管理力度和提高工程部的综合管理水平。我公司拟派如下主要人员组成文庙大成殿修缮保护工程工程部(参见下表):文庙大成殿修缮保护工程管理技术人员组成表序职务职称人数工作职能备注1公司负责人工程师1公司法人,负责全面工作总部2公司技术负责人工程师1文物维修技术总负责总部3工程经理工程师1负责施工现场的全面工作现场4工程副经理兼技术负责人工程师I协助经理实施全面工作,并负责具体

12、维修技术实施现场5技术参谋工程师1文物保护专家,负责解决技术疑难问题总部6工程工程师1负责各专业工种现场施工技术现场7各工序工长3负责各专业施工现场8质检员1负责检查各工序质量现场9平安员2负责施工平安和文物平安现场10预算员1负责工程核算现场11材料员2负责施工材料的配置现场12资料员1负责施工过程中资料的收集整理现场第三节工程经理部主要成员的岗位职责一、工程经理的主要职责:1、制定工程规划,对本工程工程的质量、平安、工期、本钱以及现场文明施工全面负责,进行全过程管理。2、确保本工程合同目标的实现,提高企业社会信誉。3、负责组建工程管理机构,按编制配备人员。4、组织有关协调会议,处理工程部内

13、外关系。5、合理组合、配置及落实工程的人、财、物等生产要素,严格按照国家法律、法规以及有关规定组织工程经营活动。6、负责做好工程部人员的思想教育工作,坚持两个文明一起抓。二、工程副经理的主要职责:1、协助工程经理做好工程管理工作。2、制定工程施工进度方案,组织生产调度,保证工程工期目标的实现。3、严格按照国家、行业的施工标准、技术标准和操作规程组织施工,确保工程质量。4、组织平安教育,落实平安生产组织技术措施,抓好现场文明施工管理工作。5、按方案组织施工机械设备、材料、设施的进场和管理工作。6、组织分部、分项工程质量检查,组织不合格品(工程)的纠正活动。三、工程技术负责人的主要职责:1、负责工

14、程技术和质量管理工作.2、负责工程质量筹划,编制施工技术方案和特殊过程作业指导书,解决古建筑施工中出现的技术质量问题。3、负责组织图纸会审,设计变更及技术交底工作。4、负责一般不合格品(工程)的处理建议,并对不合格品(工程)的纠正措施及纠正活动进行检查和验证。5、负责施工过程的技术管理和质量检验的领导工作,并对质量记录予以证实。6、组织本工程的分部、分项工程内部检评,负责工程竣工资料的整编。四、其他各类人员的岗位责任由工程经理部制定。第四节工程经理部的协调管理如果我公司中标,我工程经理部拟与有关单位积极协调,确保该维修工程可以按期、保质保量的顺利完工。一、与建设单位的协调1、公司经营部和工程经

15、理积极与建设单位联系,办理签订古建工程施工合同及相关手续。签订合同后,五天内工程部主要管理人员和有关施工班组、机械设备全部准备就绪,并进入施工现场,形成施工生产能力。2、尊重业主,加强与建设单位友好合作,为建设单位提供满意效劳。施工期间,按单位工程形象进度分阶段,征求建设单位对工程建设中的意见。3、工程交竣工工程中,除按规定向建设单位提交检验、验收资料外,还由工程经理部向建设单位逐层办理大成殿维修、木结构复原等各分项的工程内容交验手续,直至建设单位满意为止。3、交竣工时,工程部组织责任心强,技术水平高的职工组成维修班,由工程副经理直接领导,在现场办公,专门解决和维修交工中可能出现的各种质量问题

16、4、交工后做好工程回访保修,定期不定期的征求建设单位的意见,为建设单位提供满意效劳。二、与监理工程师的协调1、严格按照经建设单位、监理工程师批准的“施工组织设计”组织施工。分部和分项工程质量在班组“自检”,工程部“专检”的根底上,接受监理工程师的检查验收,并按监理工程师的要求及时认真地整改,决不留隐患。2、分局部项以及工序质量检验,严格执行“上道工序不合格,下道工序不准施工”的准那么,使监理工程师能顺利地开展工作。经常与监理工程师勾通,维护监理工程师的权威性。3、进入施工现场的成品、半成品和建筑材料以及安装设备均主动向监理工程师提交出厂合格证、产品试验证明。使所有材料和设备始终处受控状态。4

17、教育全体管理人员和职工,尊重监理工程师的工作,服从监理工程师的检查和监督。三、与设计部门的协调1、与设计部门加强工作联系,充分了解设计图纸内容、领会设计意图以及对工程施工的具体要求。2、严格按照图纸施工,如发现图纸尺寸与实不符或设计不明确等问题,须及时向设计部门提出,待设计部门明确确认前方可改动和施工。3、针对施工图纸的补充与变更,必须报请设计部门和建设单位批准前方可实施。四、与其他部门的协调1、工程开工前,工程经理部积极主动与建设单位主管部门以及城建、公安、市容、市政、电业、环保、交通、街道办等政府主管部门联系,及时办妥有关手续,创造良好的施工环境和气氛。2、模范自觉地遵守各项法规、规定,

18、积极配合上级部门和主管部门的抽查监督。3、进驻施工现场后,与施工现场的四周单位和住户搞好关系,安排专人协调和解决各类问题。五、施工管理中的协调1、每天定时召开现场协调会,解决和处理施工中出现的工种配合、工序衔接、材料供给以及质量、进度、平安生产及文明施工中的各种问题。2、每周定时召开现场办公会,由工程经理向建设单位报告本周内施工情况,并与建设单位共同研究解决施工中的各种矛盾。3、工程经理部以旬为单位,编制施工简报,向建设单位和公司总部报告工程进度状况及需解决的问题,确保施工顺利进行。第四章施工部署假设我公司中标,我公司将根据建设单位招标文件的要求,并结合本工程的具体情况,认真组织选配专业的施工

19、管理人员和与各工种技术人员,仔细研究设计图纸文件,采用切实可行的施工工艺,确保施工质量、工期和合同中的各项承诺落到实处。根据本工程的维修特点和现场的施工实际情况,施工前做如下工作部署:第一节工程施工部署一、组织落实:工程合同签订后,将成立“芮城县文庙大成殿修缮保护工程工程部”,全权负责本工程施工。工程部经理由多年从事古建施工、经验丰富、年富力强的人员担任,同时配备得力辅助人员协助对各分项工程进行技术、平安、质量等方面的全面管理。二、技术落实:为确保该工程到达高质量水平,公司将组织有多工种技术工程人员参加的施工队伍。古建筑土木施工人员都具有多年从事文物建筑修缮的经历;对文物的重要性有明确的认识;

20、各工序工长对古建维修技术都到达了熟练程度。三、我公司如中标,在五日内迅速调集主要管理人员、施工机械和劳动力进入工地,形成初步施工能力,同时做好施工准备工作。根据工程需要和施工现场情况,合理安排必须的施工生产、各工序的工作区域、生活设施,做好施工现场平面布置,布置好临时水电线路,满足工程施工需要。四、工程正式开工后,迅速调集足够的施工机械和劳动力进入工地,同时派出人员采购有关的建筑材料,并组织足够的运输力量,为施工开展创造有利条件。五、工程部配备我公司各专业工种技术骨干,并配足各专业施工人员,组成强有力的施工队伍,科学组织现场施工,充分利用平行、流水、立体交叉作业法,确保工程保质保量的按期完成。

21、六、抓紧做好各种工程材料、构配件的加工、订货工作,并随工程方案进度,配套供给。安排专人做好市场调查,力求就近选择加工单位和大宗材料供给,减少转运环节和损耗,降低工程本钱。七、为保证工期进度,工地办公室张贴工程方案进度和实际进度网络图,根据实际完成工程量情况,安排专人及时画线标示,采用实际进度与方案进度比照的方法,对进度实施跟踪控制,并及时做好调整。八、搞好施工现场文明施工,每天及时清理施工现场,消除污染源,为整个工程的文明施工和保护环境创造必要的条件。充分合理的利用现有施工场地,作到施工道路畅通、材料堆放整齐、工序搭接合理。九、加强施工现场的平安保卫工作,采取切实有力的措施,杜绝一切平安事故隐

22、患,防火、防盗。对木材的堆放场地和加工场地严禁烟火。第二节施工前管理准备一、技术准备1,收集和了解工程的有关批文及法规,认真学习设计方案和相关的规程标准、标准图集,掌握本工程古建筑的形式和特点,明确各部位的设计要求和标准。针对该庙修缮局部,要求技术人员对明营造法式进行熟悉了解。2,认真进行图纸预审,为参加图纸会审做好准备。3,进一步补充和完善施工组织设计的内容,编制特殊工序施工方案。4,进行文物及人身平安的宣传和教育,制定质量和平安生产交底程序,编写各分局部项及各工种技术质量和平安生产交底卡。5,组织专业人员编制施工图预算和材料详表。6,编制材料供给方案、劳动力进出场方案、机械设备需用量方案和

23、构件方案。7,针对本工程强化平安措施,确保文物、施工人员的平安。二、现场准备与建设单位办理现场移交手续,了解建设场地以及当地有关文明施工的要求等资料,为施工正式开展做好准备。三、物资准备1,在当地选择信誉良好的材料供给单位,与之签订材料供给合同,以确保建筑材料的质量和能及时交付工地使用。2,落实机械设备、设施及各种工具用具,按施工进度方案组织进场。第三节施工前工程准备建设工程的“三通一平”是现场施工准备工作中的重要内容,也是保证施工顺利进行应具备的前提条件。该维修工程位于芮城县政府院内,地形较为平坦,交通也比拟便利,施工场地条件方便。一、施工道路外部道路可以利用现有的街道进行材料、设备的运输,

24、具体使用还有与当地的交通部门进行协调。在施工现场的道路根据施工场地的东西宽,中间狭小的特点,拟采用单行路的方式,从东侧的大门进,从西侧的大门出,这样可以有效的提高场地的利用率。二、材料、施工设备的准备由于该维修工程是高达12米的古庙,其中搭设施工使用的钢管架子的数量较多,我公司拟对芮城的建材市场的情况进行详细的了解,采用最合理经济的准备钢管。其次,对于复原局部会使用到大量的木材,我公司根据设计规定采购相应的木材,对事先规划出场地,便于木材的码放、枯燥。青砖材料的准备,由于该维修涉及古庙砖的重砌将会使用到青砖材料,所以在此次修缮中我公司会及时了解当地的青砖建材情况,选择高质量的青砖使用。三、施工

25、用水、用电的准备施工用的水电由建设单位接至现场后,但是鉴于该项修缮工程使用电的局部较多,如木结构加工使用的机械等,故我公司拟采用配电盘,搭设临时电缆线路至各个施工场地。施工用水那么根据用水量大小,采用粗细软管,到达作业面。水、电临时线路的铺设都要符合文明施工的相关要求。四、临时设施的搭设根据施工现场的踏勘,局部临时设施可以利用场地东侧现有的房间作为办公、住宿的生活场所。只需在场地西侧搭设临时的材料码放场地和木材加工车间,其中木材码放场地要求搭设防雨棚,保证雨季不会对木材产生影响。第四节施工人员及施工设备工具的准备根据该维修工程的施工工程及技术特点,拟安排以下主要施工人员和设备。表一:文庙大成殿

26、修缮保护工程主要劳动力方案工种主要施工森、架子工电工泥.木工力工电焊工平整场地5施工搭设临时保护棚,接水搭电15准备场内施工铺设道路及料场115阶段搭设双排架子6110建材的定购与运输、码放10屋面瓦撤除65410阶条石撤除10撤除地面10各层木构件的制安101柱根底石撤除810瓦顶铺设8510拆塔体架子搭设610墙体撤除、砌筑810建筑垃圾外运10表二文庙大成殿修缮保护工程主要机械设备配备表单位:台序号设备名称单位数量用途1电焊机台1焊接2砂轮机台1修理3磨砖机台2磨砖4淋灰机台1淋灰泥5电锯台1解木料6万能刨台1板材刨平7平板刨台1木材加工8电夯台1地基处理9手推车辆4灰料运输10台钻台3

27、钻孔11水准仪台1测平12钢管吨10搭架子13磅秤台1配料14天平秤台1化学实验配比15摄像机台1资料收集16第五章总平面布置第一节总平面布置原那么施工总平面布置按如下原那么进行:一、方便施工作业:最短线路原那么。二、平安施工原那么:防止发生人身伤亡事故,防止发生雨水损毁房舍建材事故,防火、防盗,防止发生机械故障事故,防止发生工程质量事故。三、有利于机械设备正常运行,提高成效的原那么。第二节总平面布置一、施工场地布置根据该修缮工程的施工特点和施工场地的特点,拟将大成殿西侧设成主要施工场地,砂石、白灰堆放场地拟放置于大殿西南侧,磨砖机放置于大殿西北侧,塔可以保证大殿周围保持一定的开阔空间;大殿东

28、南侧那么主要作为木工车间、木材堆放区;施工场地的东侧作为施工人员的生活区。二、机械设备及建材的布置1、安装打灰机、淋灰机:白灰池拟在大殿西南角方向,打灰机、淋灰机在其一侧安置,以便于施工。2、磨砖机、砂轮机及其操作场地:拟安放在大殿的西北方向,同时该处也作为青砖等建筑材料的码放场地。3、木工车间及木材码放场地:拟安放在大殿东南侧的宽阔场地上,搭设防雨棚,安置平板刨、万能刨等木工机械。同时也是使用的木材安置地。5、临时仓库的搭建:拟于场地大殿东侧搭设临时仓库,安放拆下的旧构件和一些常用工具。三、用水电能源供给布置使用建设方提供的水、电接入设备。并按要求在施工场地内搭设临时线路,直接接入到各个操作

29、面和加工车间。临时线路的搭设要符合有关的平安要求和文明施工的要求,防止留有平安隐患。四、办公与住宿生活区布置在大成殿东侧靠近后门处设立施工人员生活区,利用原有旧房作为施工人员宿舍、办公用房。伙房搭设在后门北侧,离施工区域较远,不会产生平安隐患。在施工场地的前后门皆设有门卫房以保证施工平安。第三节施工总平面布置图详见附图。第六章施工方案第一节总体施工程序一、施工程序根据现场勘查,文庙大成殿周围场地根本平整,具备施工条件。我公司依据施工总体平面布置,将搭建临时设施、定制砖、联系加工定制构件,并开始按照自上而下的顺序加工制作木构件。将机械设备安装就位后,立即开始施工脚手架及踏道的搭设,架子完成后,开

30、始撤除屋面瓦件及墙体,然后由上至下,逐步对大殿内外进行修缮加固,接着进行墙体砌筑。接着按照自上而下的顺序安装外檐部挑梁、椽飞、木基层等木构件及内部塔心室木楼板,然后进行屋面瓦瓦。同时对所有木构件进行防腐、防虫、防电处理。最后进行现场清理。根据文庙大成殿工程施工内容及特点编制施工程序,以求程序合理,安排科学,指导本工程施工顺利进行,确保本工程保质、保量、按时完成。整个施工分两局部同时进行,即大殿维修加固和木构件加工制作同步进行。二、总体施工程序说明1、我公司中标本工程后将速组织相关管理、技术及施工人员学习中华人民共和国文物保护法及实施条例等相关文物维修的法律法规,深刻领会其中的精神实质,提高每个

31、施工人员的文物保护意识,严格遵守“不改变文物原状”的原那么,组织施工防止出现保护性破坏。2、本工程我公司将迅速组织相关参战人员熟悉该工程的特点及图纸要求,分析研究该工程的重点、难点,有针对性地提出解决,保证措施,为工程的全面开工及顺利进行做好充分准备。3、为确保本工程保质保量按期完工,我公司拟采取分项交叉,同步施工等措施,配备一套强有力的现场施工管理班子和修庙经验丰富的施工作业队,做工精细的木工作业队,突击组织施工作业。4、该工程采用科学管理,突出施工作业,尽可能在最短的时间内完成。5、本施工组织设计报经相关局部审核批准前方可用于指导施工,施工中应按照确定好的施工方案进行。在具体施工中遇特殊情

32、况可做局部调整,以确保工程顺利进行。6、为保证该工程平安生产、文明施工,到达相关控制目标,根据工程特点及现场情况,设置平安、文明施工生产办公室,并设专人负责现场的各类日常务。第二节主要工程施工方法根据本工程特点及现场具体情况,本着有效、实用、经济的原那么,拟对本工程的主要工程施工方法简述如下:一、脚手架搭设工程脚手架搭设时严格按照平安防护技术标准要求,必须保证地基填平夯实,放线确定立杆的位置,外脚手架主管下面座设支垫式管脚,支垫用上面平整的块石,块石一半埋入地下,开始搭设最下层脚手架时,在垫脚石处座设相互联接的扫地杆,以增强稳定性。搭至塔基上平时脚手架向里收,沿塔身往上搭设,塔基脚手架与塔身脚

33、手架除正常的联接外,另增加斜支撑杆。脚手架搭设为双排架,立杆纵距为150cm,横距为150cmo脚手板采用竹架板密排,铁丝固定,要绑扎牢固。登塔的盘旋踏步与脚手架搭设同步进行,材料采用厚4cm的木板。塔体脚手架搭成后,每个角加设两根防风钢丝绳牵拉。最后开始搭设提升架,拉升架与塔体脚手架牢固联接,形成一个整体,搭好后组织试吊。搭设封闭平安网,形成一个良好的外部形象,整个脚手架工程完成后,首先组织工程部进行自检,合格后联合甲方、监理方共同检查验收,合格前方可开始使用。使用中严禁拉升架乖人,人员在架子上作业必须戴平安帽和平安带,防止上下交叉作业,严禁高空抛物,遇到大风天气不得进行高空作业。二、屋面瓦

34、件撤除及墙体撤除重砌工程1、瓦件撤除及定制撤除瓦件原料前首先对瓦件进行现状补测、拍照、留取原始资料。资料留取工作完成后开始撤除瓦件,撤除时由人工自上而下进行,谨慎小心,防止对构件产生损坏,对拆下的构件进行元件编号、登记,并勾画草图,编号时用红色油漆标注在构件隐藏位置,登记时详细记录,构件的形状、尺寸、残损情况,要做到构件编号图、构件登记表与实物相对应。将拆下的构件及相应的登记表移交芮城县博物馆,建设方、施工方、监理方共同在移交表上签字。在撤除瓦件的同时按照设计要求定制新瓦件,定制时按照设计要求的材质、尺寸、形状、规格严格把关。2、墙体撤除撤除时,由墙体正面开始,先剔除砖层间的粘结物,使其松动,

35、防止动作过大而损坏庙砖的棱角。拆下的砖构件要及时下至地面,由专人清理码放。码放时要按面分类寿终正码放,并用木牌标明、方向、数量、规格。码放场地要平整,且码放的高度不宜过高,以1米为宜。3、柱础修缮中应对每棵柱础进行石质考察,石质完好合格者保存柱础,稍有缺损者以同质石材补齐粘合,石质酥松者应给以替换,原物取出放于殿前院落作为遗物展出,注意要保存新旧材质的比照性,由于复原建筑是直接落在基座上的,为了防止新旧柱础由于顶面不平整而可能引起的应力集中而受损,所有遗存柱础与新替换柱础在落大木之前,均需整体找平。4、墙体砌筑按照文物维修的原那么,要求拆下的破构件要原物使用,按结构外形砌筑。根据现状测绘尺寸、

36、结构形式,放线确定门的位置,由门处向西侧持线砌筑墙壁,根据设计要求使用MlO混合砂浆粘接物,灰浆饱满粘接牢固,灰缝与原灰缝保持一致,要求砖缝平直。假设旧砖不够,按原砖的规格尺寸重新烧制MUlO青砖,新烧制的青砖用到墙壁内侧,老矿首先集中使用到外壁,昼保持大成殿的原来风貌,砌筑时内外墙壁清水墙处理。墙身砌筑完成后,按照设计要求预埋承重木构件,预埋构件埋入前要柏油沥青做防腐处理,交接处砂浆严实饱满。然后砌筑塔顶,安放椽飞、大小连檐、瓦口、望板等构件,安放前均做防蚁、防虫和防腐处理。待护板灰自然平至80%时抹50厚1:3白灰砂浆,待该层灰背干透后开始瓦瓦,瓦瓦时由瓦口来确定每行瓦陇的位置,再由中间向

37、两边进行,板瓦要求压二露三,简瓦间用青灰落实,施工时要求坡平陇直,灰浆饱满。然后瓦瓦,叠围脊及垂脊,安放垂兽、候伽及套兽。三、斗拱制作安装斗拱是我国古建筑中的一种标志,它是古建筑檐下面的一种传力构件,它由相互交叉层层叠叠的“斗”、“拱”、“翘”、“升”、“昂”等分件组成,统一简称为斗拱,由于形状特殊,给建筑起着很好的装饰效果1、平身科、柱头、角科斗拱(1)、坐斗(亦称大斗),位于每攒斗拱的荷重集中于此斗,斗底直接用暗梢与平板防连接,斗耳从两个方向开十字刻口,用以承接翘,并与正心瓜拱十字相交。(2)、槽升,位于正心瓜拱、正心万拱的两端之上。正心瓜拱与正心万拱,或正心万拱与正心杨之间,斗耳上开顺身

38、口,并在顺身两端的斗腰斗底的一个侧面上,各开一道槽作以安装垫拱板。(3)、十八斗,位于翘斗和昂上斗耳上开十字刻口(但也有只开顺身口,不开正面口的),用以承托上面翘昂,并与瓜拱十字相交。4)、三才升,位于单材瓜拱、单材万拱及厢拱两端之上,斗耳上只开一个顺身口,用以托住单材万拱、里外拽彷;挑檐防,及井口防。略似弓形,方向与建筑外表平行的叫做拱,拱有单材、足材之分。位于柱头纵中线正心桁下面的拱为足材拱,如正心瓜拱、正心万拱。因为屋顶的压力要通过正心桁、正心防、正心万拱及正心瓜拱传递到大斗,因此正心拱要承受很大的压力,故使用足材。而单材拱,主要是用于每攒斗拱的里外拽架上,从受力的情况来看要比正心拱所受

39、的压力小,故用单材。足材拱尺寸高为两斗口,宽(厚)为一点二斗口。单材拱尺寸高为一点四斗口,宽(厚)为一斗口。足材拱与单材拱从外形上看,足材拱的拱眼局部做雕饰,上下近垒,用以承压。单材拱的拱眼局部那么是剔楞,这二种做法主要是为了显示斗拱的玲珑美观。正心瓜拱,位于建筑物的纵中线上,上托正心万拱,下皮与大坐斗相交,并在拱两端迎头截面的中线上开槽,用以安装垫拱板。正心万拱,位于建筑物的纵中线上,下接正心瓜拱,上托正心杨,并在拱两端截面的中线上开槽,用以安装垫拱板。单材瓜拱,位于里外拽的翘或昂上,单材万拱之下。单材万拱,位于里外拽的单材瓜拱之上承托里外拽杨。厢拱,位于外拽最上的昂上,或里拽的六分头之上,

40、厢拱之上承托挑檐杨或井口防。2、溜金斗拱溜金斗拱分为落金和挑金两种不同的构造做法,溜金斗拱正心构件以外的局部,同一般出踩斗拱没有区别。不同之处在正心(即中线)以内的构造。溜金斗拱的一层坐斗,同一般斗拱;第二层,翘,也与上般斗拱没有区别,它与正心瓜拱在坐斗的十字刻口内扣搭相交,翘头外端置十八斗一件,上面安放单才瓜拱一件;翘头内侧,同样置十八斗一件,但上面安放的不是单才瓜拱,而通常是麻叶云拱,拱长7.6斗口,高2斗口,厚1斗口,两端雕做麻叶云头,中间刻口,与其上构件十字相交,卯口做法同单材瓜拱。溜金斗拱后尾杆件延伸至金步,并悬挑金步构件者,称为起秤,起秤的构件称为起秤杆。落金构造的溜金斗拱,通常有

41、一层起秤和两层起秤两种处理方法。如果一层起秤,那么秤杆就是撑头木,撑头木后尾延伸至金步,其余构件虽向上延伸,但都不达于金步;假设两层起秤,那么耍头和撑头木两层构件的后尾都延伸至金步。一层起秤杆的做法,多用于头拱出踩较小或溜金斗拱的悬挑功能不大的情况下,在斗拱的悬挑功能较强,或斗拱踩数较大时多采用两层起秤杆的构造。溜金斗拱后尾秤杆以下的构件,也沿秤杆的斜度向上延伸,有辅助秤杆的作用,但不达于金步,它们的后尾,都做成六分头形的装饰,在六分头之上,还要承托十八斗一只,十八斗上安放三幅云一件,三幅云拱长8斗口,高3斗口,厚1斗口,两端雕做三朵祥云图案,是装饰性构件。在六分头这下,还要贴附菊花头装饰。菊

42、花头厚同挑杆厚,长按六分头后尾长,高按挑杆举架定。一般情况下,菊花头最凸出的局部,应不得低于其下一层三幅云下皮线。溜金斗拱最上一层桁碗后随秤杆向上延伸,并将后尾做成夔龙尾形状。每层六分头与三幅云拱相交处,安装伏莲销一支,穿透各层杆件,起锁合固定作用,伏莲销有关当局长1.6斗口,见方一斗口,销子梯长度由它穿透杆件的层数及厚度定。溜金拱后尾第一层秤杆正好落在花台科坐斗进深方向的刻口内。挑杆后尾伸出于刻口之外,并雕做成三幅云形状,云头长可按三幅云拱长度折半。高、厚均同三幅云拱。花台科斗拱的正心位置安装正心瓜拱,正心拱之上为正心防,杨高2斗口,厚同正心拱。正心防之上为金桁。溜金斗拱的第一层挑杆之上如有

43、第二层挑杆,可做大头梯交于正心榜上。四、屋面木基层制作1、圆檐椽制作(1)、如设计无规定时,圆檐椽直径,大式1.5斗口,小式1/3檐柱径,椽长檐步架加2/3上檐出乘举斜系数,按上述尺寸放大样并制做样板。(2)、把选那么出直径适合制做圆檐椽的荒料,按椽长加出盘头荒份打截,两端画上迎头十字中线,用椽径八卦样板在两端迎头以迎头十字中线套画出八方、十六方,根据八方和十六方用刨子把椽刮圆净光。(3)、把迎头十字中线弹在圆檐椽长身上,用檐椽样板套画出椽长,画出椽头盘头线、交掌盘头线按椽直径3/10弹出椽金盘线。(4)、用锯把椽头盘齐拉出交掌斜面,用刨子刮出金盘线,按序码放以备安装。2、飞椽制作:(1)、飞

44、椽见方与檐椽同,椽头长按上檐出1/3乘举斜系数,椽尾按椽头长3倍,放大样并制作样板。(2)、把加工好的规格毛料进一步加工刨光成规格椽料,用样板成对套画出椽头椽尾、椽头盘头线。(3)、用锯开出椽尾,把椽头盘齐,用刨子把椽头两侧面和底面净光,按序码放以备安装。3、圆翼角椽制作:(1)、圆翼角椽直径与檐椽同,椽长按檐椽长加两椽径荒长,翼角椽根数为单数,一般最小5根可7根、9根、11根、13根、15根,选择根数那么应根据水平檐步架加水平上檐出加3椽径冲出,所得尺寸除以椽径尺寸再除2单数,即翼角椽根数,如得双数那么加1椽或减1椽得翼角椽根数。(2)、圆翼角椽钱尾子弹线前首先制做一组前后卡具板,卡具板高一

45、椽径厚一寸,前卡具板分两块做椽卡口,椽卡口按椽径,卡口两侧各按0.8椽径根据翼角椽的根数在卡具板上面分成假设干份,后卡具板不做椽卡口在卡具板上面分中画线,从中线向两侧各翻0.4椽径,在两侧0.4椽径内根据翼角椽的根数分成假设干份,把后卡具板上面分中线用方尺过画到板外侧面,以板外侧分中线上下再分中画出十字分中线,在十字分中线下边按04椽径画出左右角的翼角搬增,按檐步架乘举斜系数定出的翼角椽较尾子的长,用一块厚L5寸左右,宽四椽径左右,长于翼角椽钱尾子两椽径左右木板,把前后卡具板按翼角椽较尾子的长钉在木板上,以备弹翼角椽较尾子线。(3)、把圆翼角椽套放在卡具内,按翼角搬增转好角度用墨斗弹出钱尾子线,按椽位在椽头上面写上编号。(4)、用锯按较尾子线,拉出较尾子,按编号顺序码放以备安装。4、翘飞椽制作:(1)、第一翘头长减去正身飞头头长除以翘飞根数,即每翘头长,第一翘尾子减去正身飞头尾子除以翘飞根数,即每翘尾子长,按角梁上的翘飞母子一头一尾加一头再加两椽径荒长定一翘板长(翘飞按成对放线),按此计算排出丈杆。(2)、按椽径厚度在电锯房加工出翘飞椽大板,翘飞板料宽窄不一长短不一,宽板用来制作翘度大的翘飞,窄板用来制做翘度小的翘飞,制作人员按丈杆号料找截。(3)、翘
